Kronika budowy

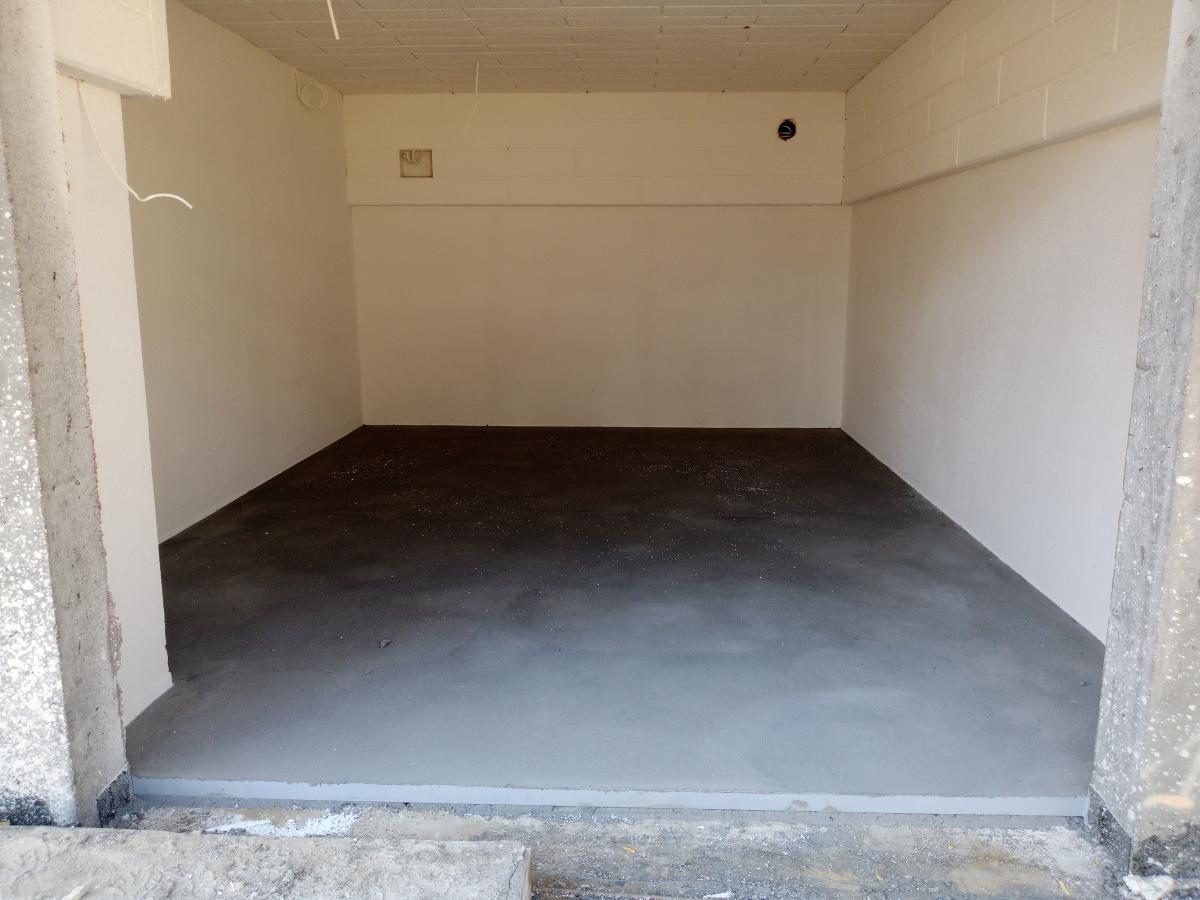

Samowystarczalność nie bierze się z folderu, tylko z kolejnych oddanych etapów. Każdy z nich dokładał coś, czego wcześniej na osiedlu nie było: budynki, drogi, boiska, sklepy. Tak wyglądała ta droga.
- 2015początek realizacji

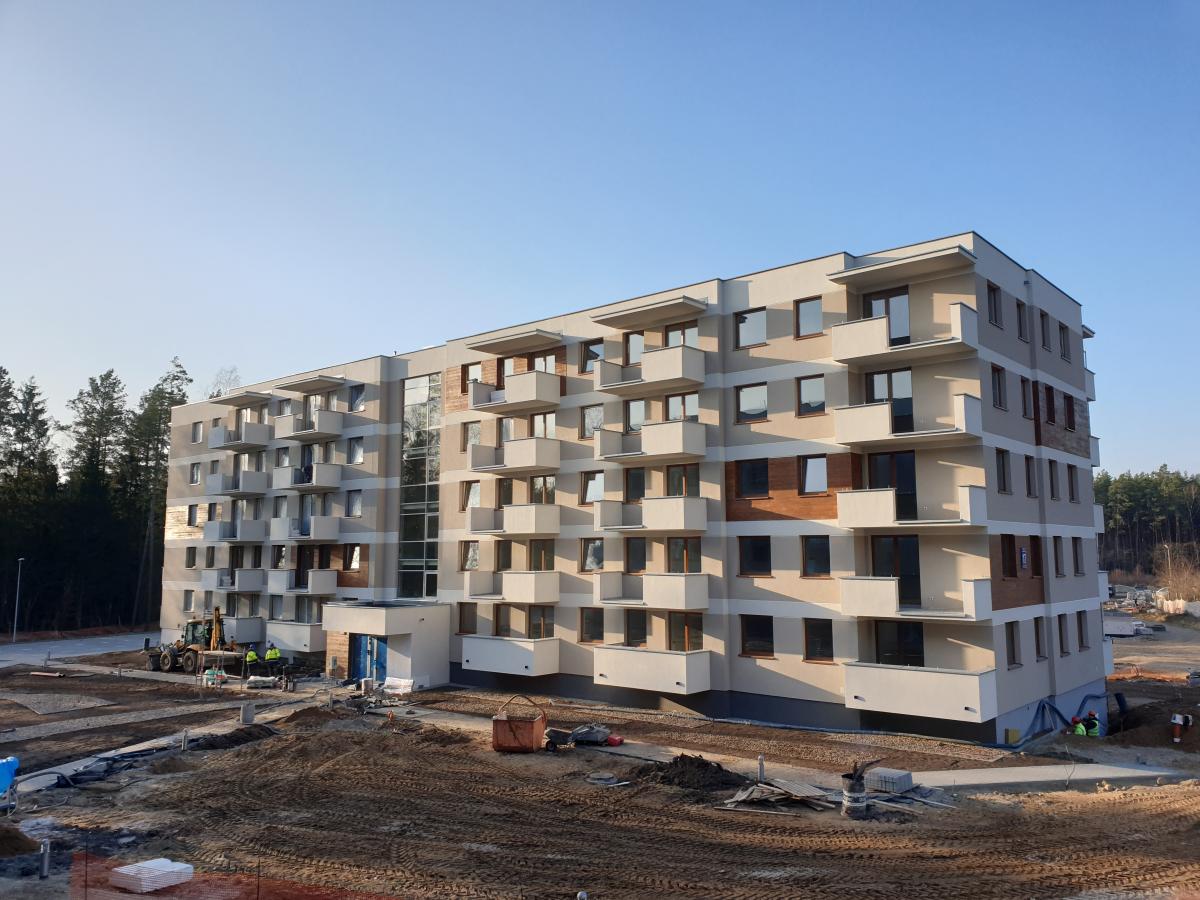

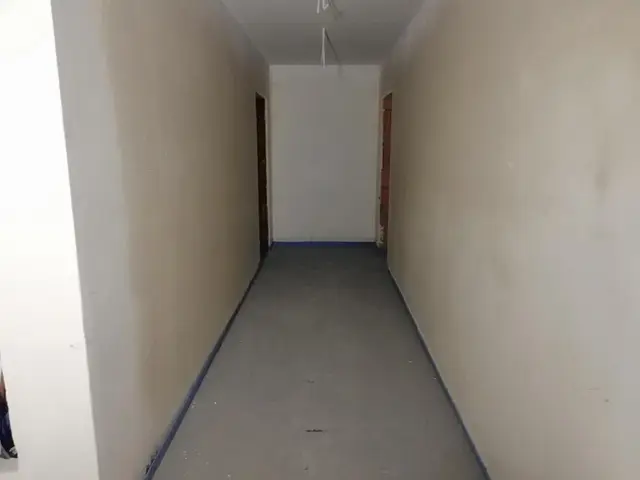

- 30 haobszar całej inwestycji
- 6-8 tys.docelowa liczba mieszkańców
Zdjęcia z placu budowy od lipca 2020: kolejne budynki od wykopu po pozwolenie na użytkowanie.

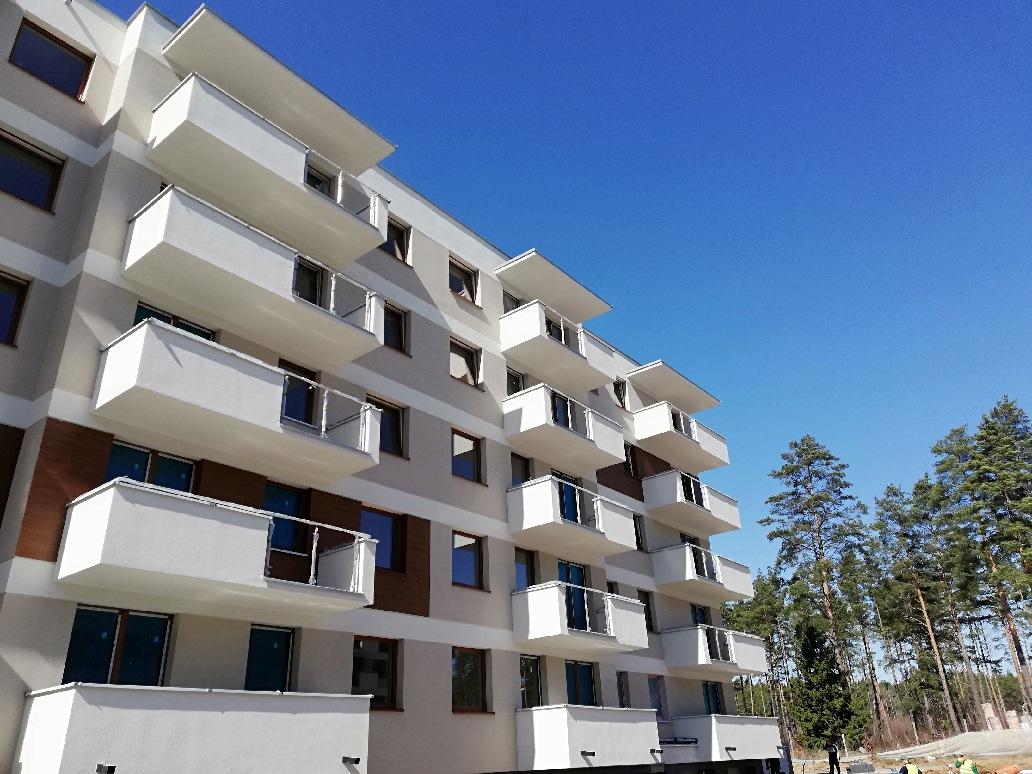

2025

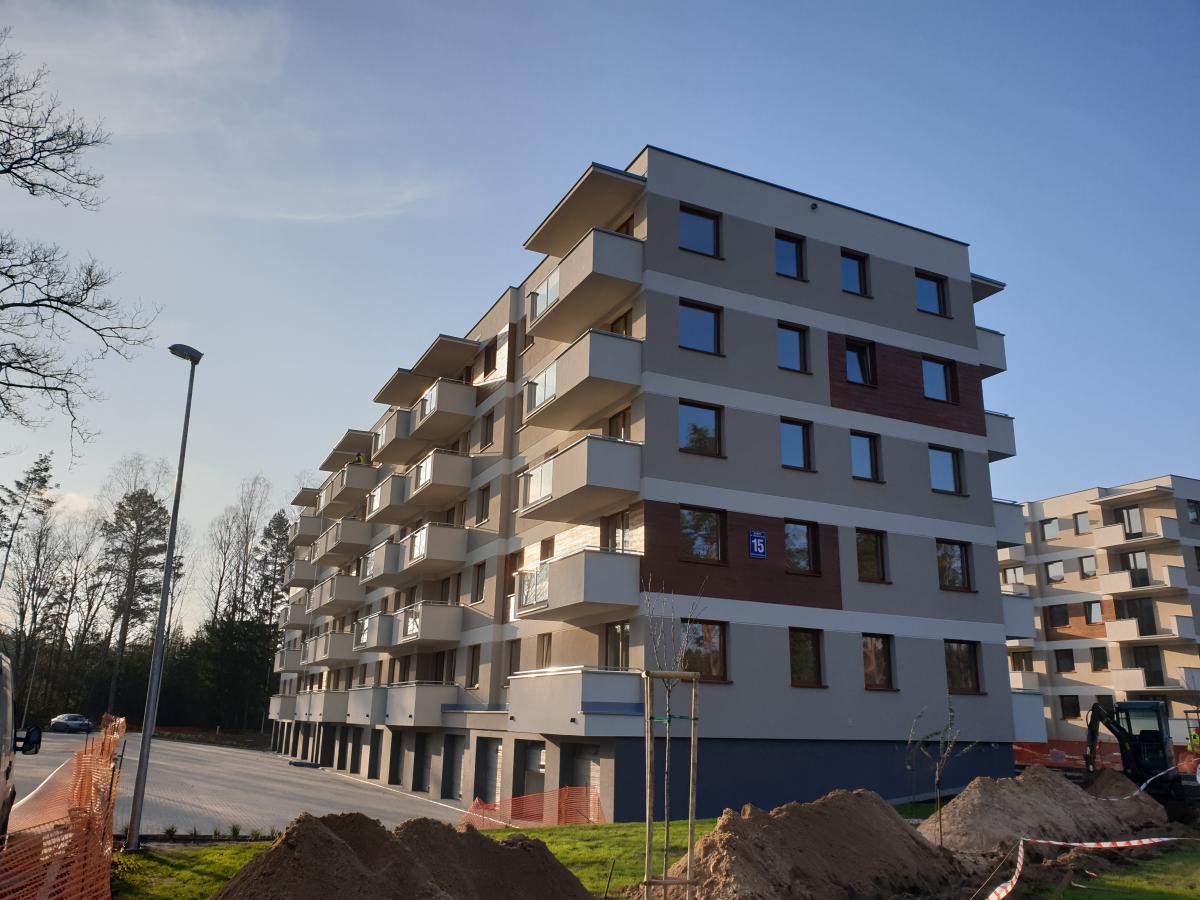

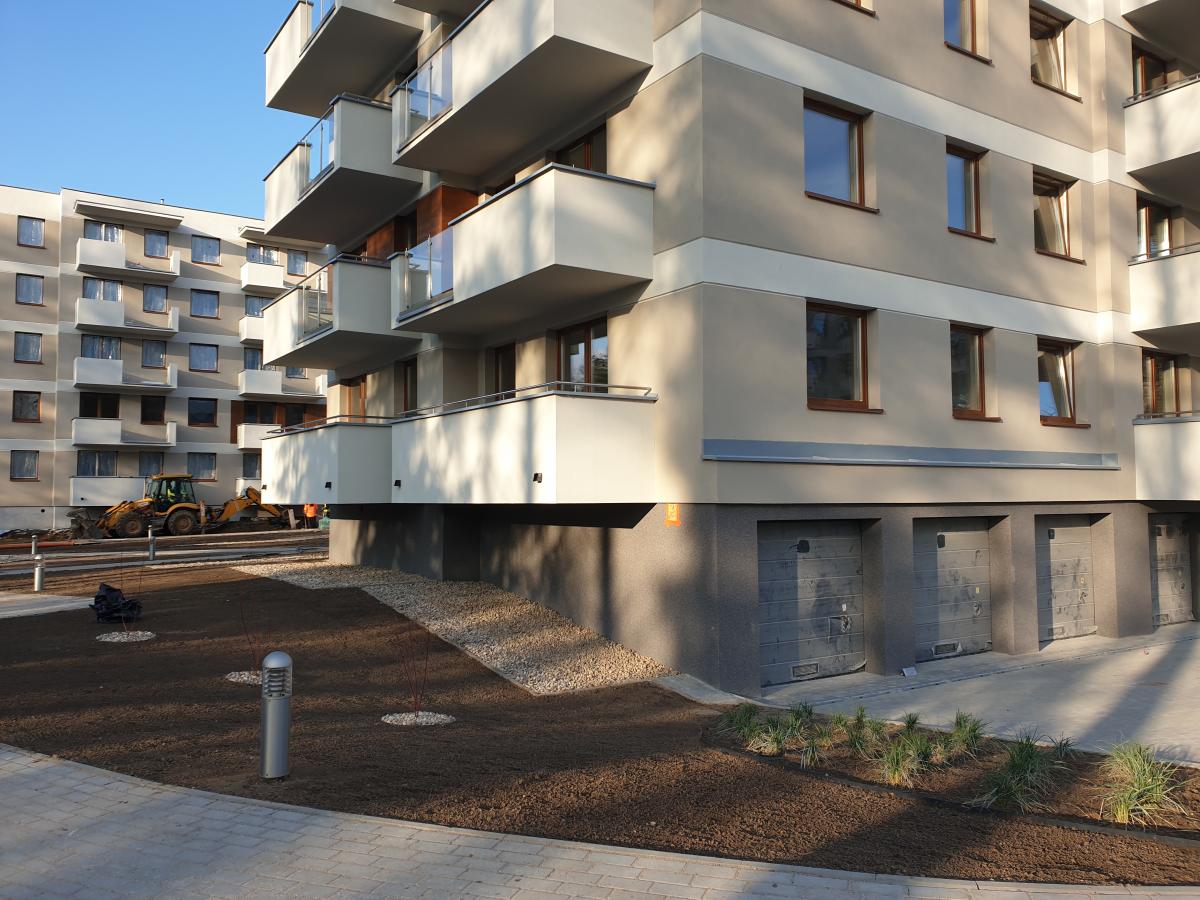

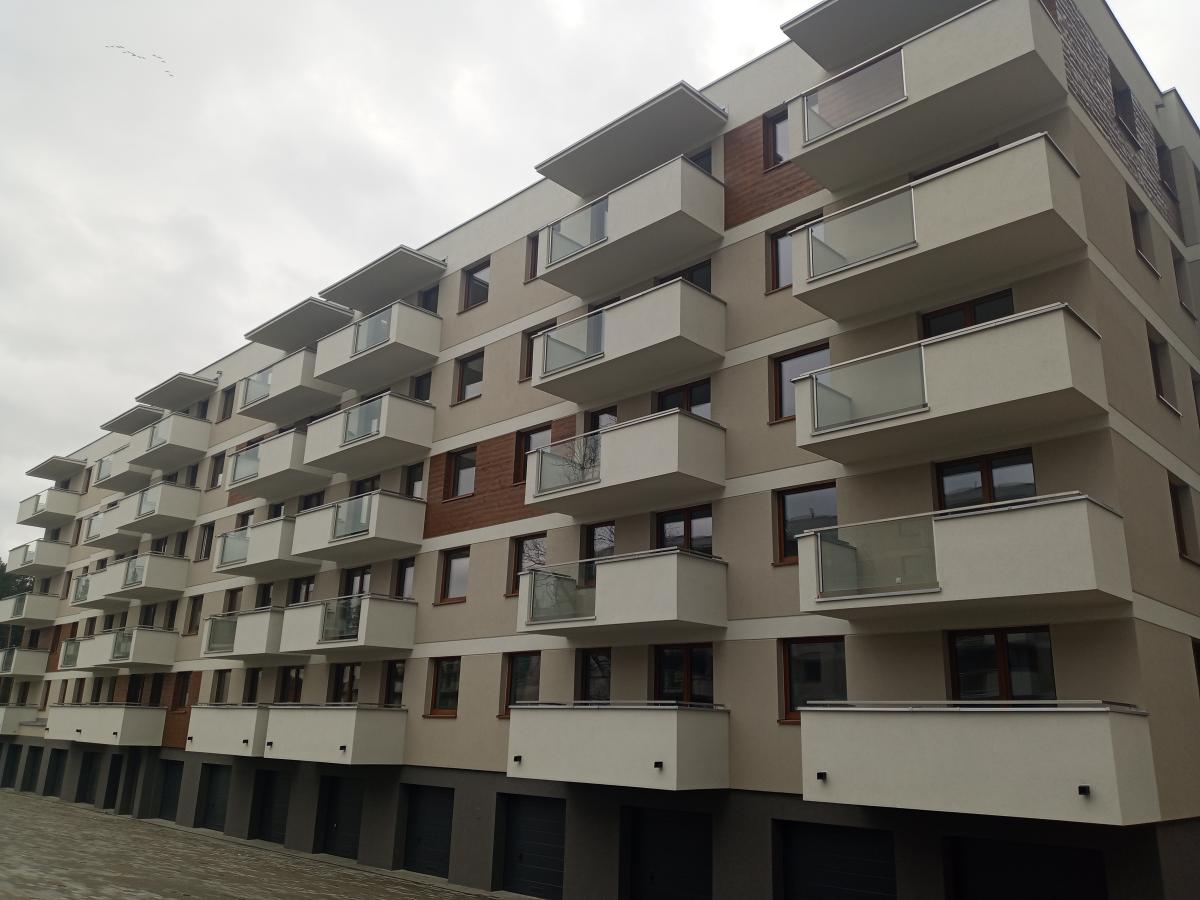

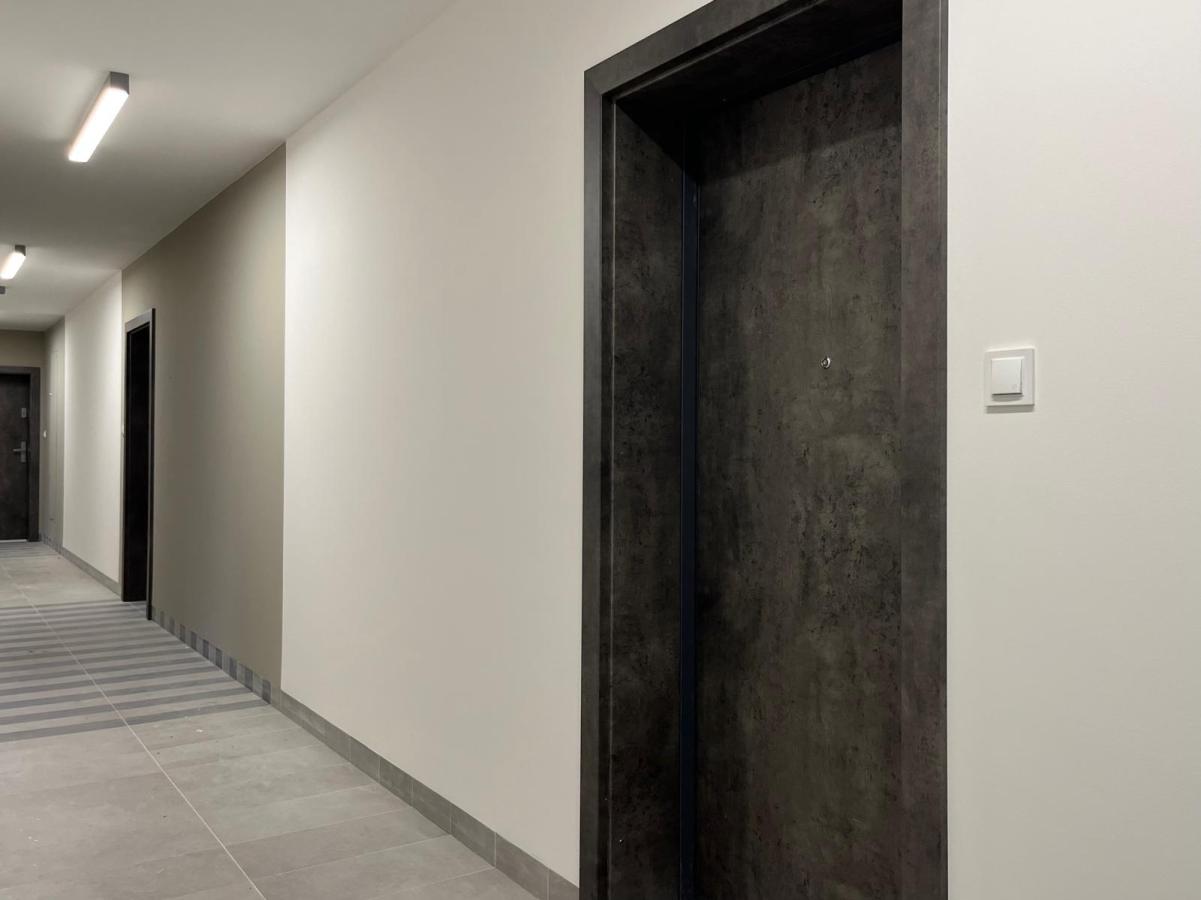

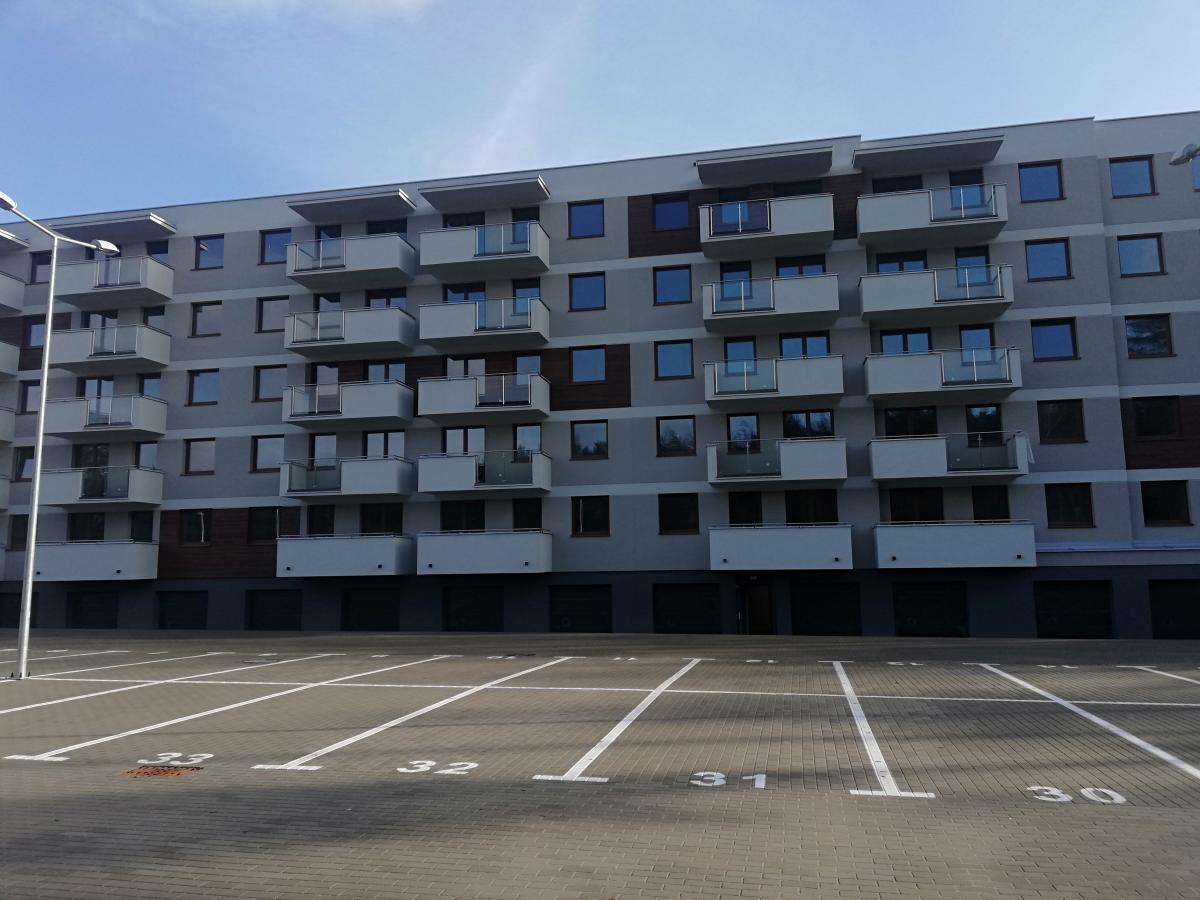

Uzyskanie pozwolenia na użytkowanie.

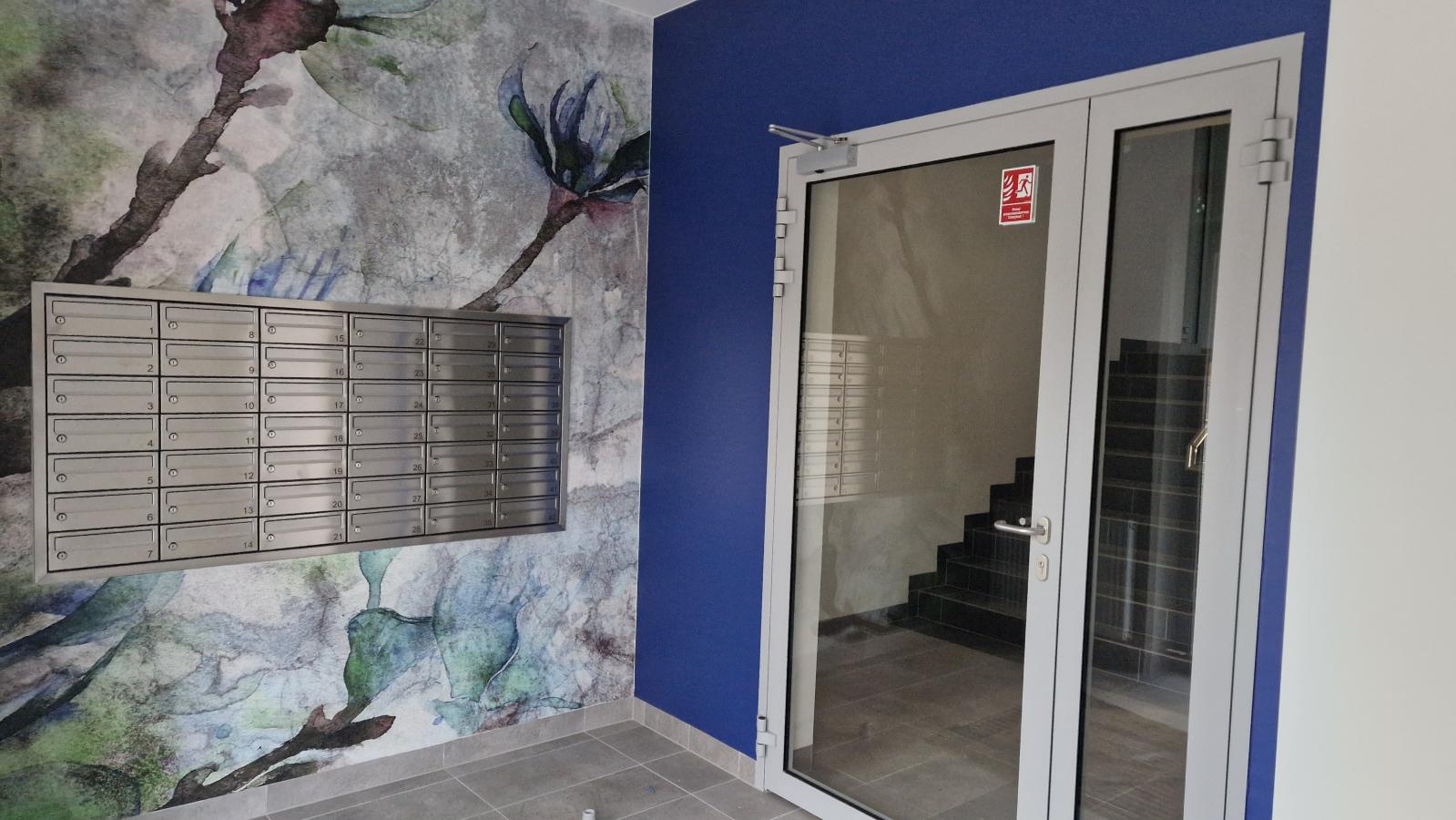

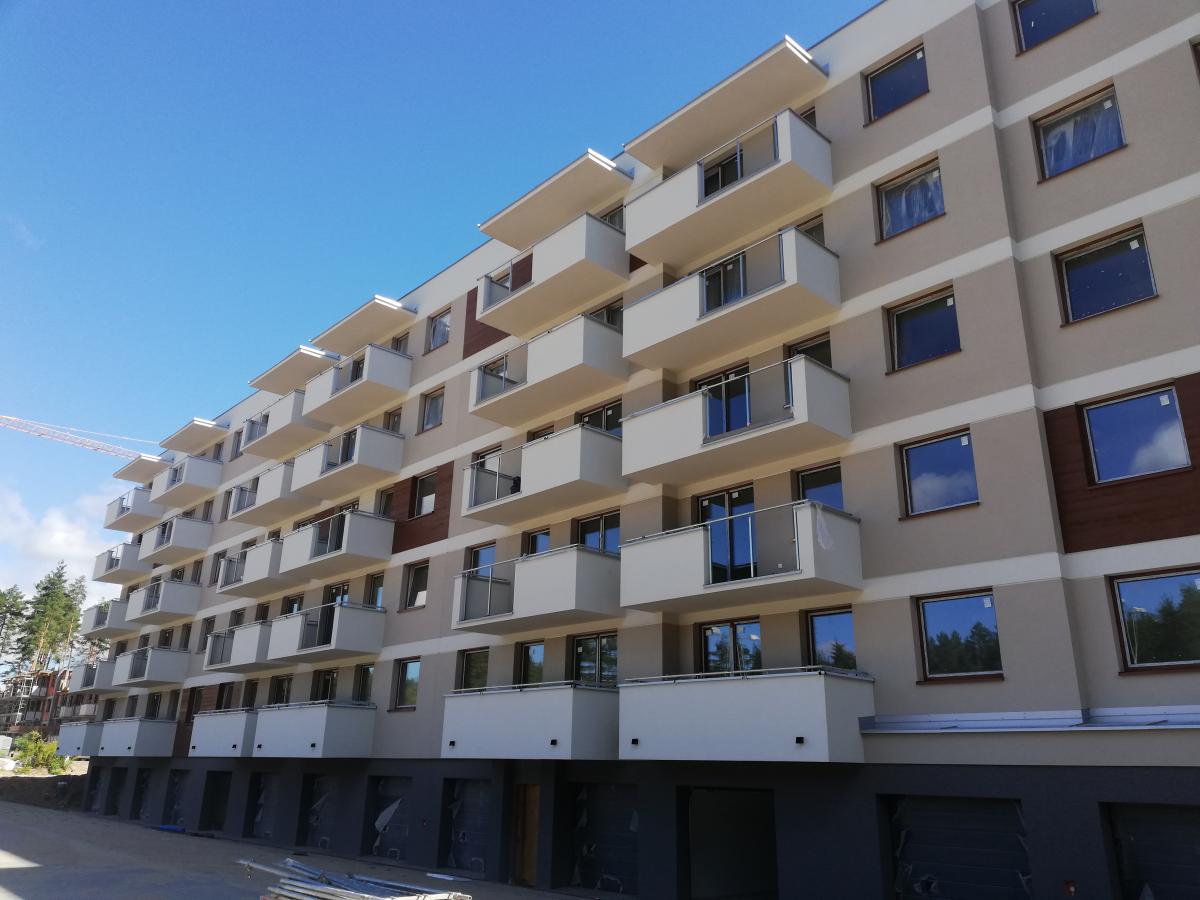

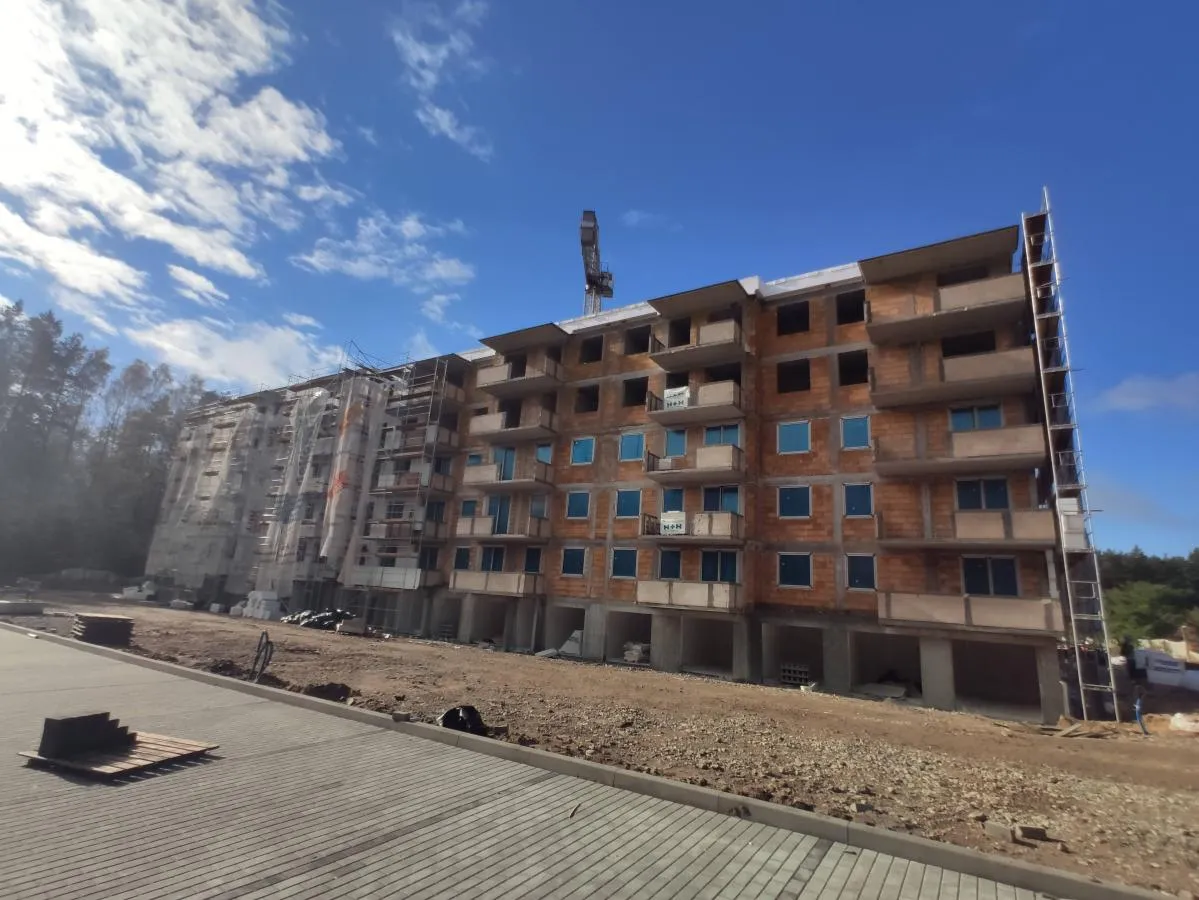

Zakończony VIII etap przedsięwzięcia deweloperskiego.

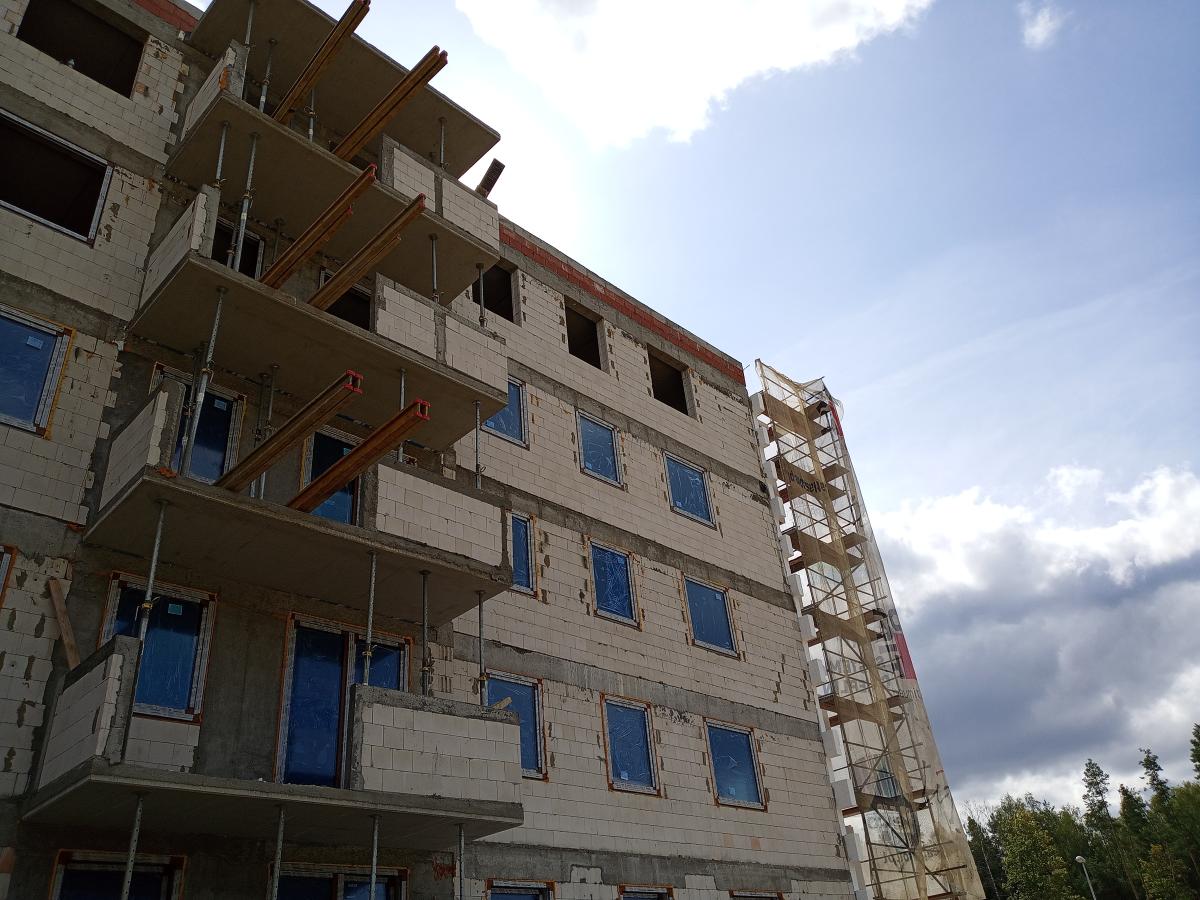

Zewnętrzne prace wykończeniowe budynku.

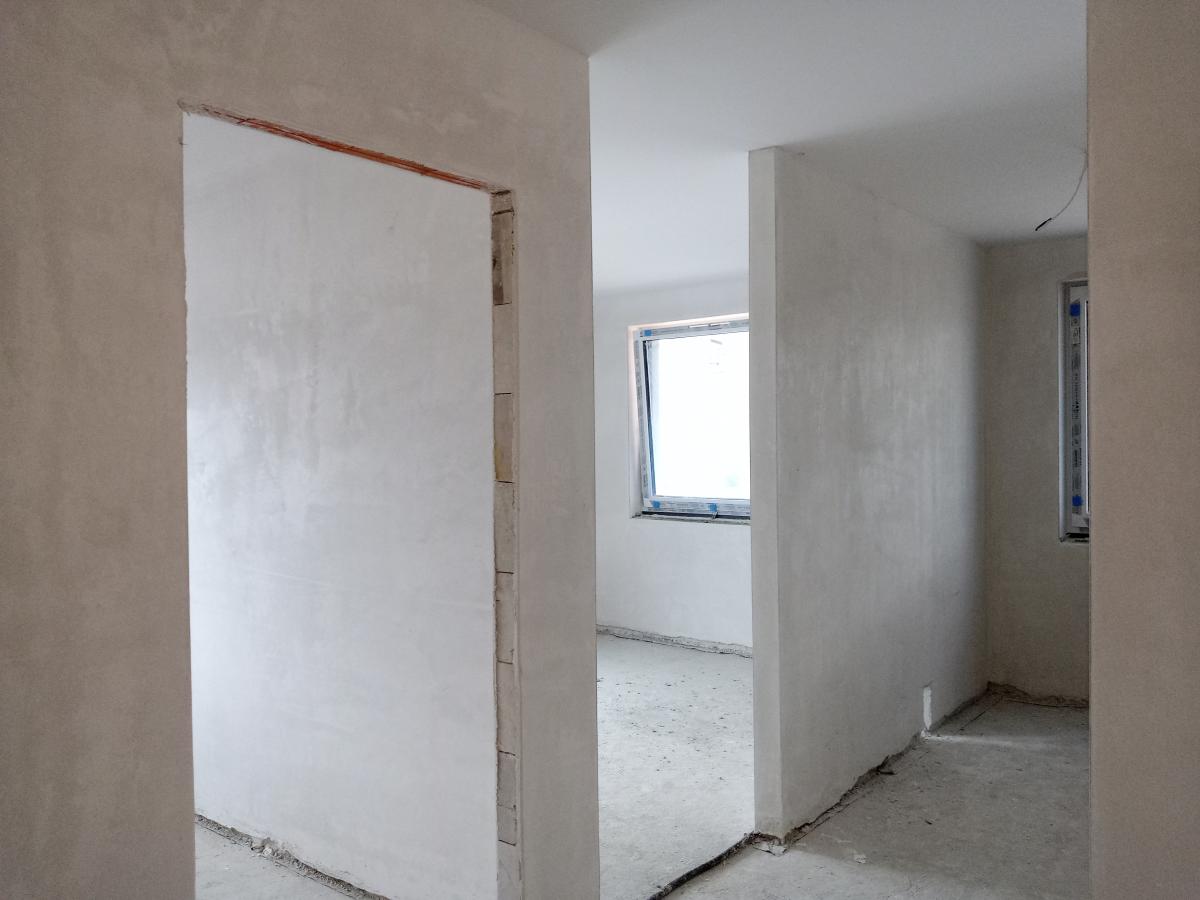

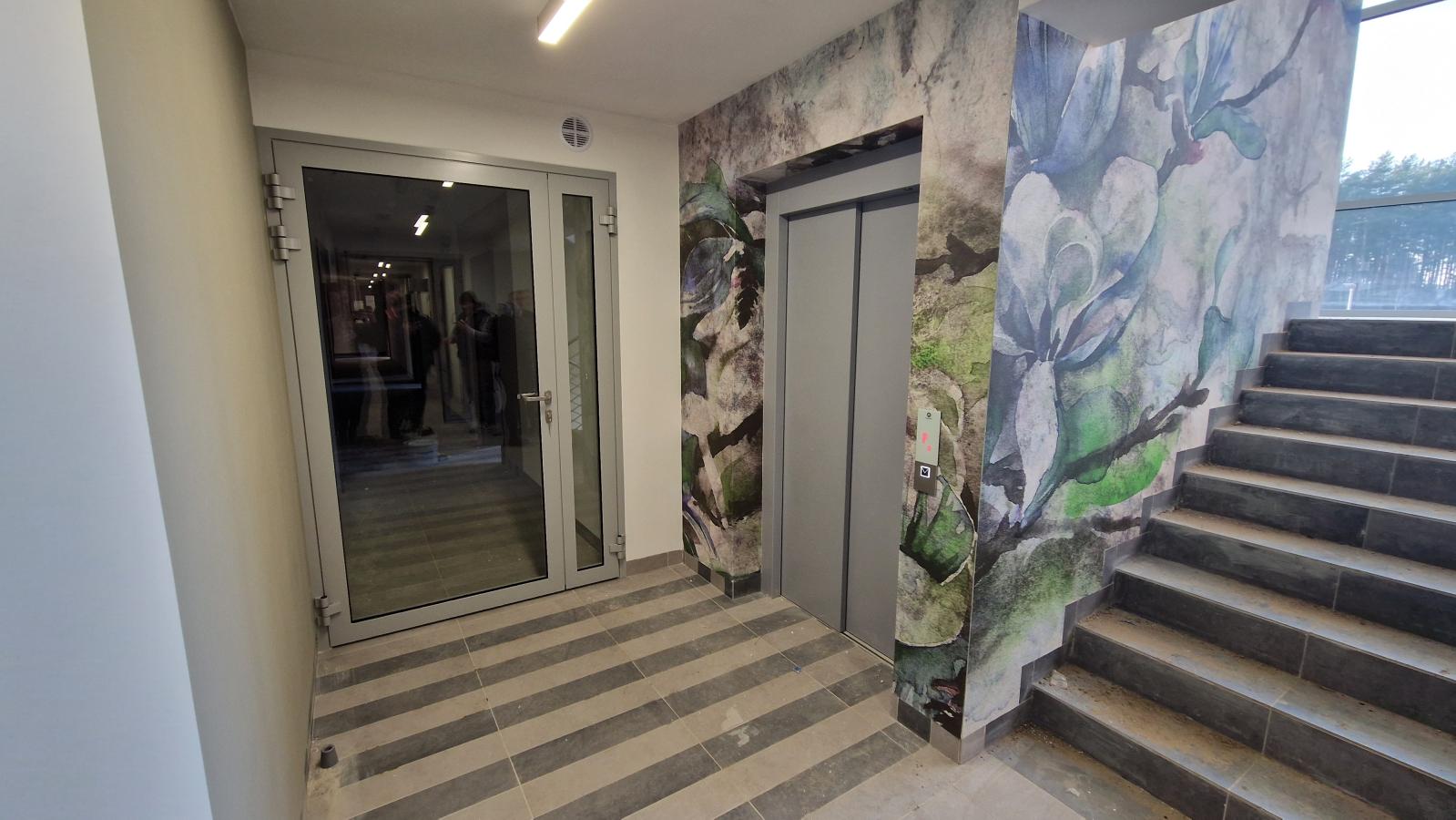

Realizacja projektu aranżacji części wspólnych - wiatrołap.
Realizacja projektu aranżacji części wspólnych - hol.
Realizacja projektu aranżacji części wspólnych - korytarz.

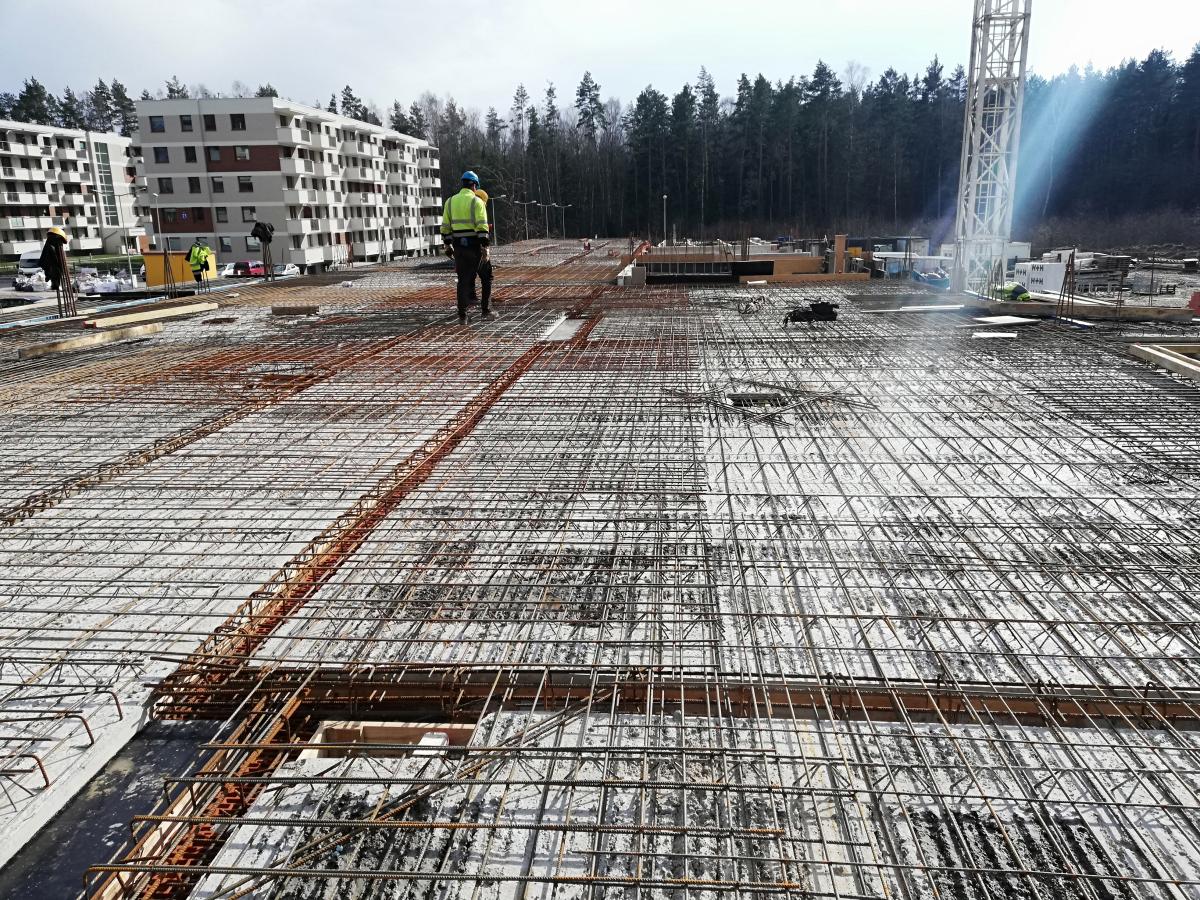

Zakończony VII etap przedsięwzięcia deweloperskiego.2024

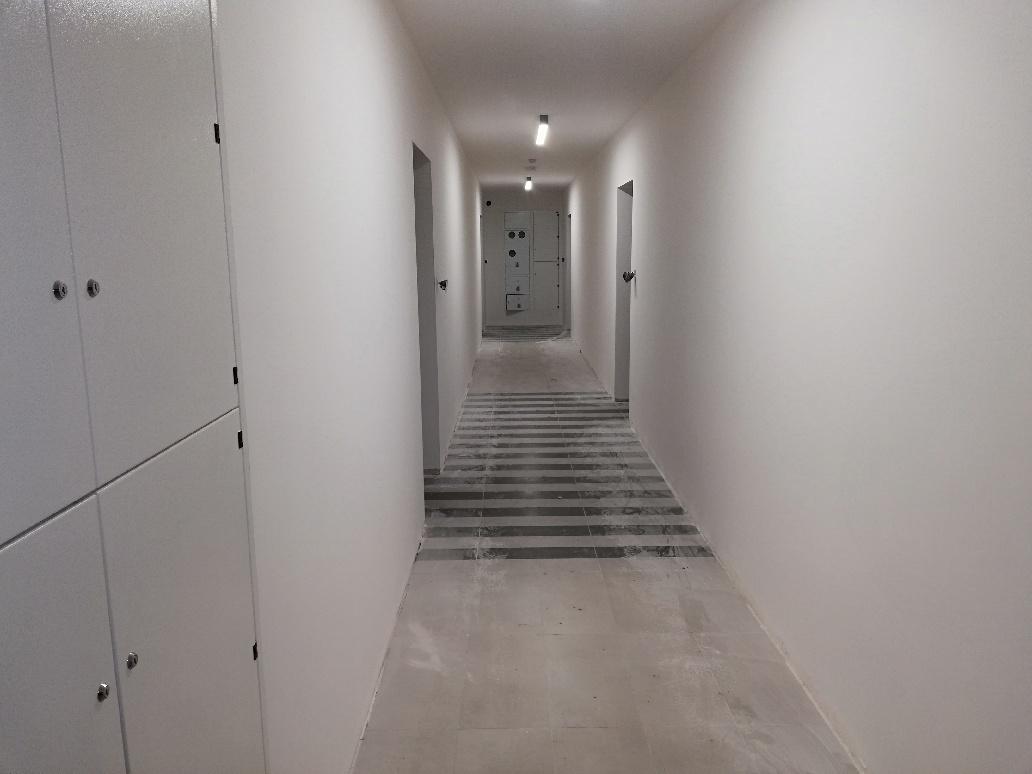

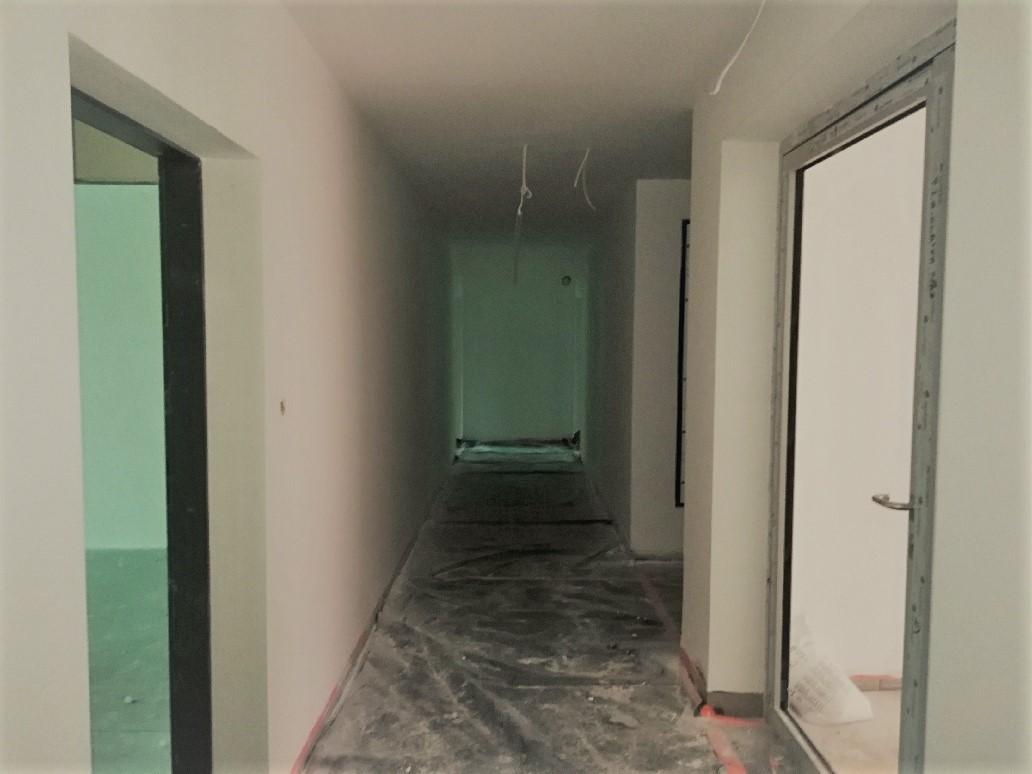

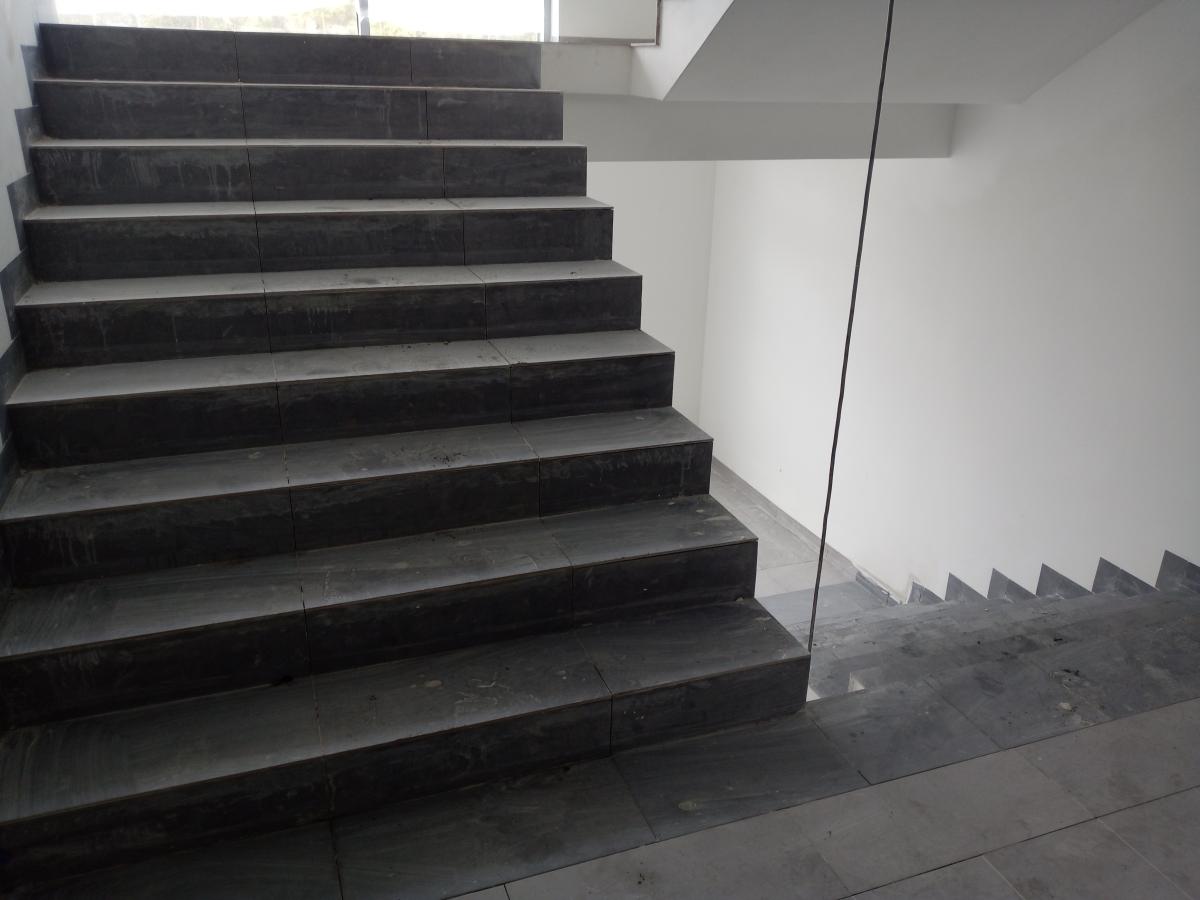

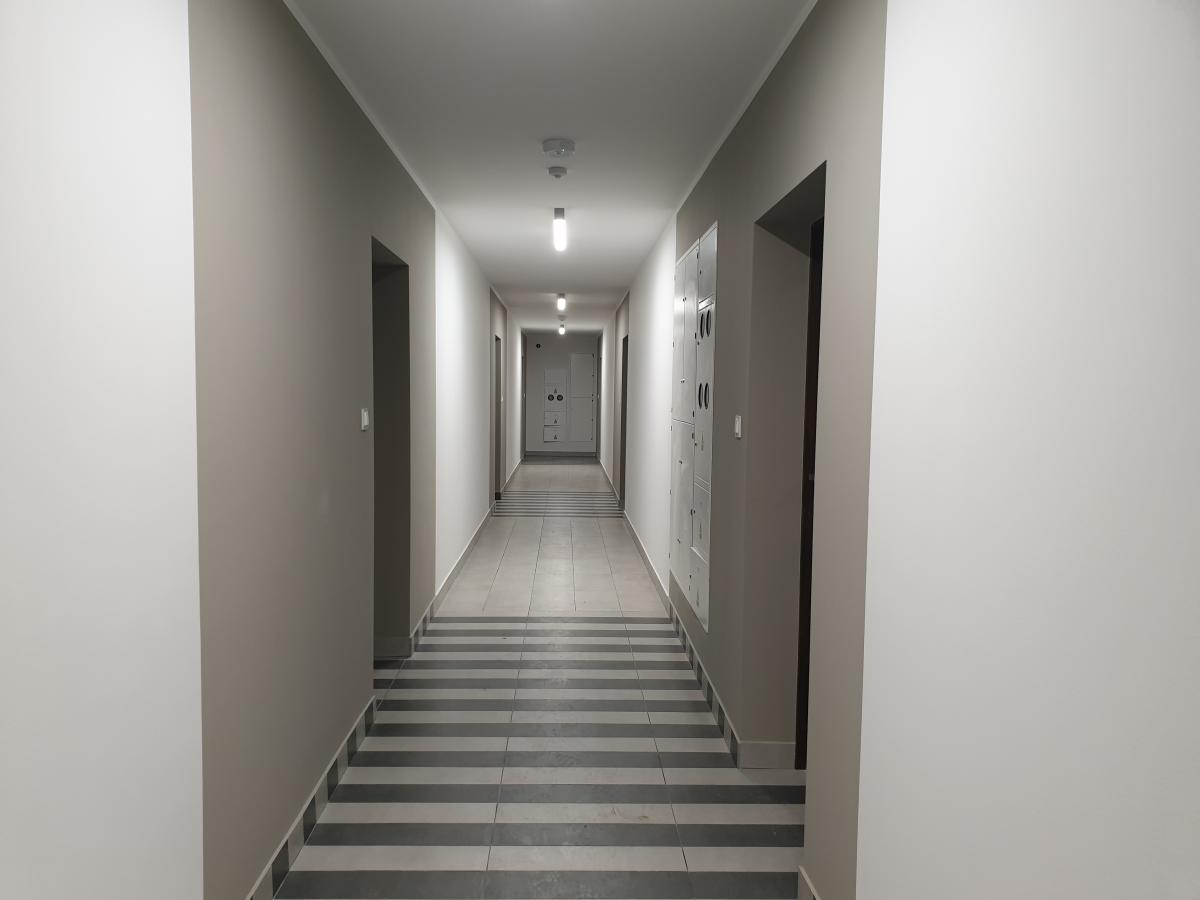

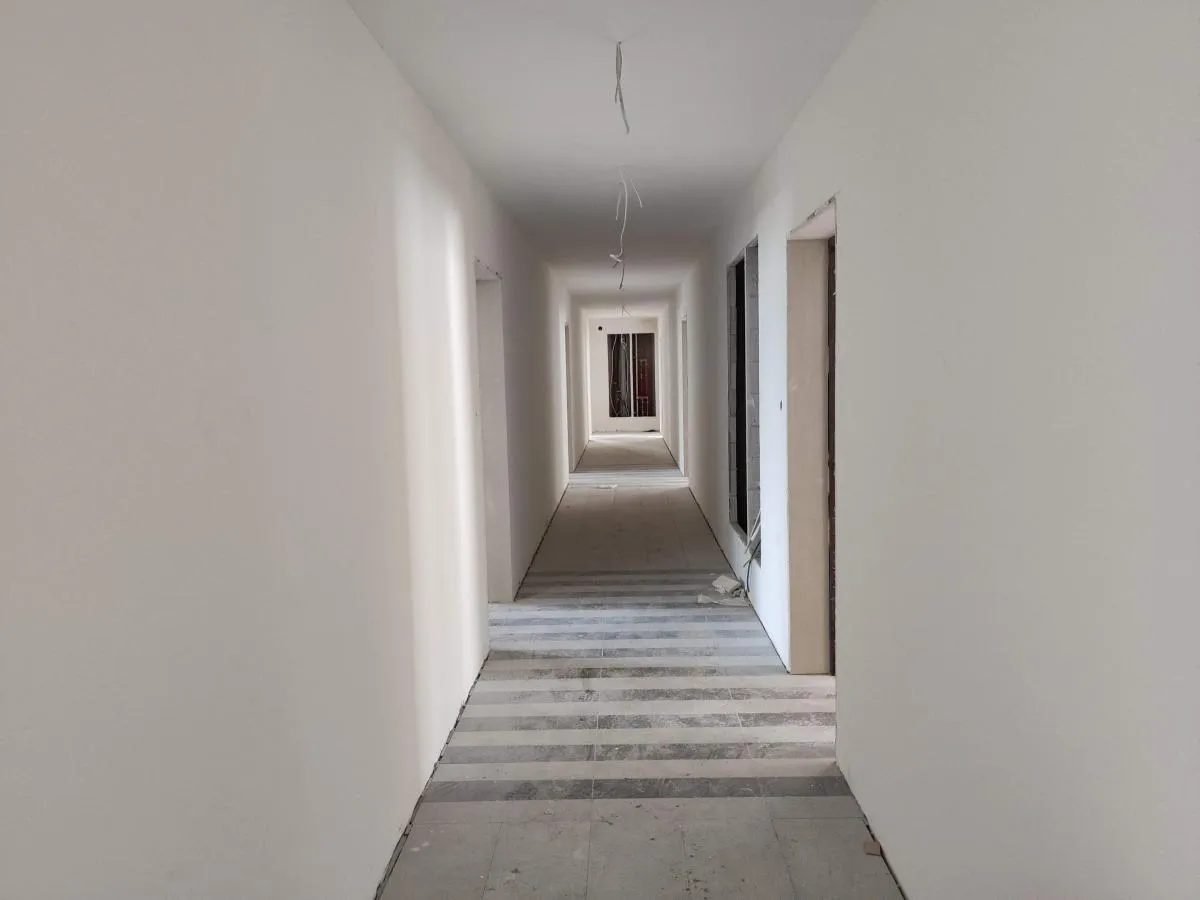

Ułożenie płytek gresowych na klatce schodowej.

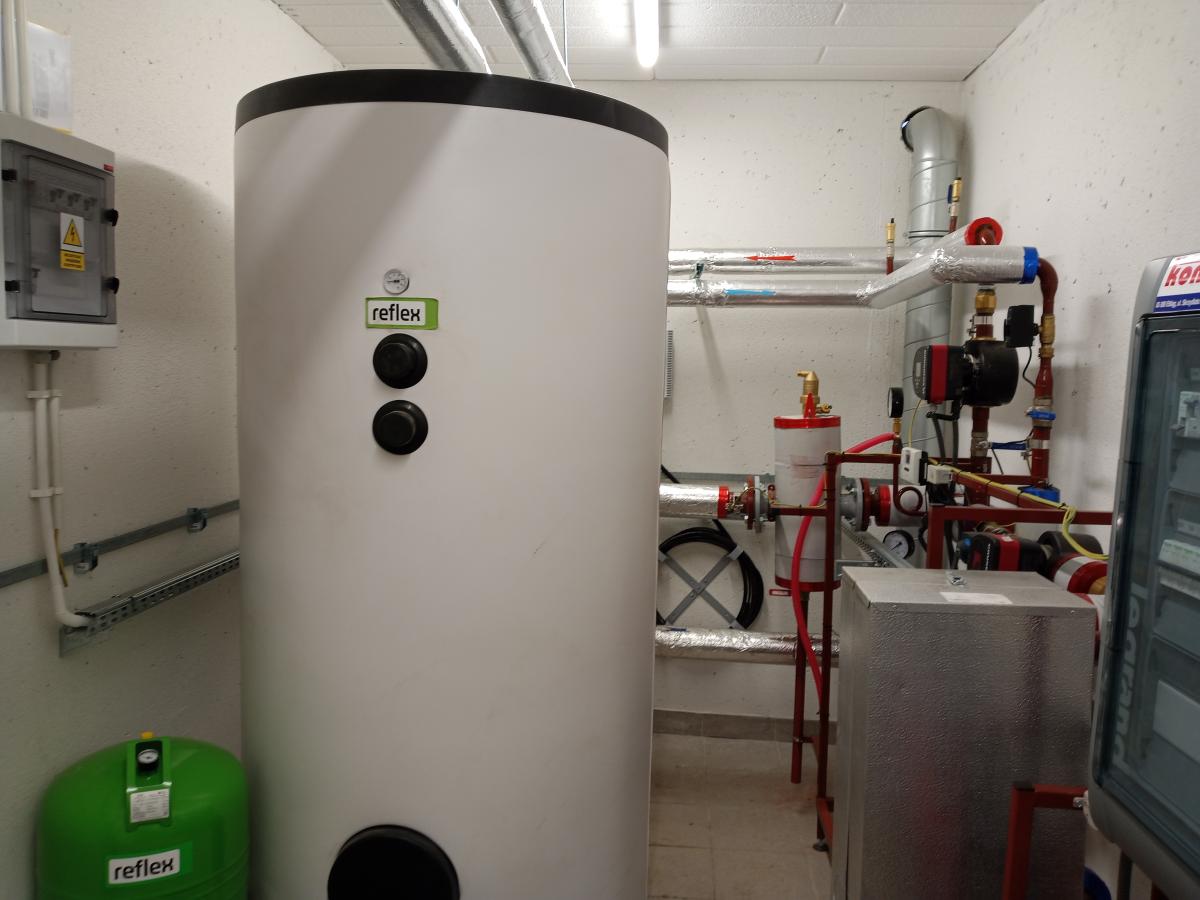

Wykonanie oraz rozruch węzła cieplnego w budynku.

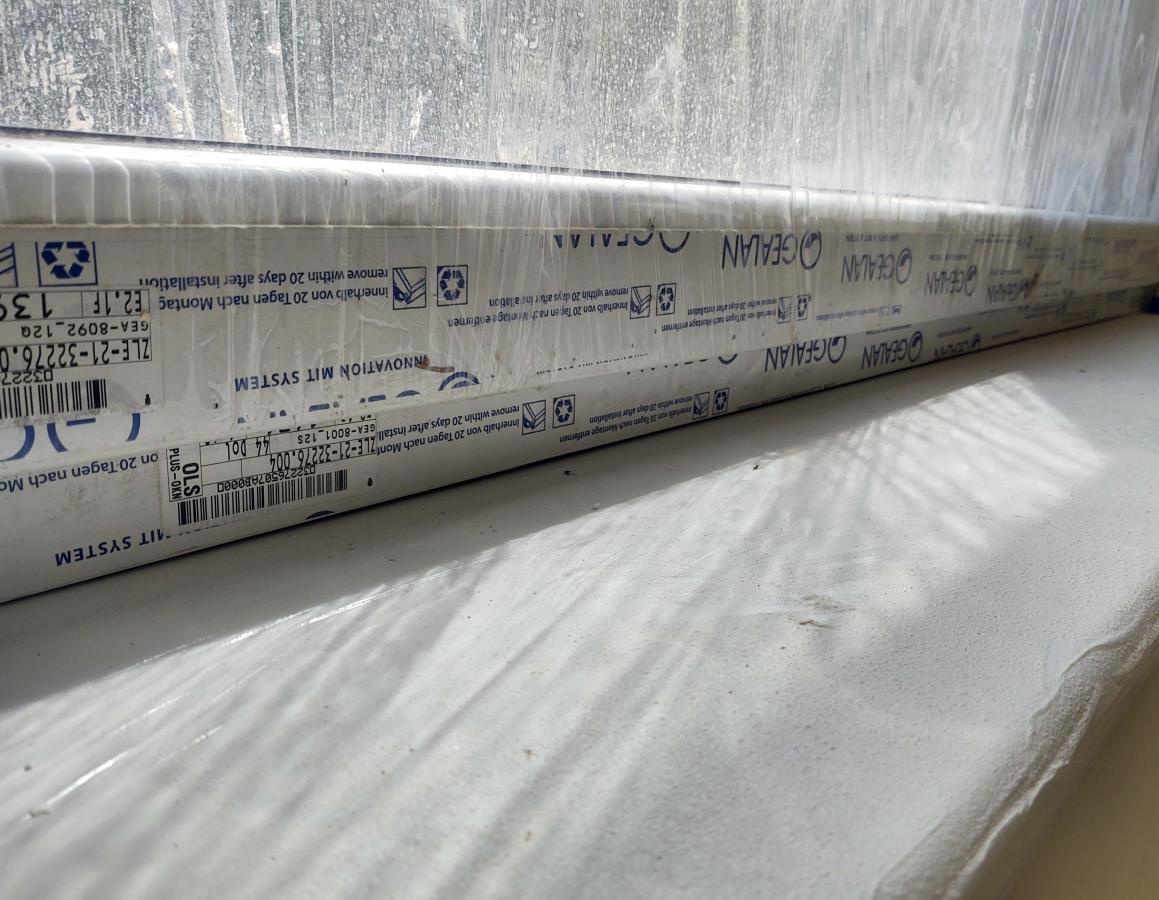

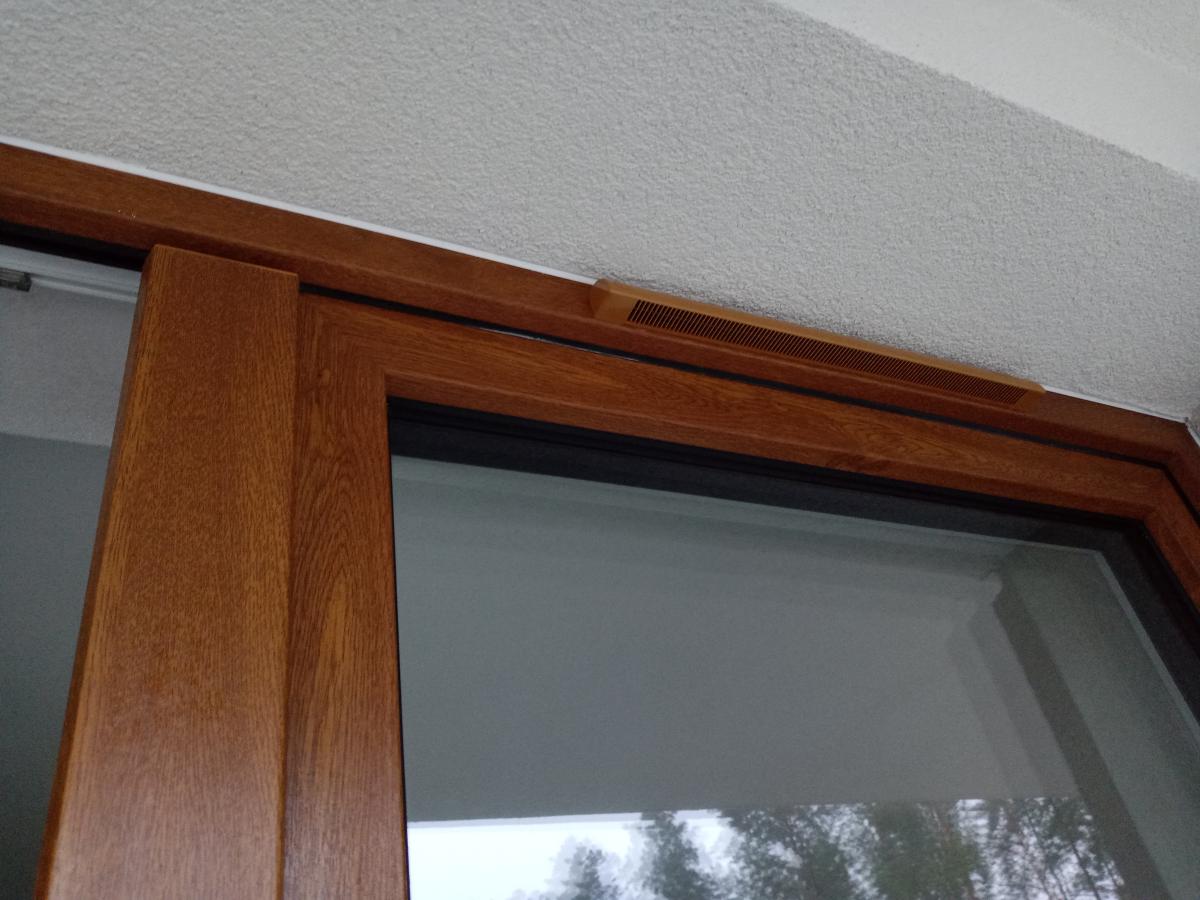

Montaż akcesoriów okiennych.

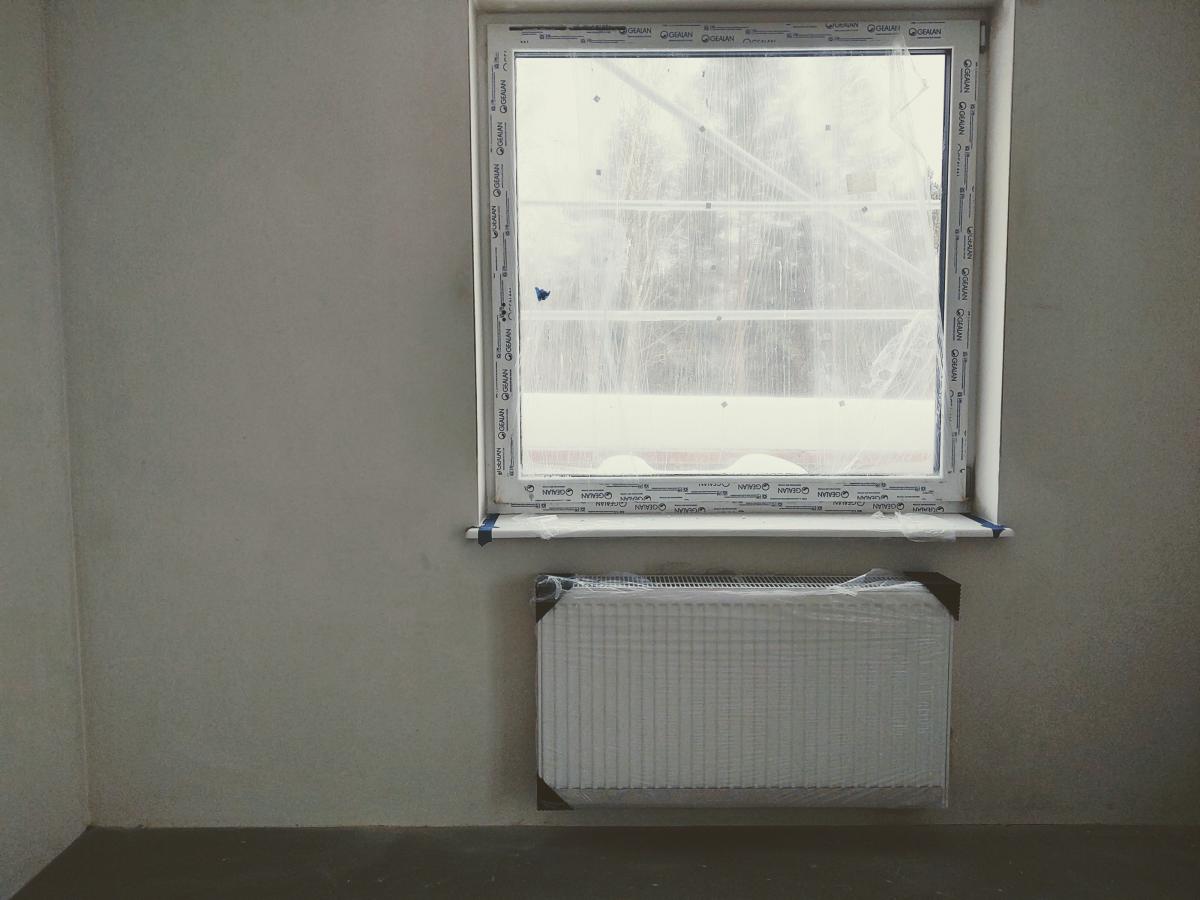

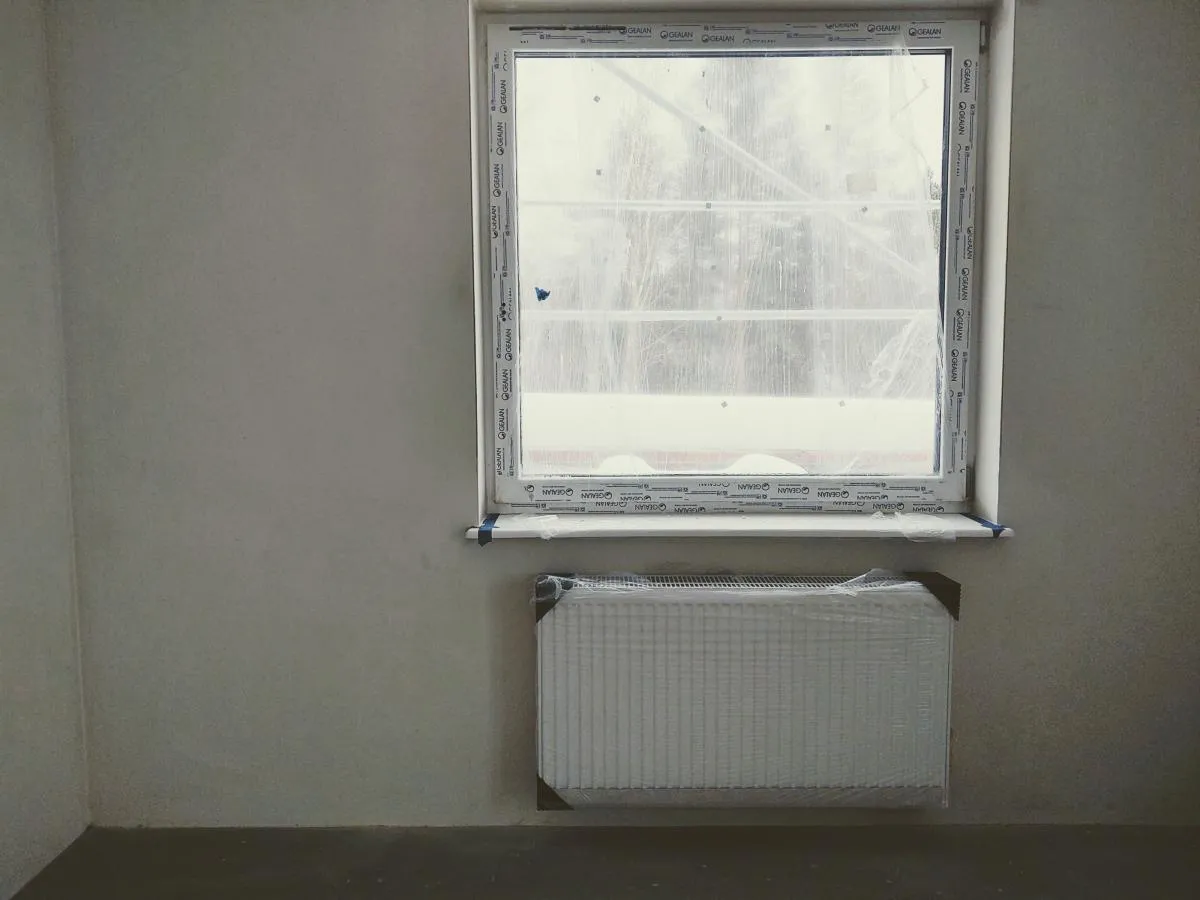

Montaż grzejników płytowych w lokalach mieszkalnych.

Wykonanie zjazdu do garaży indywidualnych.

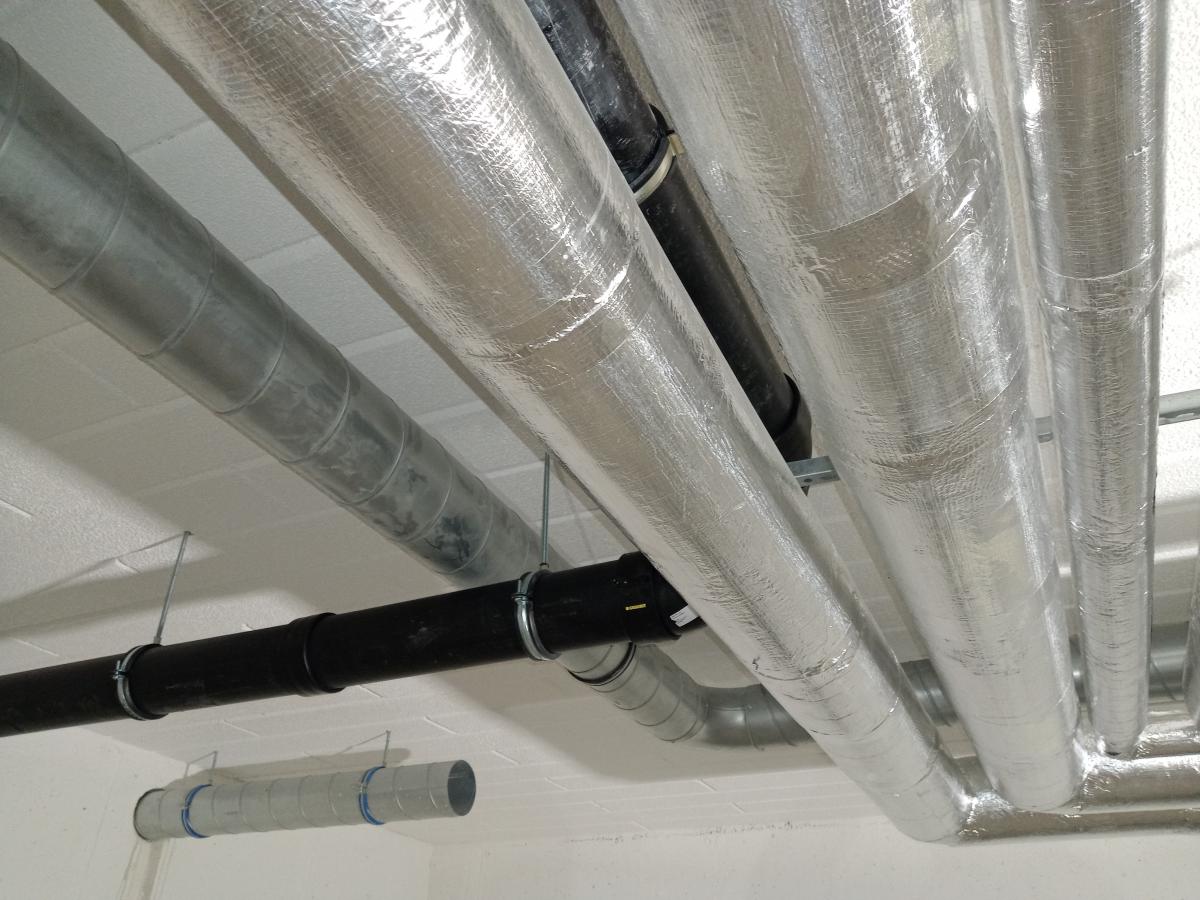

Montaż poziomów instalacji na kondygnacji podziemnej.
Układanie płytek gresowych w częściach wspólnych budynku.
Wykonywanie przyłącza kanalizacji sanitarnej.
Wykonanie podkładów pod posadzki na pierwszym piętrze.

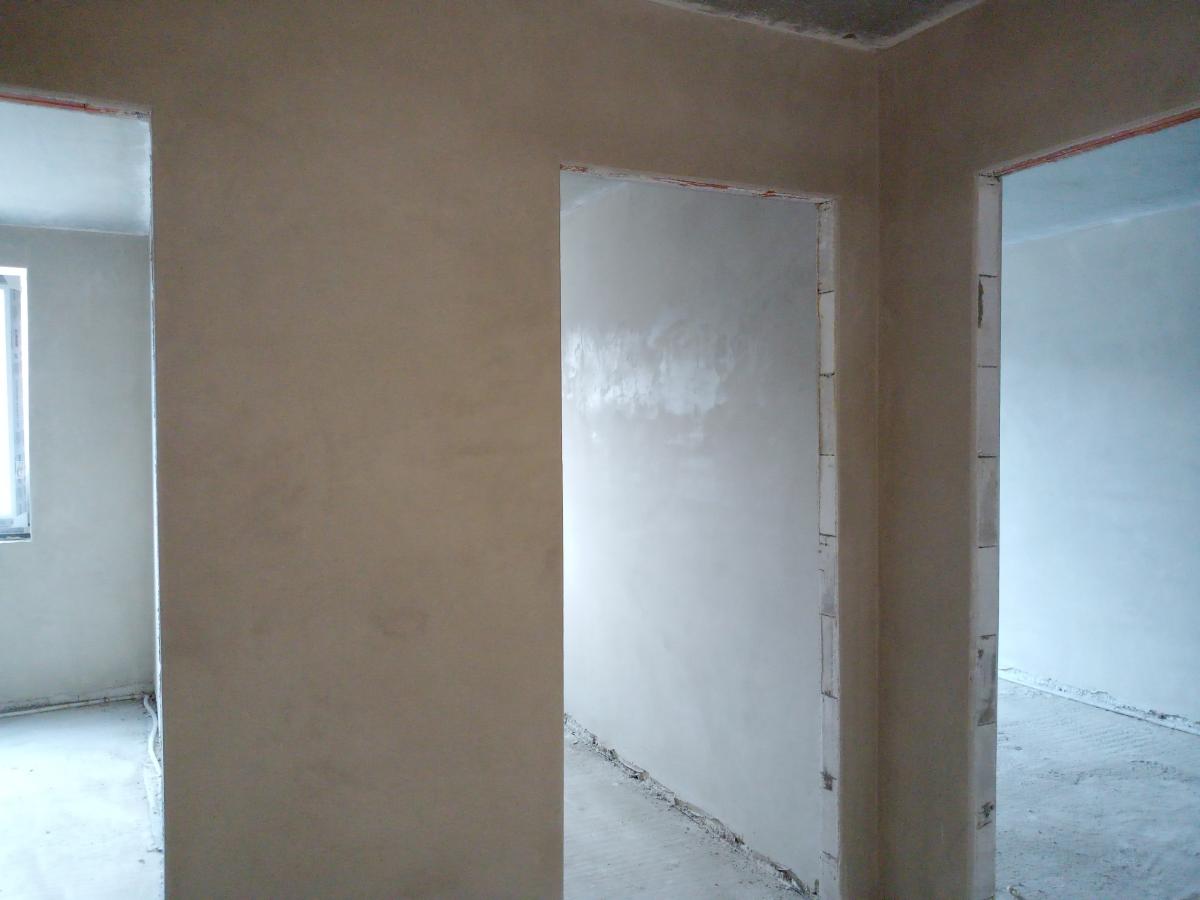

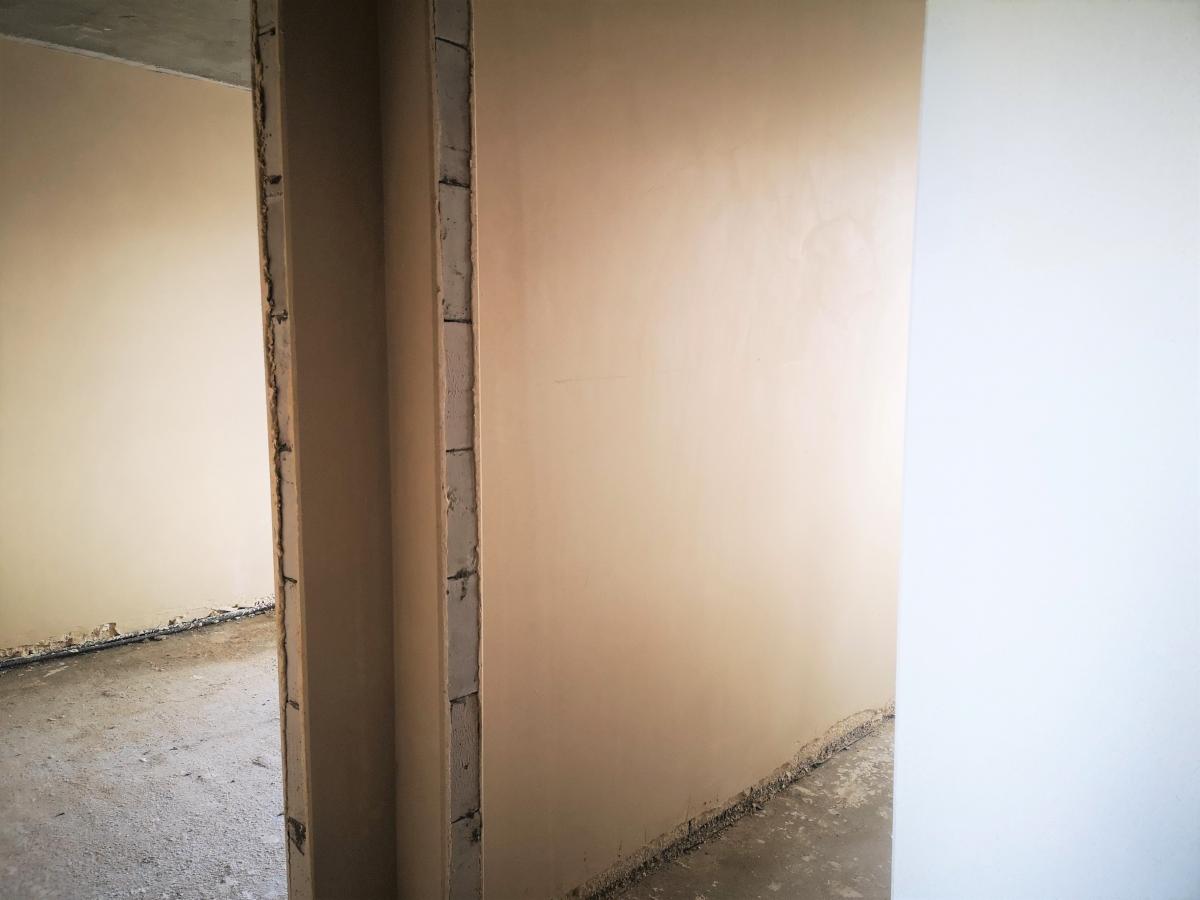

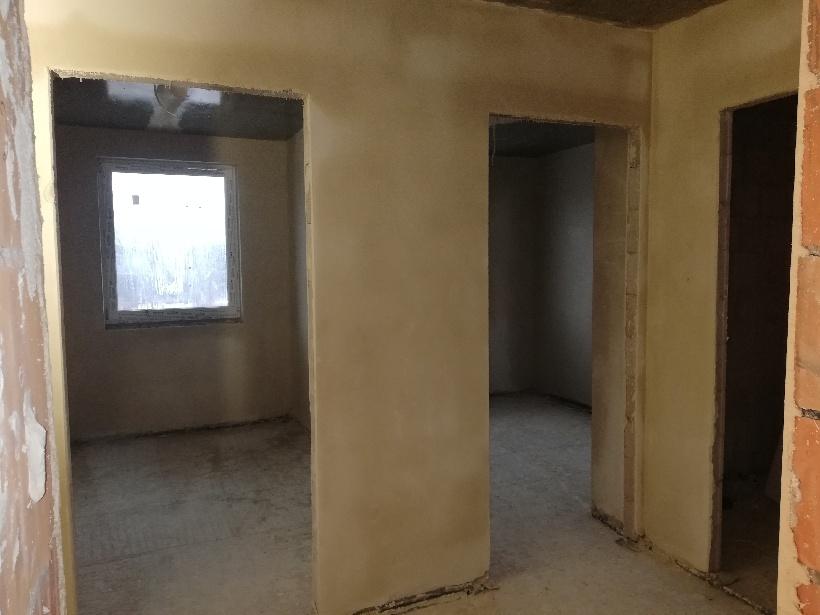

Tynkowanie ścian w lokalach mieszkalnych na trzecim piętrze.

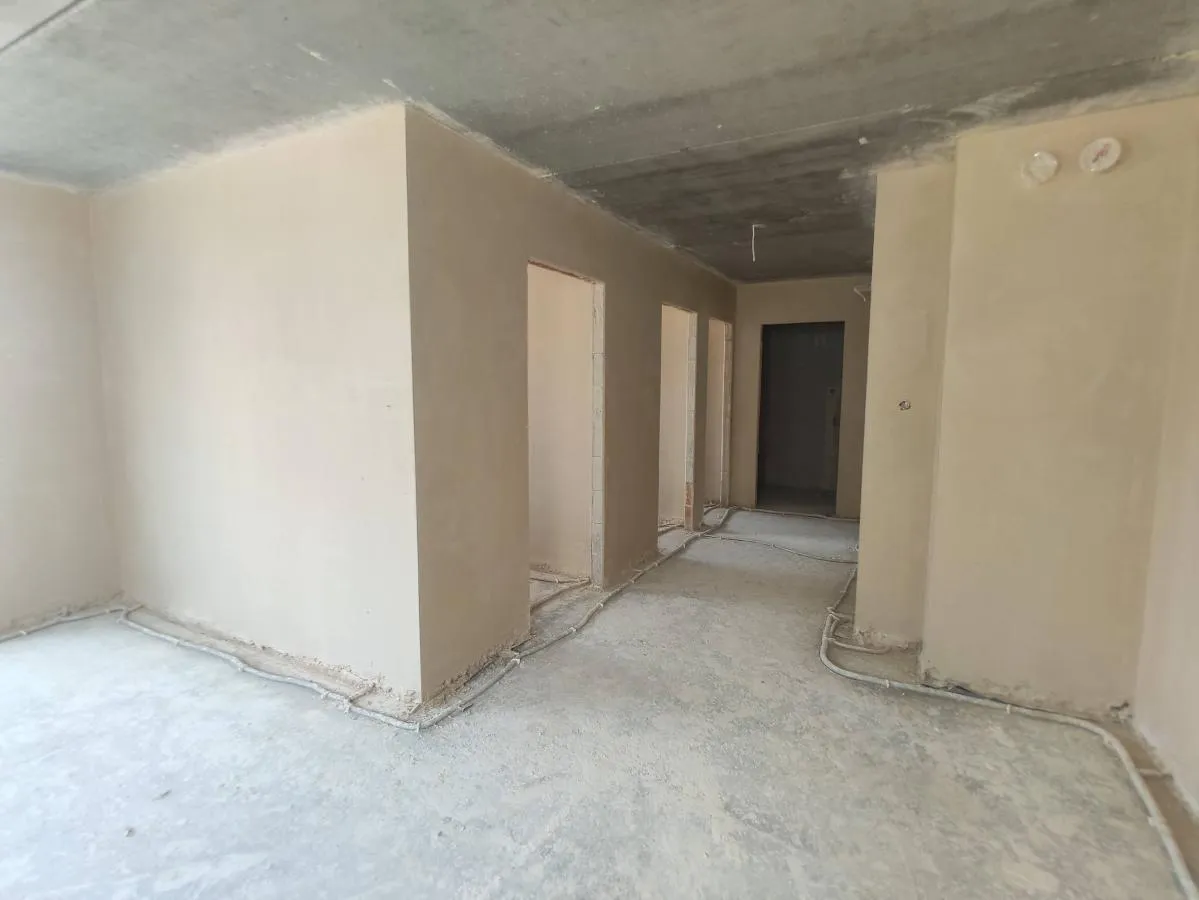

Rozprowadzenie instalacji podposadzkowych w lokalach mieszkalnych na drugim piętrze.

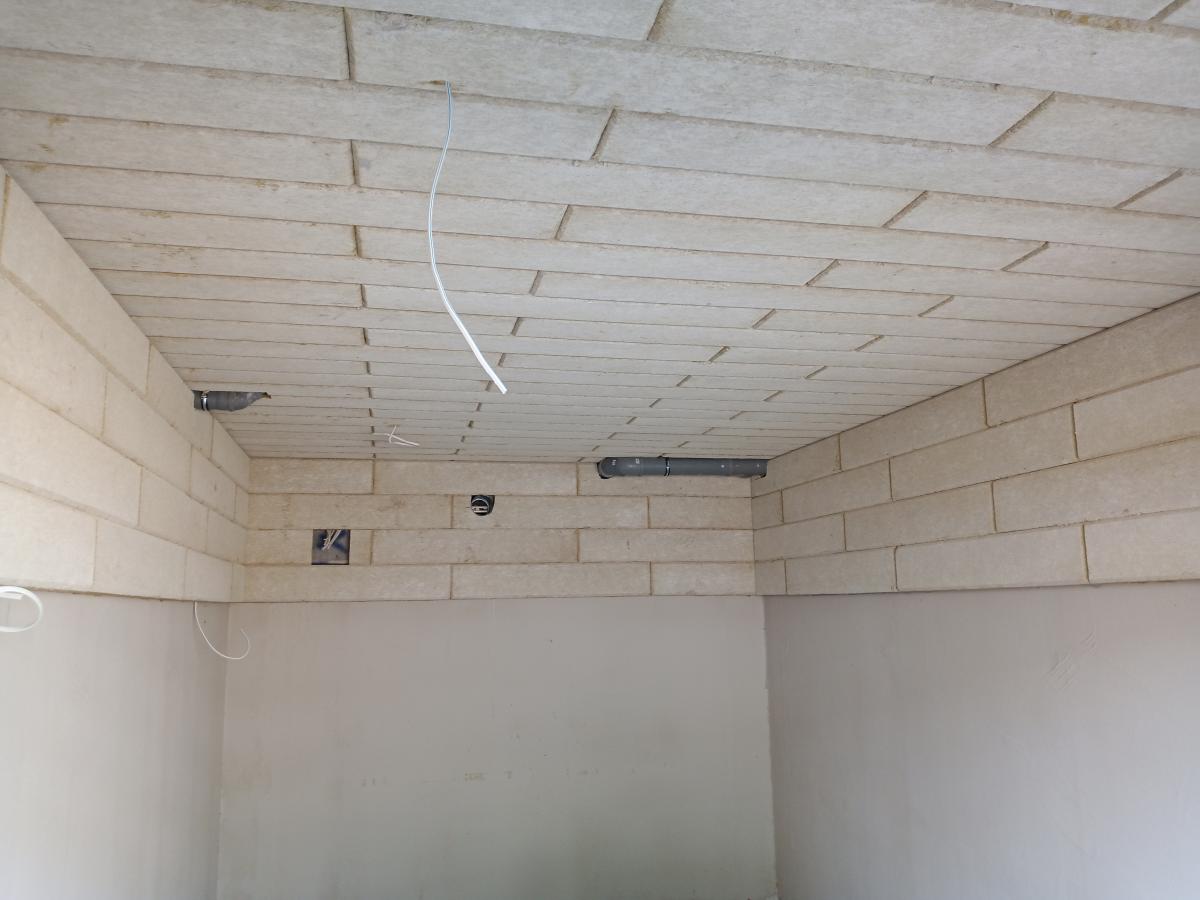

Wykonanie warstw izolacyjnych stropodachu, wykończenie kominów.
Tynkowanie ścian w lokalach mieszkalnych na drugim piętrze.
Wykonanie podkładów pod posadzki w garażach indywidualnych.
Zakończenie montażu stolarki okiennej.
Rozprowadzanie instalacji wodnej w lokalach mieszkalnych na parterze.
Tynkowanie ścian w lokalach mieszkalnych na pierwszym piętrze.
Montaż fasady aluminiowej na klatce schodowej.
Montaż stolarki okiennej na trzecim piętrze.
Tynkowanie ścian w lokalach mieszkalnych na parterze.

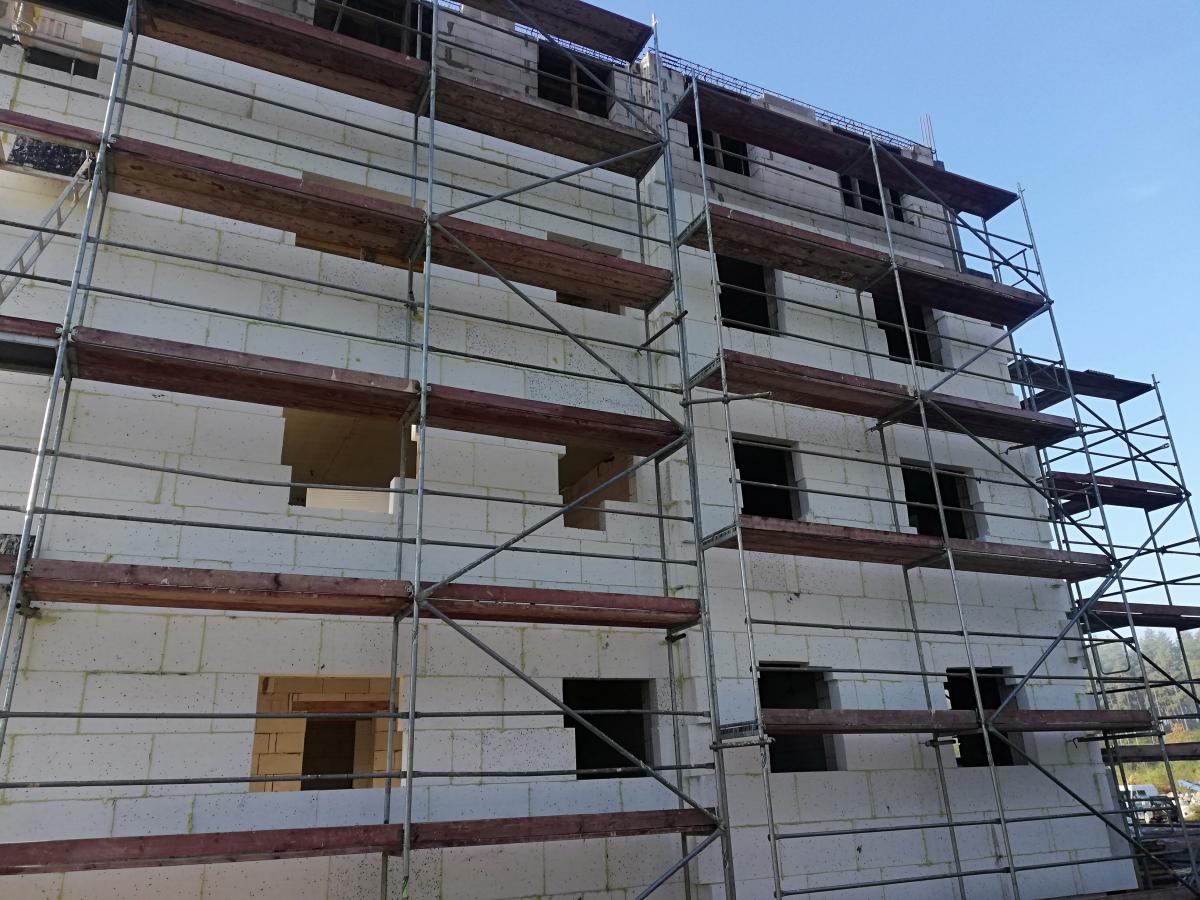

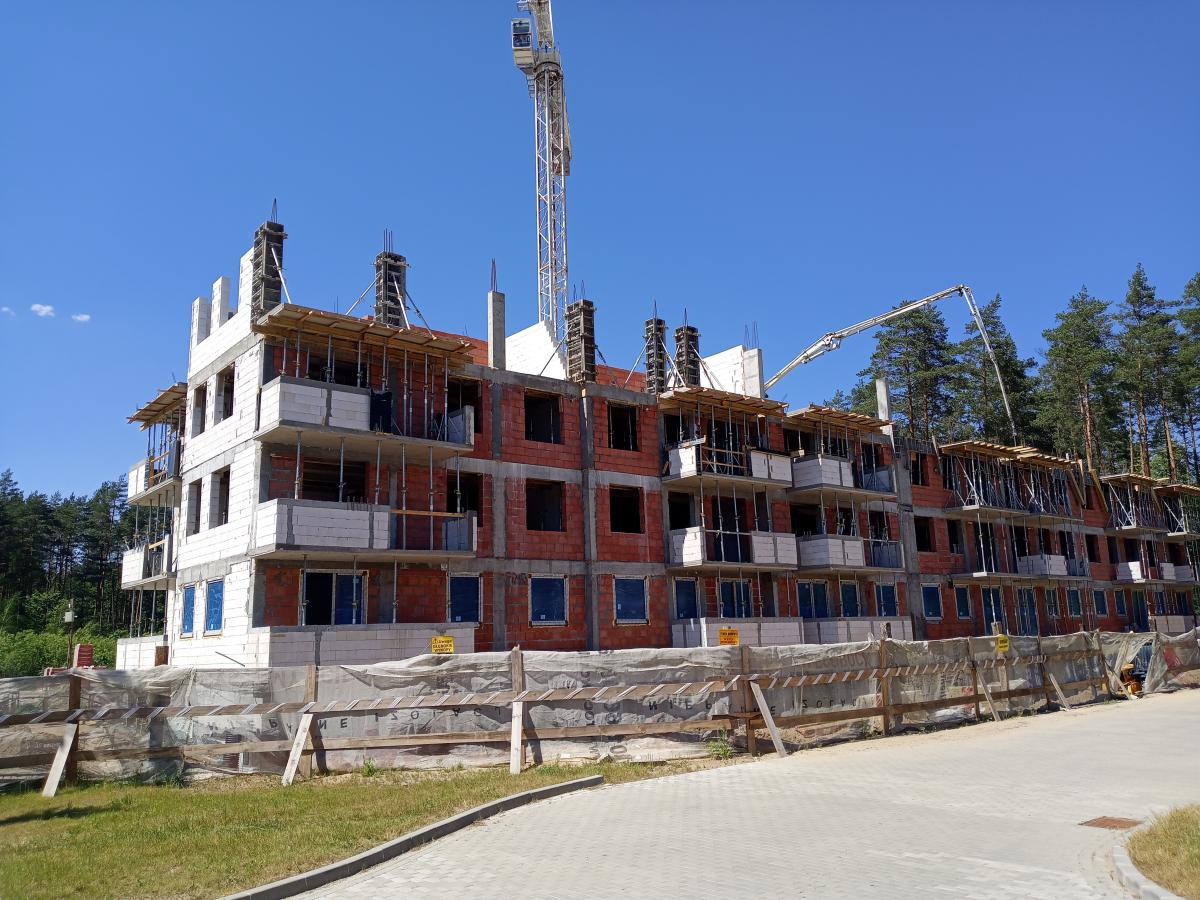

Rozpoczęcie prac elewacyjnych w zakresie wykonania izolacji termicznej.
Montaż stolarki okiennej na drugim piętrze.

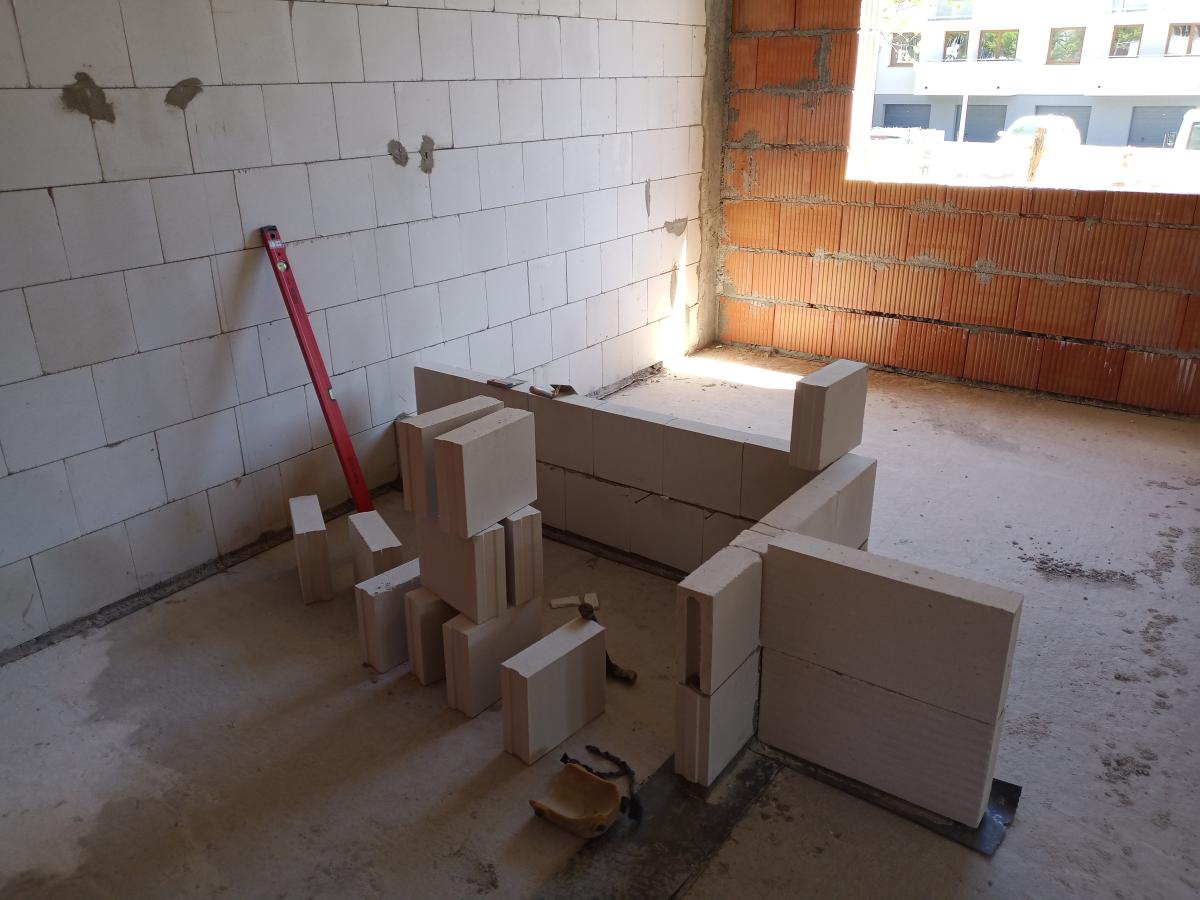

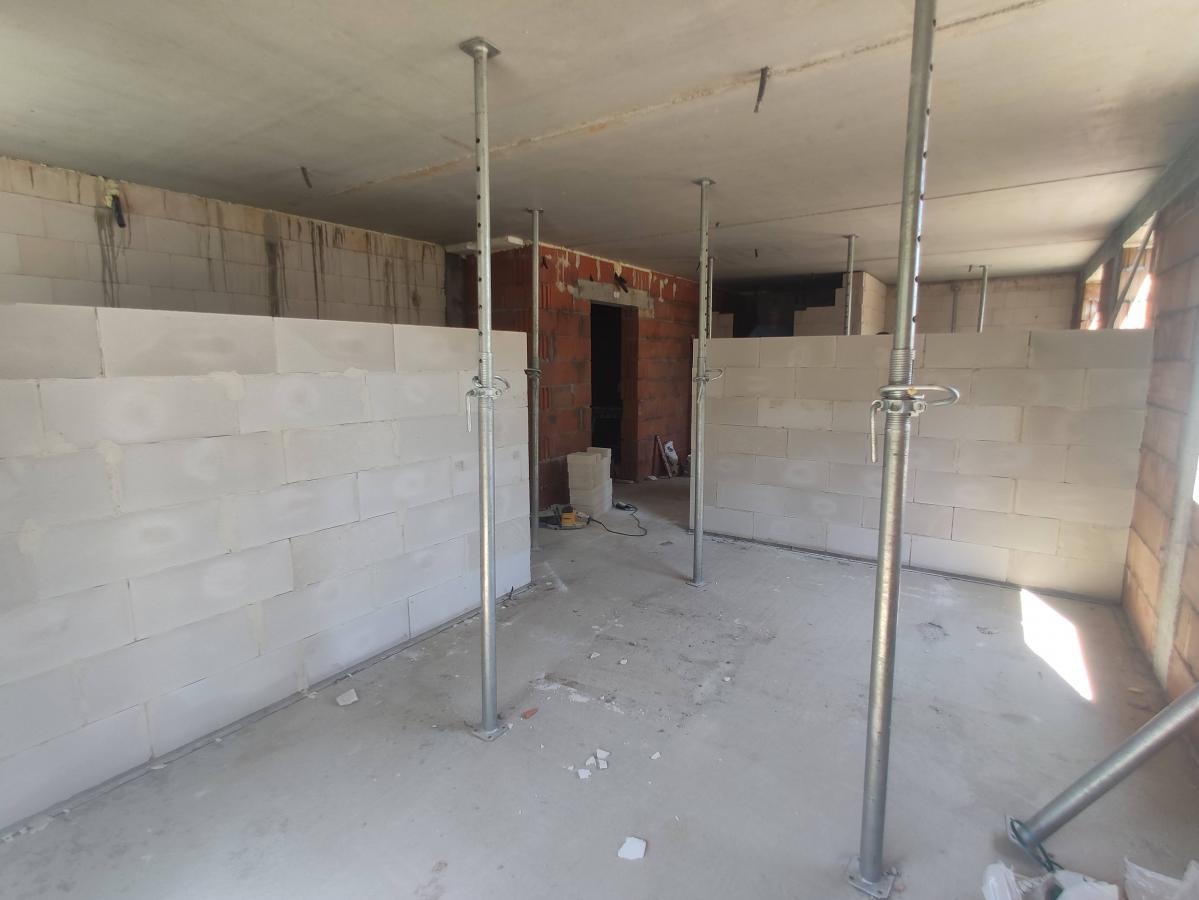

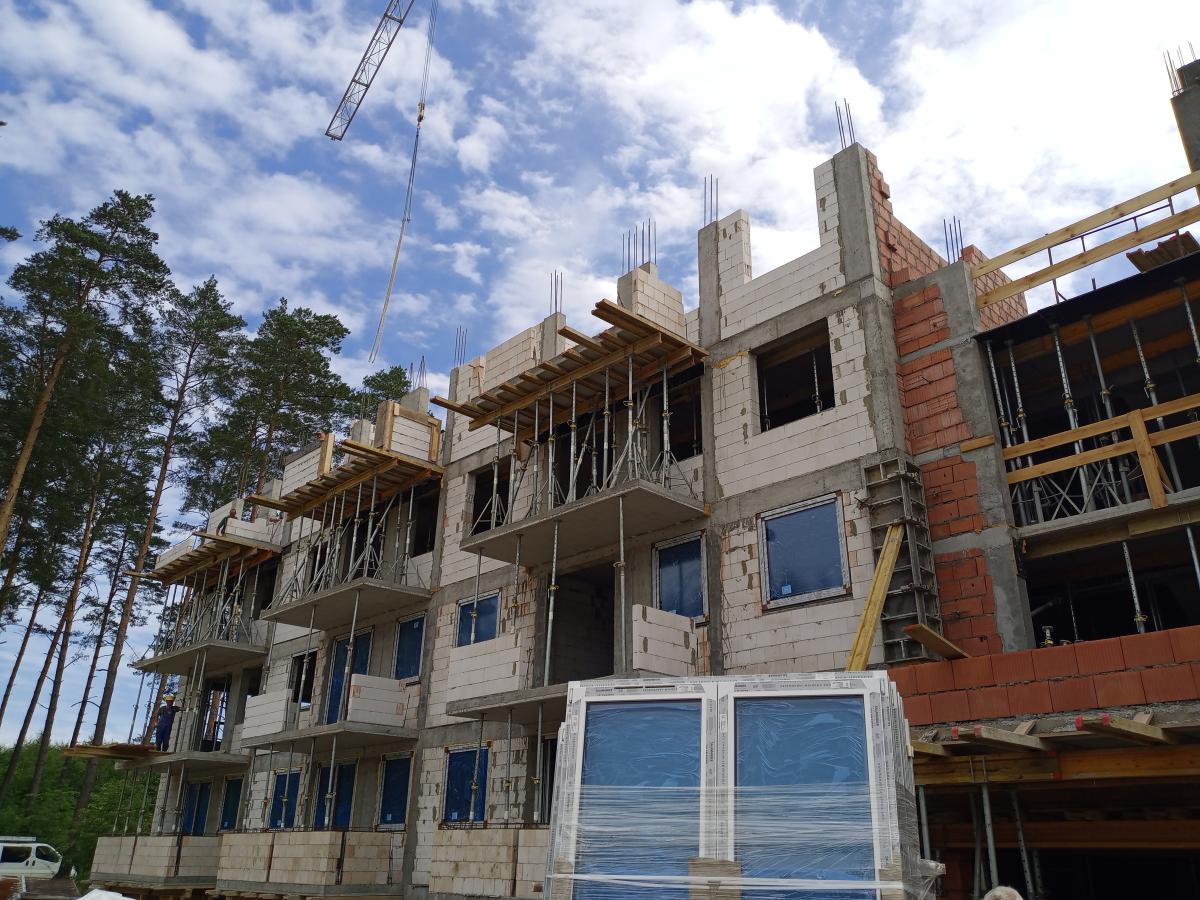

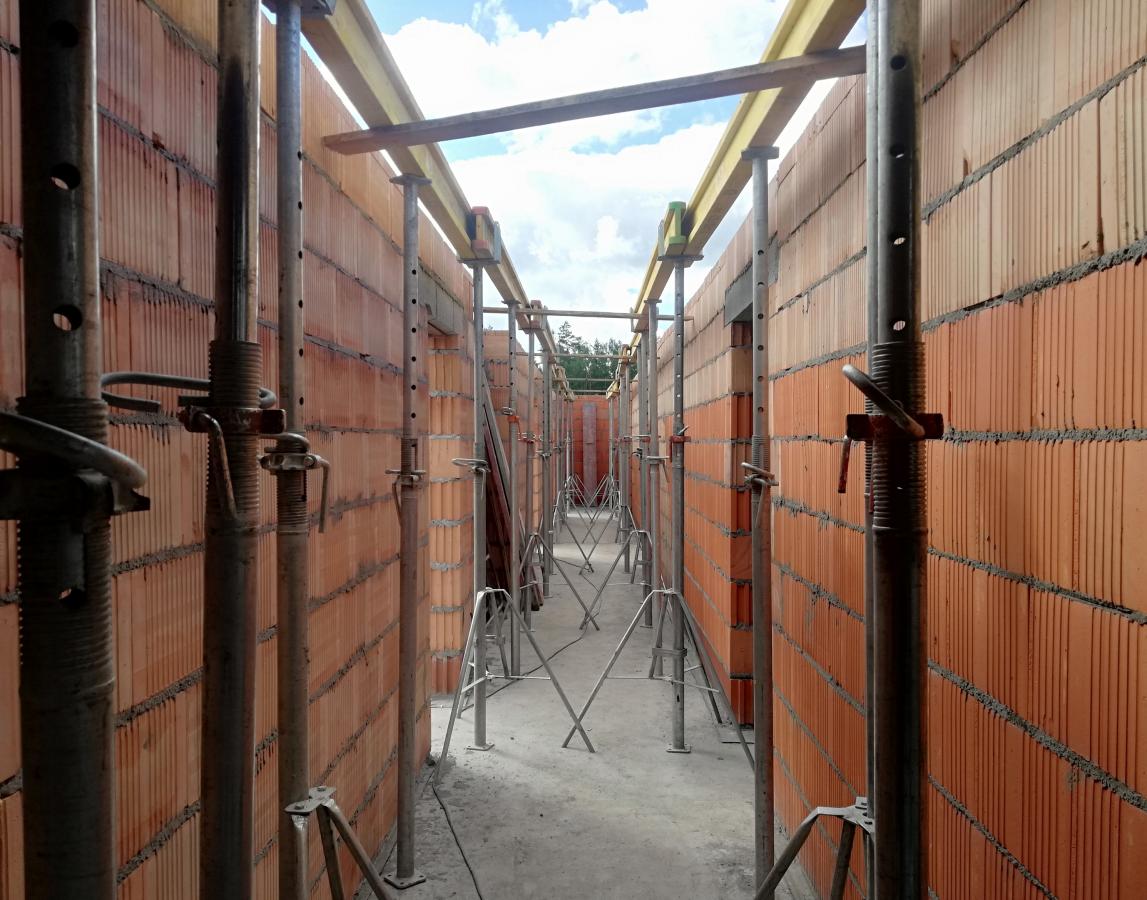

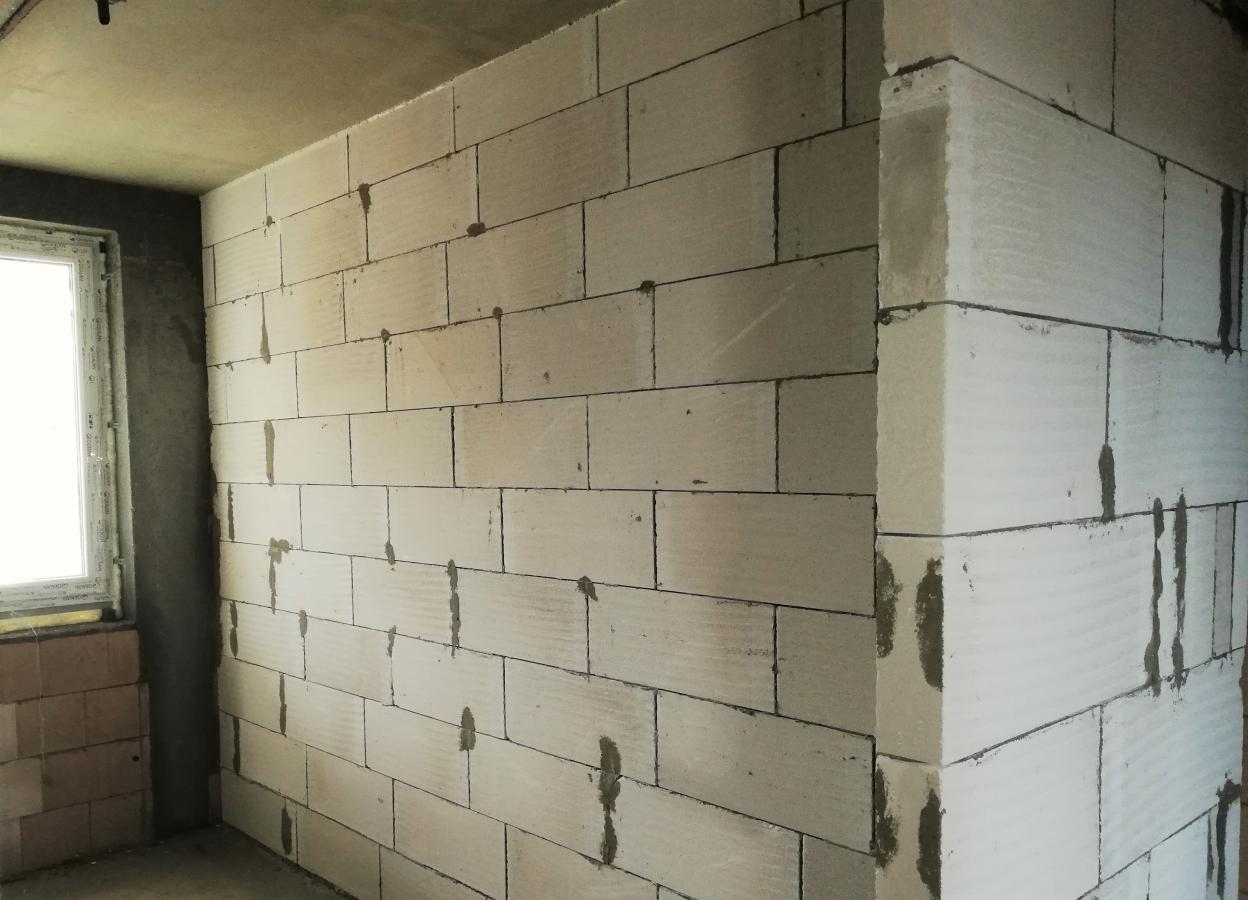

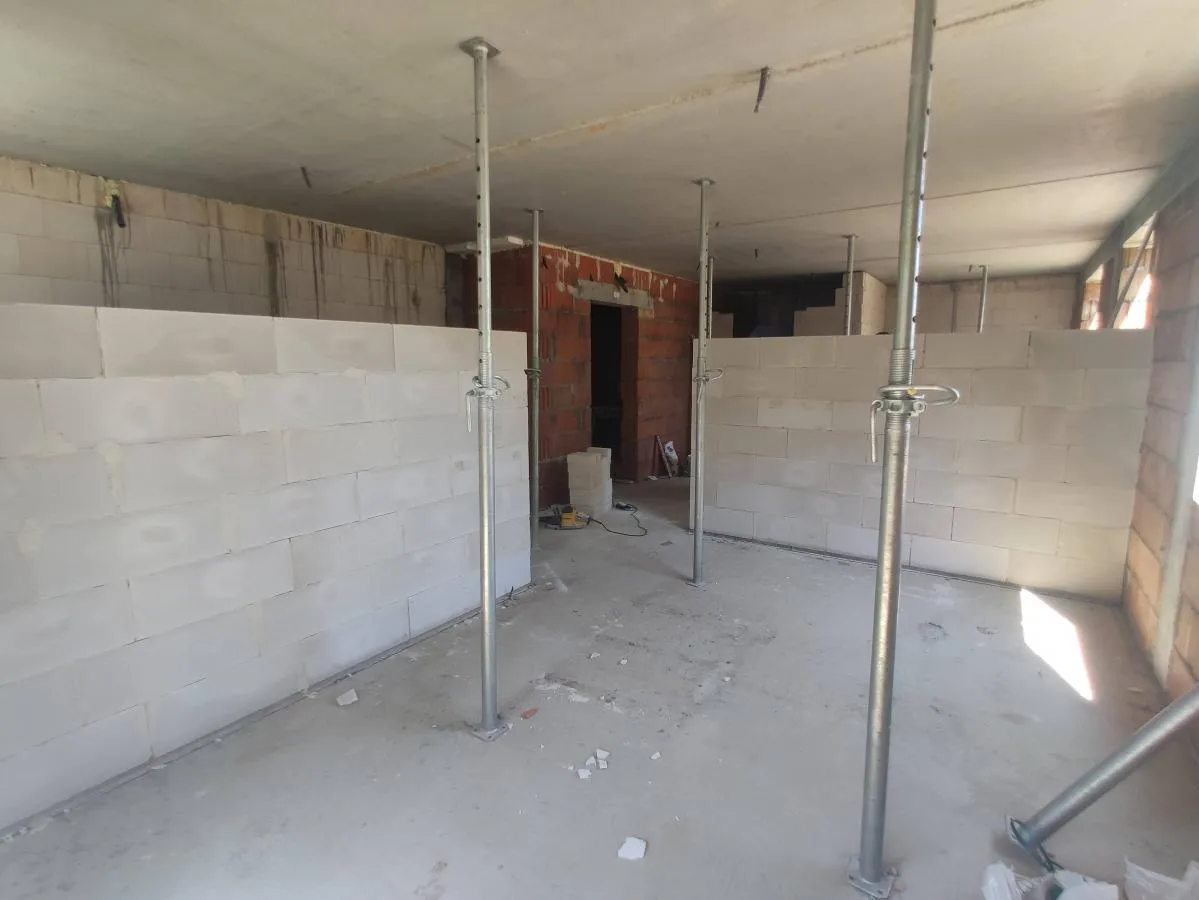

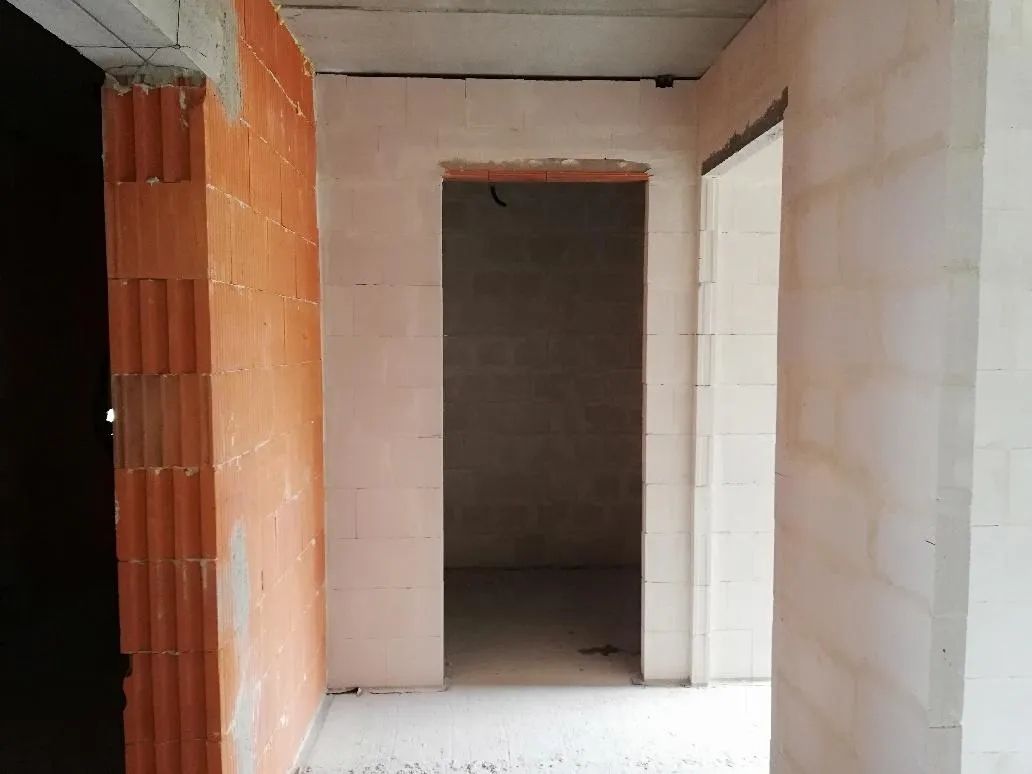

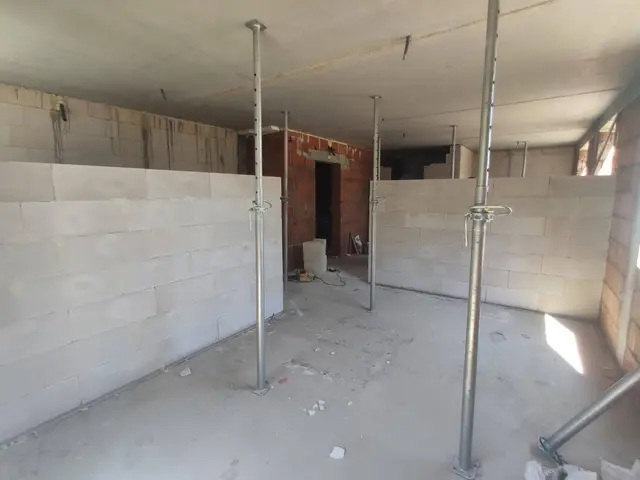

Murowanie ścian działowych w lokalach mieszkalnych na drugim piętrze.
Murowanie kominów.

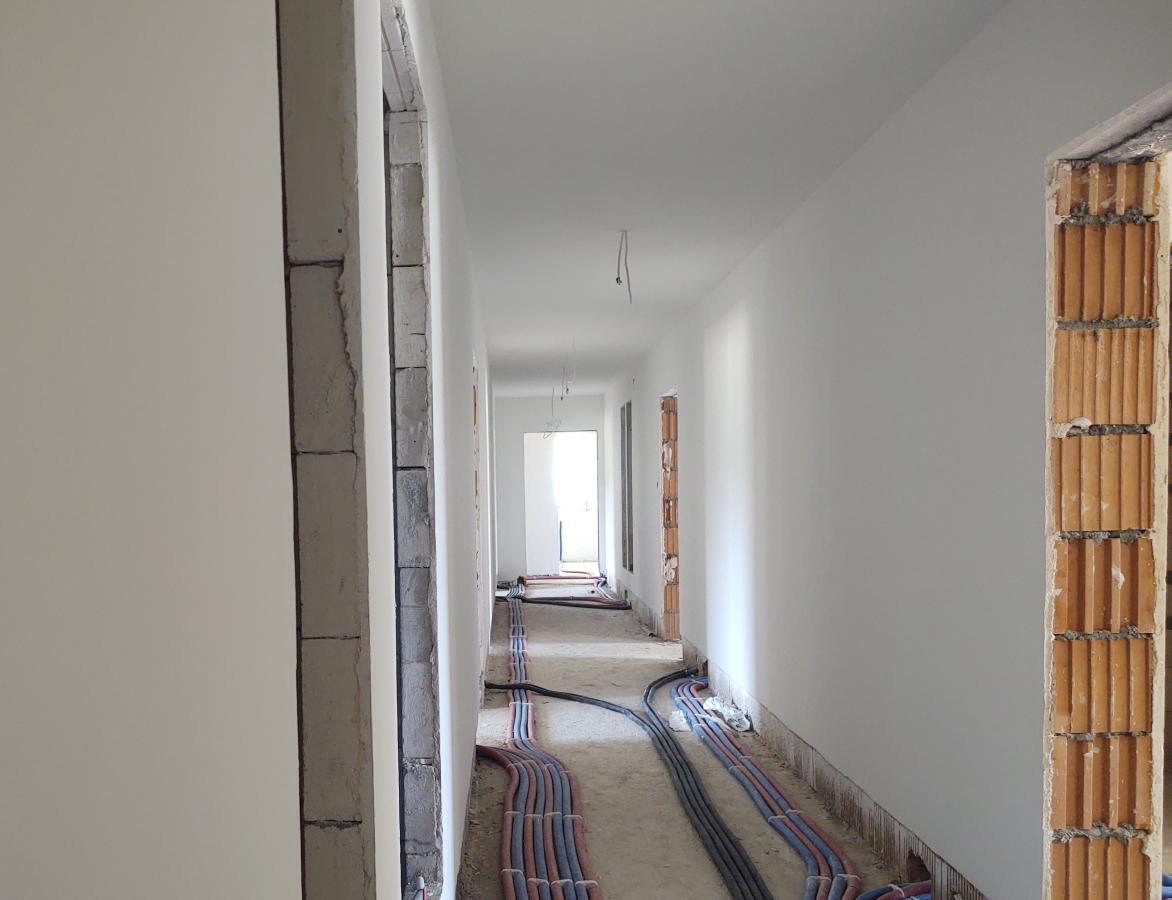

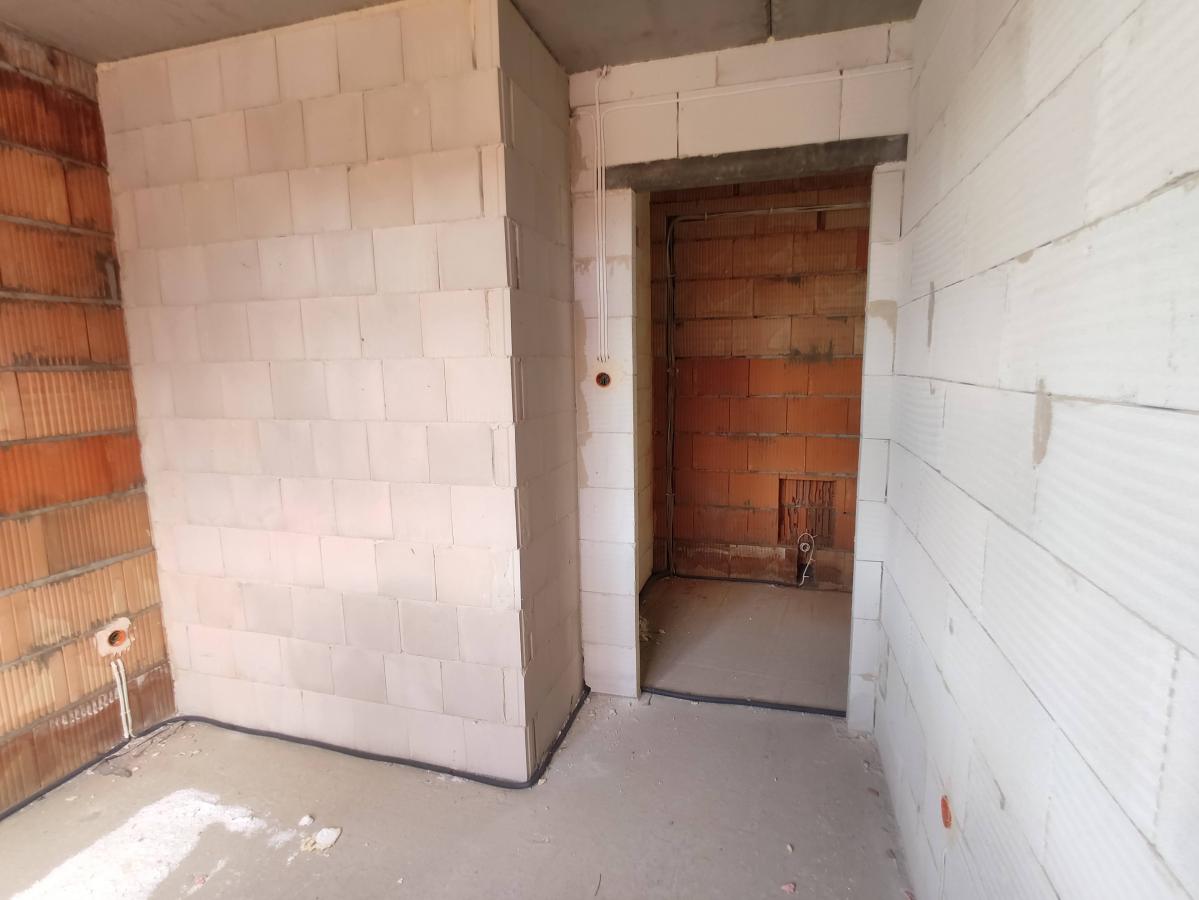

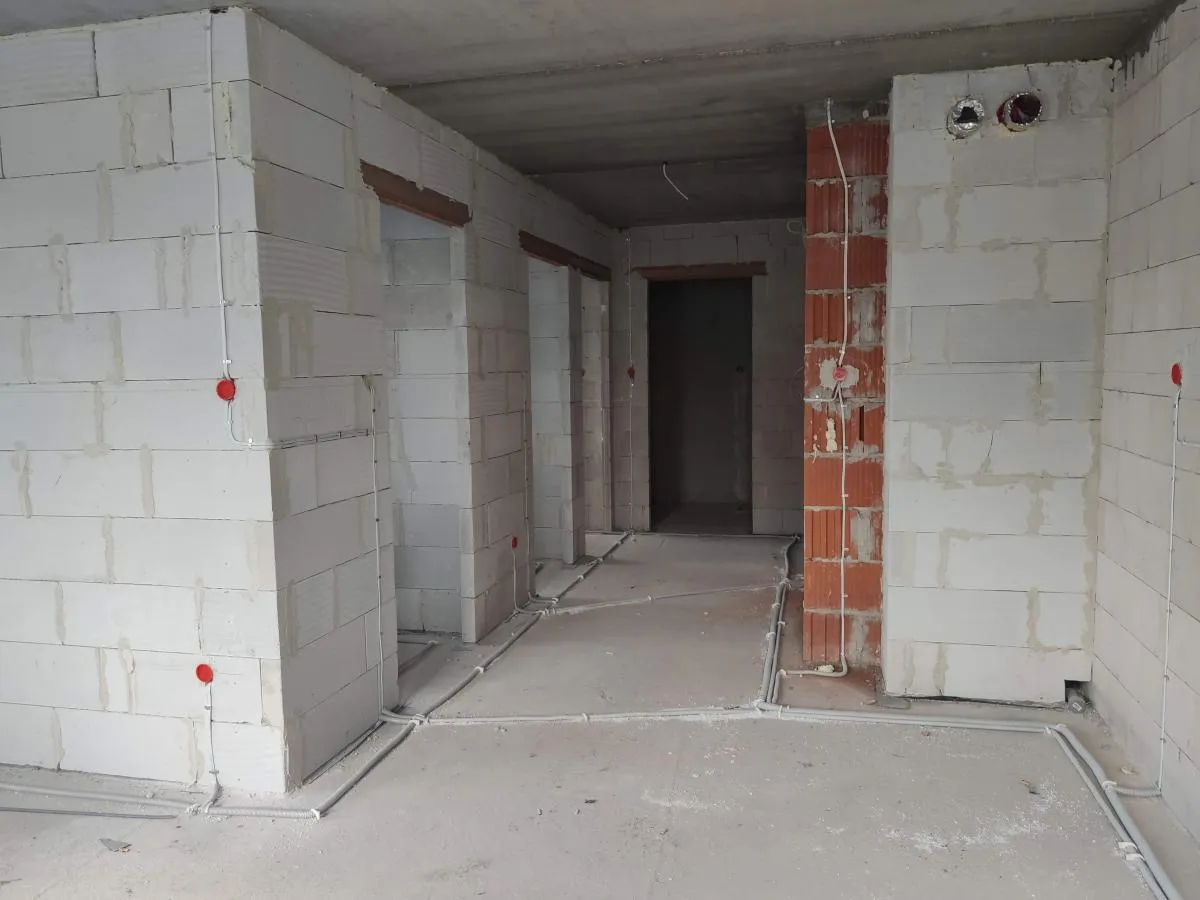

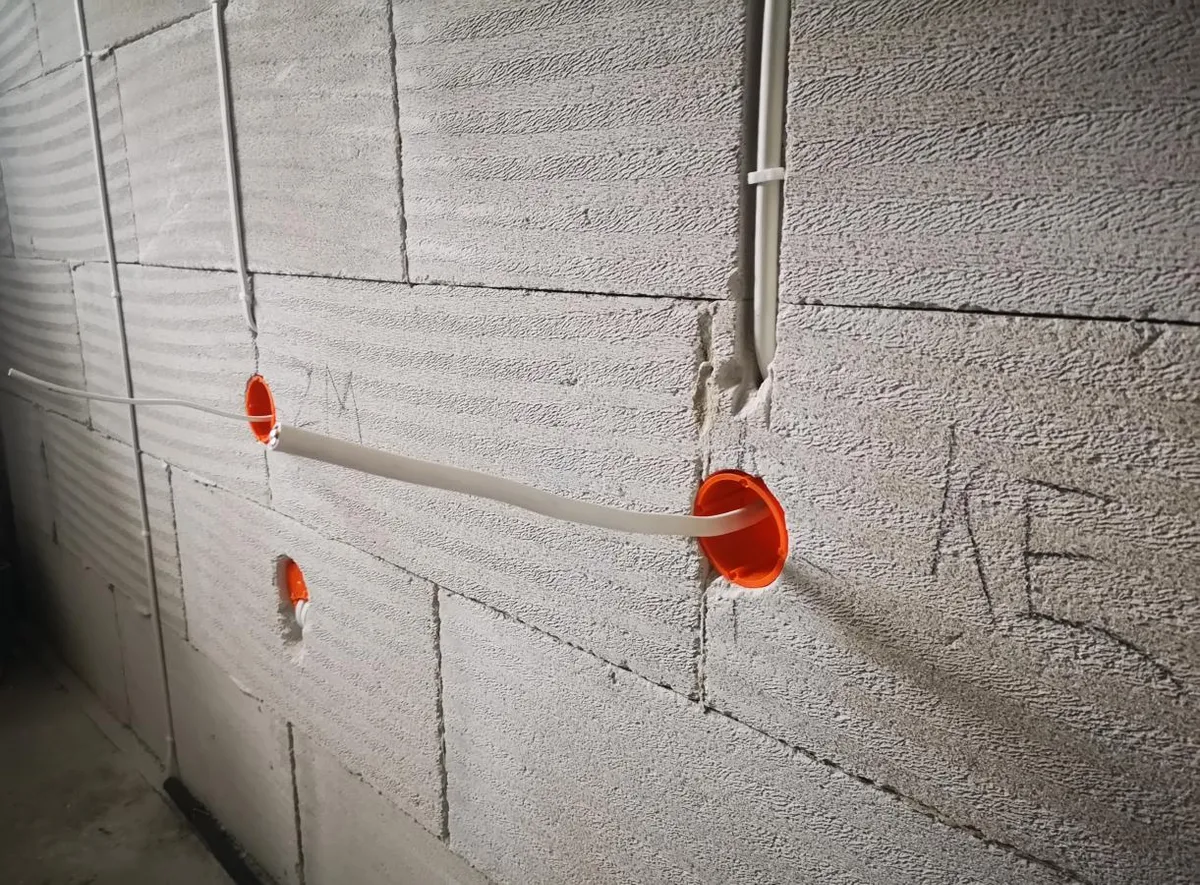

Rozprowadzenie instalacji elektrycznych w lokalach mieszkalnych na parterze.

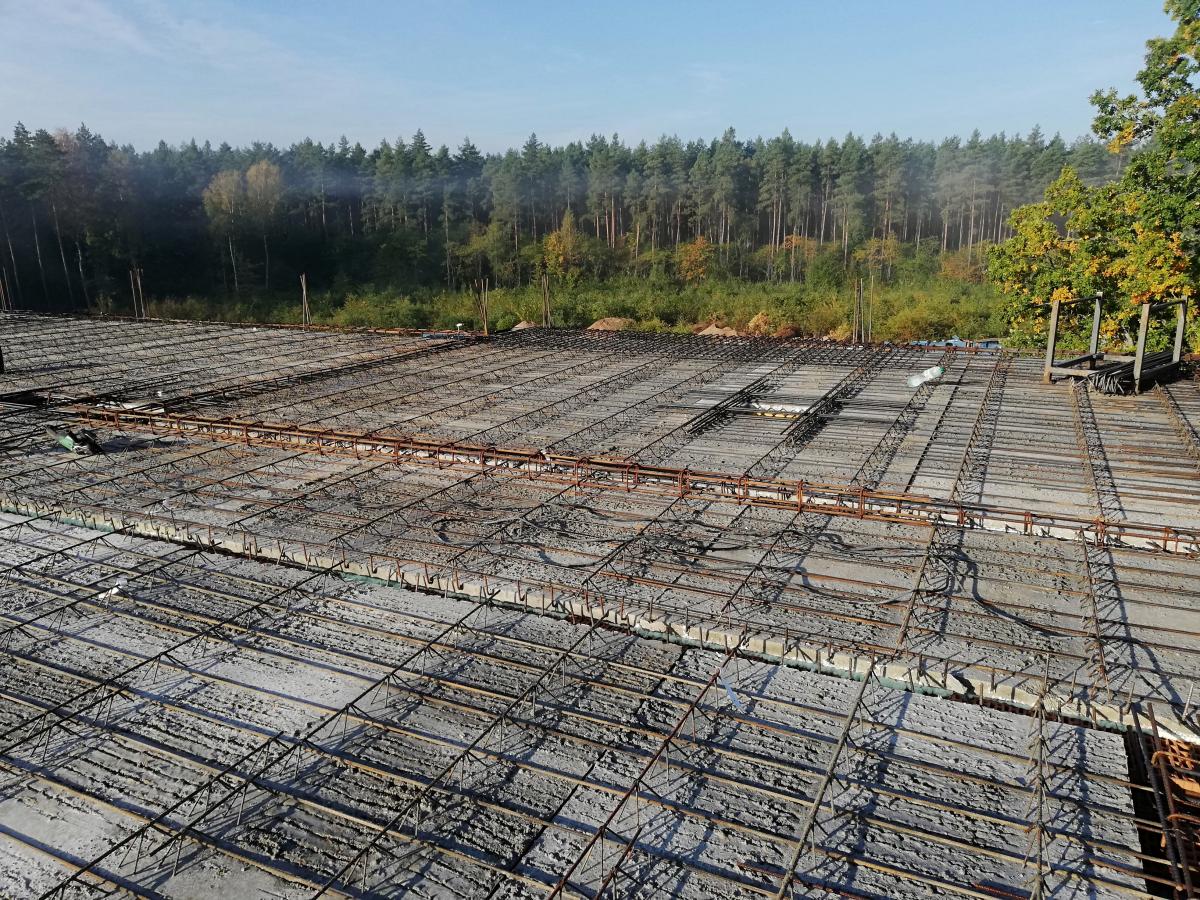

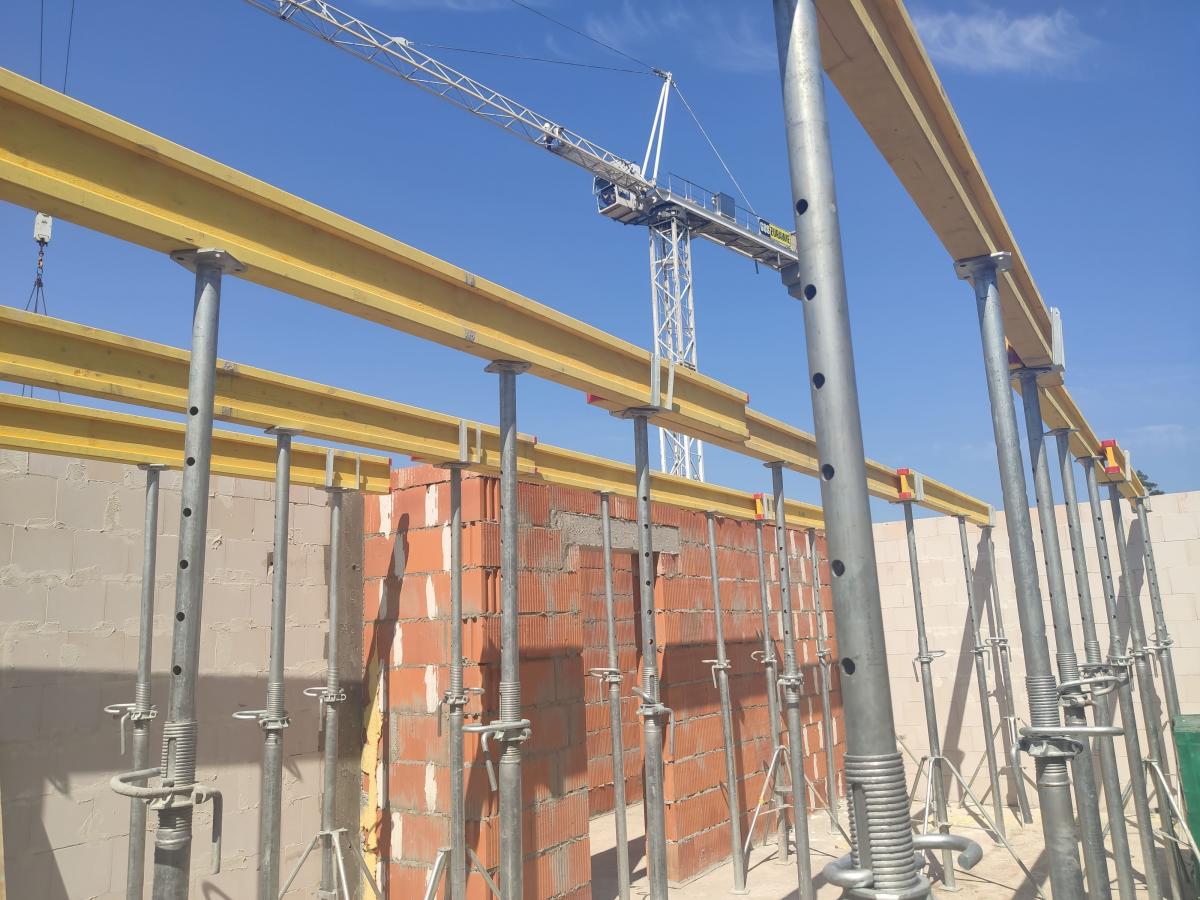

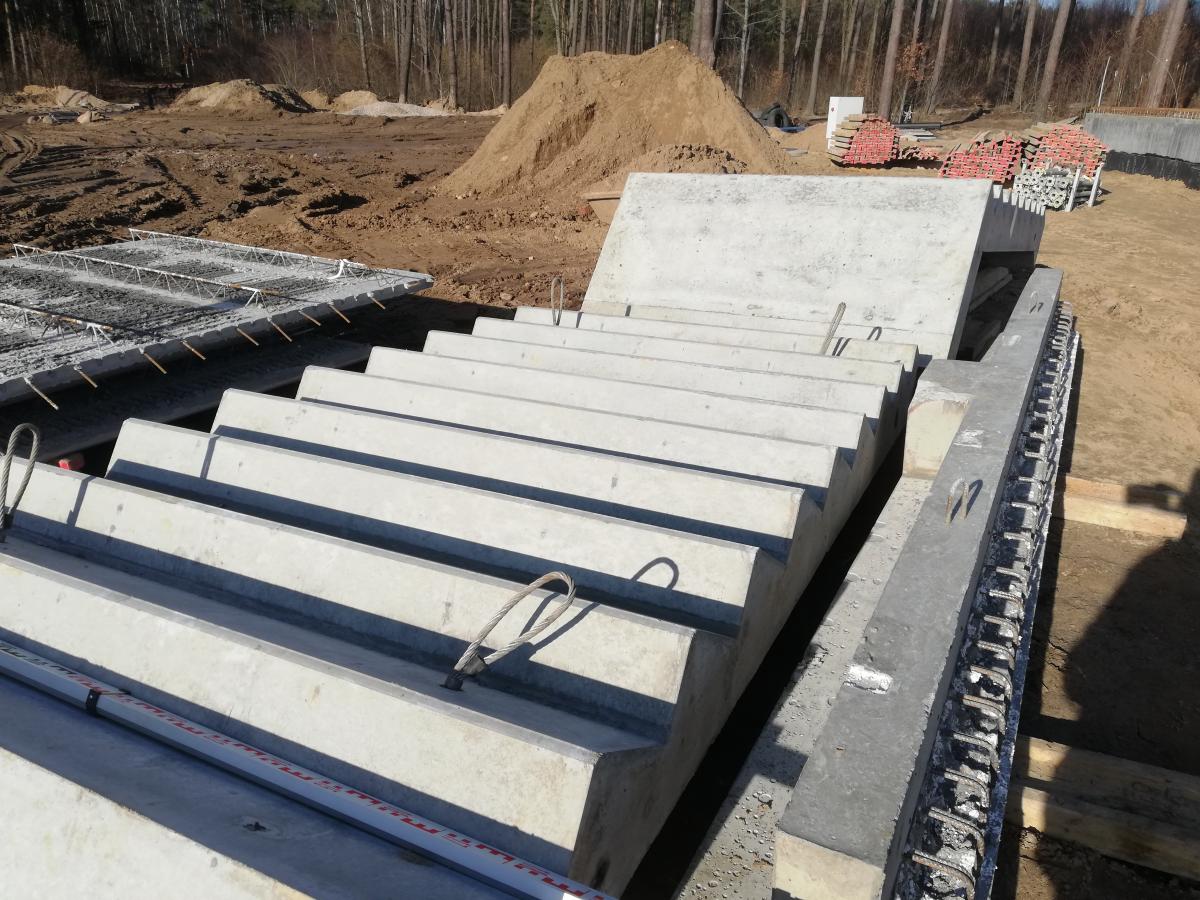

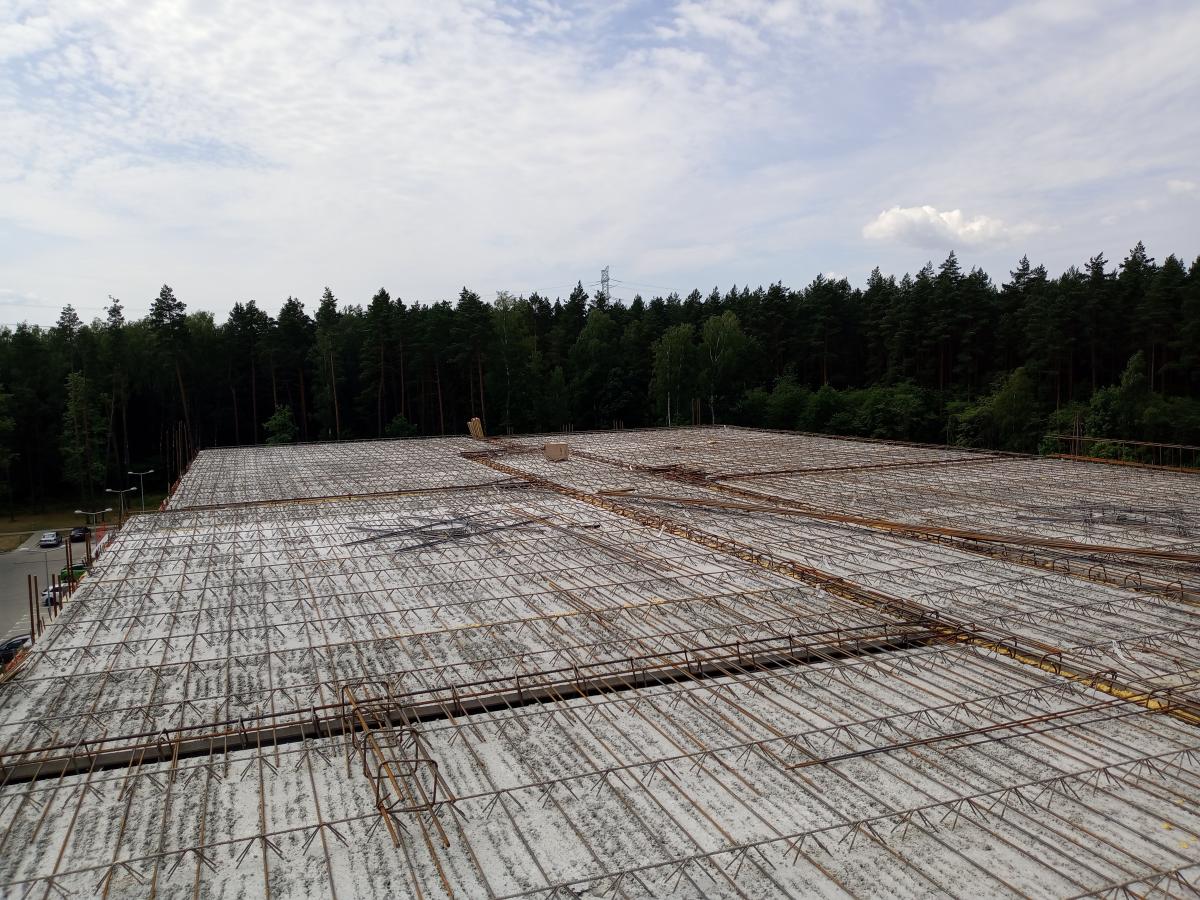

Ułożenie płyt stropowych typu FILIGRAN - stropodach.

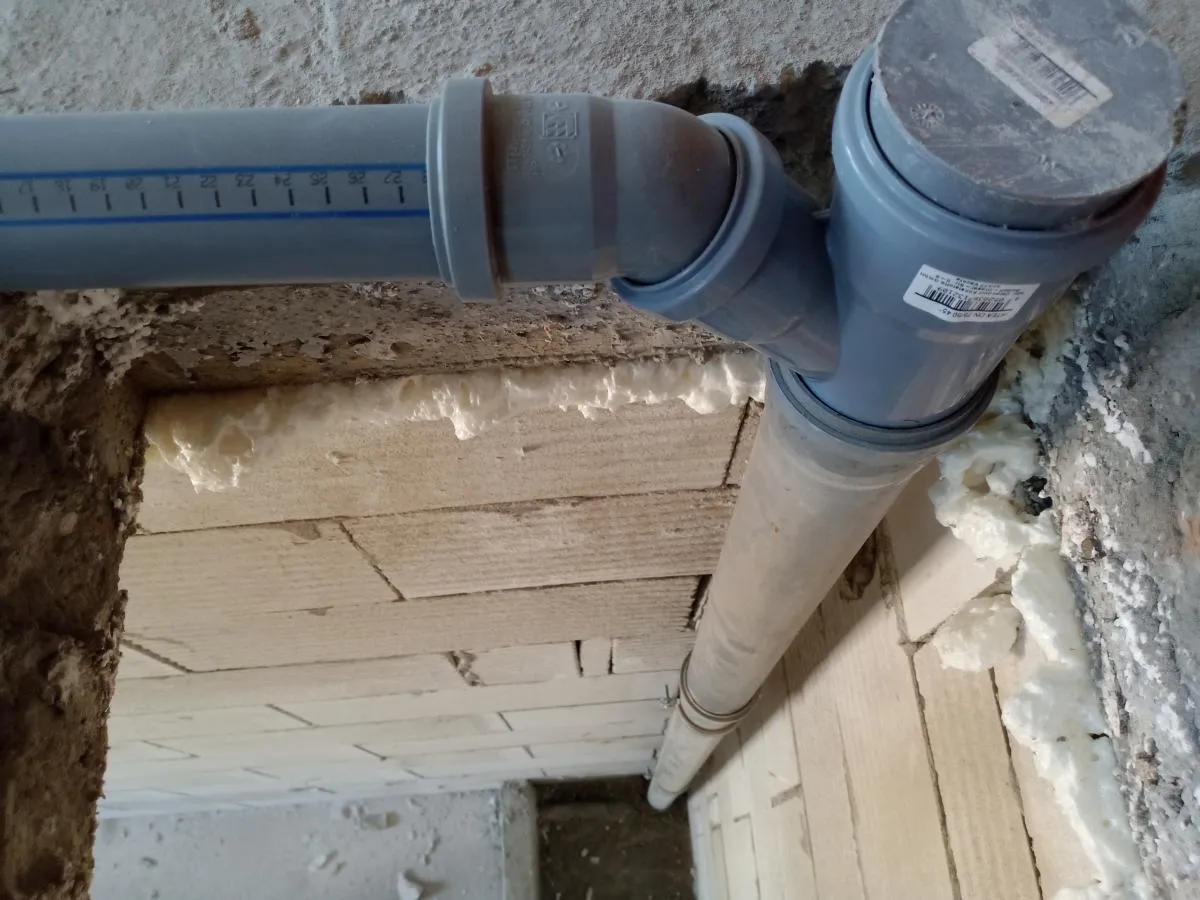

Rozprowadzenie pionów kanalizacji sanitarnej w szachtach lokali mieszkalnych.
Roboty konstrukcyjne ostatniej kondygnacji budynku.
Roboty zewnętrzne związane z wykonaniem kanalizacji deszczowej.
Montaż stolarki okiennej na pierwszym piętrze.
Ułożenie płyt stropowych typu FILIGRAN - strop trzeciego piętra, prawa bryła budynku.
Wykonanie izolacji termicznej stropu w garażach indywidualnych.

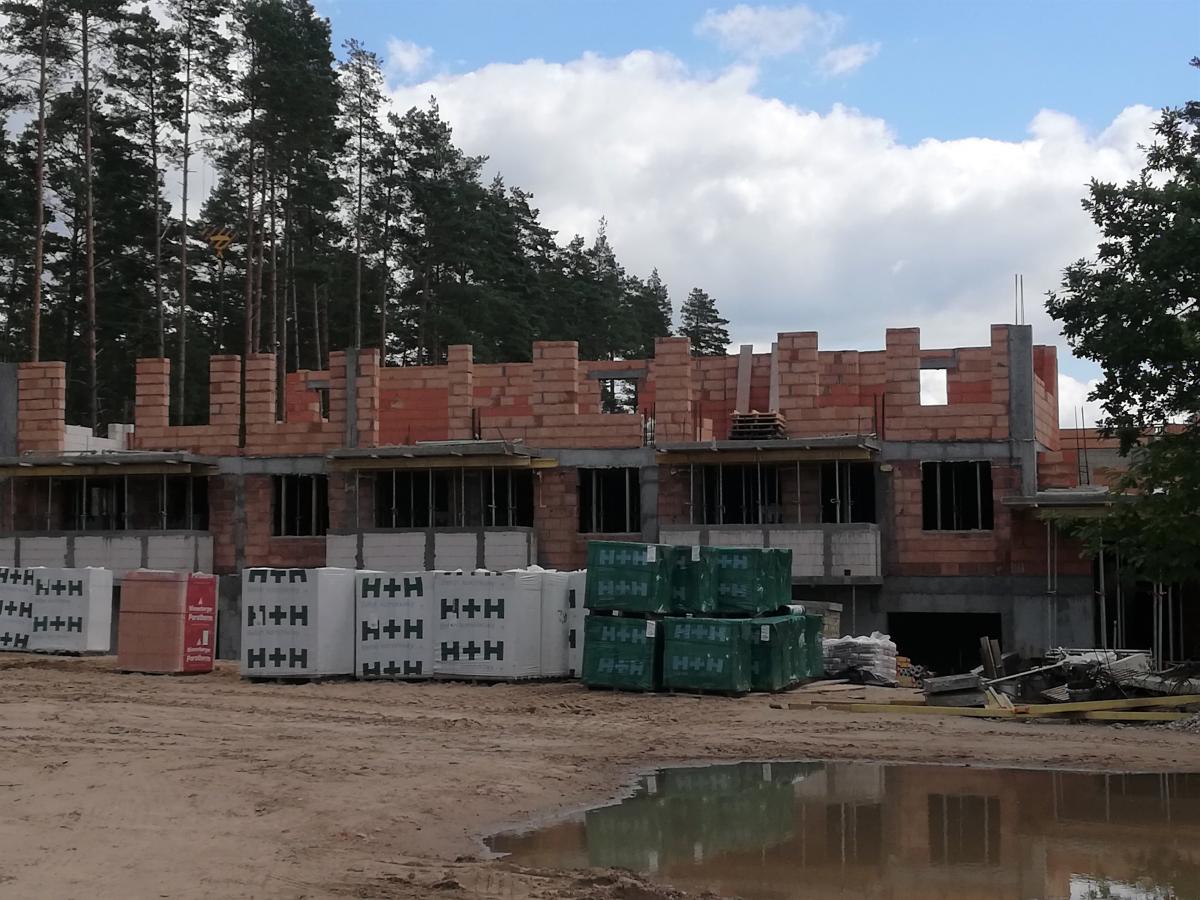

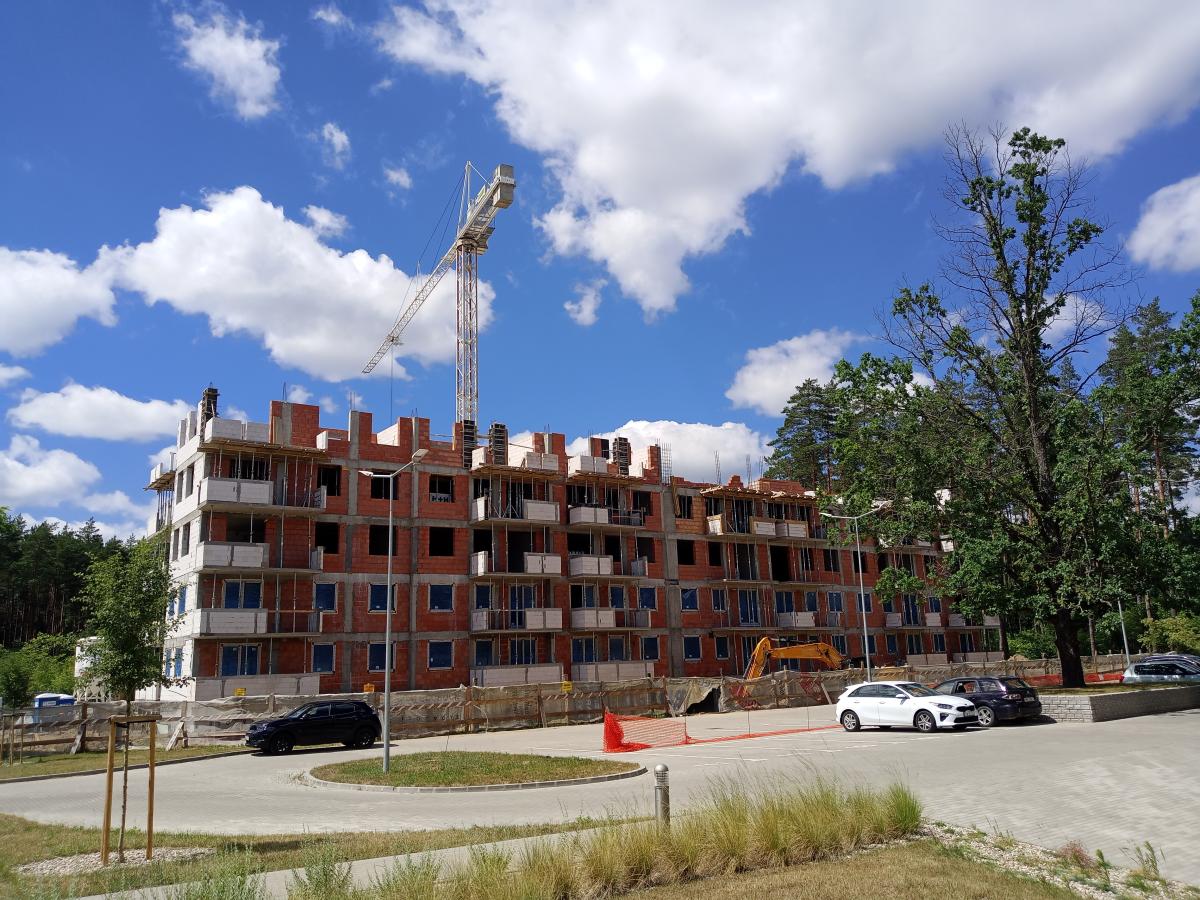

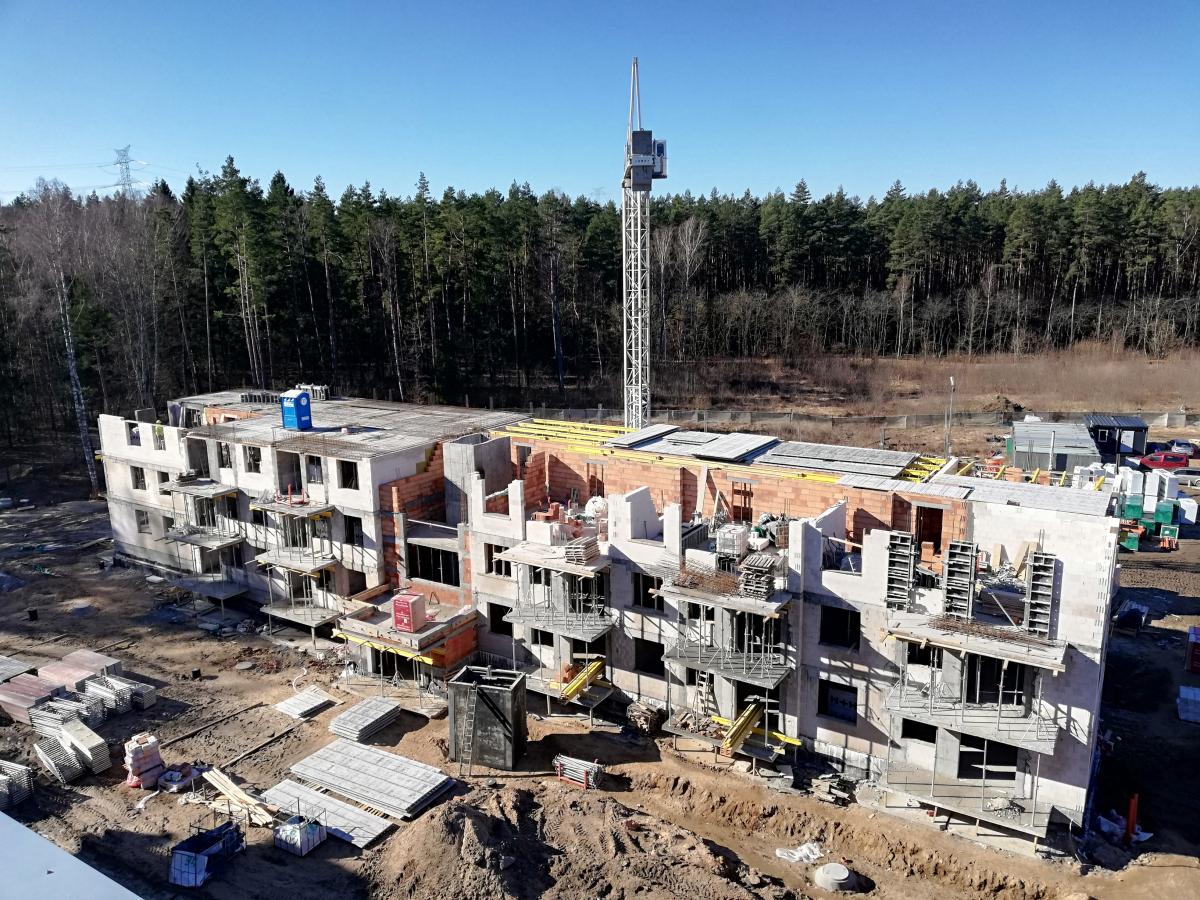

Roboty konstrukcyjne budynku.
Roboty przygotowawcze w zakresie wykonania szalunków stropu nad drugim piętrem - lewa bryła budynku.

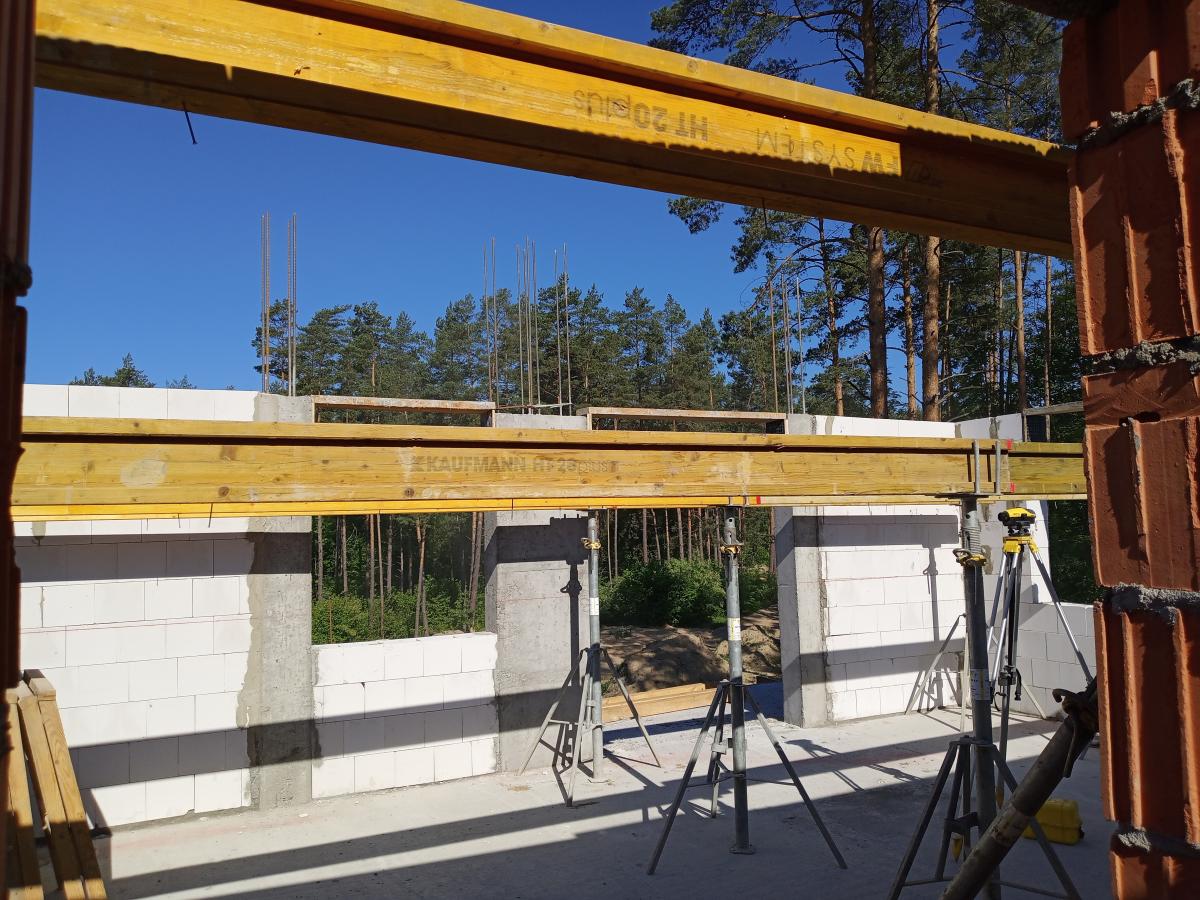

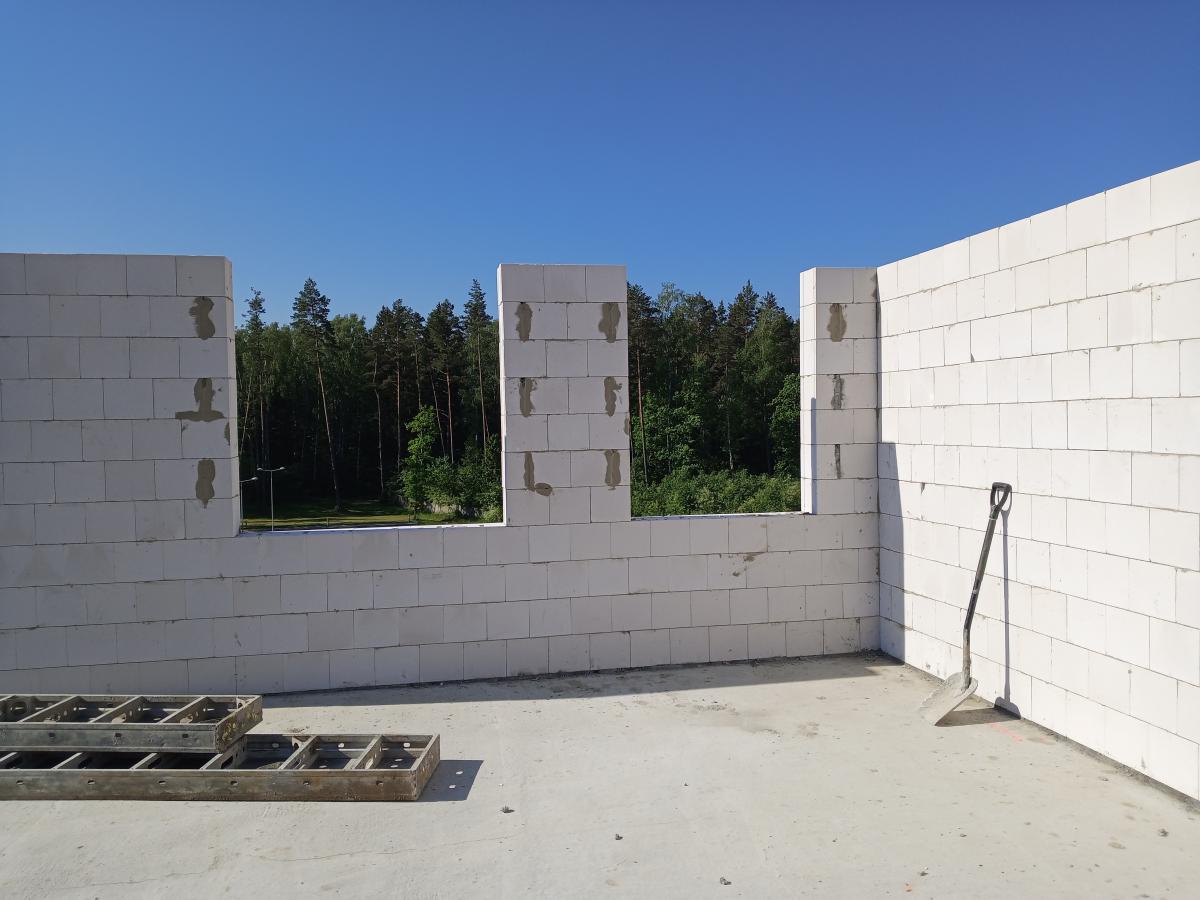

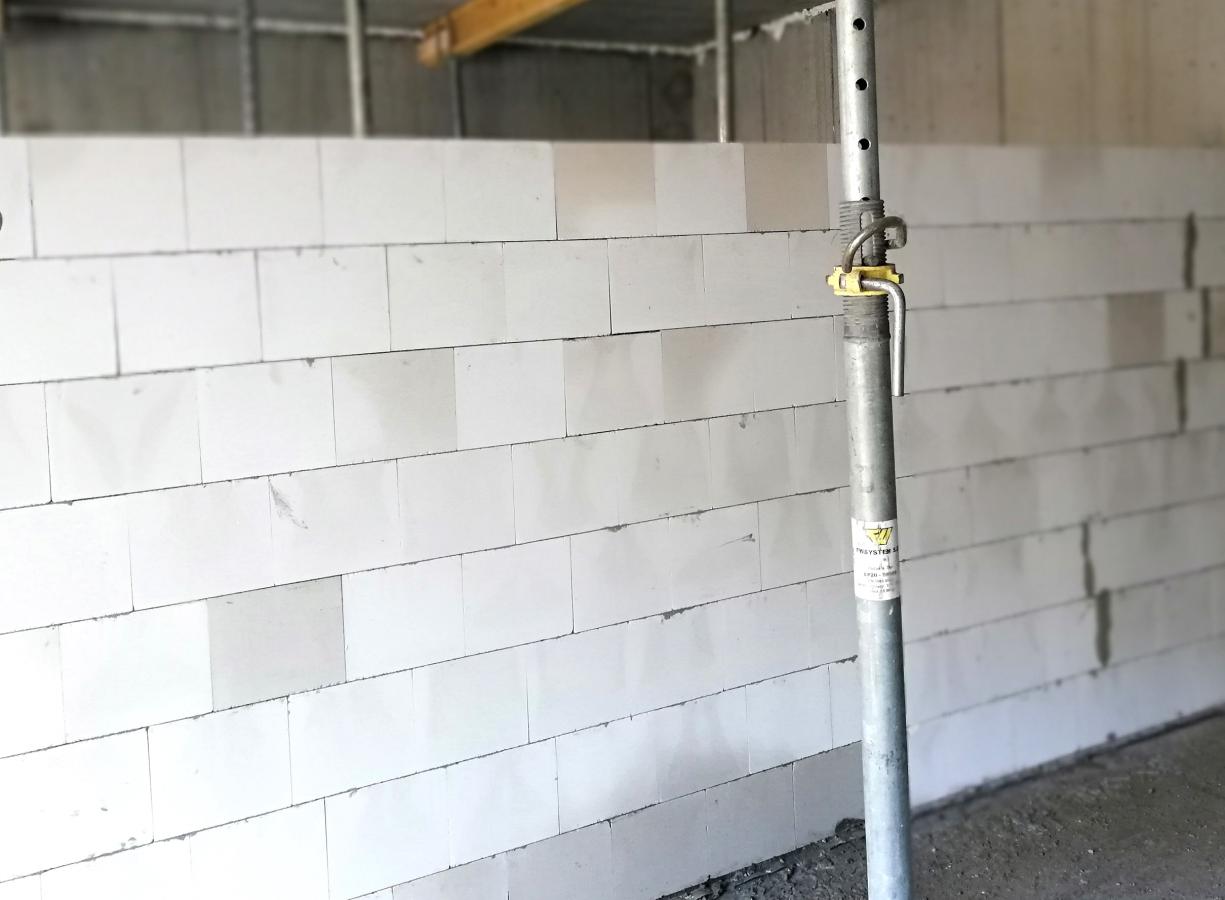

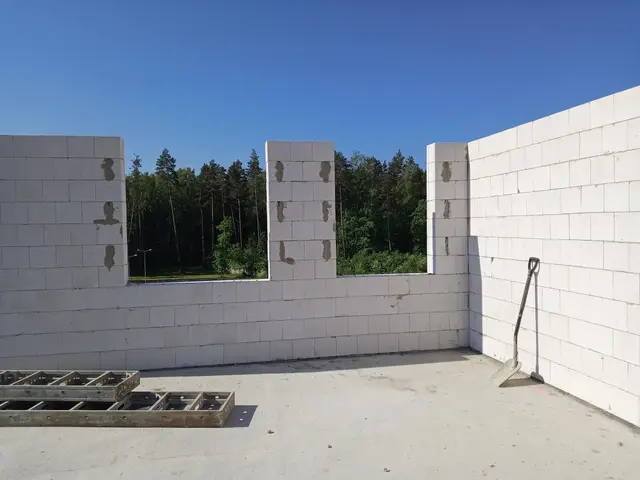

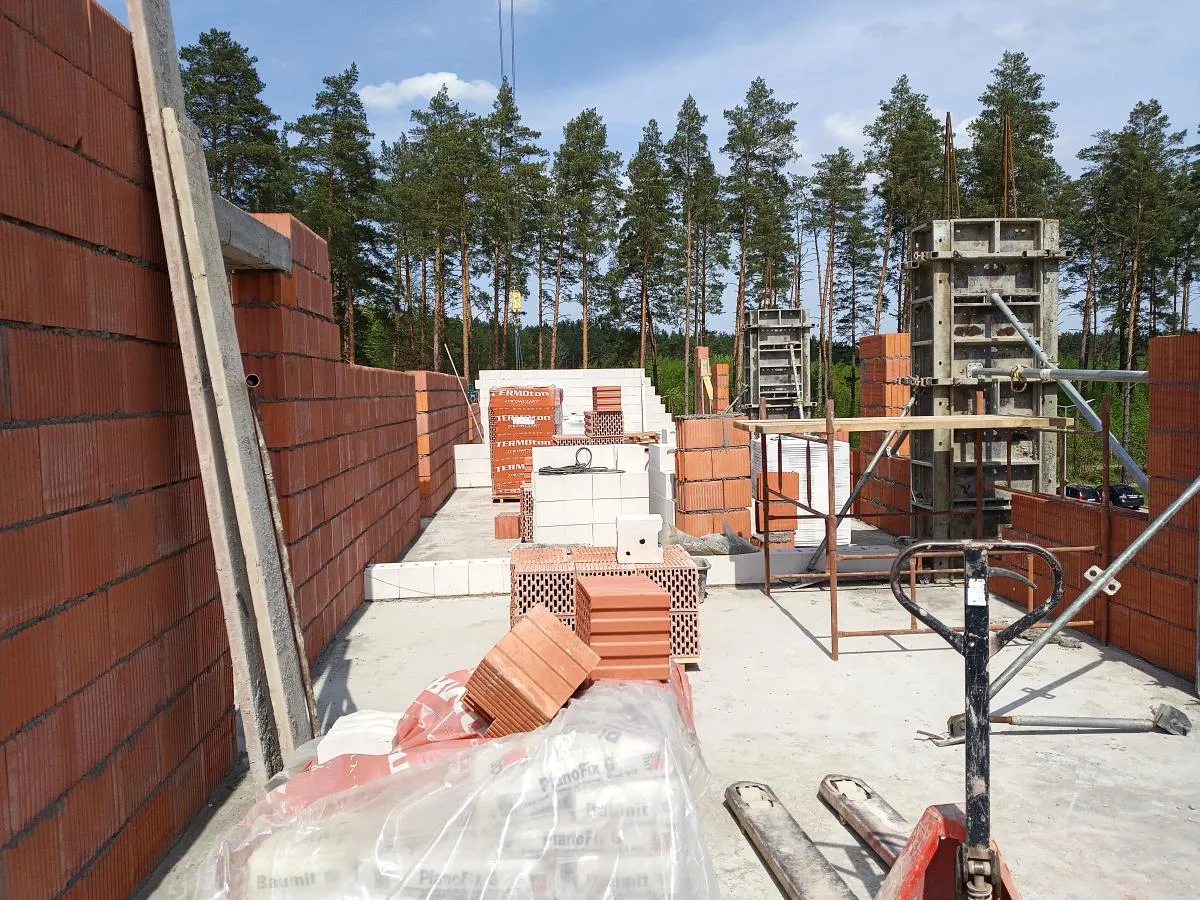

Murowanie ścian konstrukcyjnych - trzecie piętro, prawa bryła budynku.
Montaż stolarki okiennej na parterze.
Murowanie ścian działowych w lokalach mieszkalnych na parterze.
Montaż pionów kanalizacji sanitarnej w lokalach mieszkalnych.
Murowanie ścian konstrukcyjnych - drugie piętro.

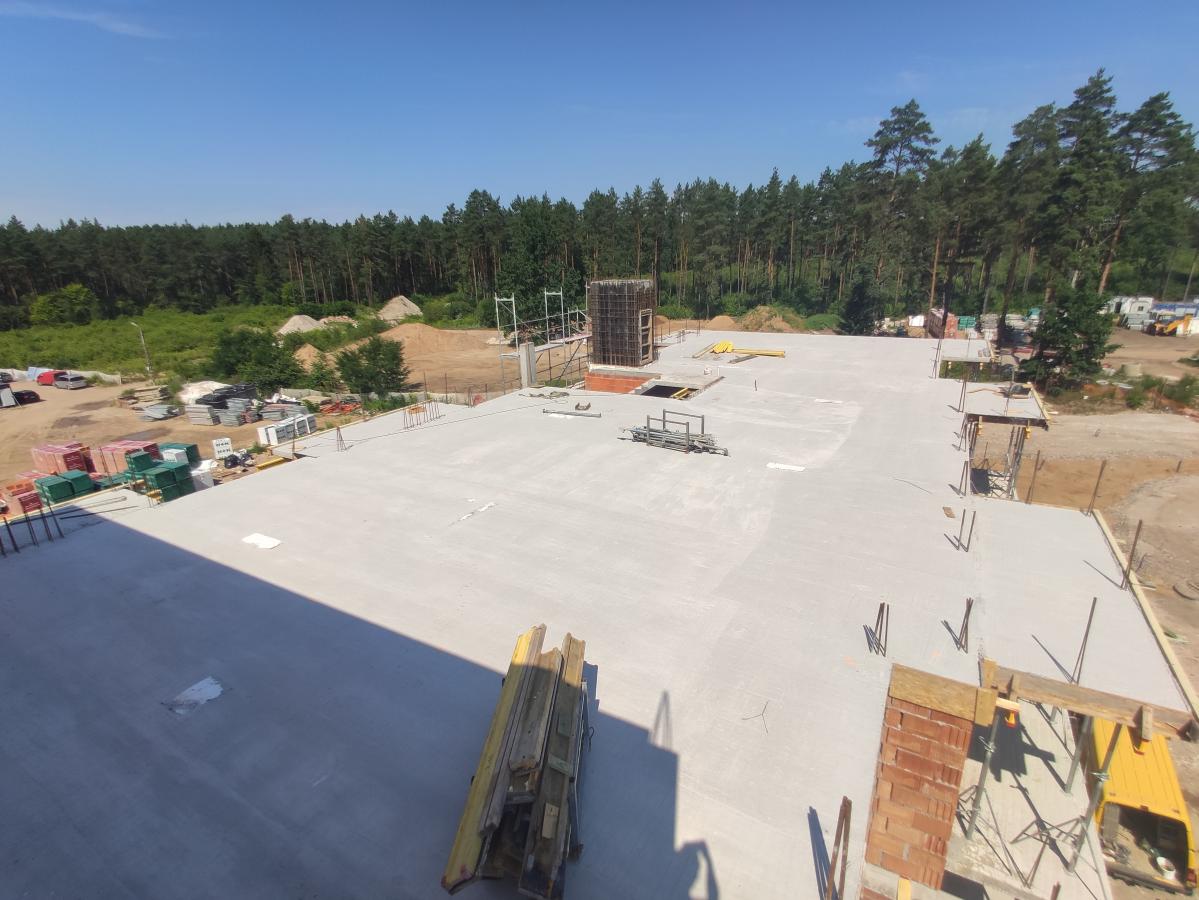

Wykonanie stropu nad pierwszym piętrem.
Murowanie ścian konstrukcyjnych - pierwsze piętro.

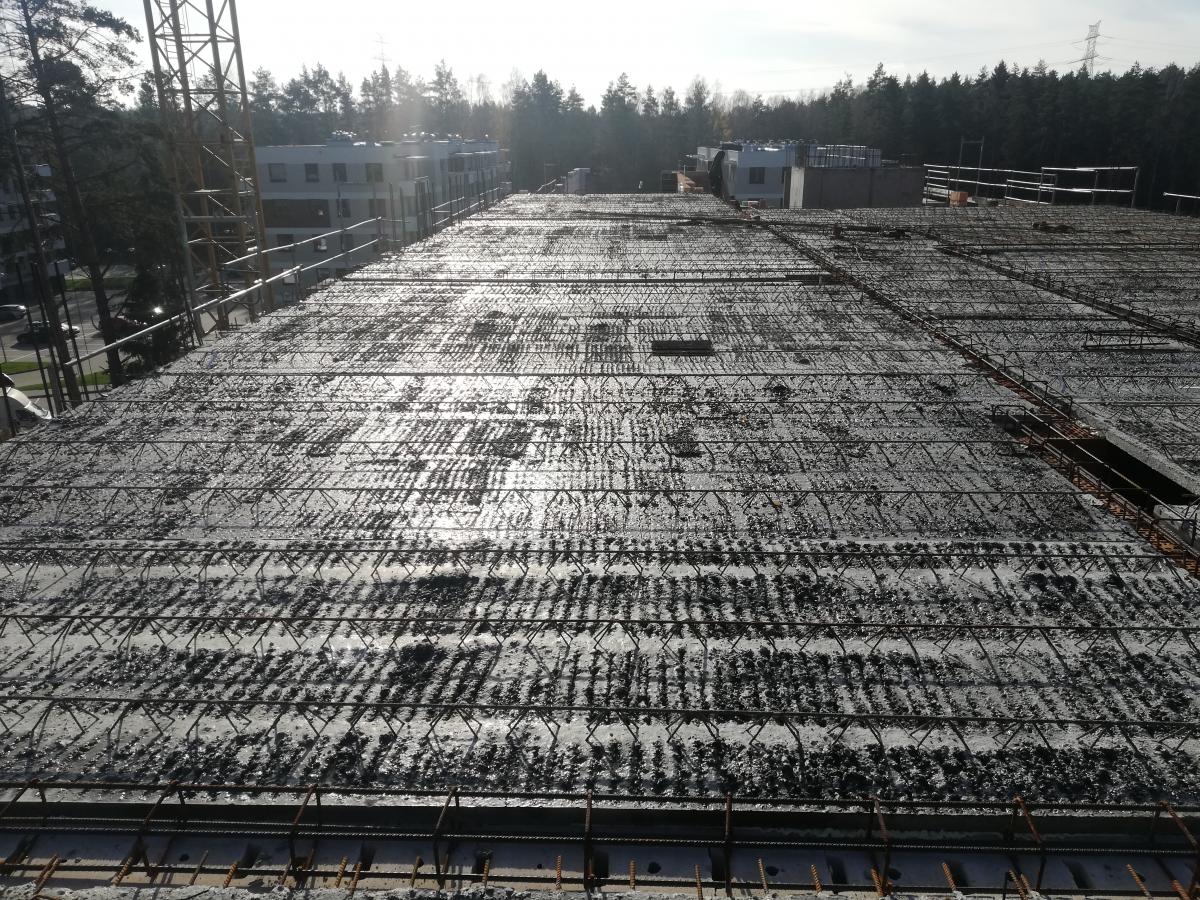

Zbrojenie stropu parteru.
Murowanie ścian wydzielających garaże indywidualne.

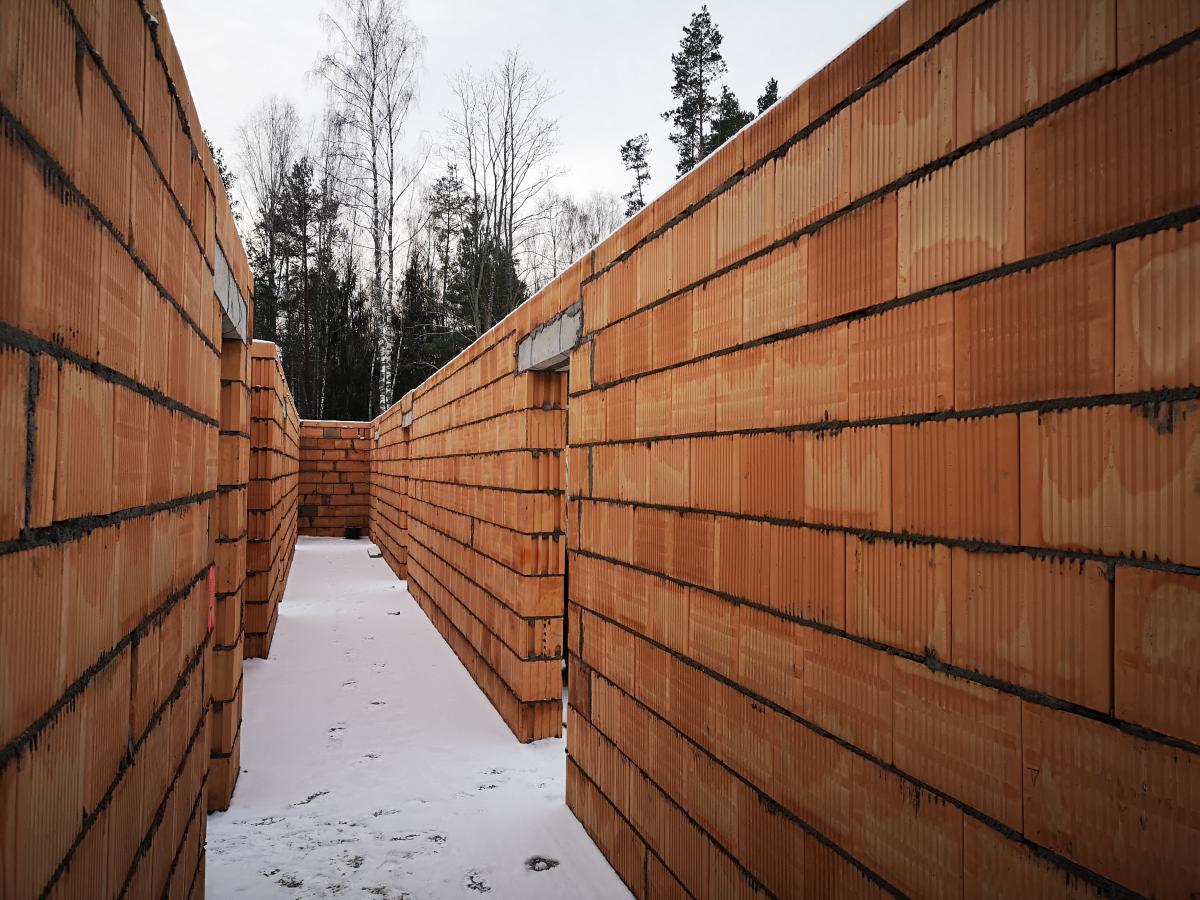

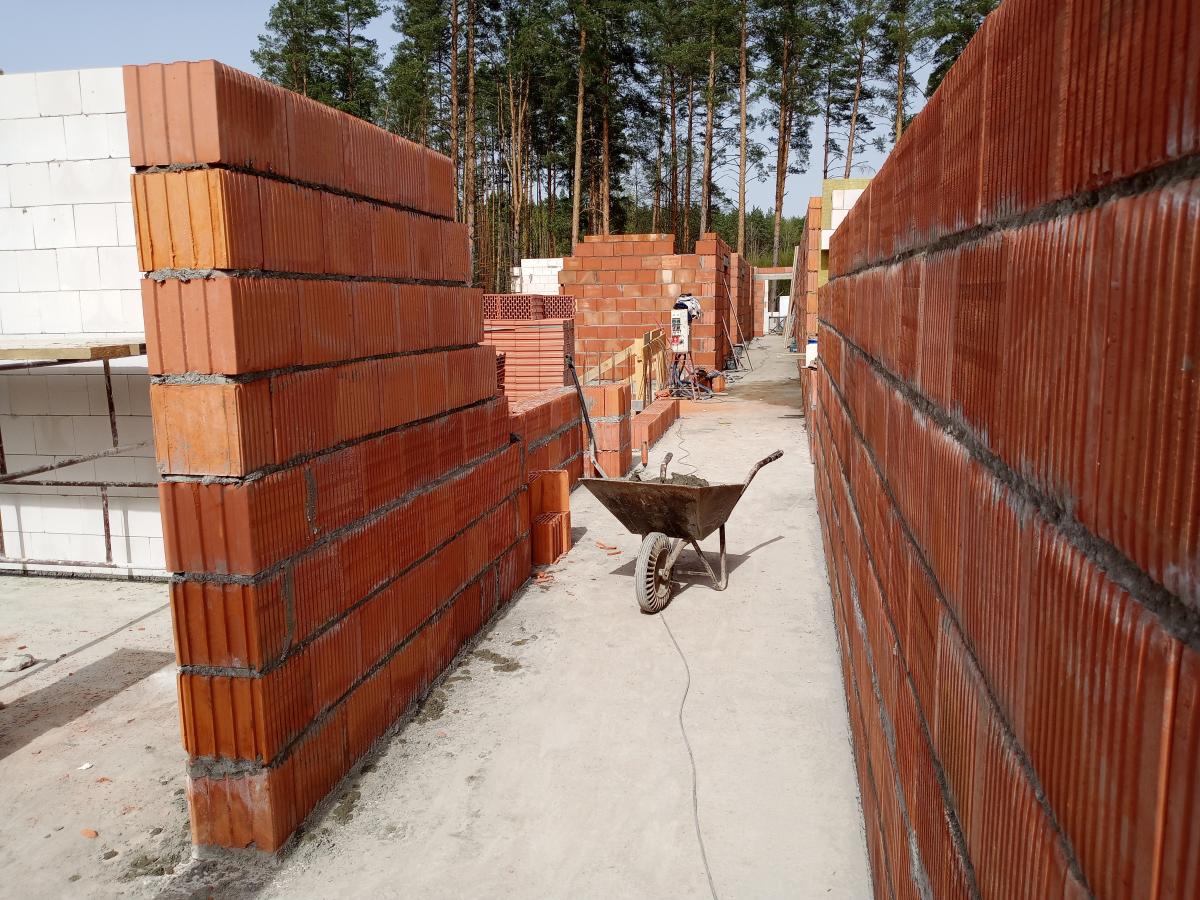

Murowanie ścian konstrukcyjnych parteru.

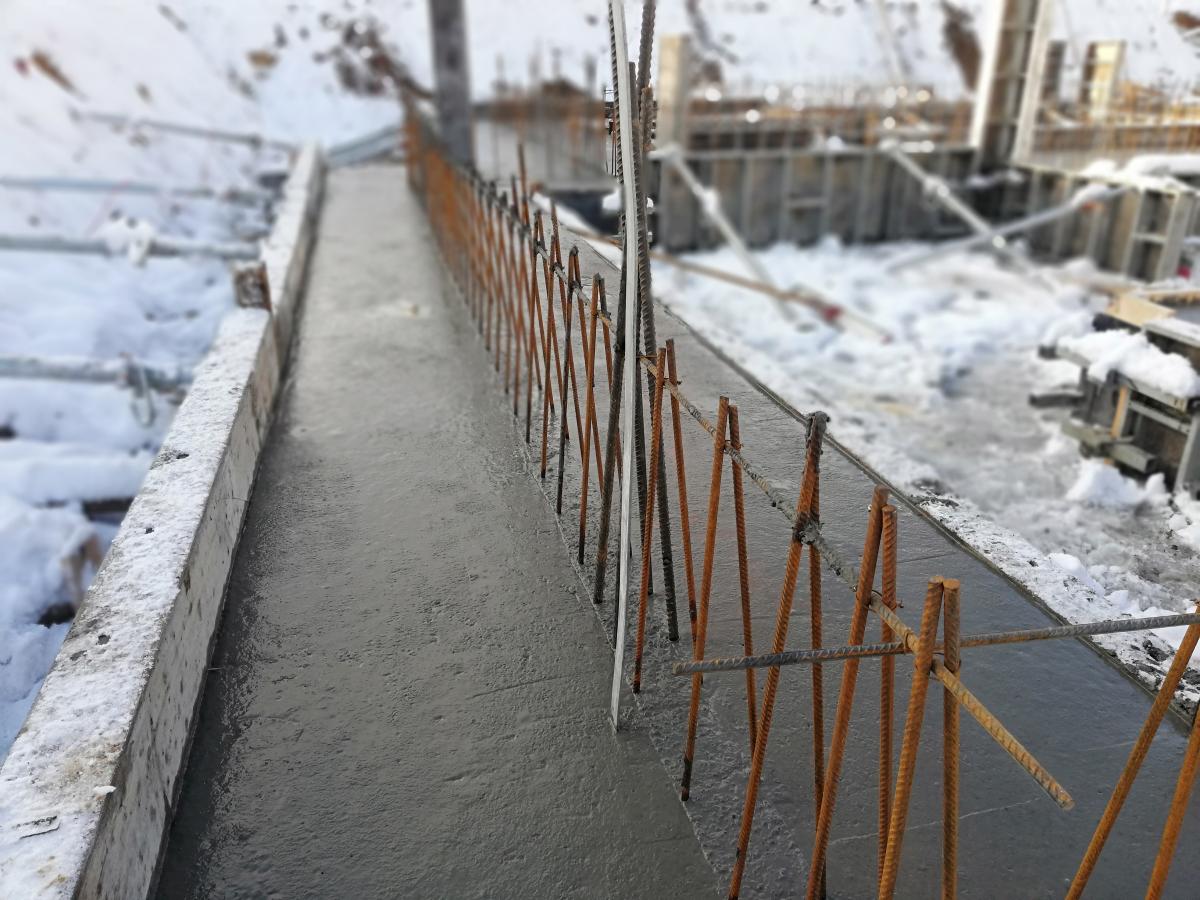

Zbrojenie stropu nad kondygnacją podziemną - prawa bryła budynku.
Rozpoczęcie murowania ścian konstrukcyjnych na parterze - lewa bryła budynku.

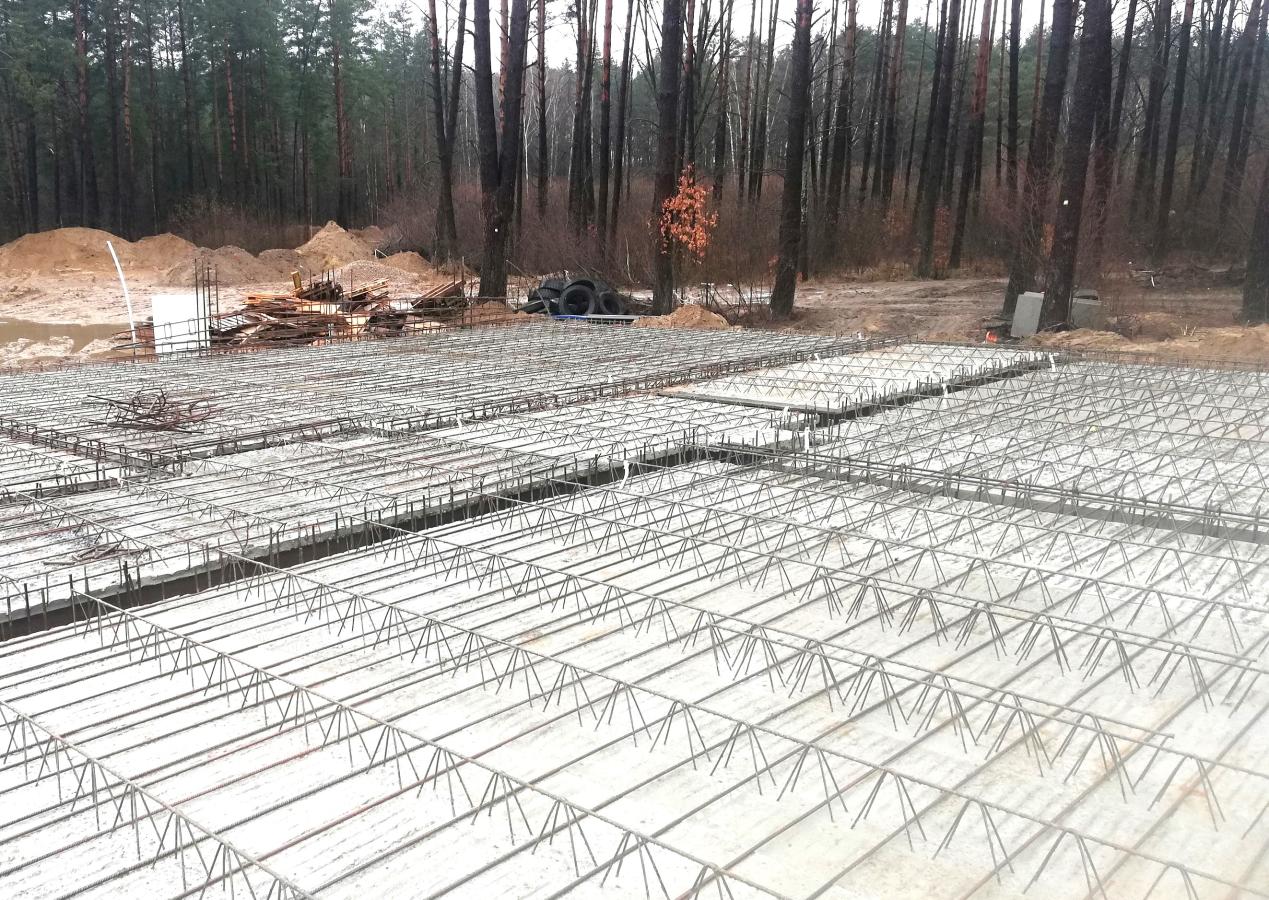

Wykonanie stropu nad kondygnacją podziemną - lewa bryła budynku.

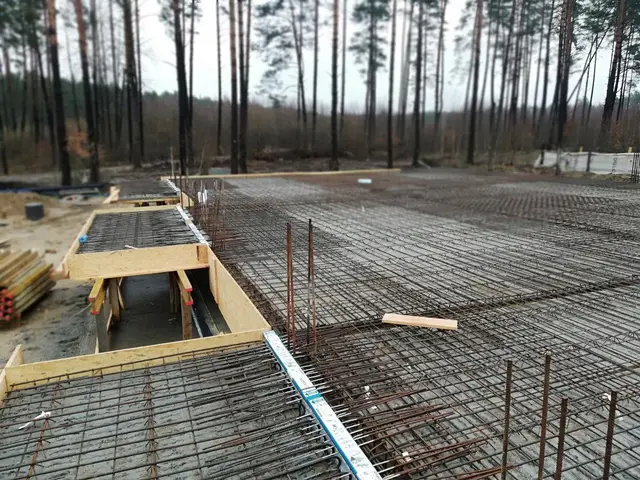

Zbrojenie stropu nad kondygnacją podziemną - lewa bryła budynku.
Ułożenie płyt stropowych typu filigran nad kondygnacją podziemną - lewa bryła budynku.
Przygotowanie do wbudowania elementów prefabrykowanych - biegi schodowe i płyty stropowe.

Roboty związane z wykonaniem podłoża betonowego na gruncie pod posadzkę.
Roboty ziemne - zasypanie przestrzeni między fundamentami.

Izolacja ścian kondygnacji podziemnej.2023
Zbrojenie i betonowanie ścian kondygnacji podziemnej.

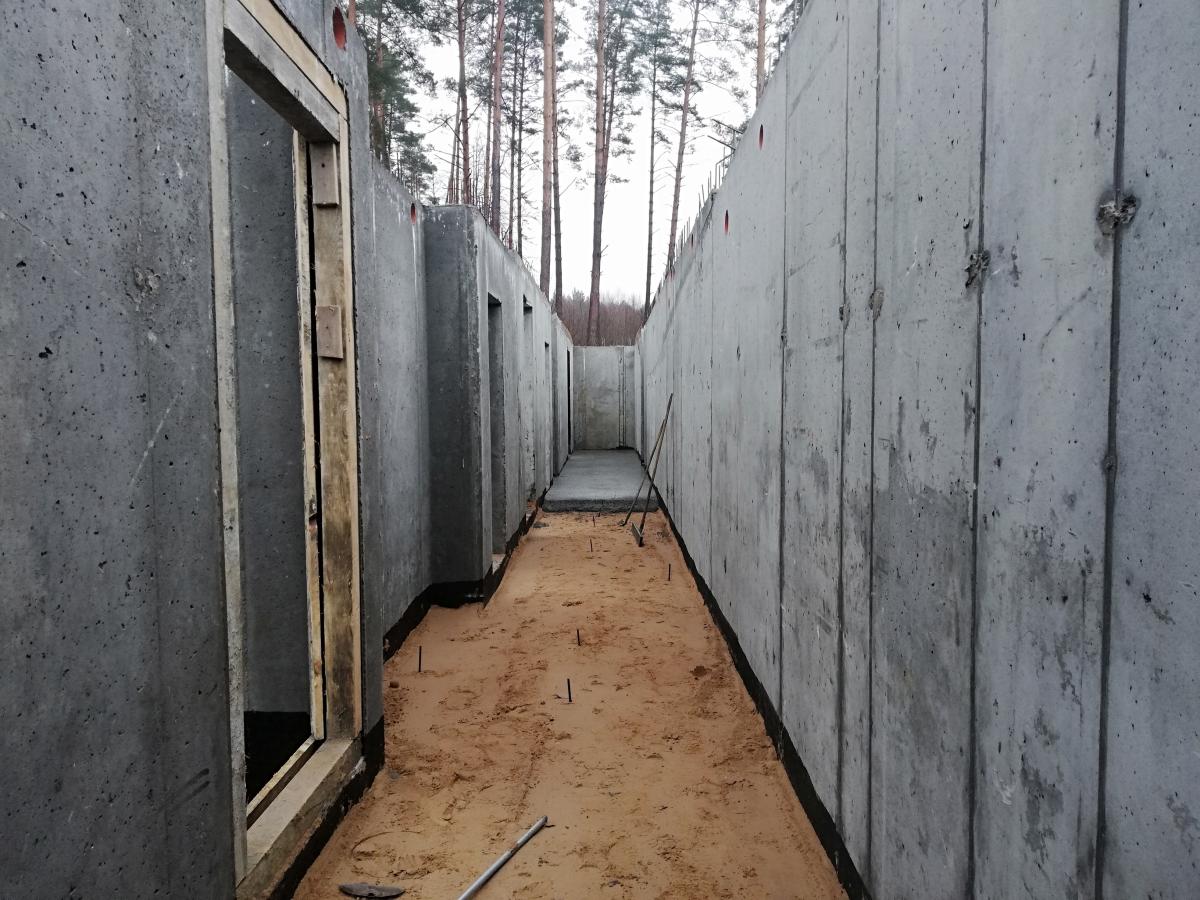

Zbrojenie ścian kondygnacji podziemnej.

Betonowanie ław fundamentowych.
Zbrojenie ław fundamentowych.

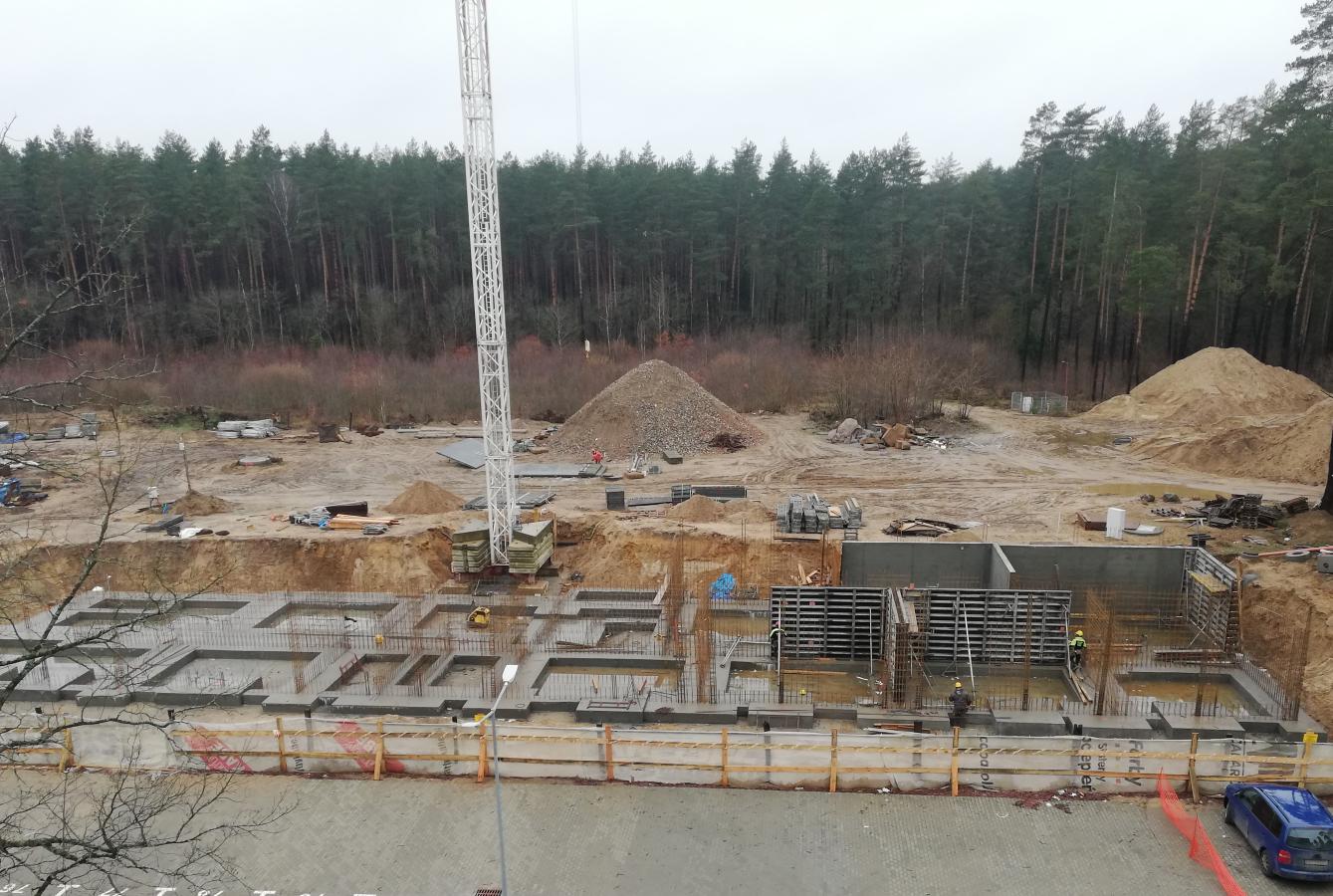

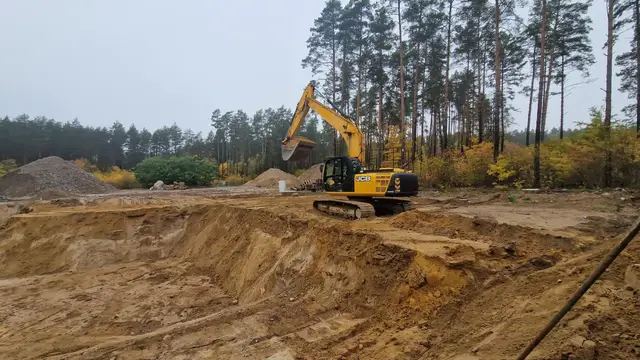

Roboty ziemne - wykop pod budynek.
Realizacja projektu aranżacji części wspólnych - wiatrołap.
Realizacja projektu aranżacji części wspólnych - hol.

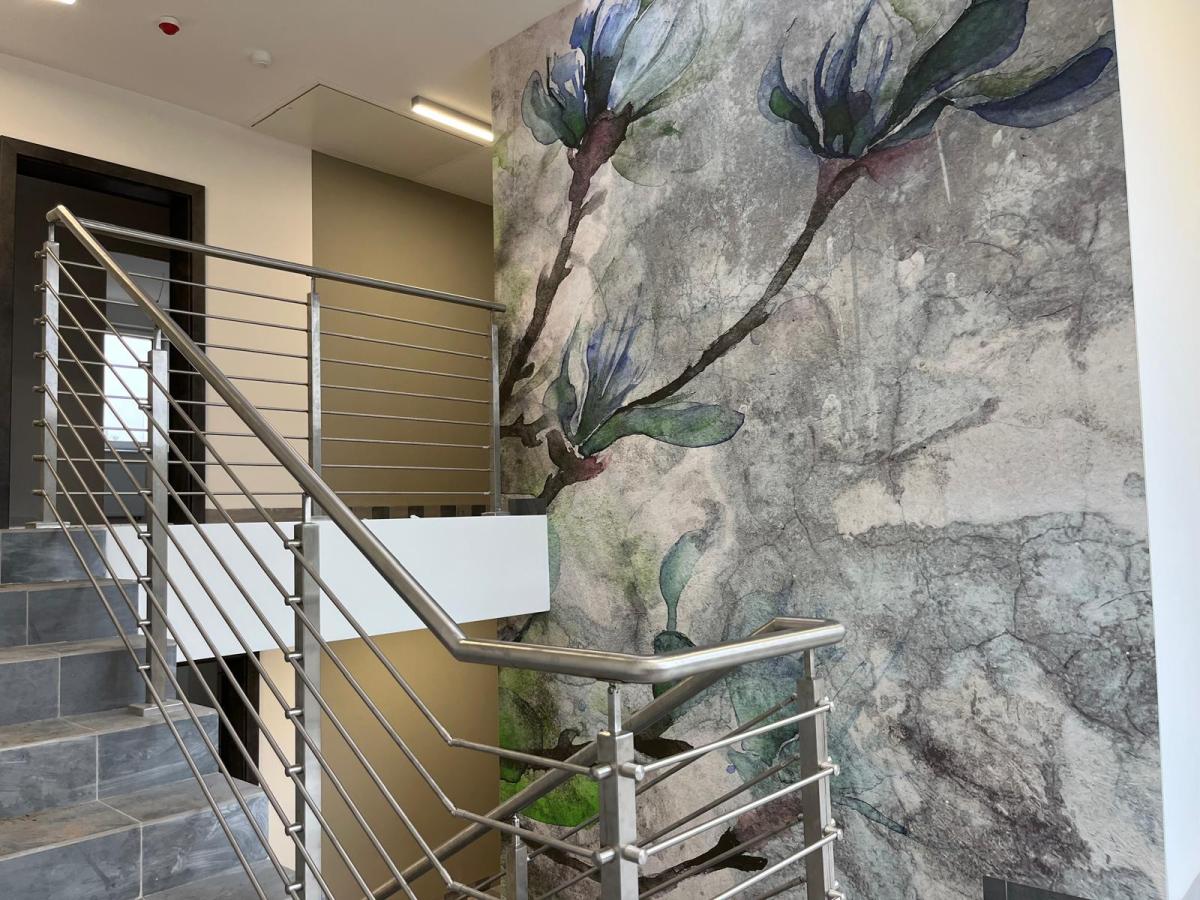

Realizacja projektu aranżacji części wspólnych - klatka schodowa.

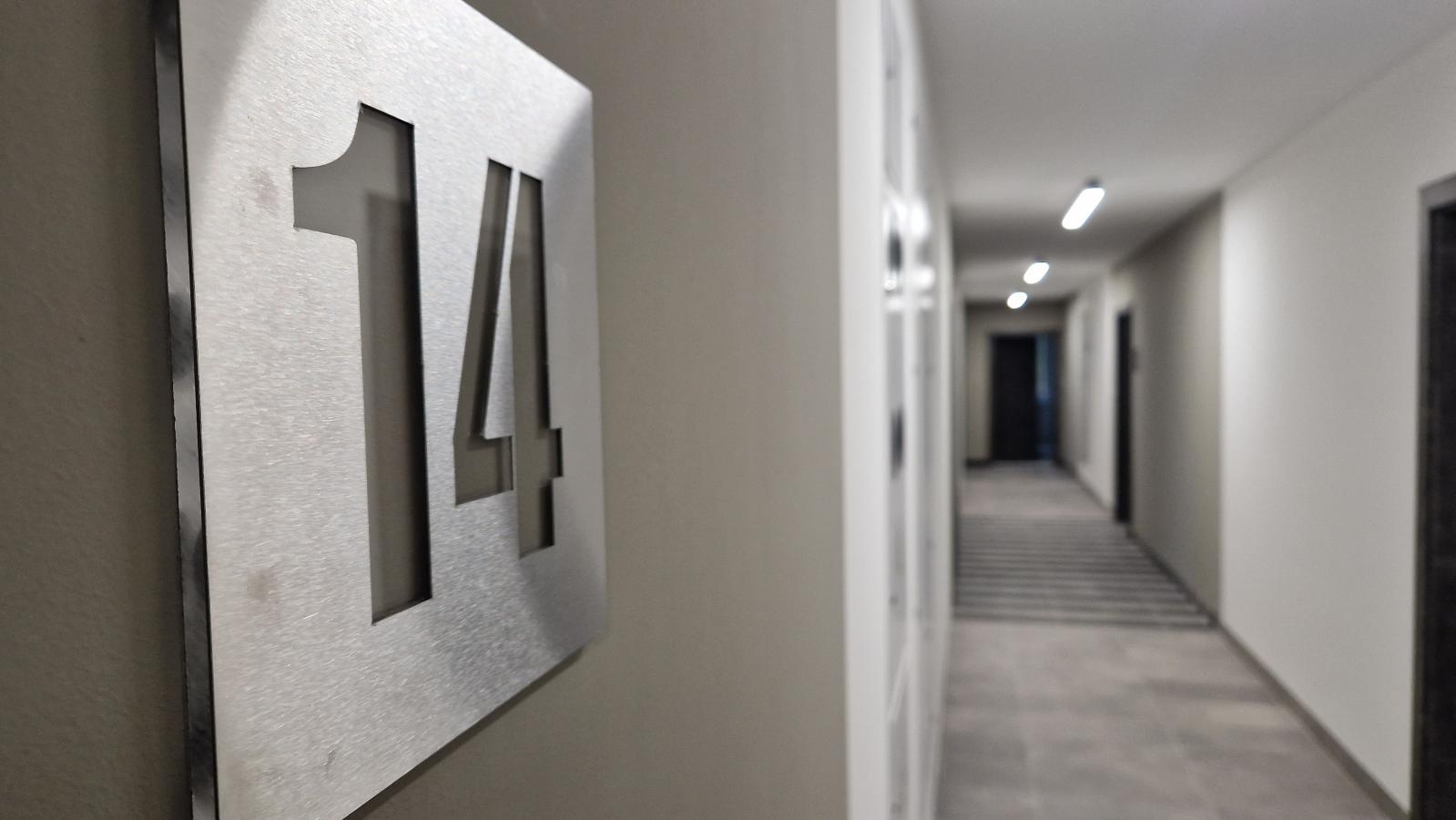

Numeracja lokali mieszkalnych.
Zakończenie prac wykończeniowych w częściach wspólnych.

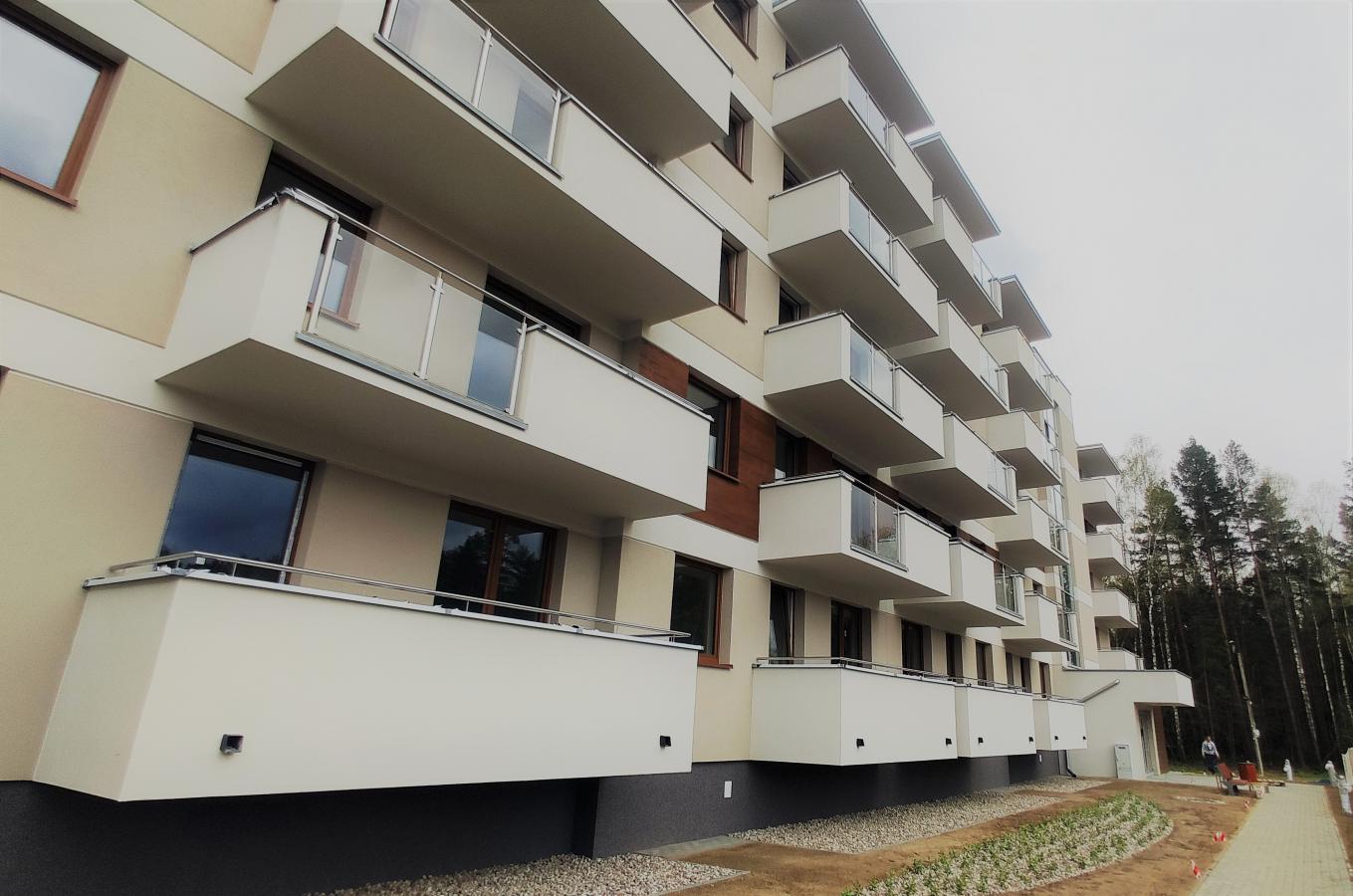

Wykonanie szklenia balustrad balkonowych
Zamontowanie elementów małej architektury.
Zakończenie prac w lokalach mieszkalnych.
Zamontowanie bram garażowych.
Malowanie ścian zgodnie z projektem aranżacji części wspólnych budynku.

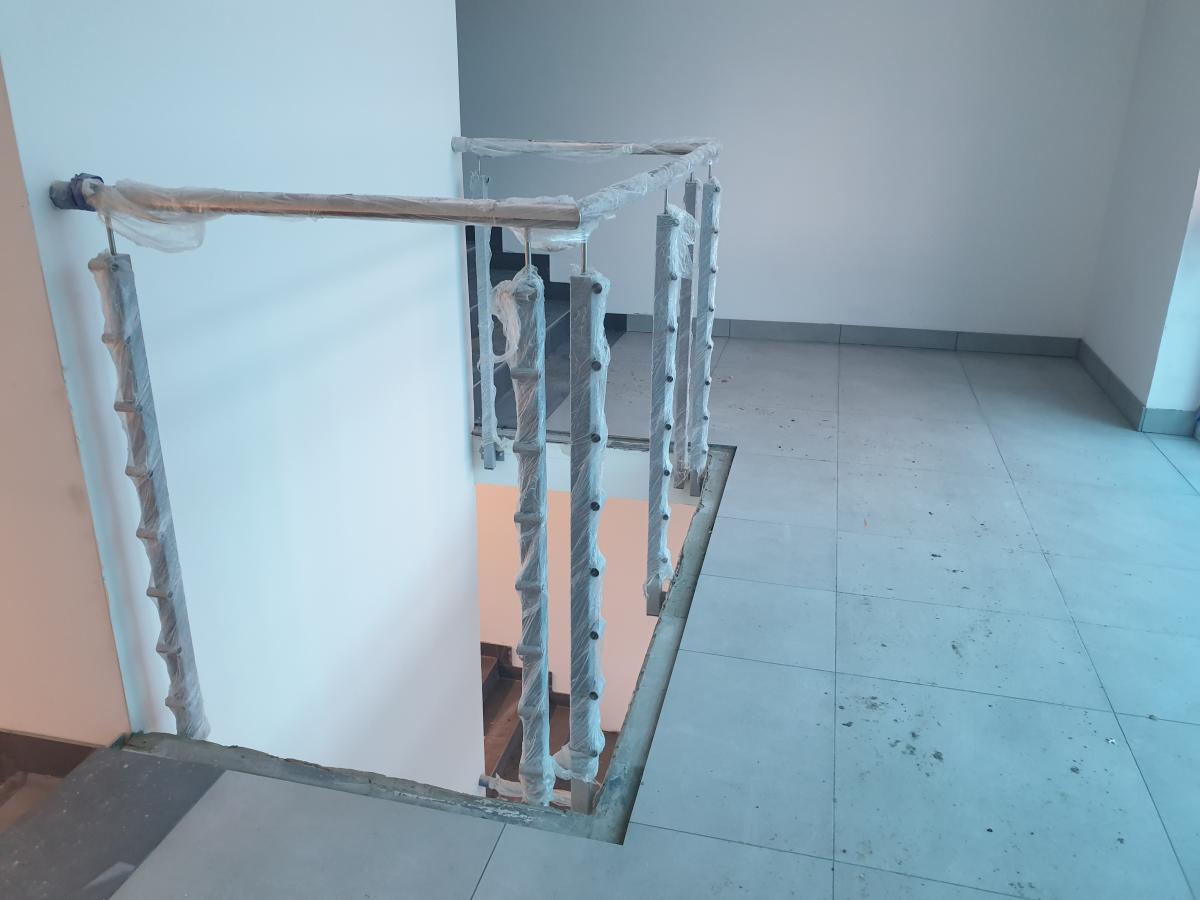

Zamontowanie balustrad klatki schodowej.

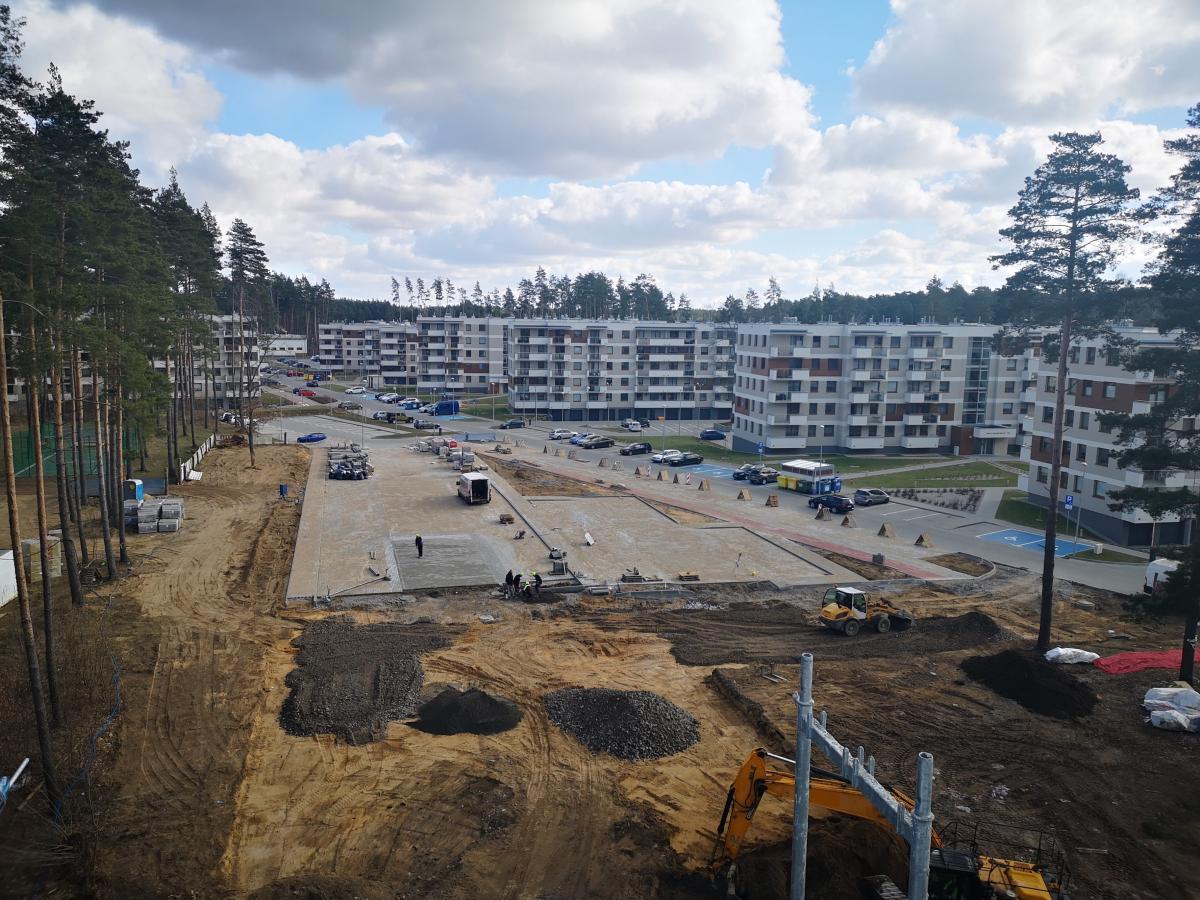

Realizacja projektu zagospodarowania terenu wokół budynku.

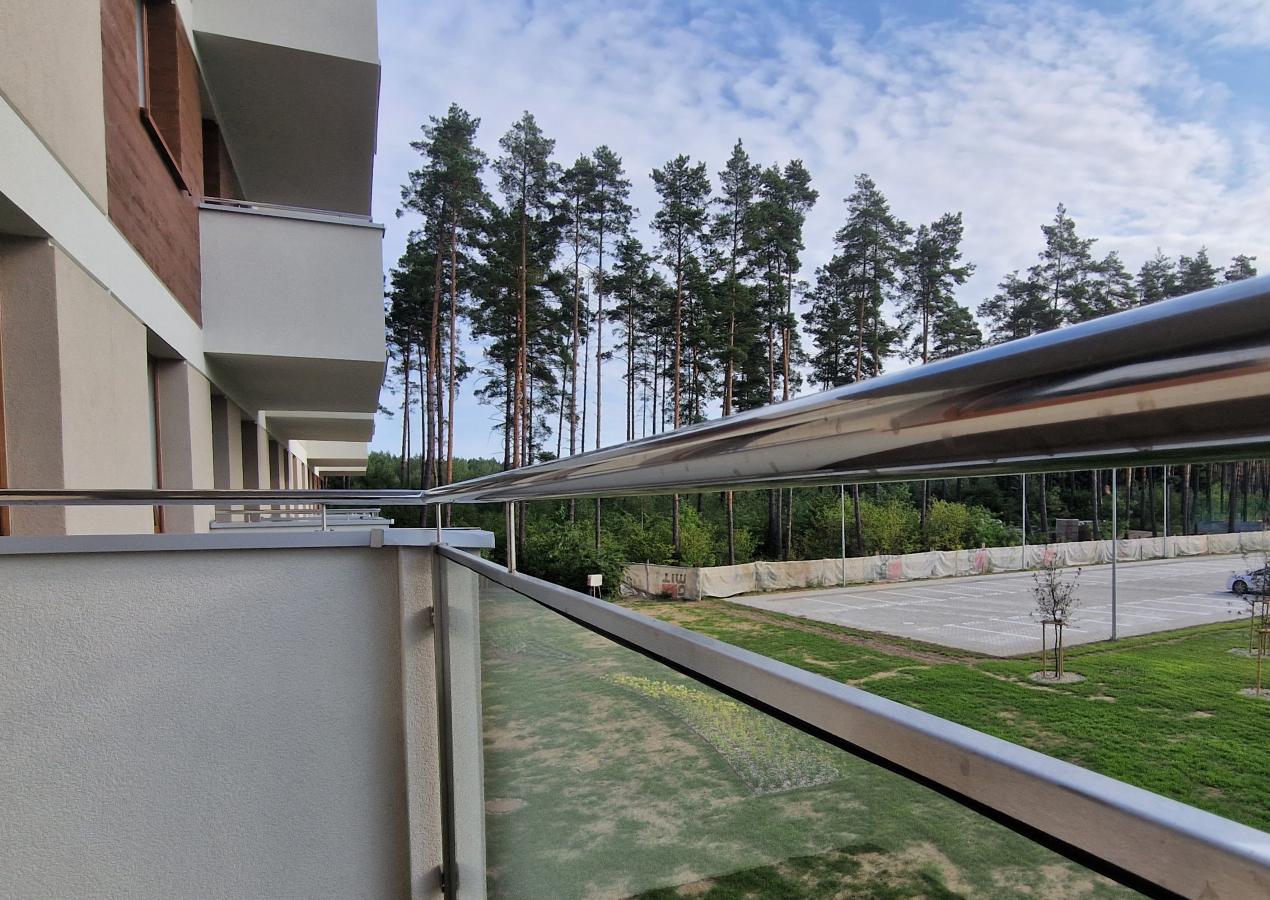

Przygotowanie balkonów do montażu balustrad.

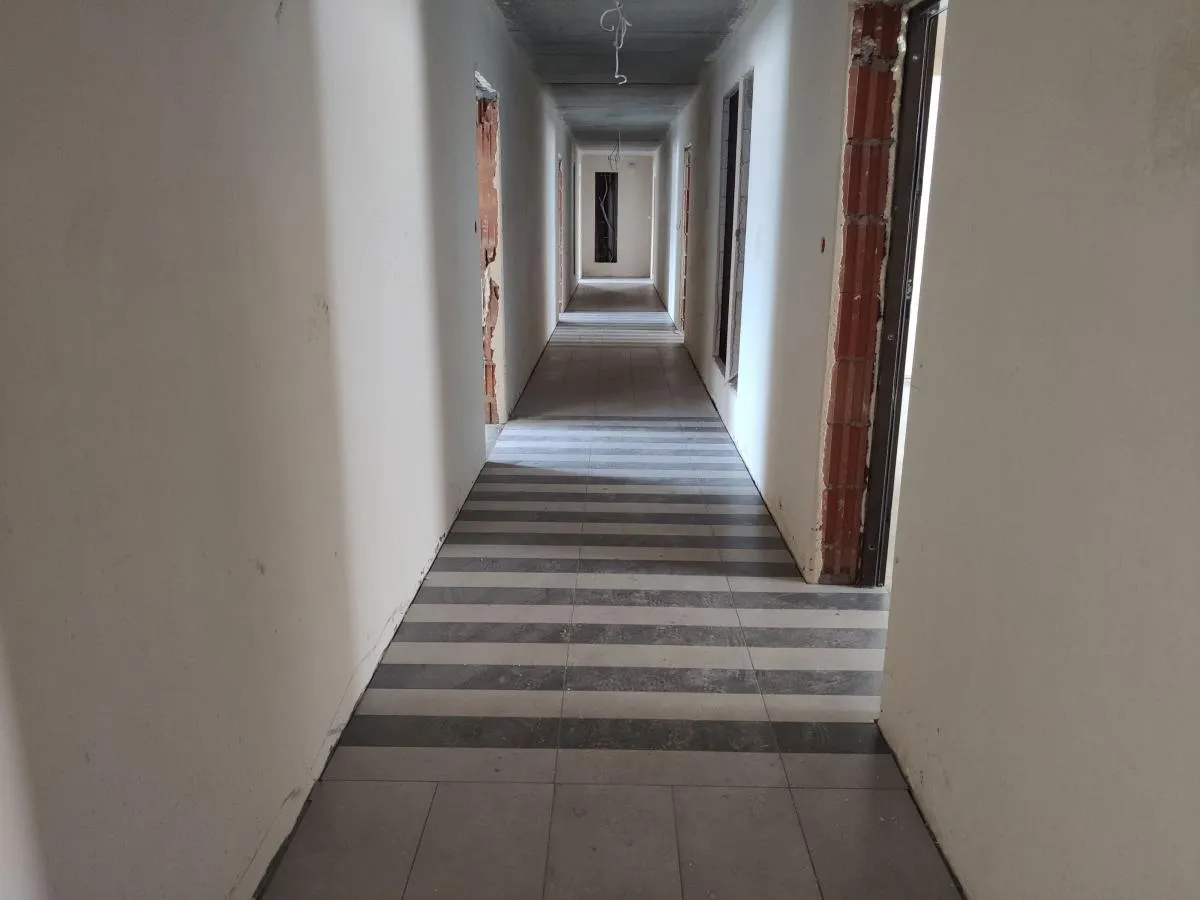

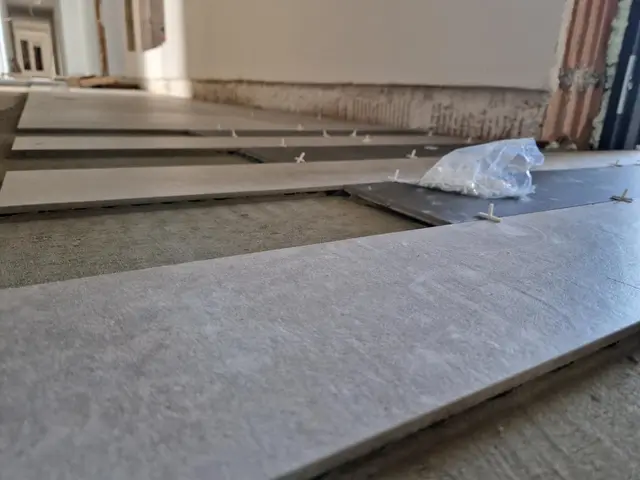

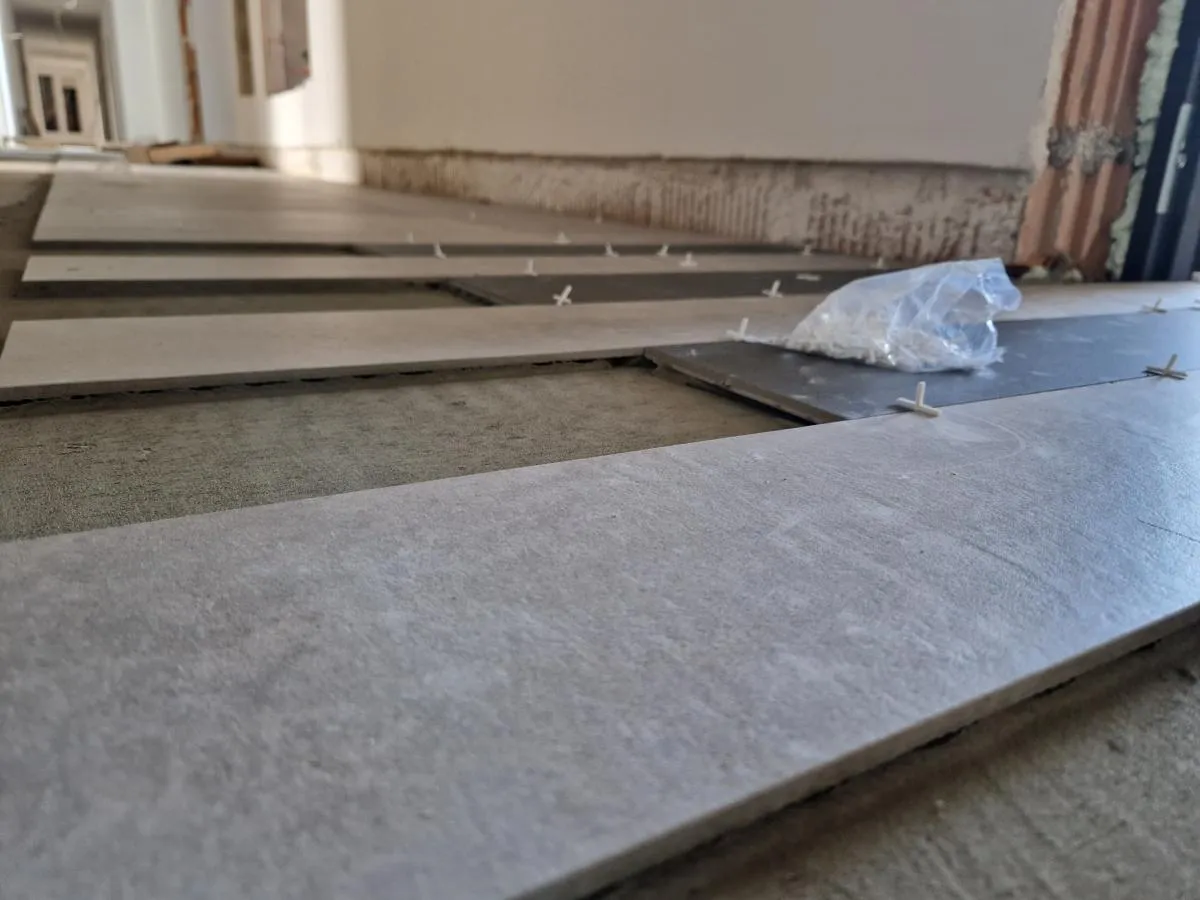

Układanie płytek gresowych w częściach wspólnych budynku.

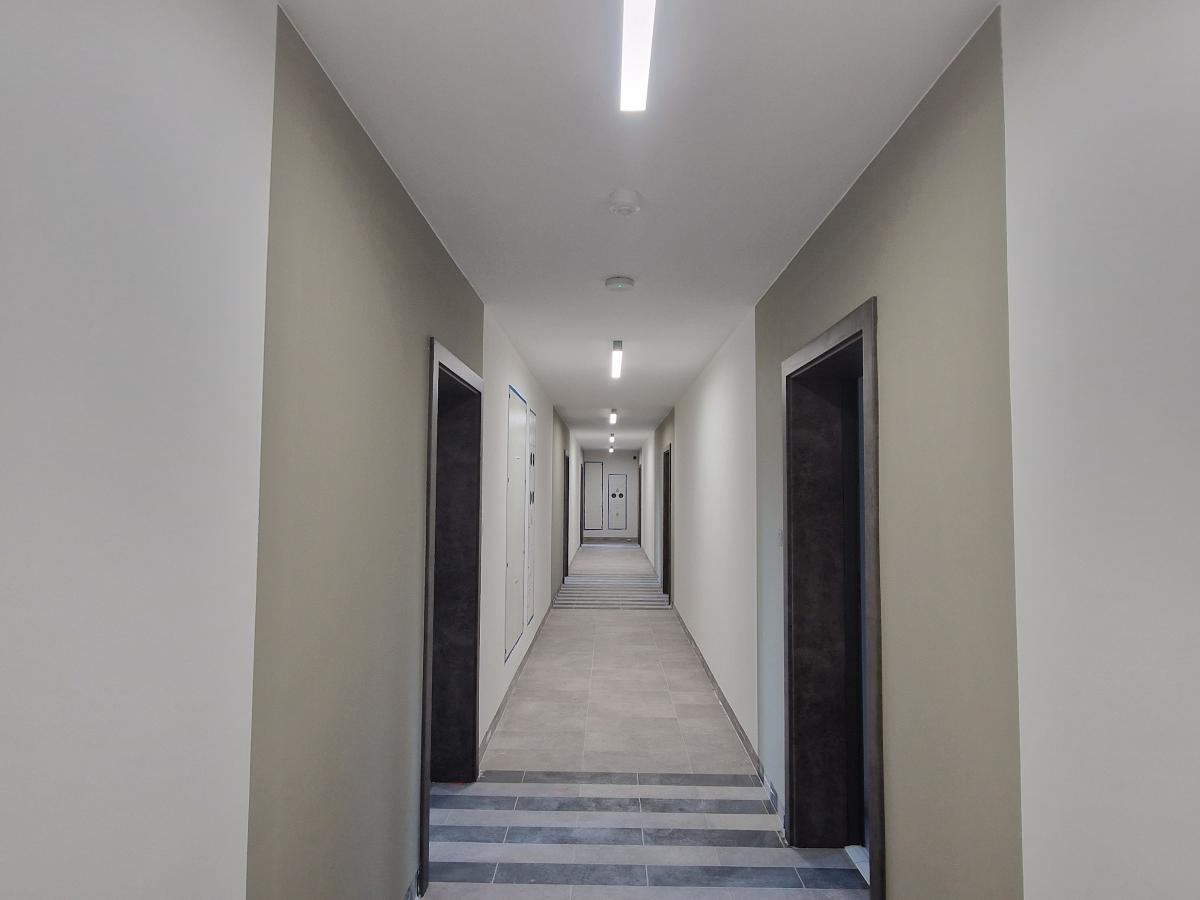

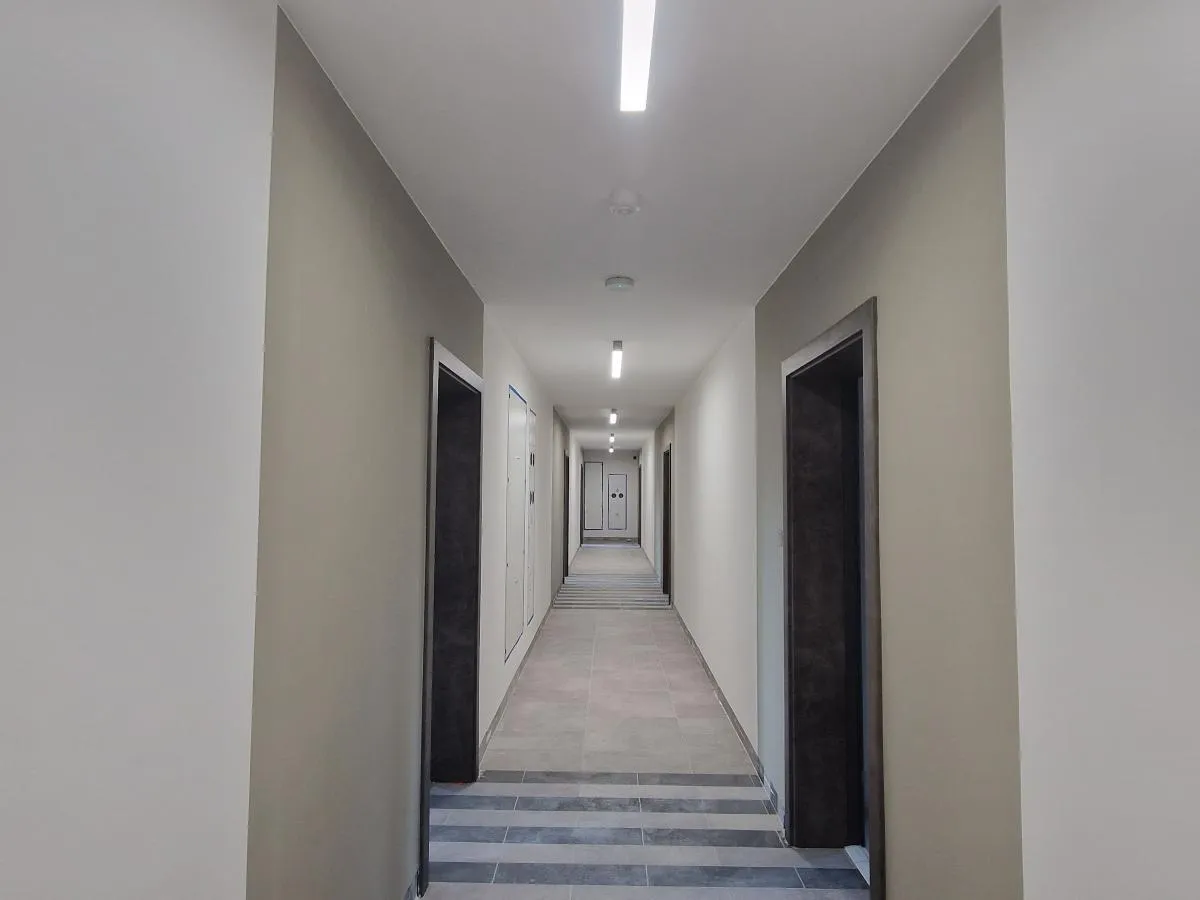

Malowanie ścian i sufitów korytarzy części wspólnych budynku.

Wydzielenie komórek lokatorskich systemowymi, ażurowymi panelami.

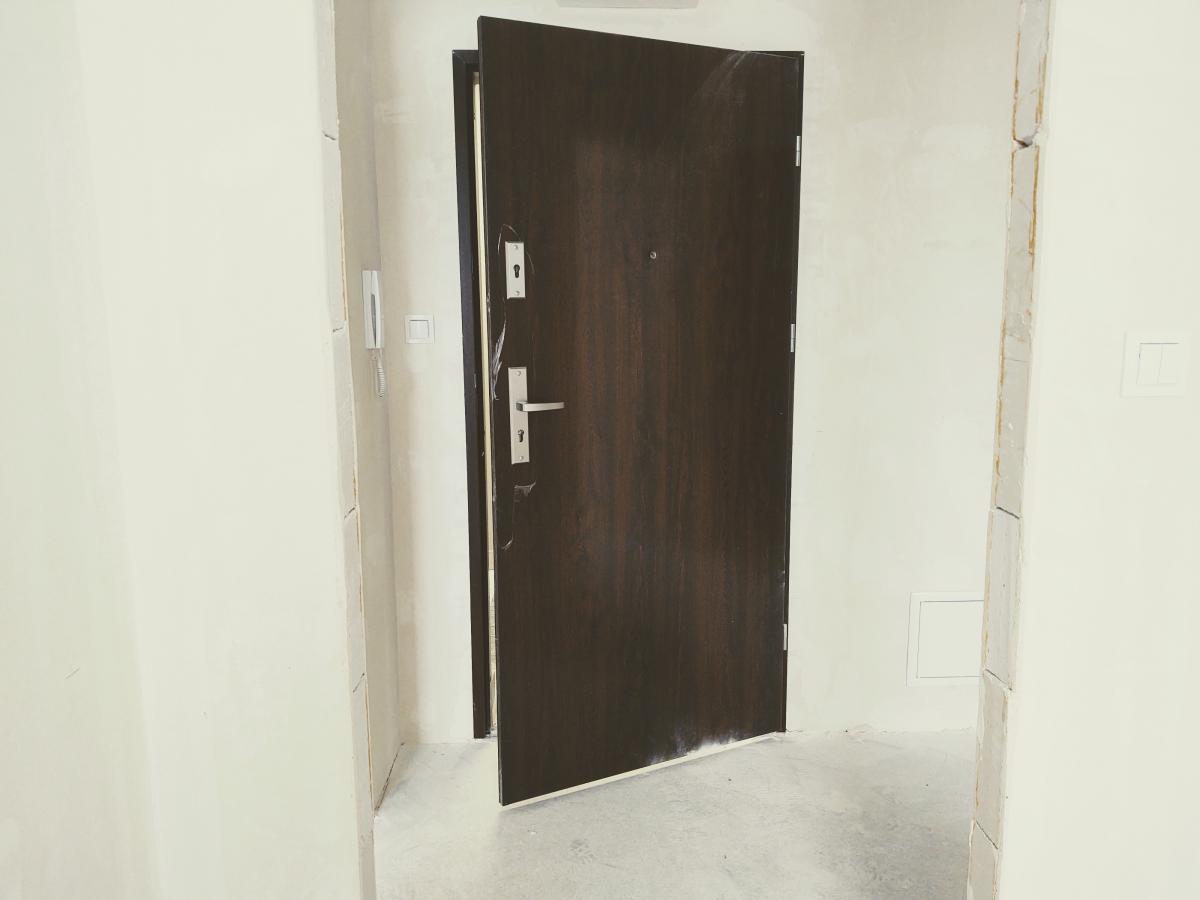

Montaż drzwi wejściowych do lokali mieszkalnych.

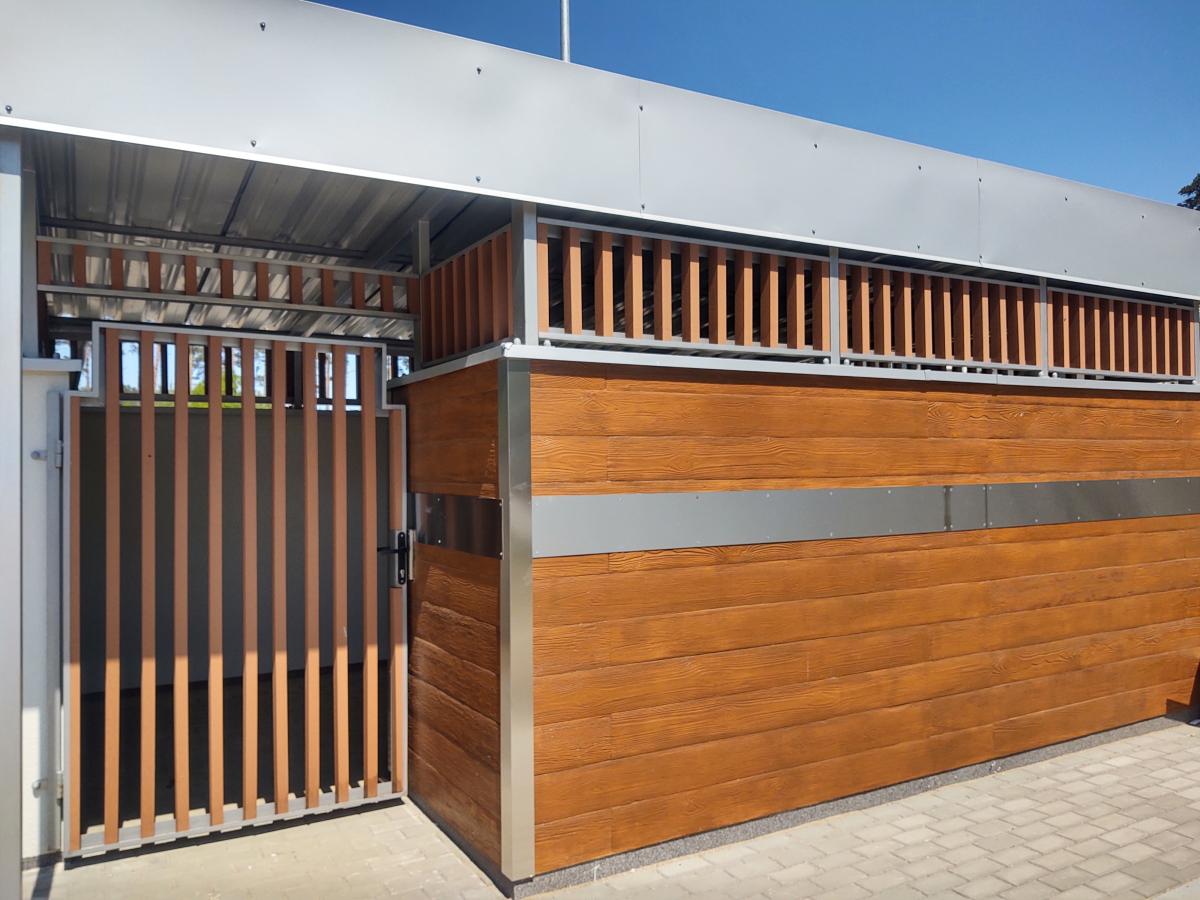

Wykonanie wiaty śmietnikowej.

Zamontowanie grzejników łazienkowych w lokalach mieszkalnych na parterze.

Zakończenie tynkowania ścian części wspólnych i części mieszkalnej.

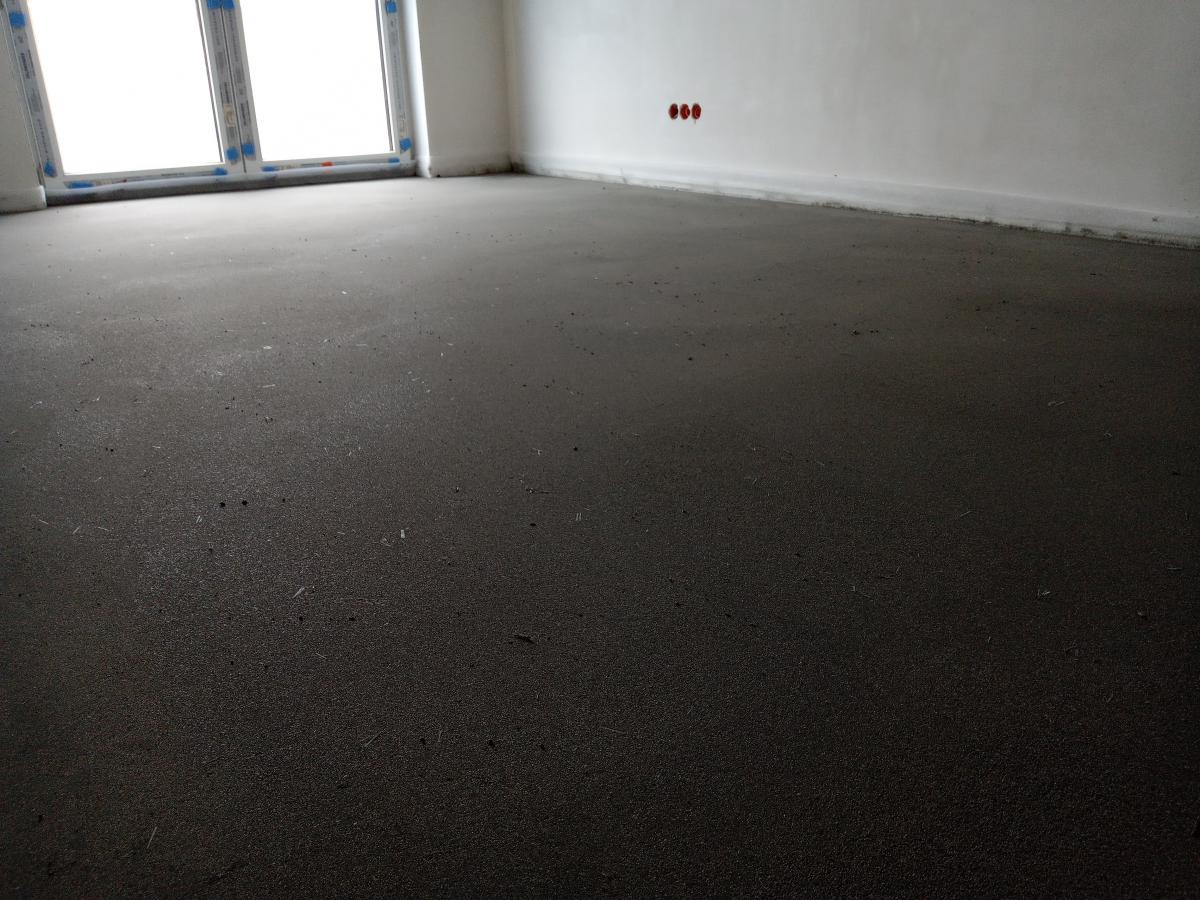

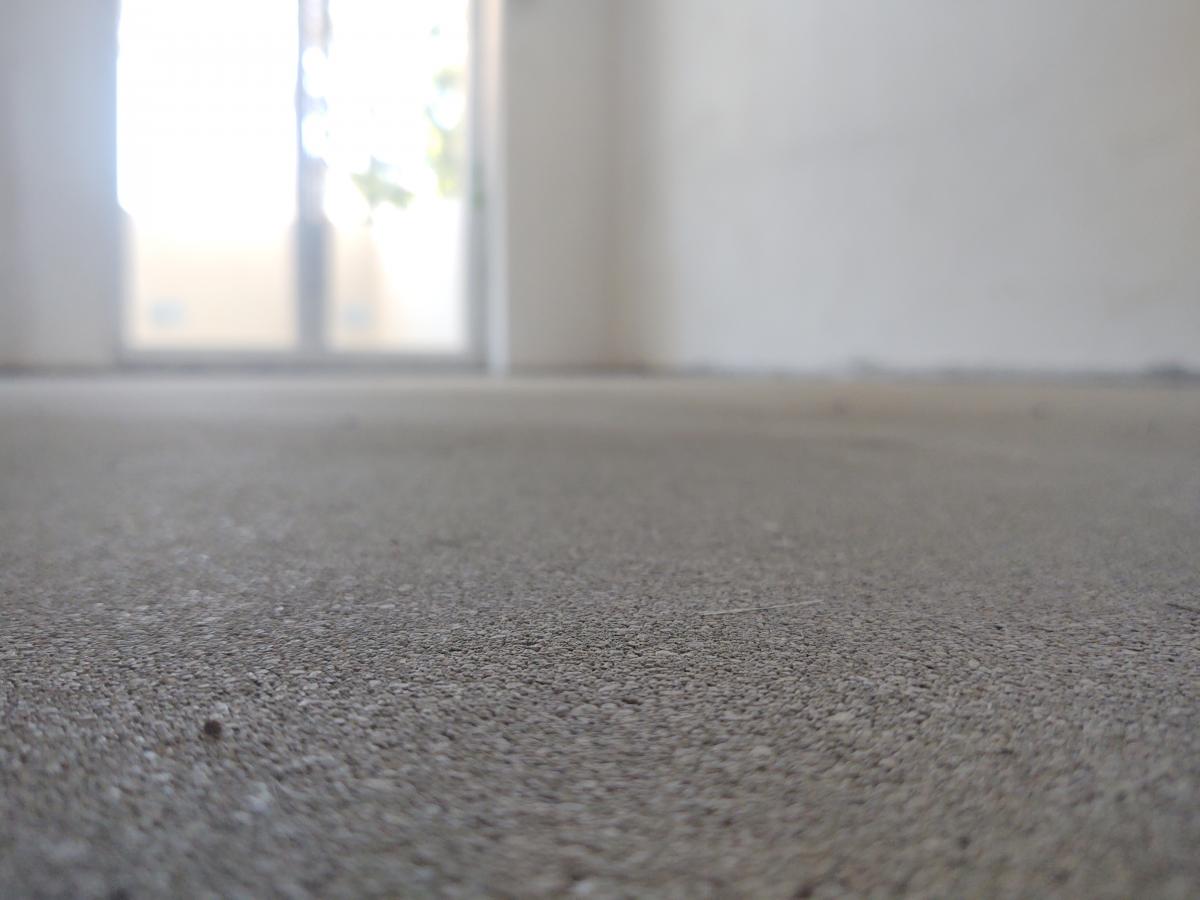

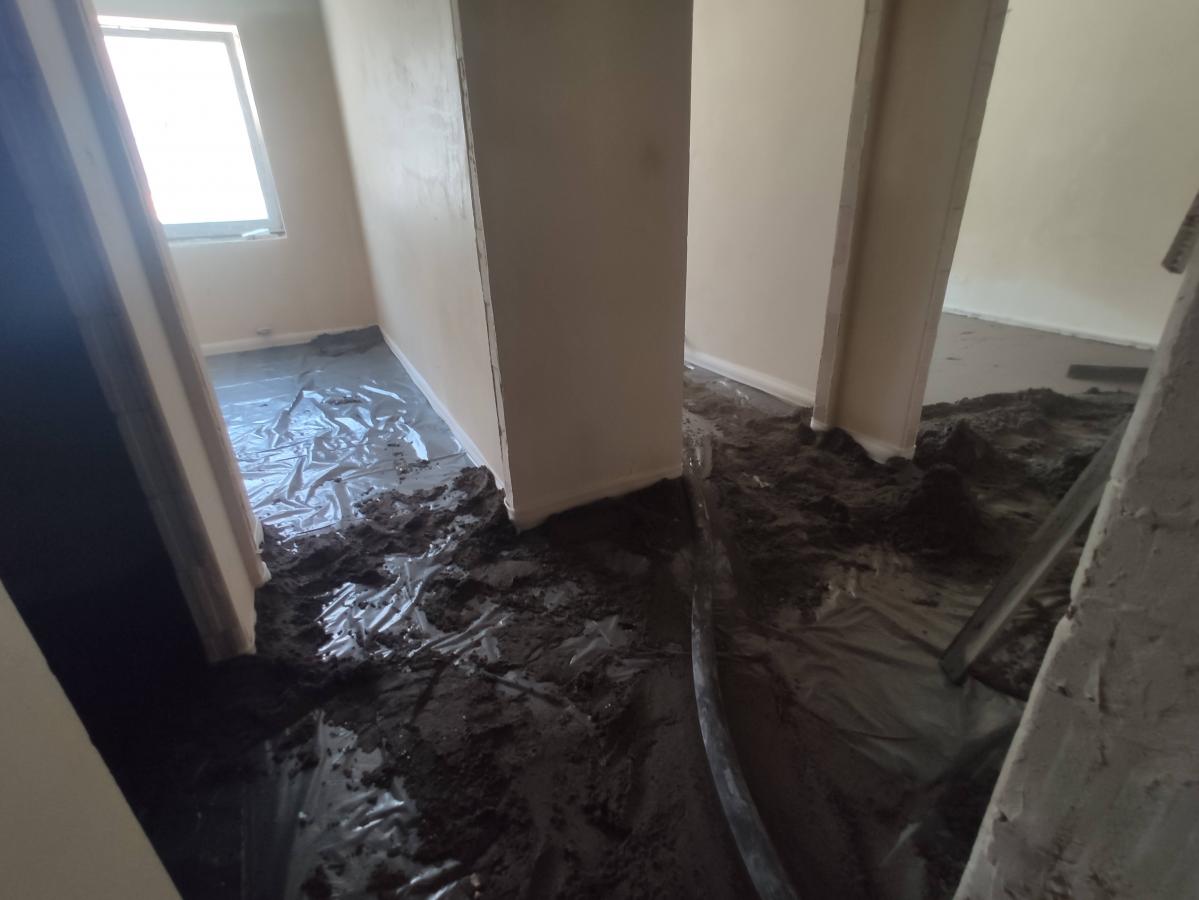

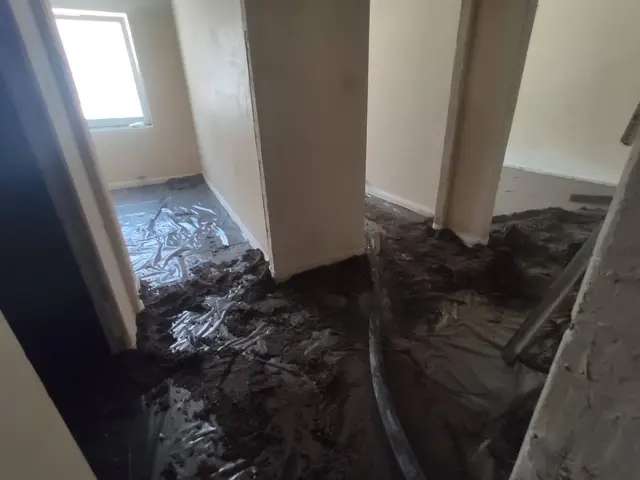

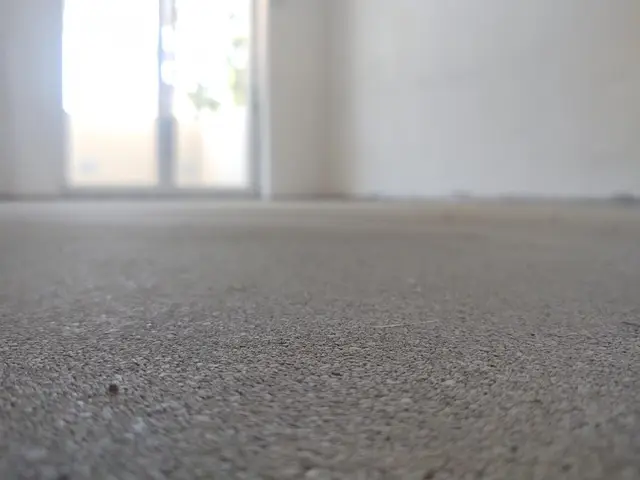

Wykonanie podkładów pod posadzki na parterze.
Zakończenie montażu parapetów wewnętrznych.

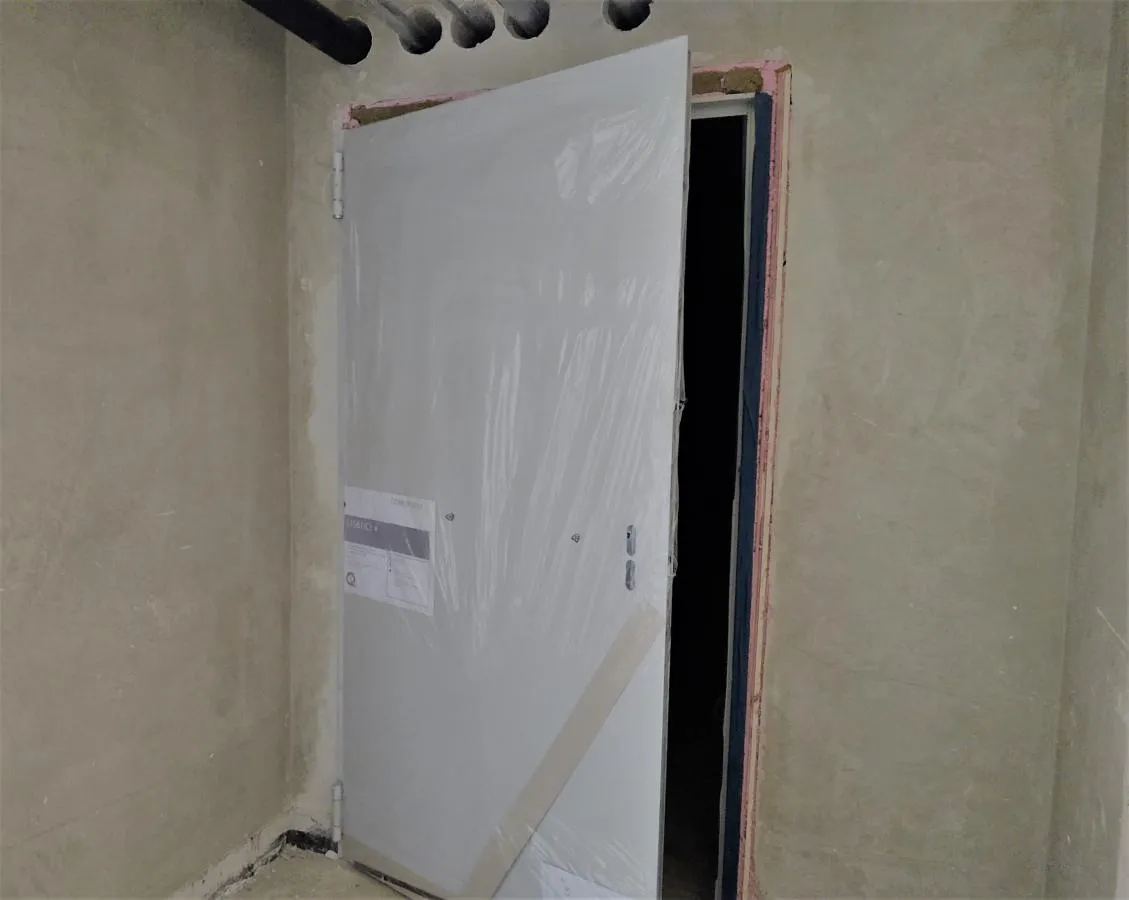

Zamontowanie drzwi technicznych - kondygnacja podziemna.

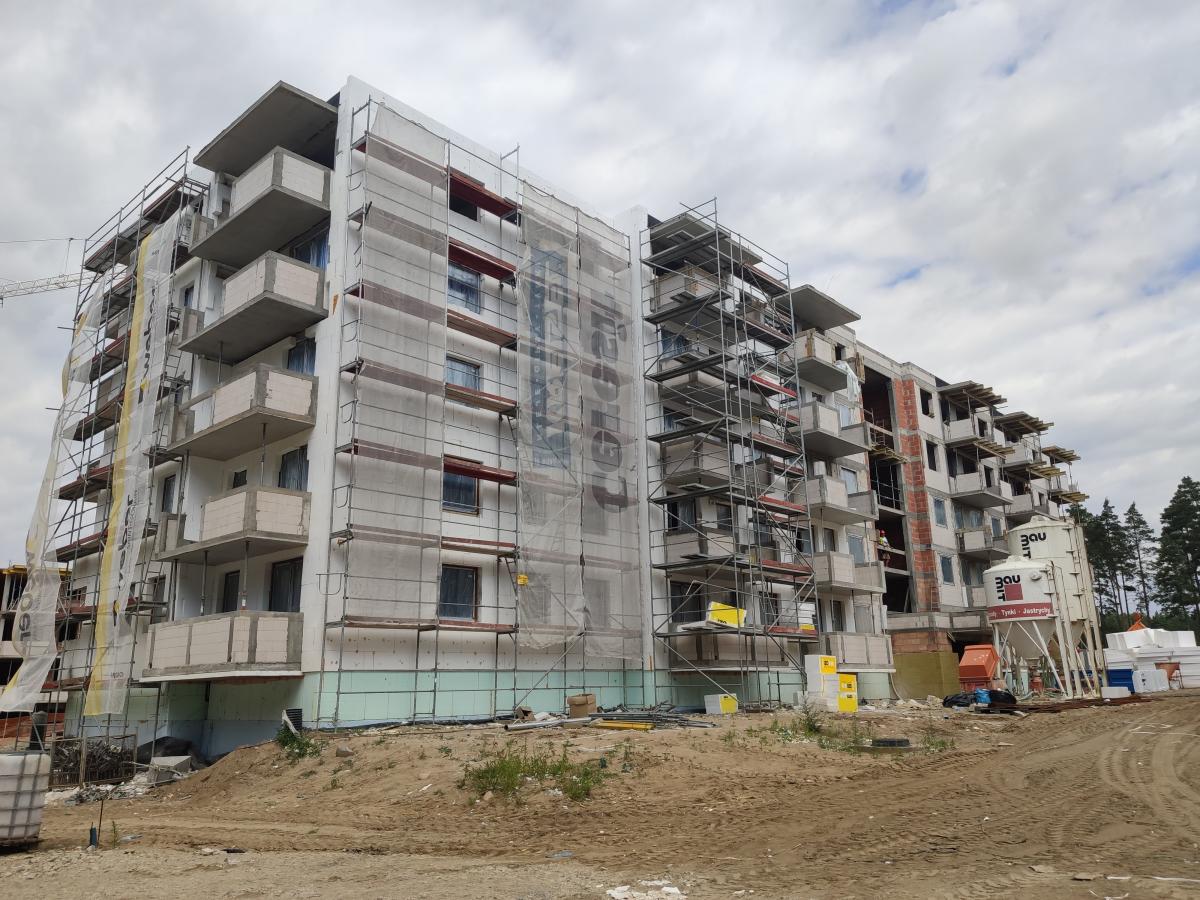

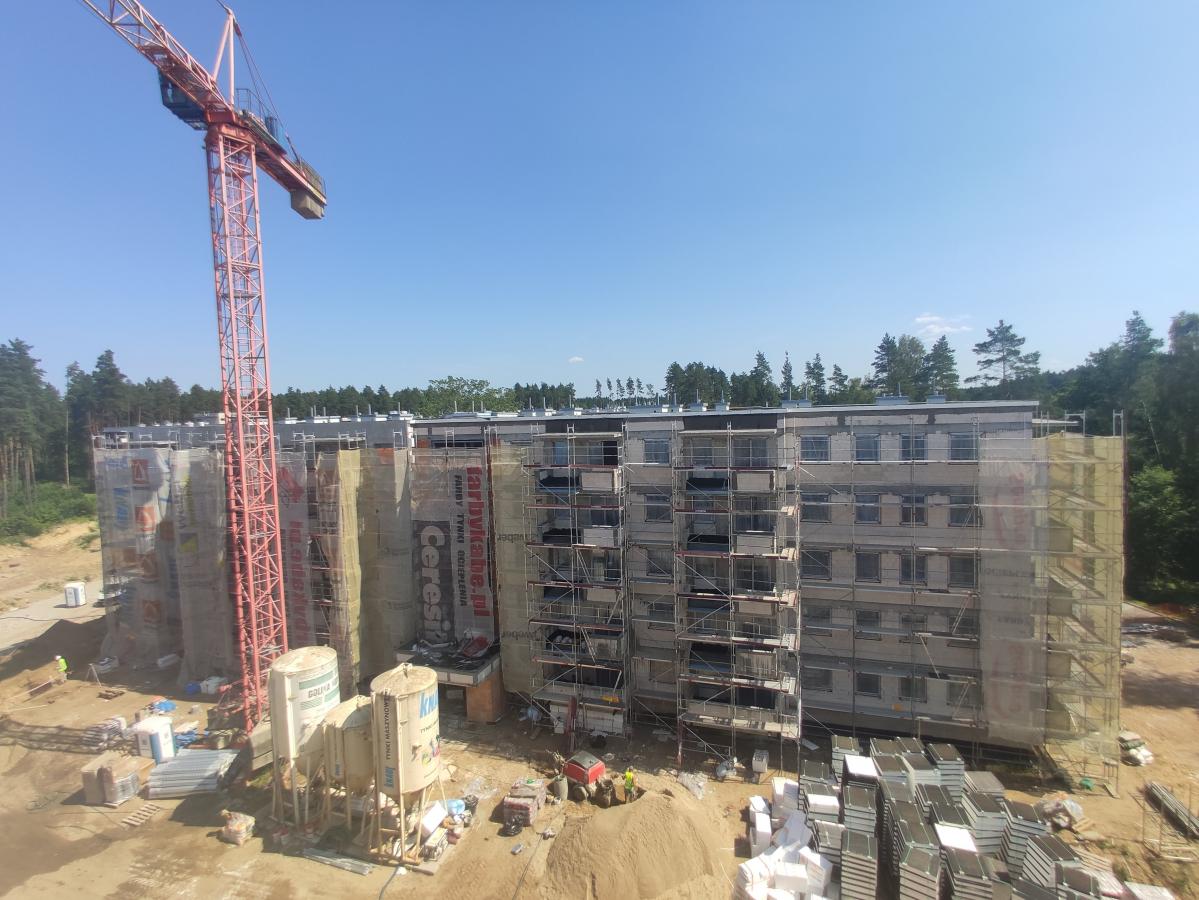

Zewnętrzne prace wykończeniowe budynku - elewacja zachodnia.
Wykonanie podkładów pod posadzki na części balkonów.

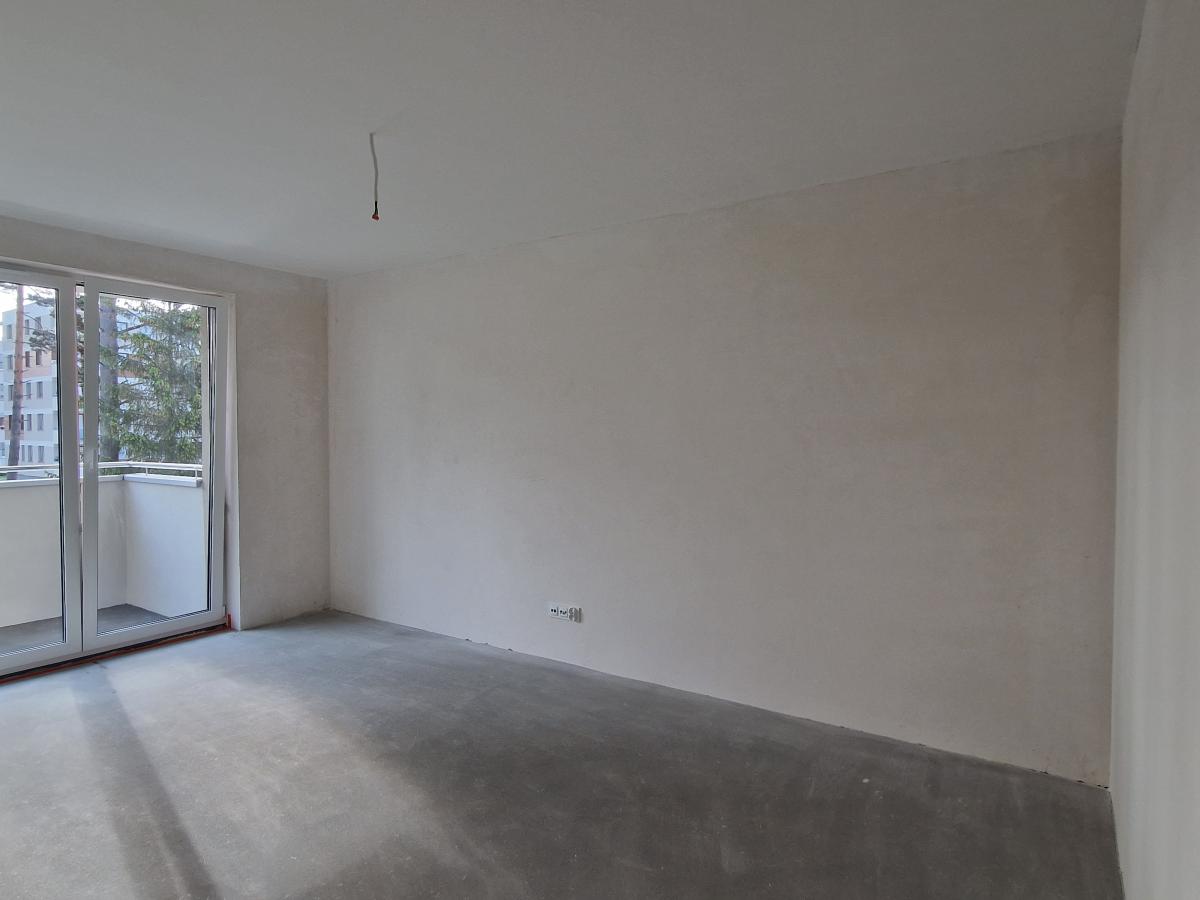

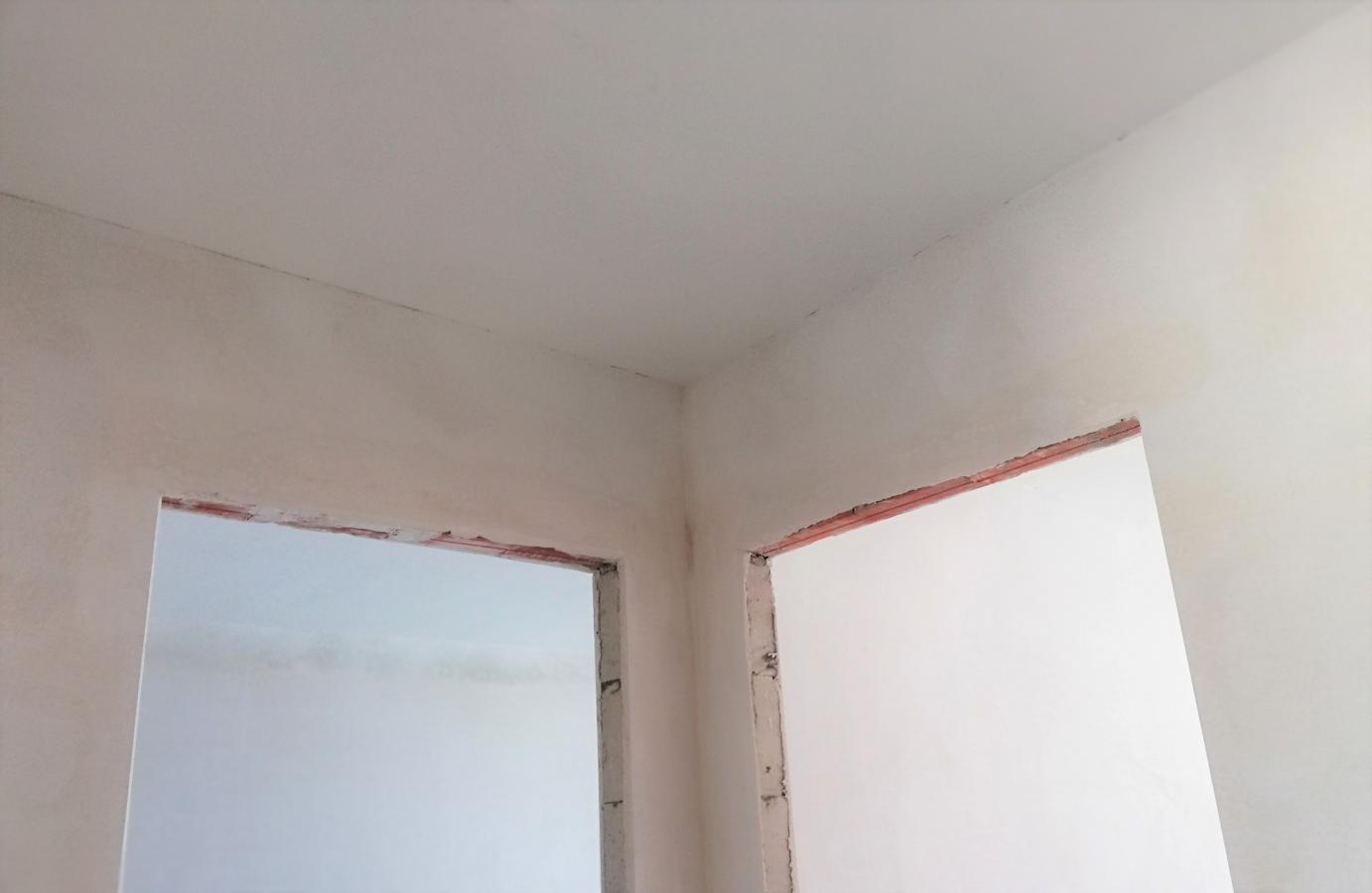

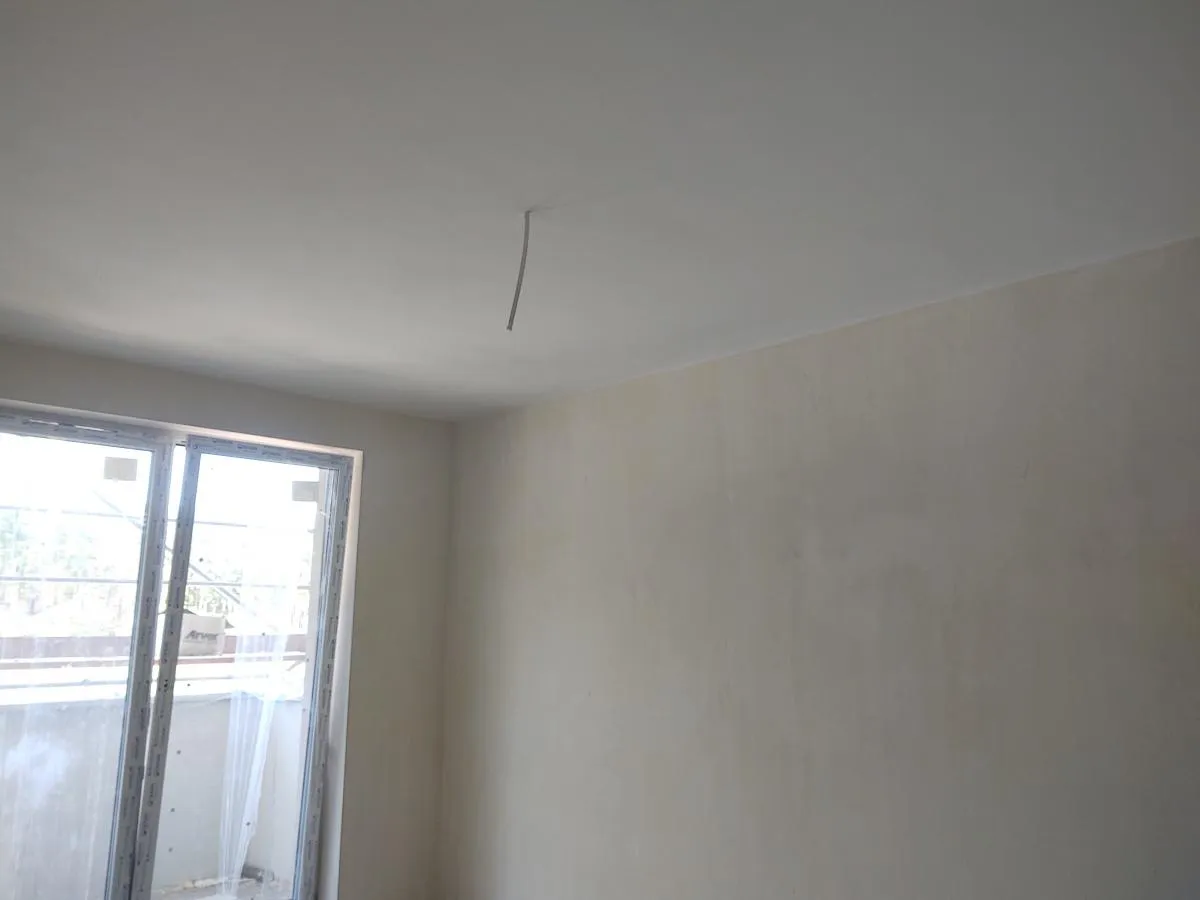

Zakończenie tynkowania ścian i szpachlowania sufitów w lokalach mieszkalnych.

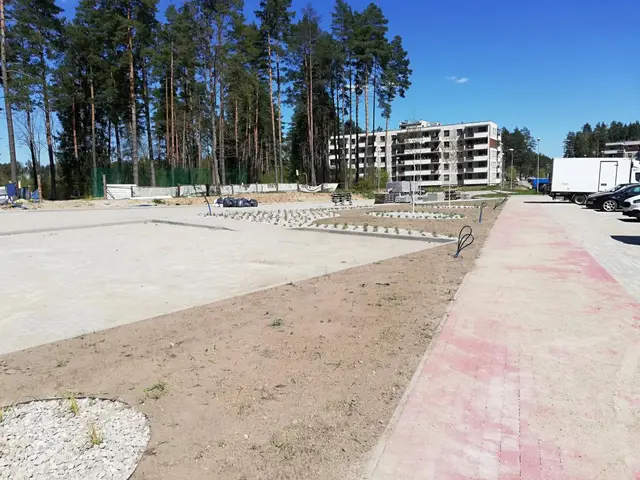

Prace w zakresie zagospodarowania terenu przy parkingu od strony wschodniej budynku.

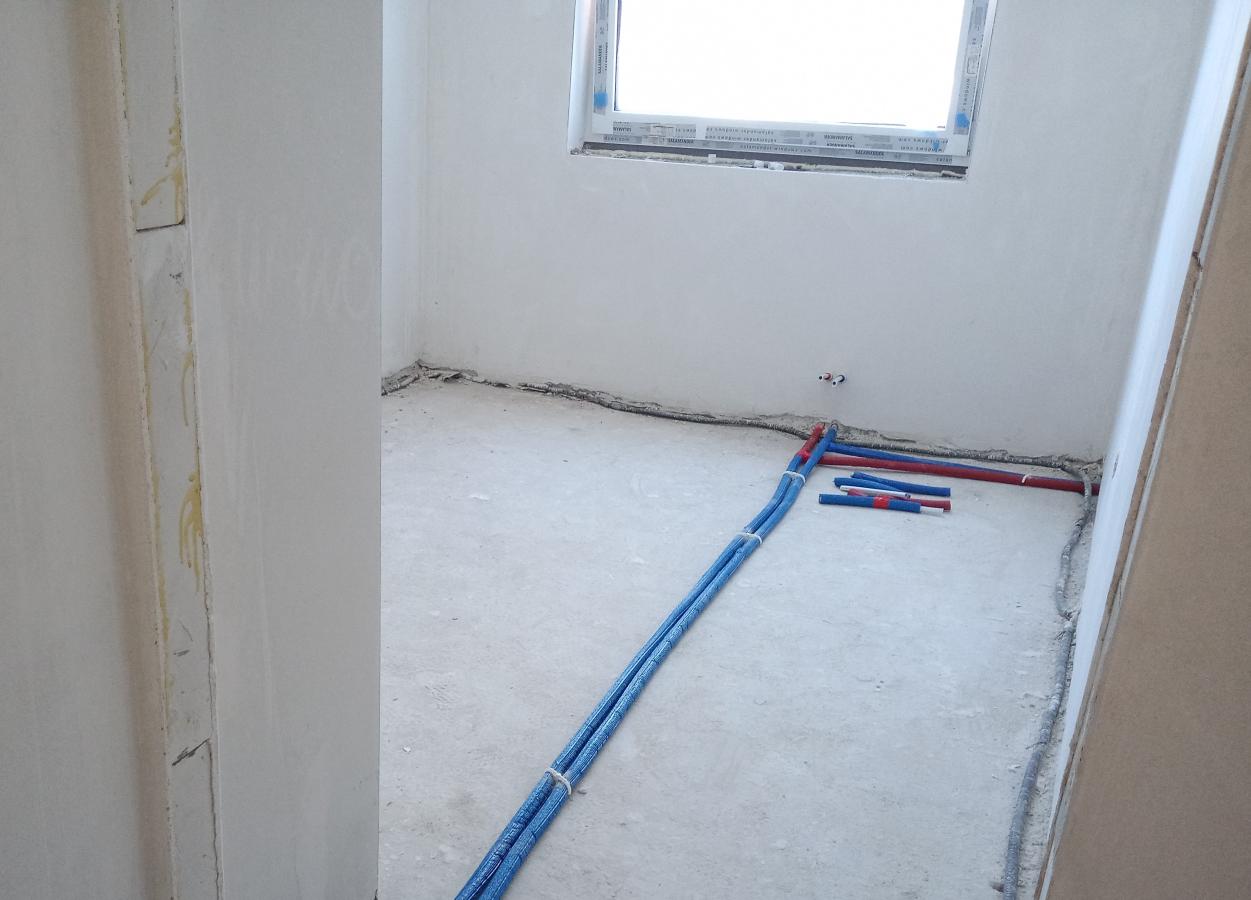

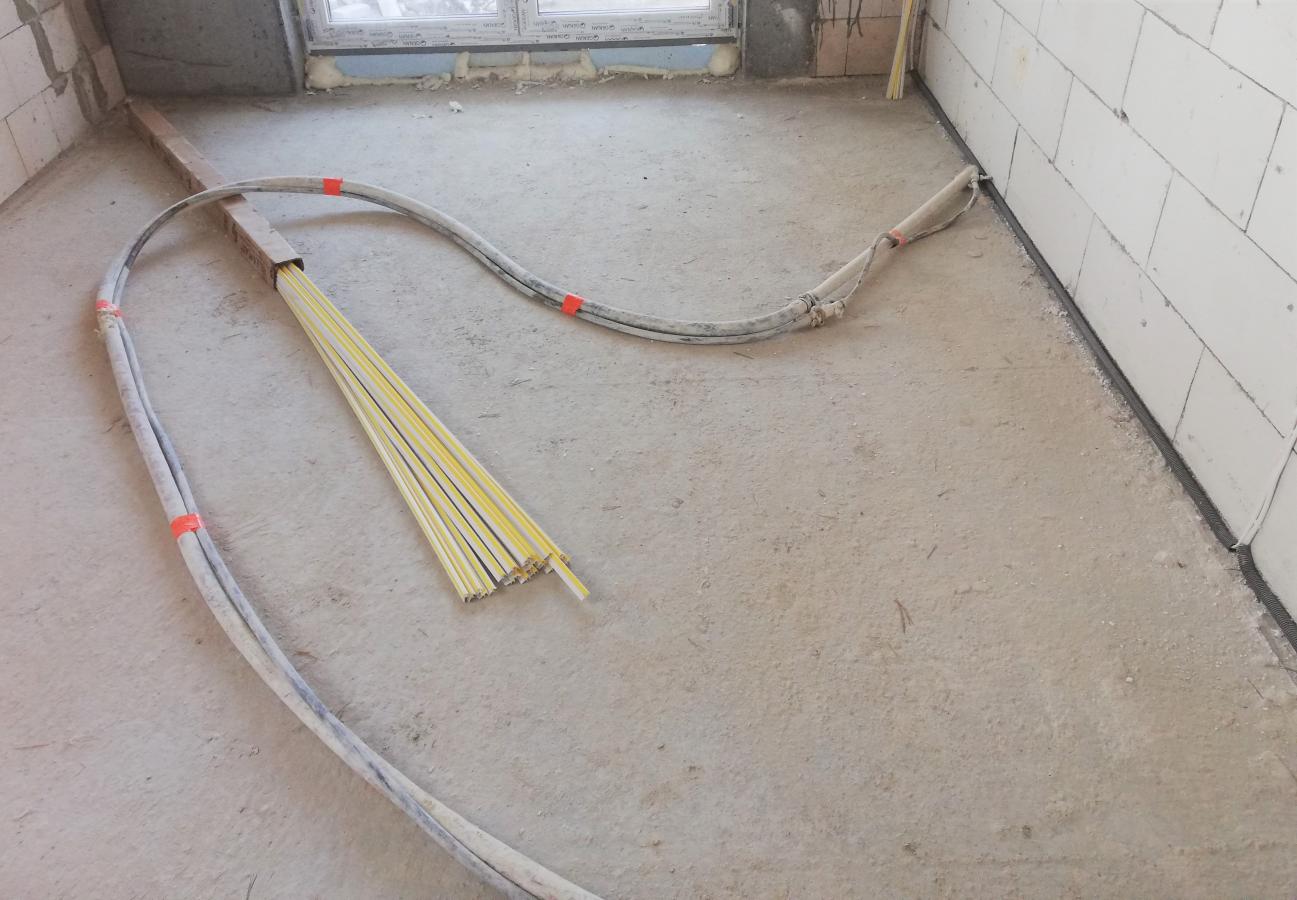

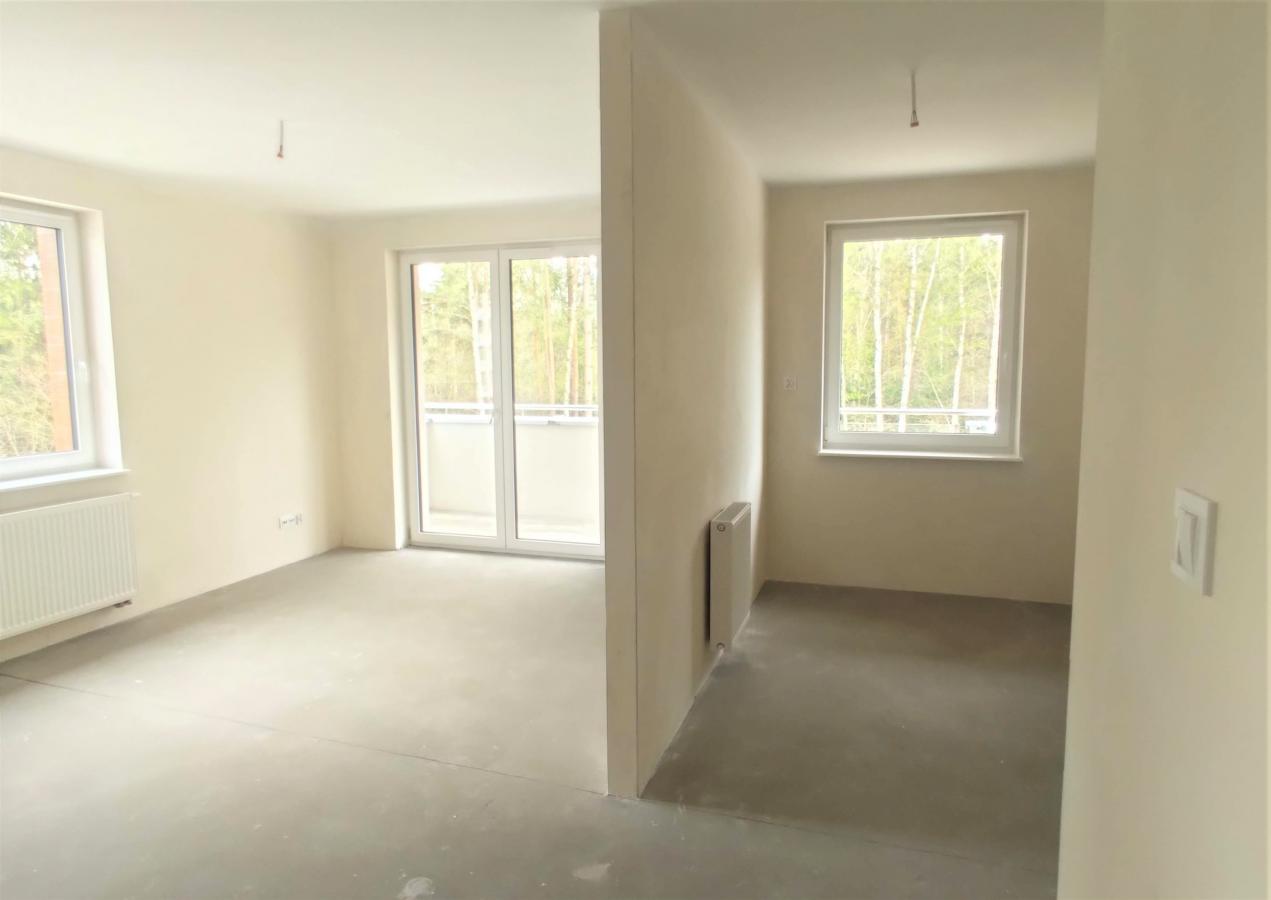

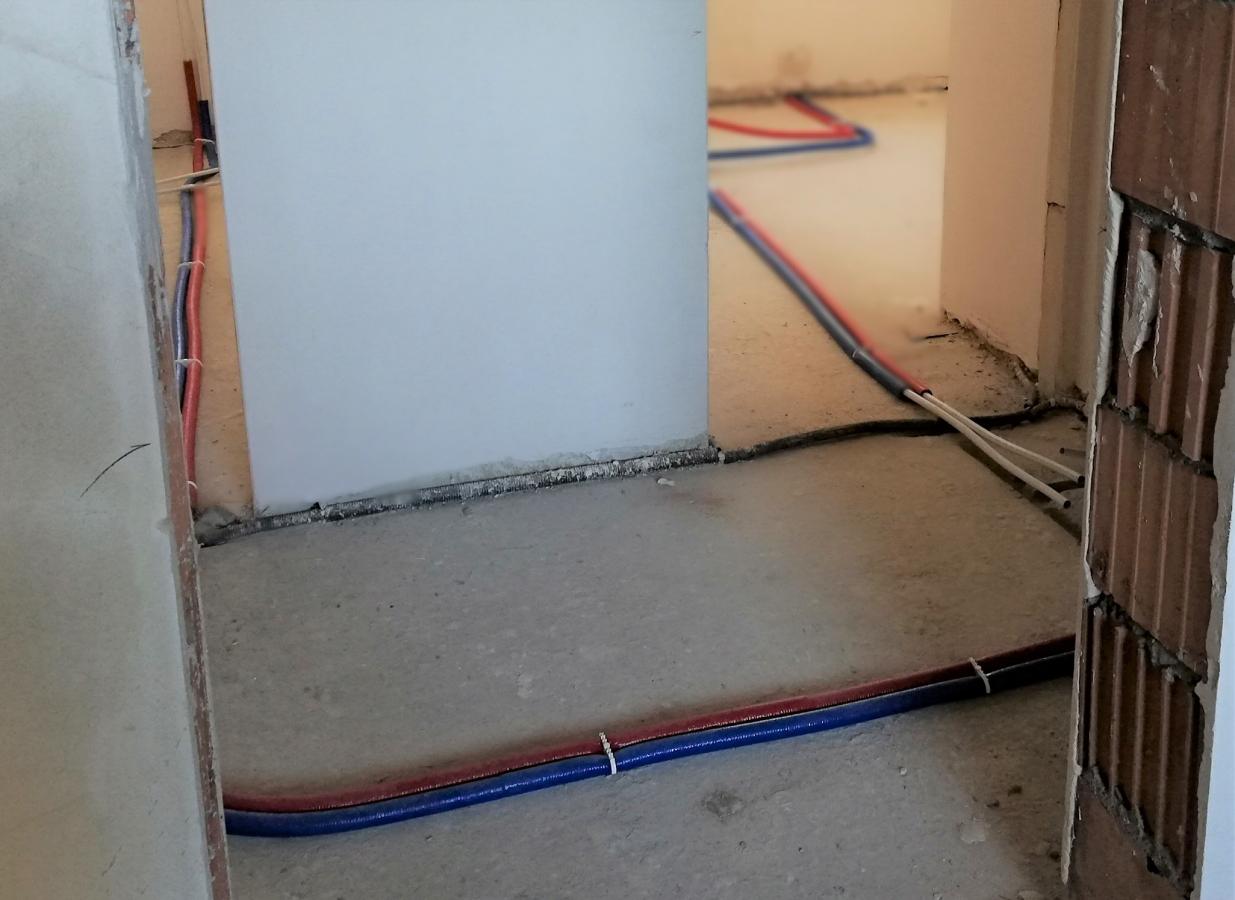

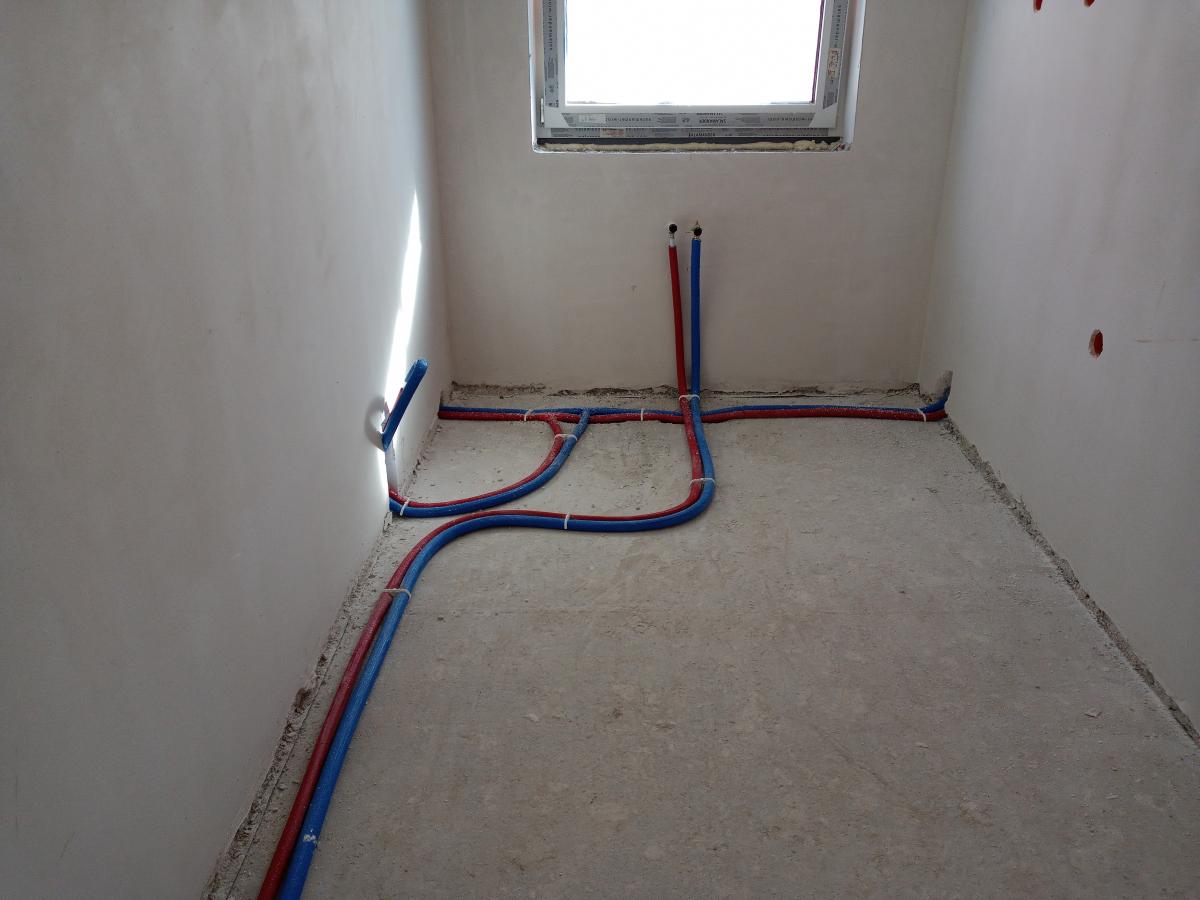

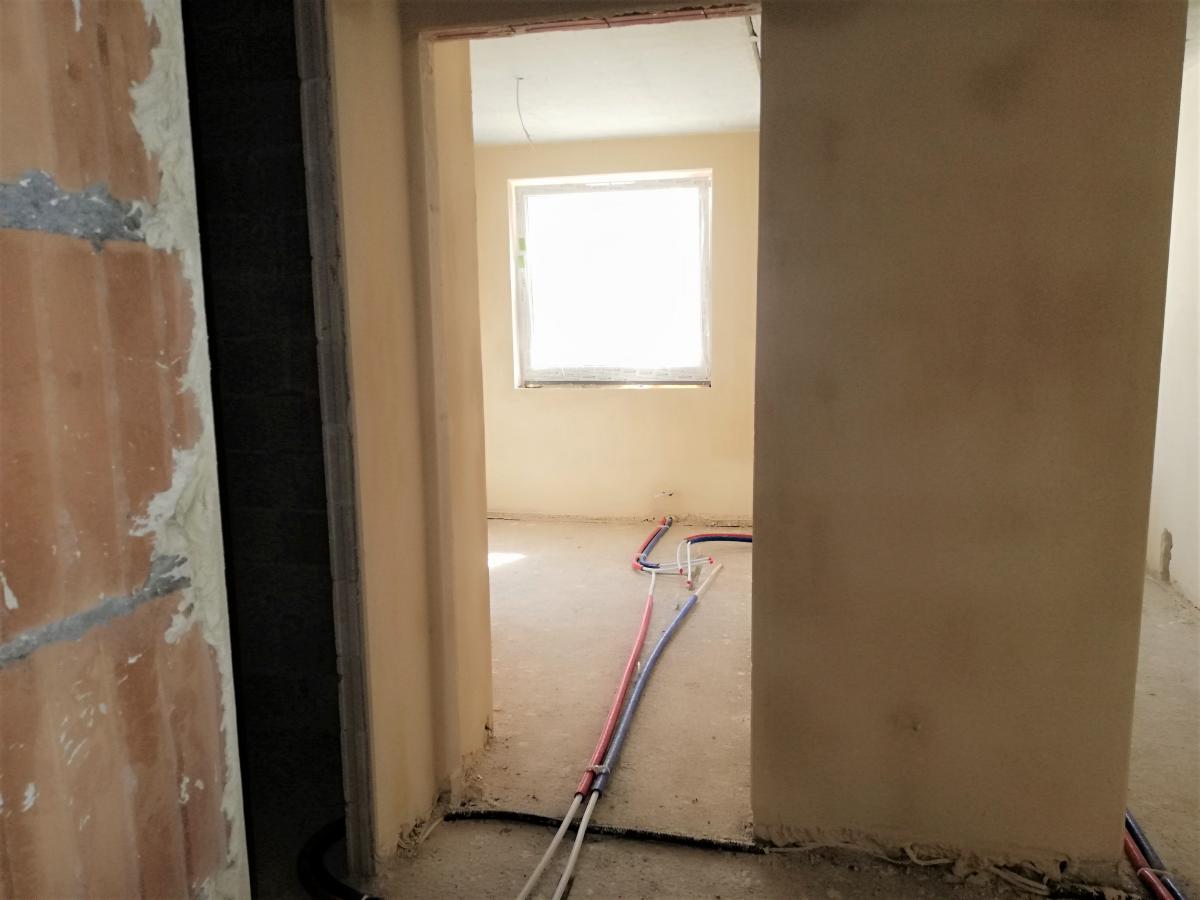

Rozprowadzenie instalacji centralnego ogrzewania i instalacji wodnej w lokalach mieszkalnych na parterze i pierwszym piętrze.
Wykonanie wyprawy elewacyjnej na fragmencie wschodniej ściany budynku.

Przygotowanie instalacji elektrycznych do montażu osprzętu - parter.
Zamontowanie parapetów wewnętrznych na parterze.

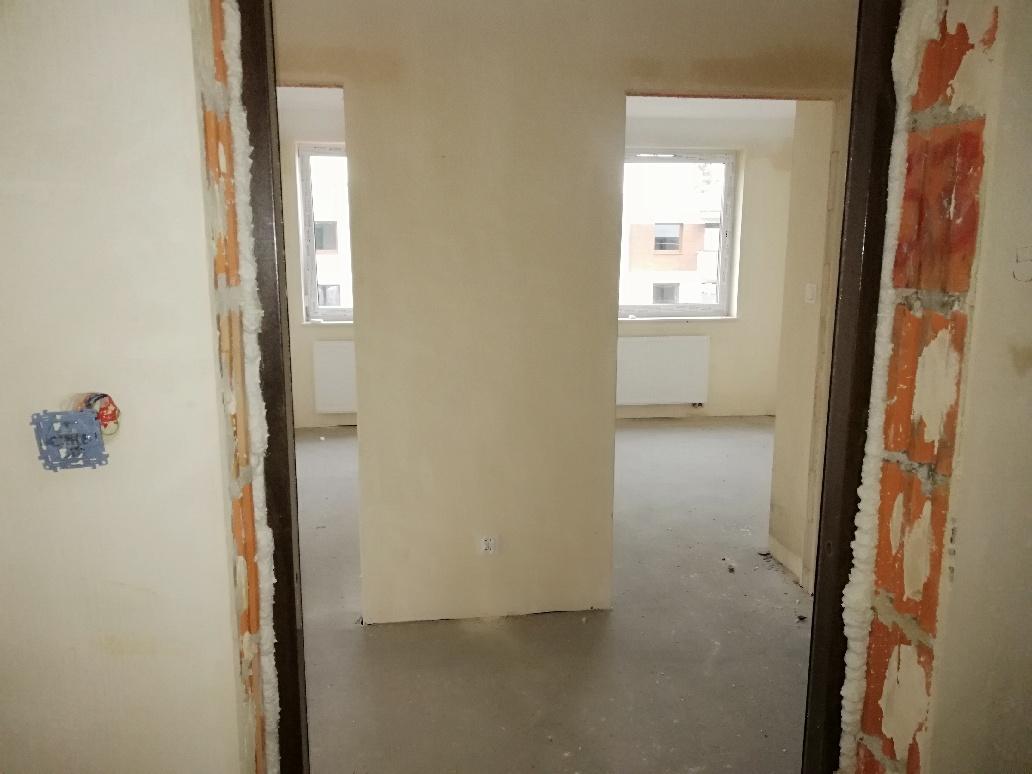

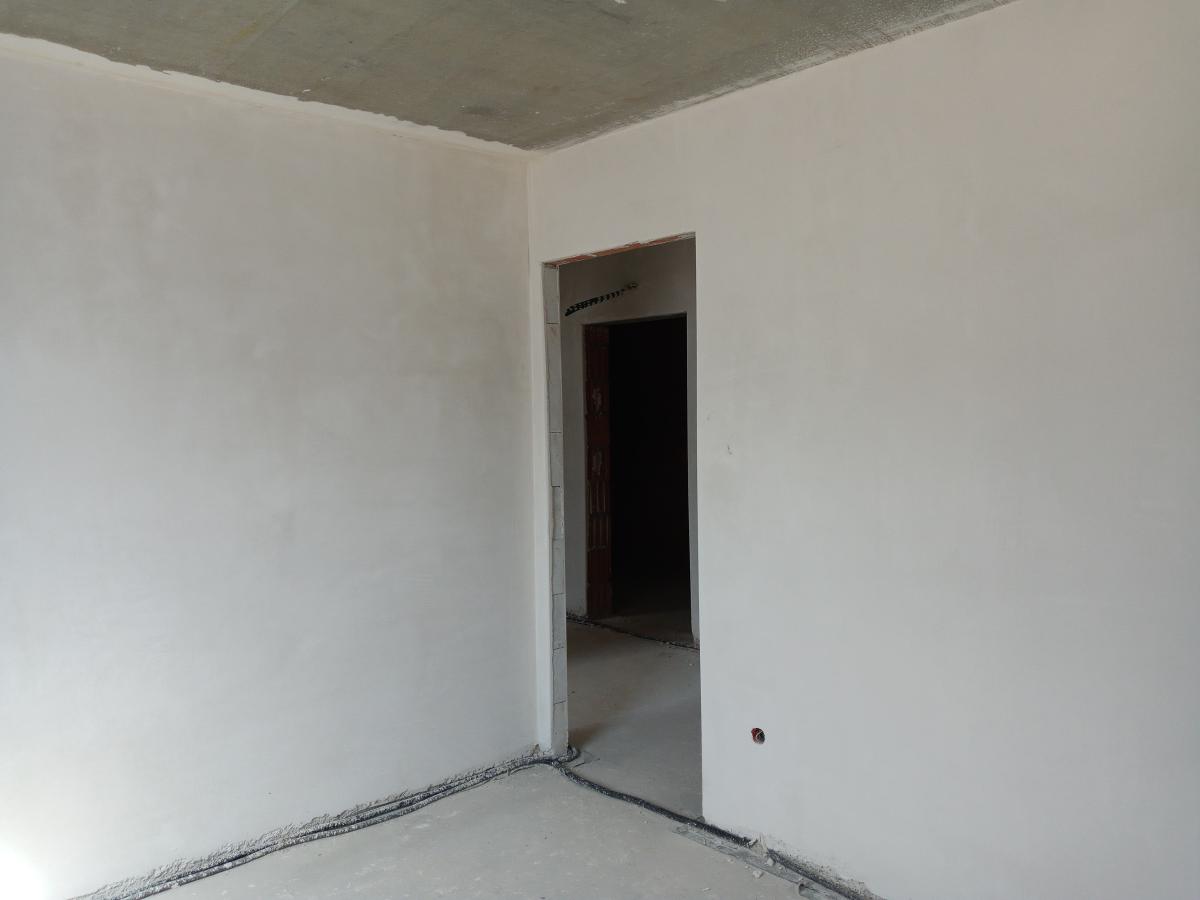

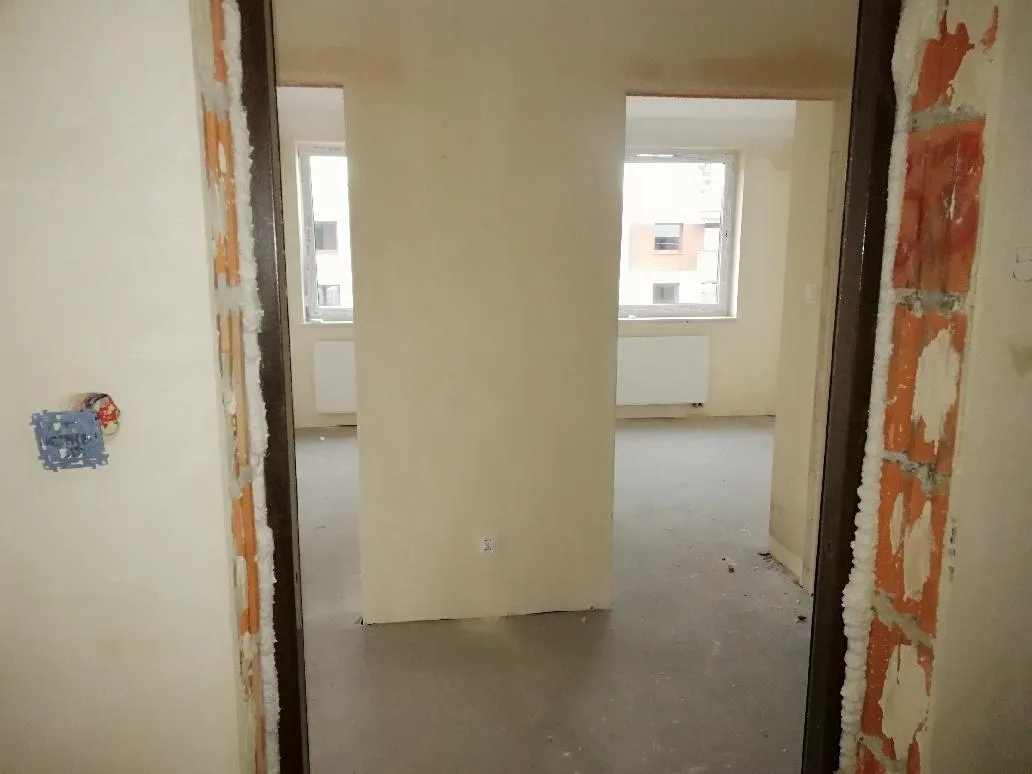

Wykonanie tynków w lokalach mieszkalnych na pierwszym piętrze.
Malowanie szybu windowego.

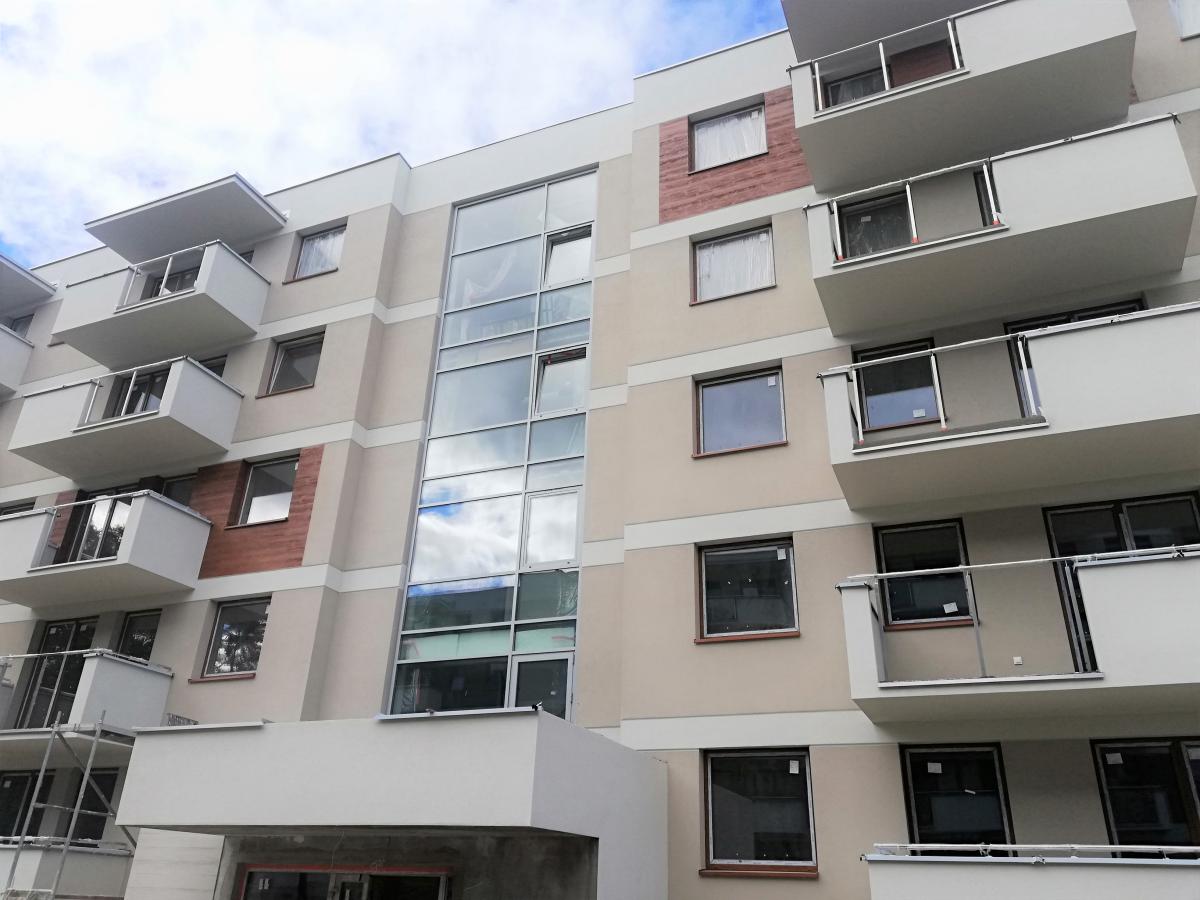

Zewnętrzne prace wykończeniowe budynku.

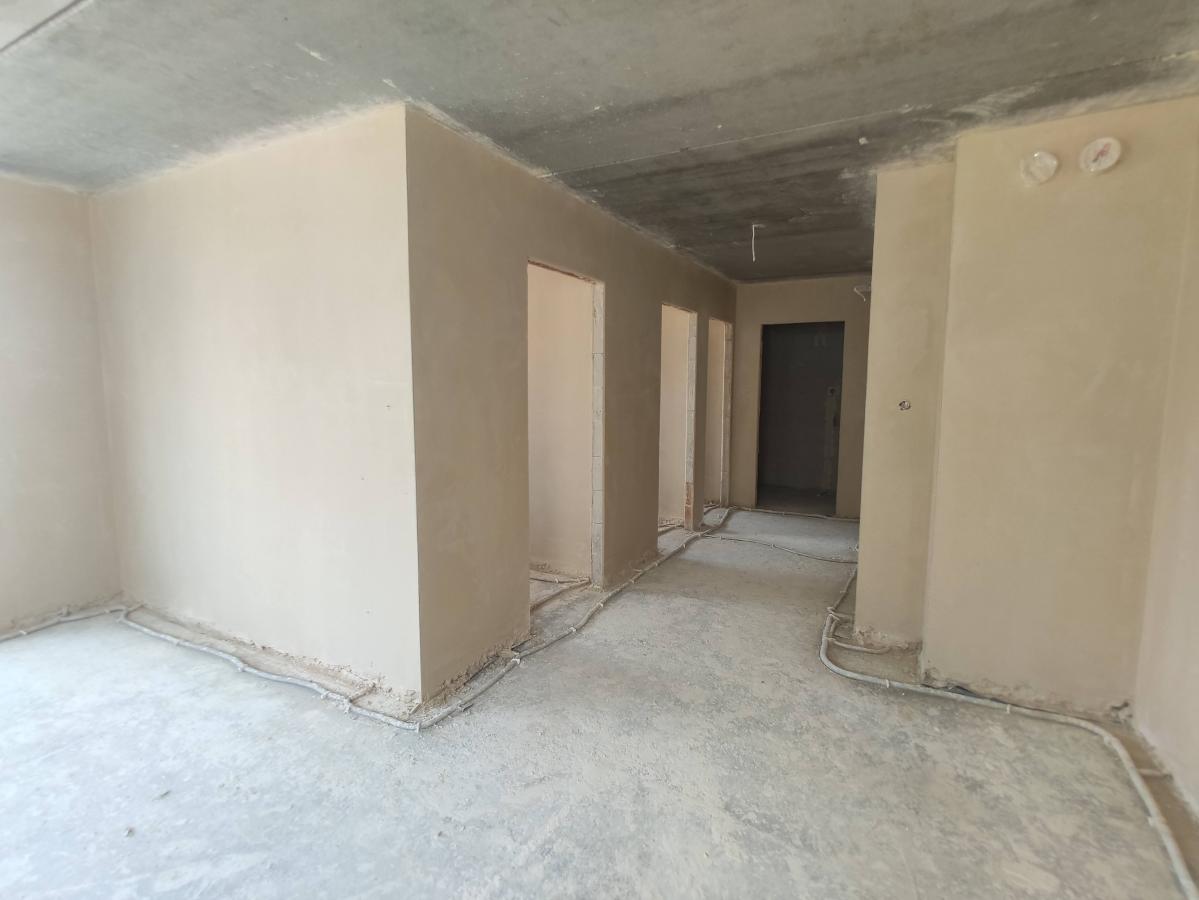

Wykonanie tynków w lokalach mieszkalnych na parterze.

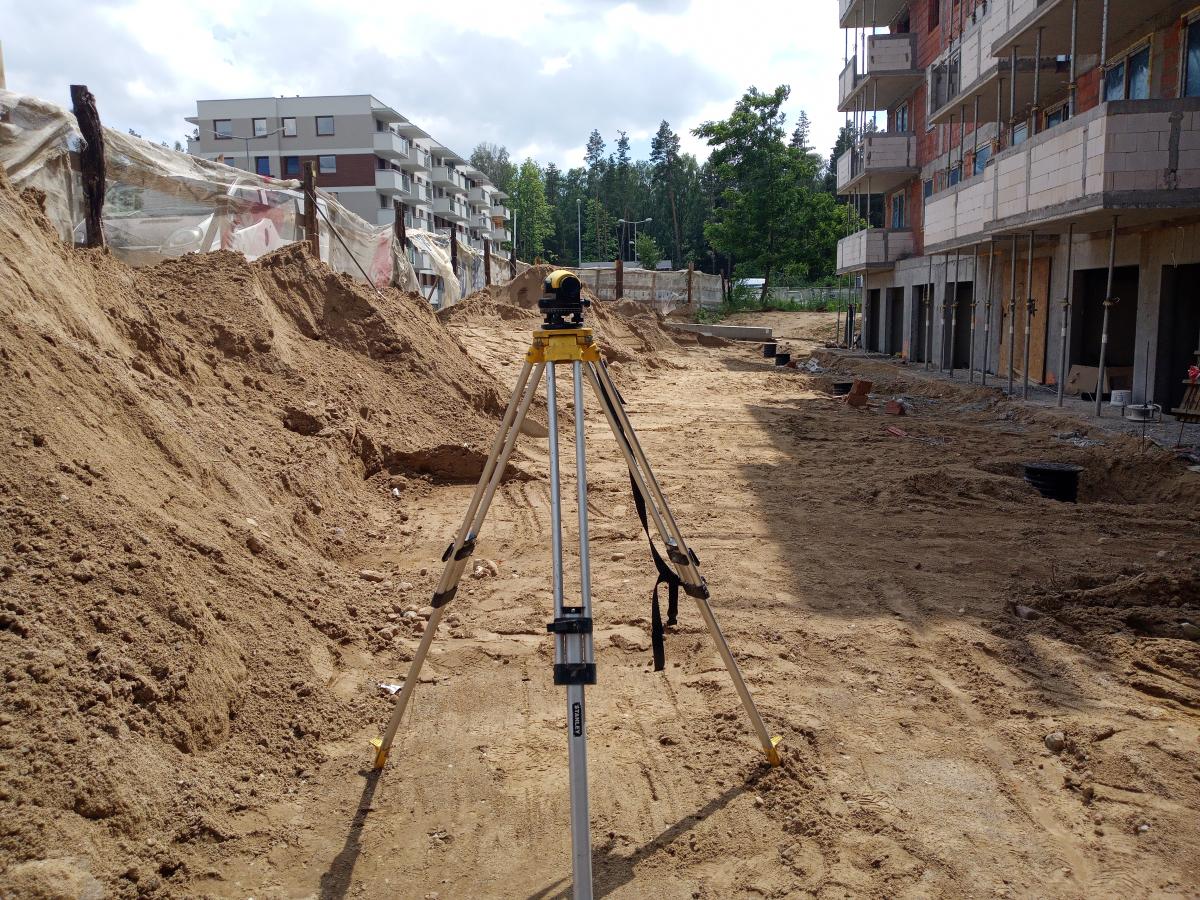

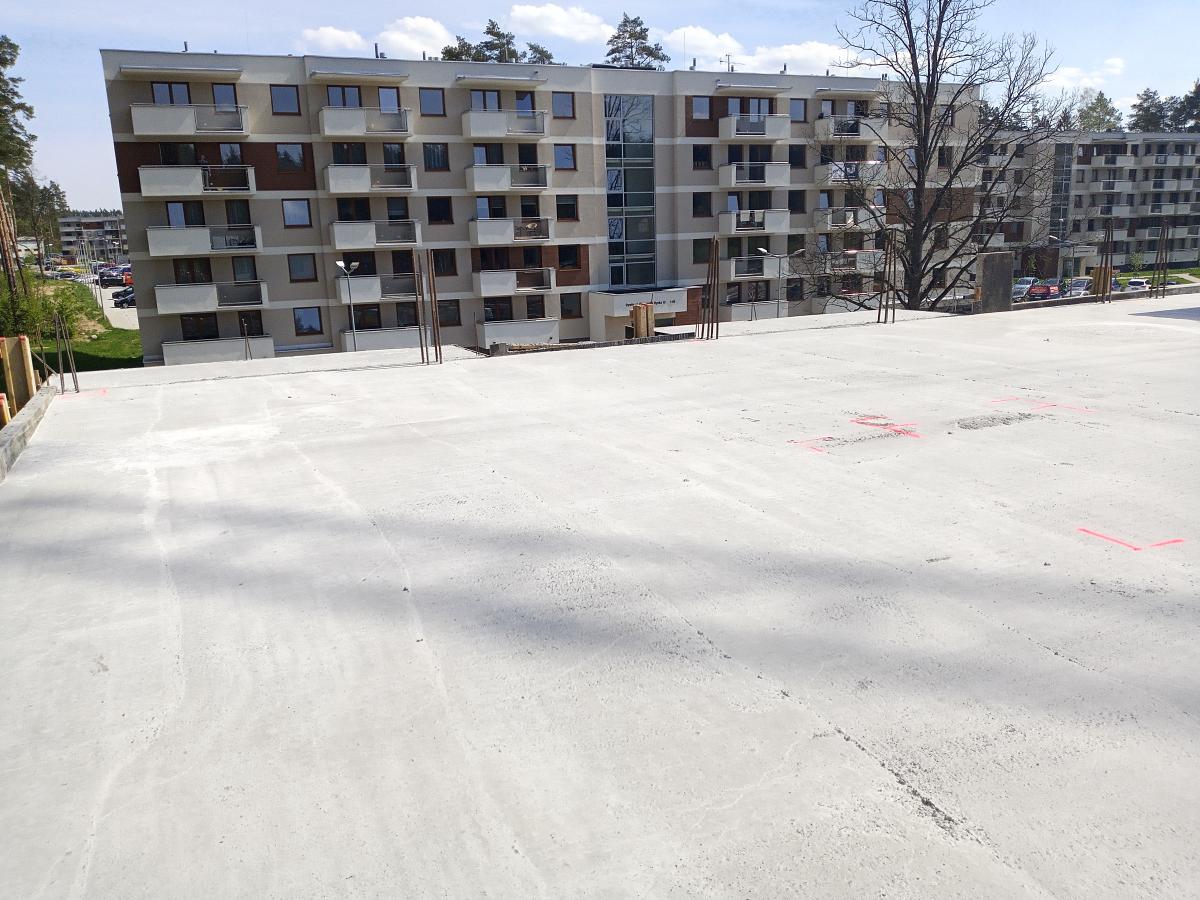

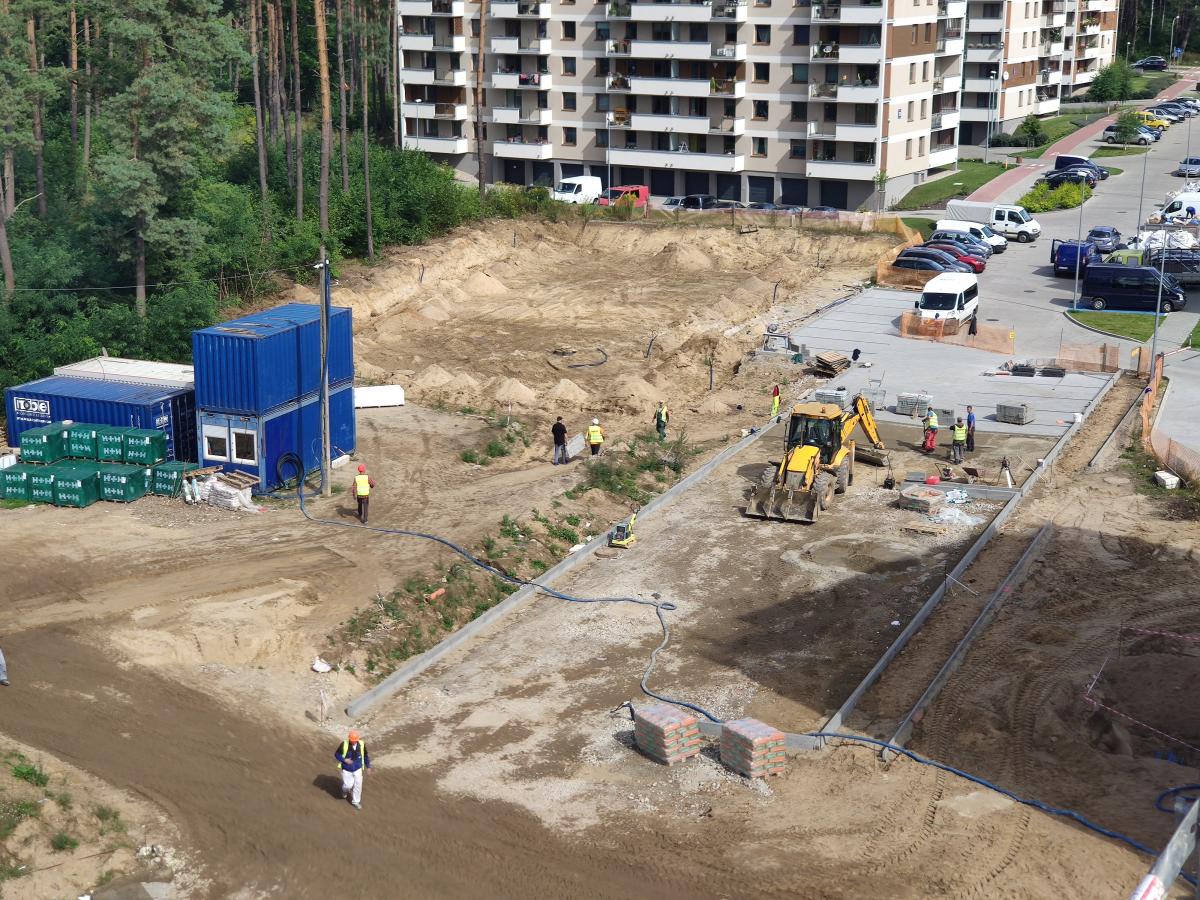

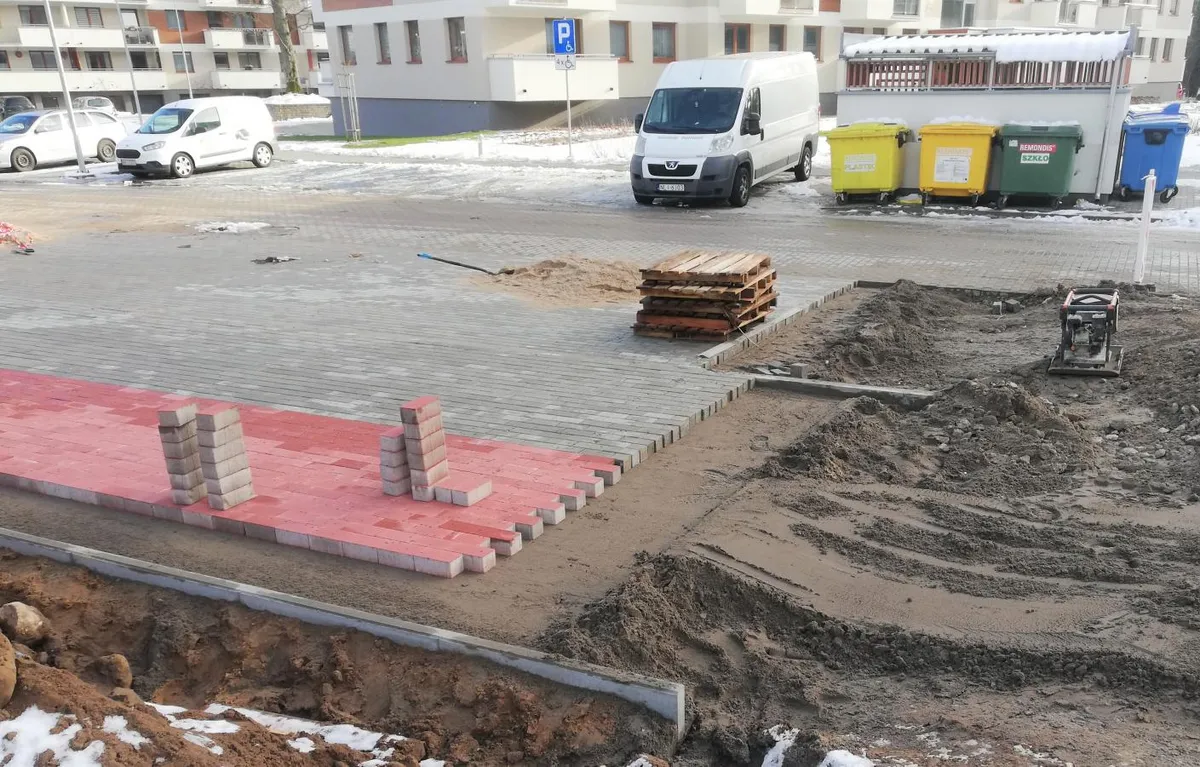

Prace ziemne i brukarskie w zakresie wykonania nawierzchni parkingu w pobliżu budynku.

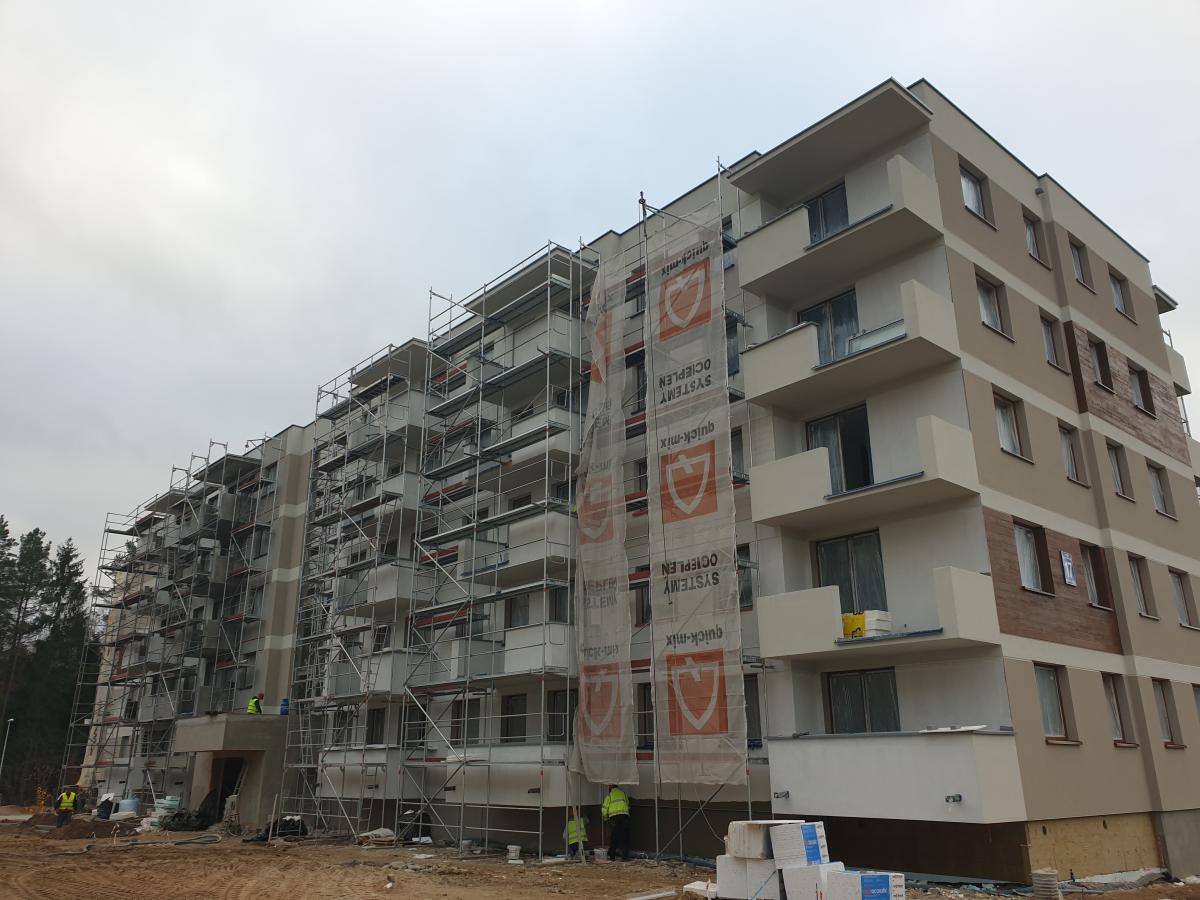

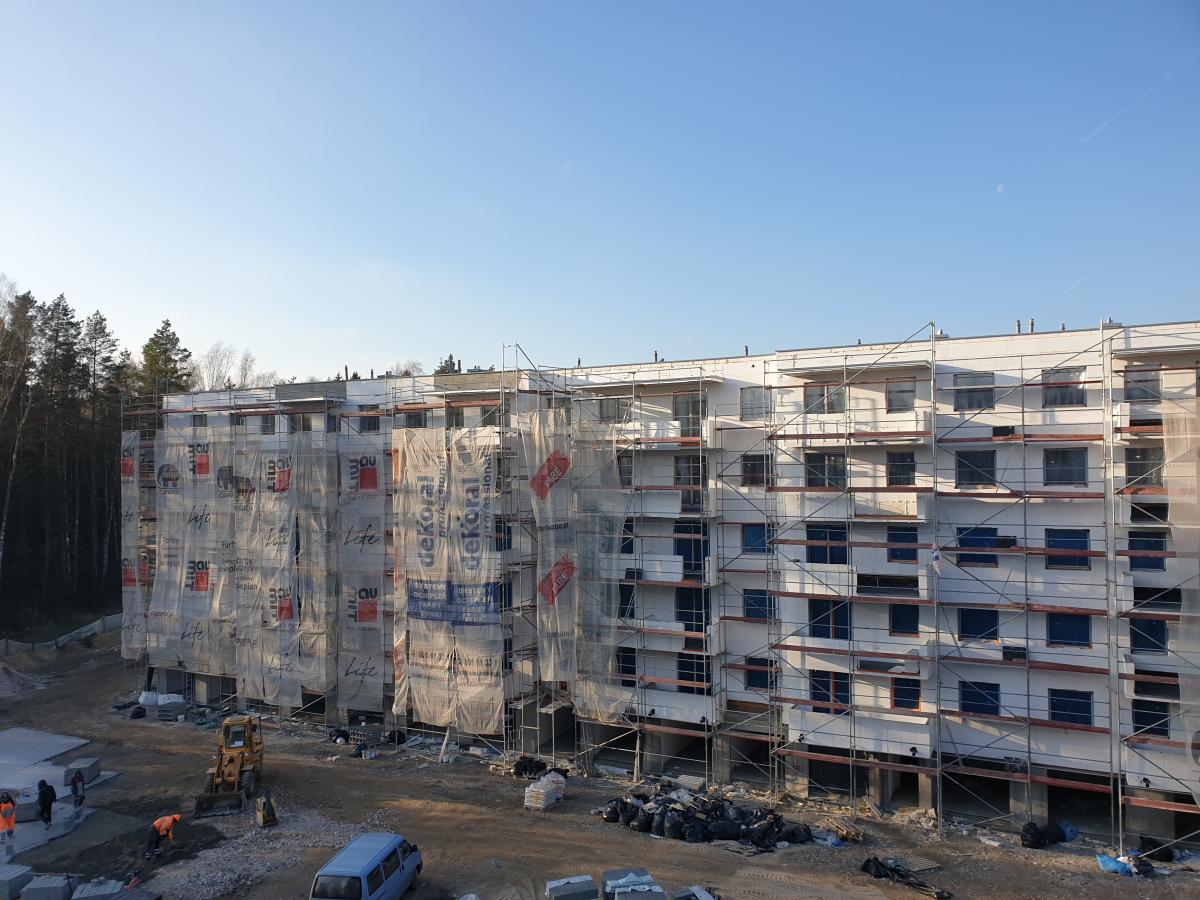

Wykonanie izolacji termicznej budynku.
Prace przygotowawcze w zakresie wykonania tynków w lokalach mieszkalnych na parterze.
Prace brukarskie związane z wykonaniem chodnika i ścieżki rowerowej w ramach realizacji Inwestycji.

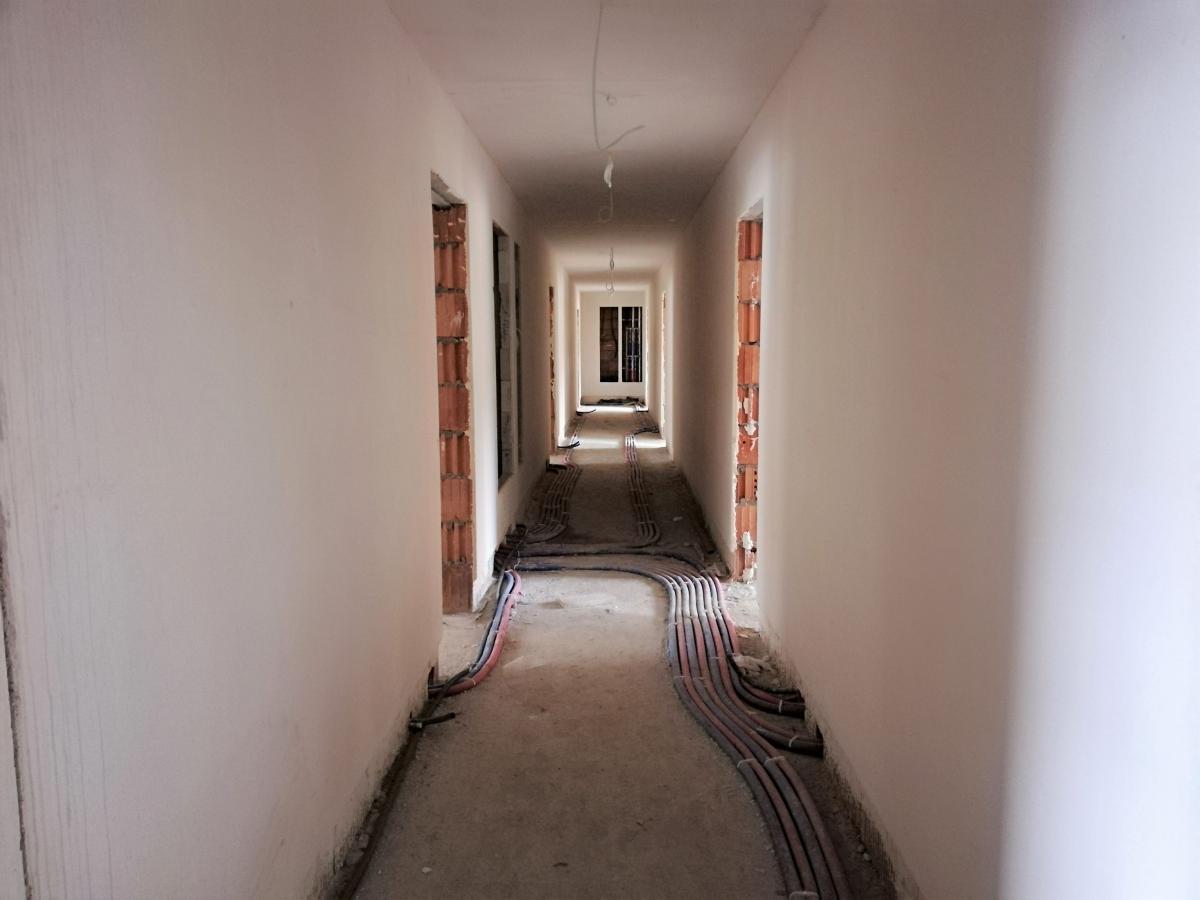

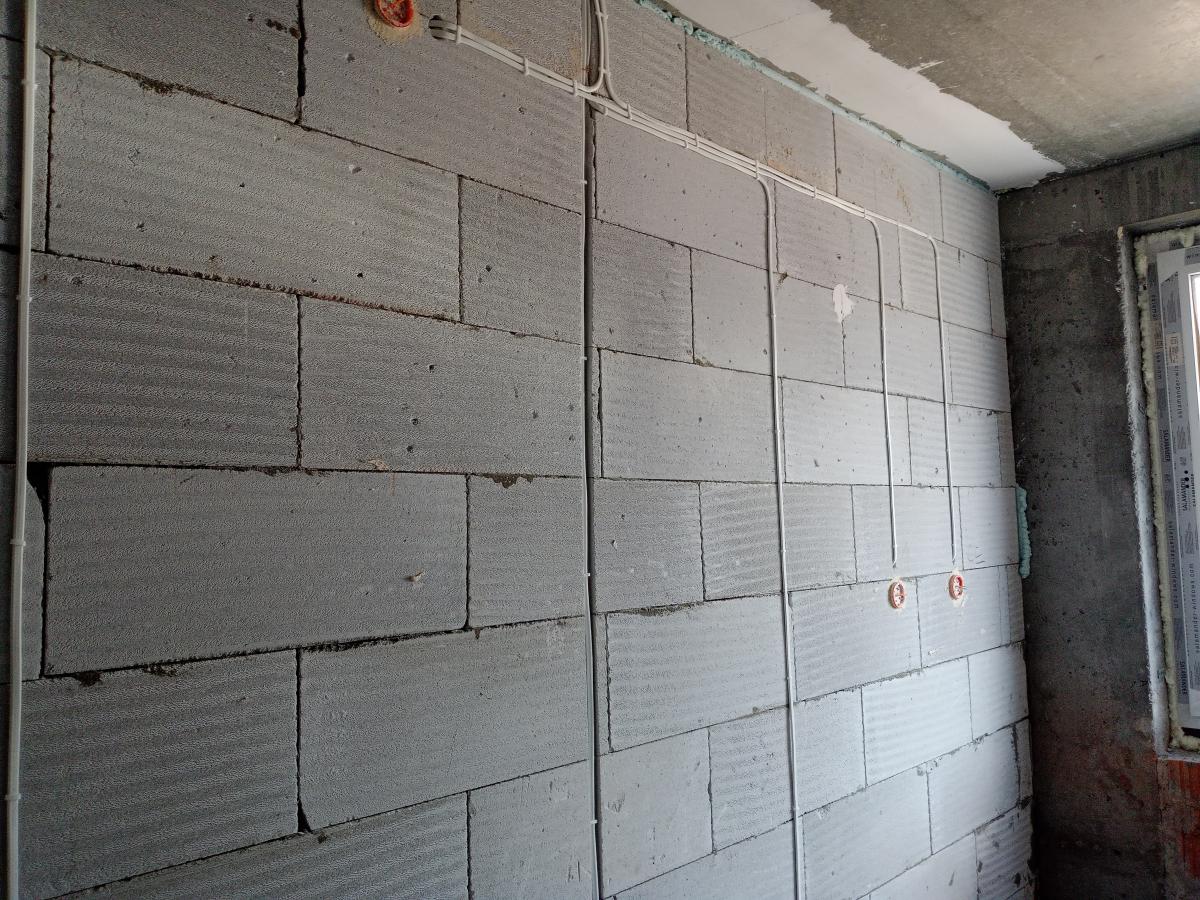

Rozprowadzenie instalacji elektrycznych w lokalach mieszkalnych na pierwszym piętrze.
Zamontowanie stolarki okiennej w budynku.

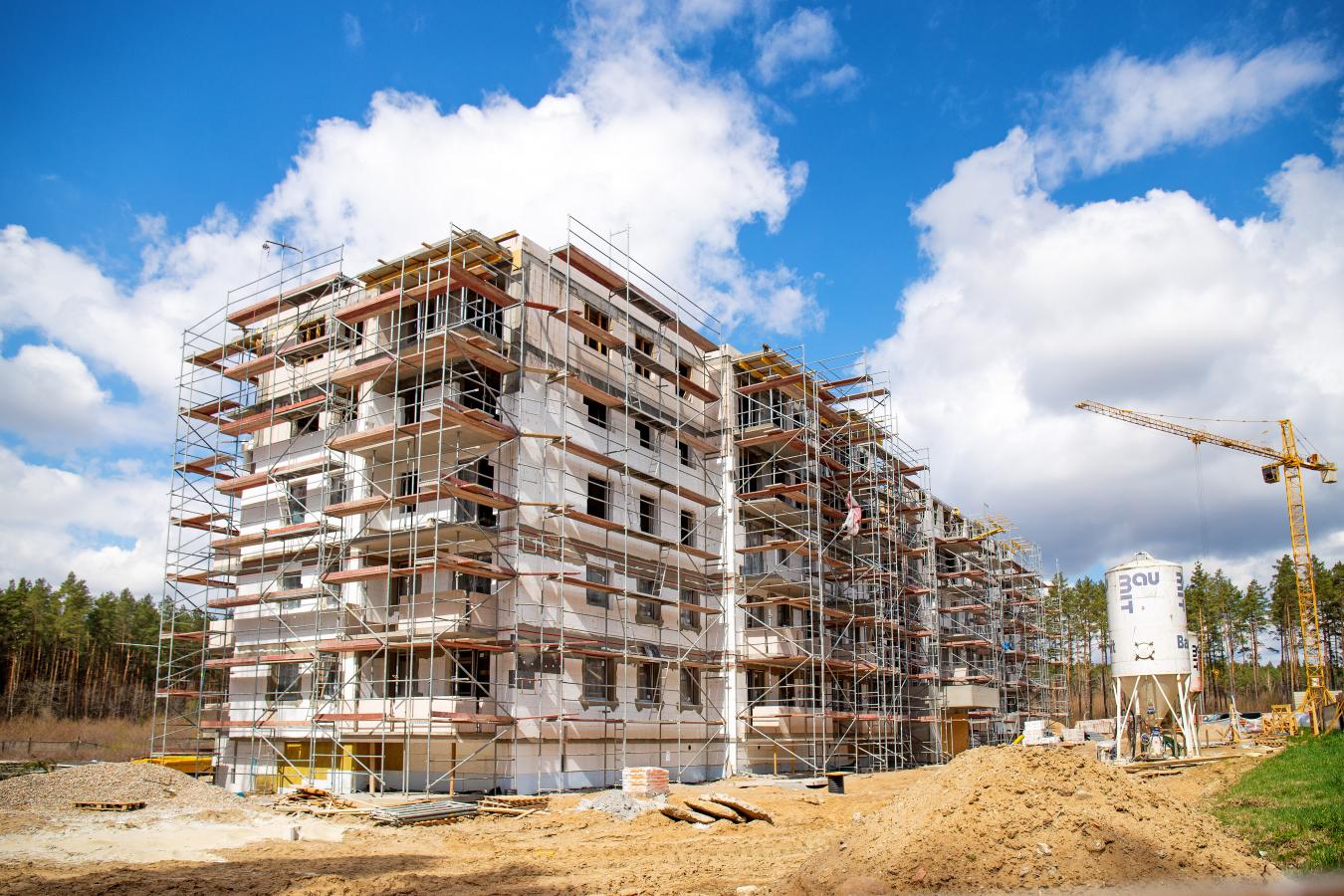

Zakończenie murowania ścian działowych na drugim piętrze.2022

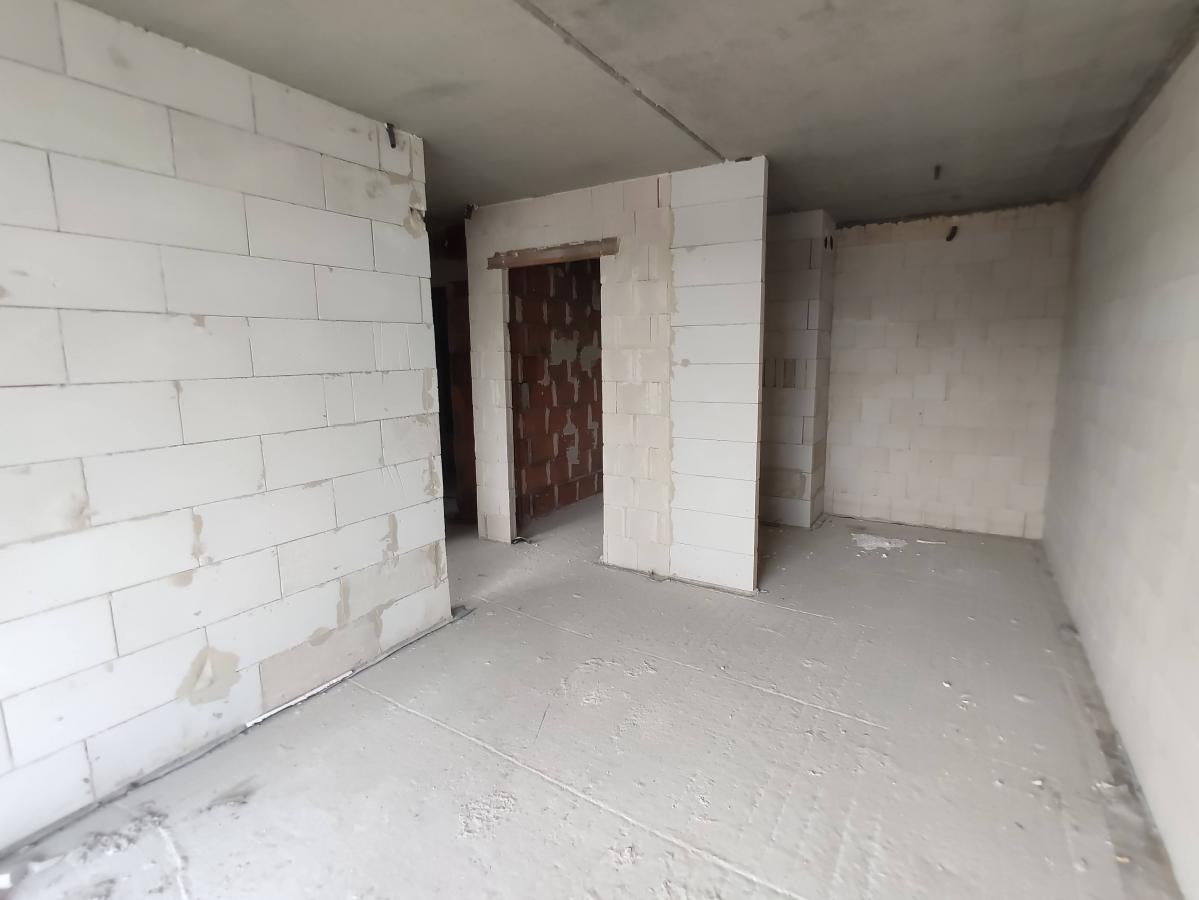

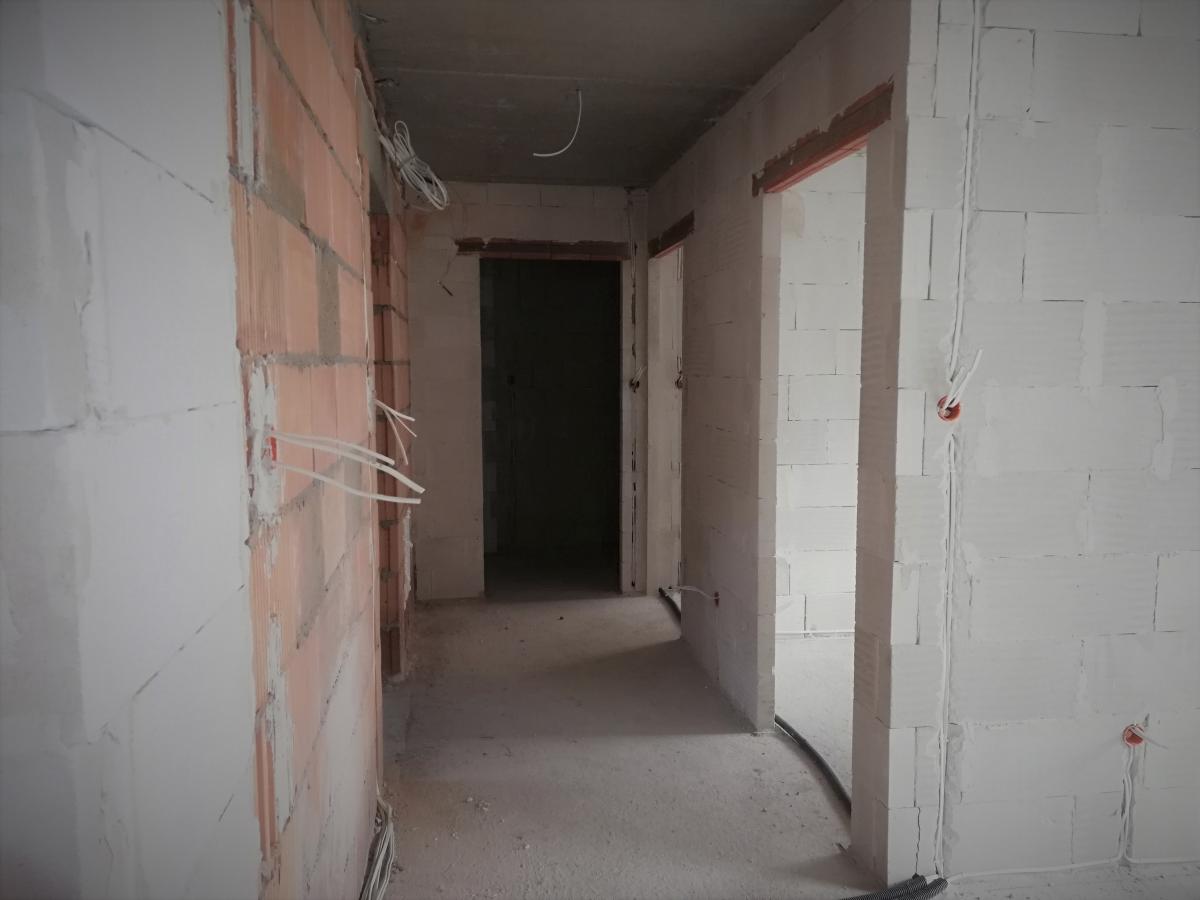

Murowanie ścian działowych w lokalach mieszkalnych na pierwszym piętrze.

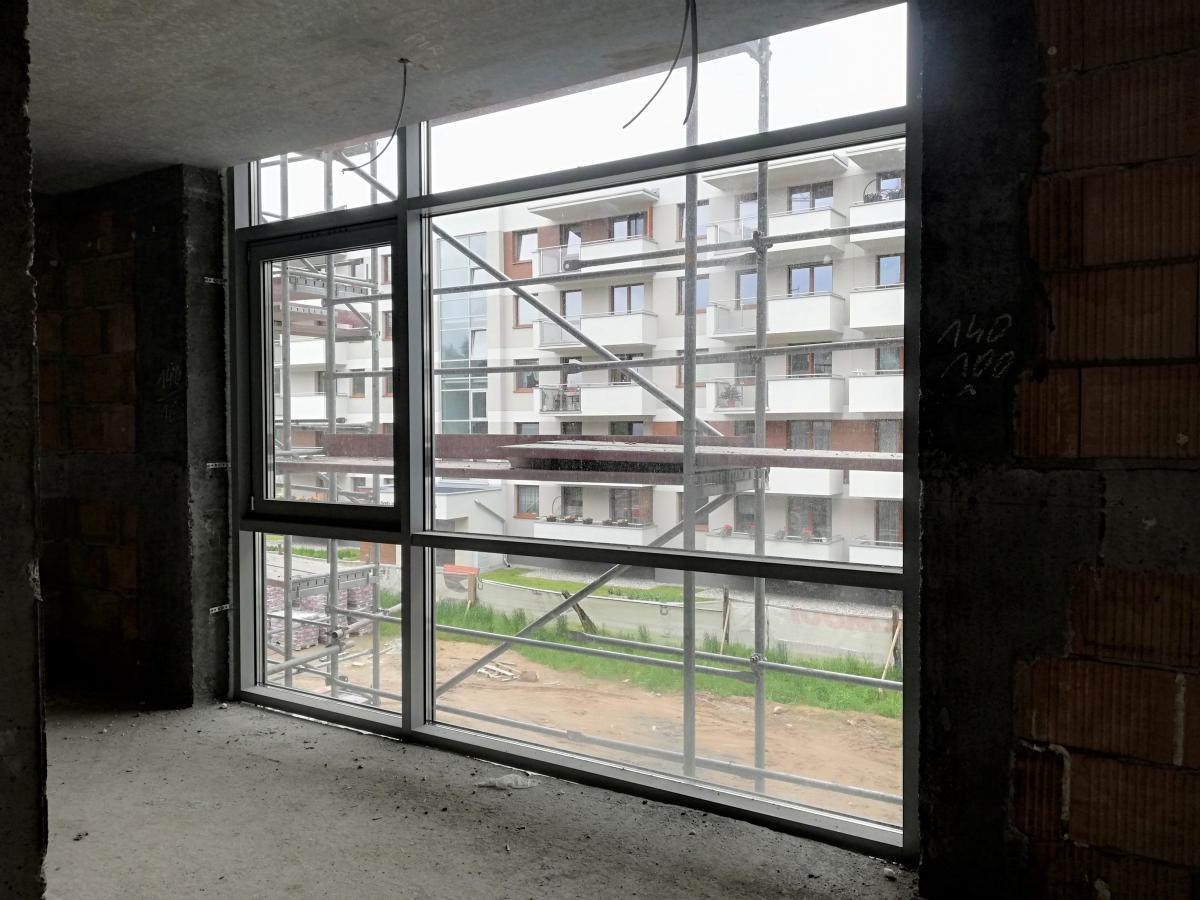

Montaż stolarki okiennej w budynku.
Przygotowanie materiału do montażu obróbek blacharskich.

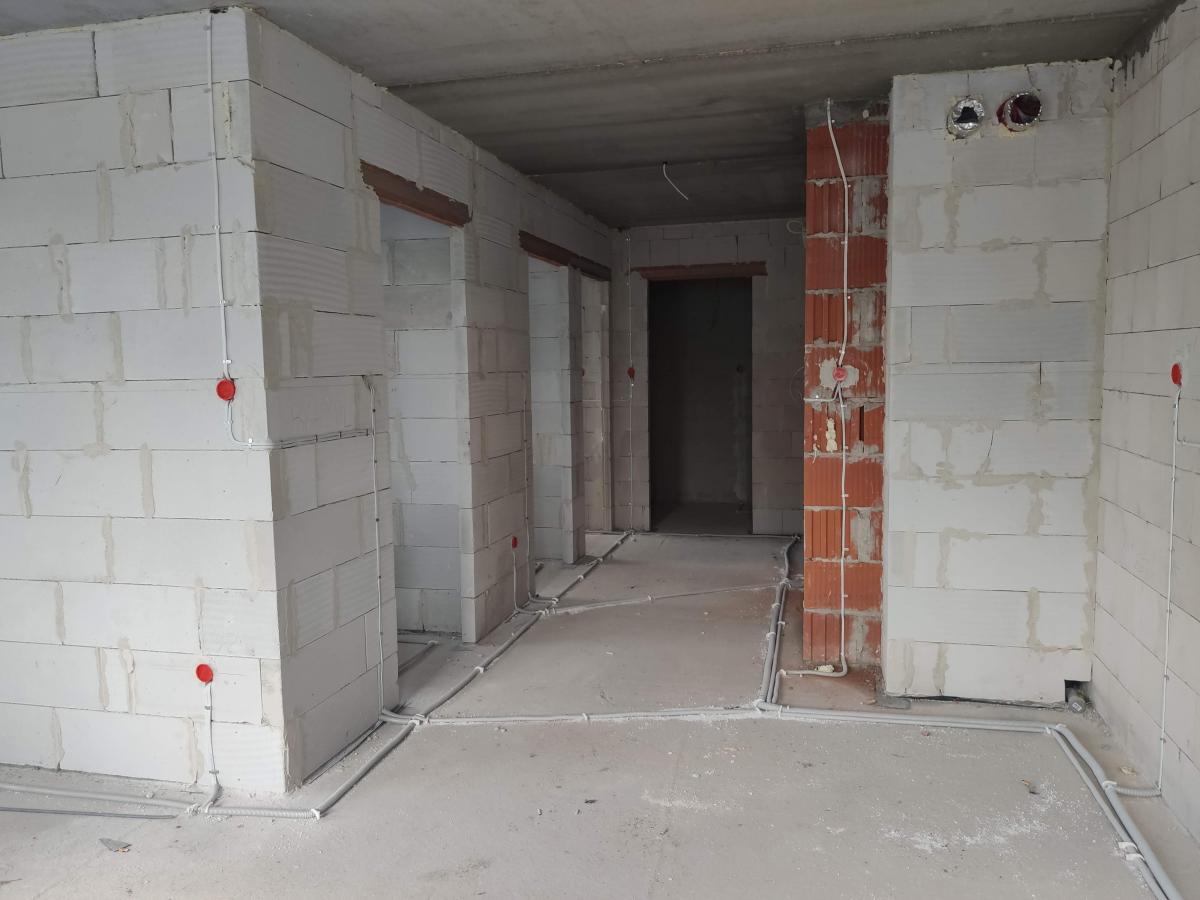

Rozpoczęcie prac przygotowawczych do rozprowadzenia instalacji elektrycznych na parterze.
Zakończenie realizacji projektu aranżacji części wspólnych budynku.

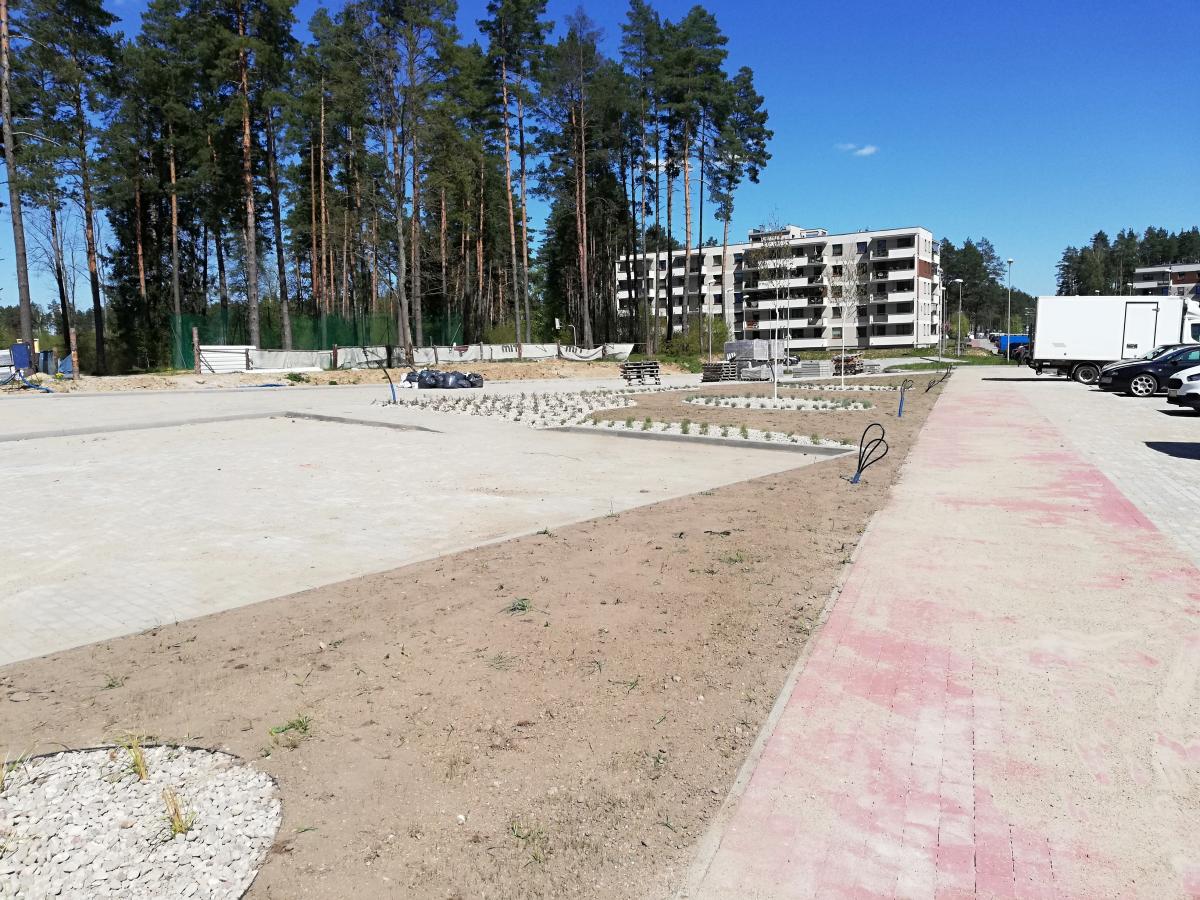

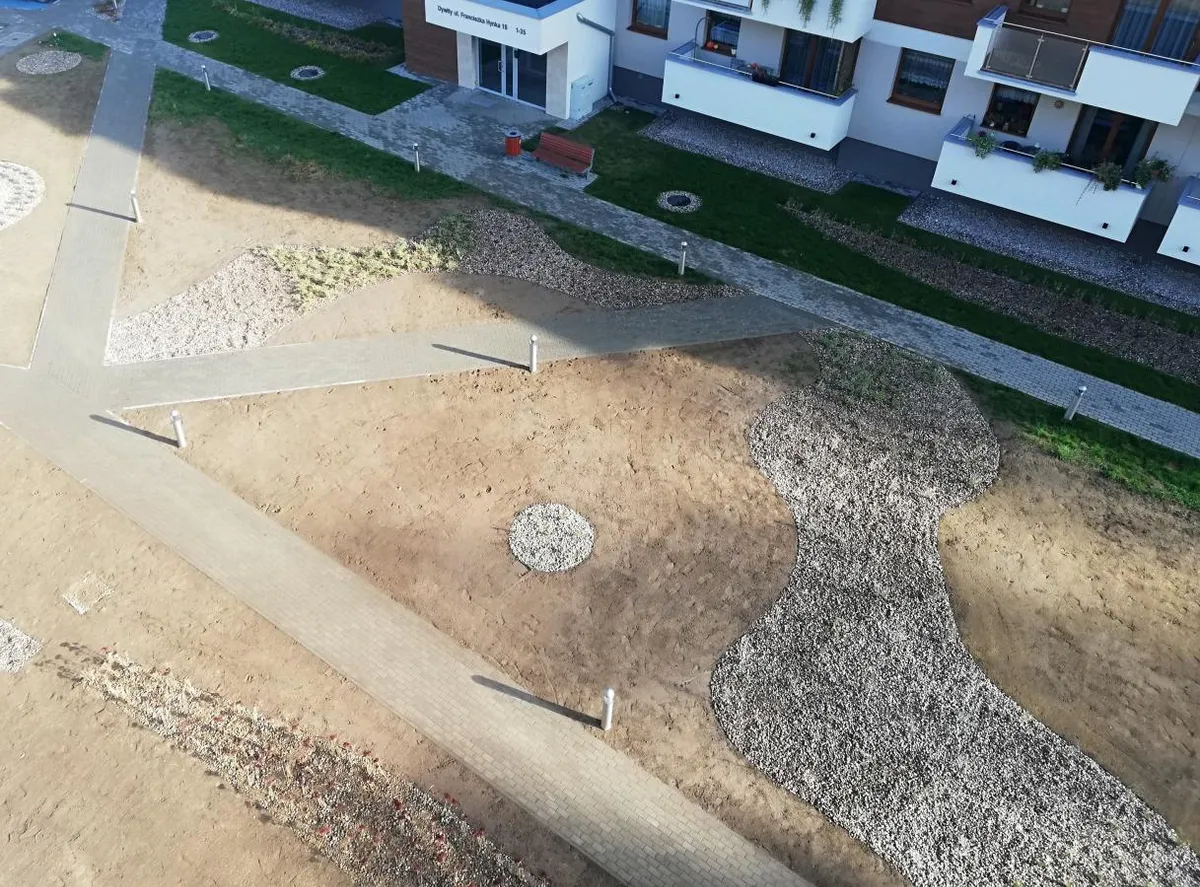

Realizacja projektu zagospodarowania terenu zielenią.

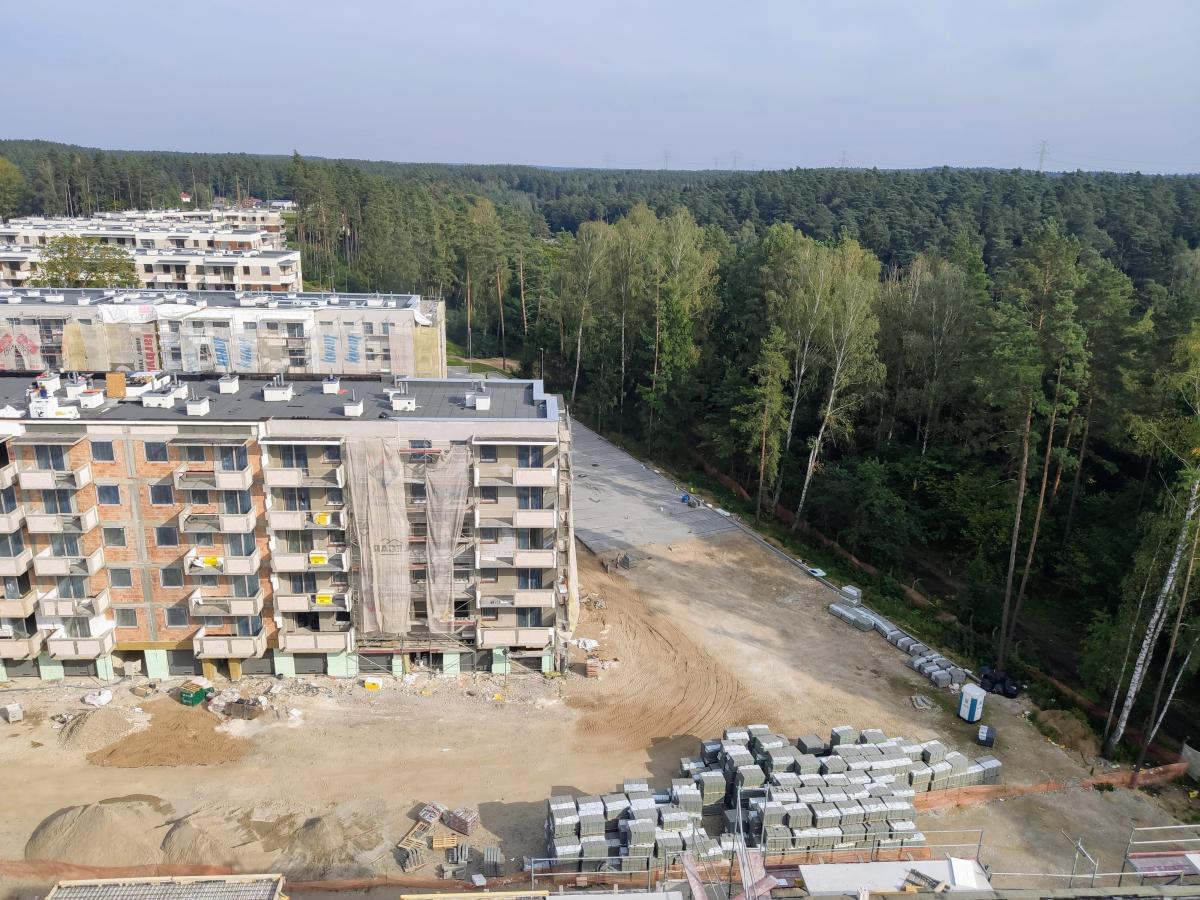

Posianie trawy od strony parkingów w ramach zagospodarowania terenu inwestycji.

Zakończenie montażu wypełnienia balustrad balkonowych.

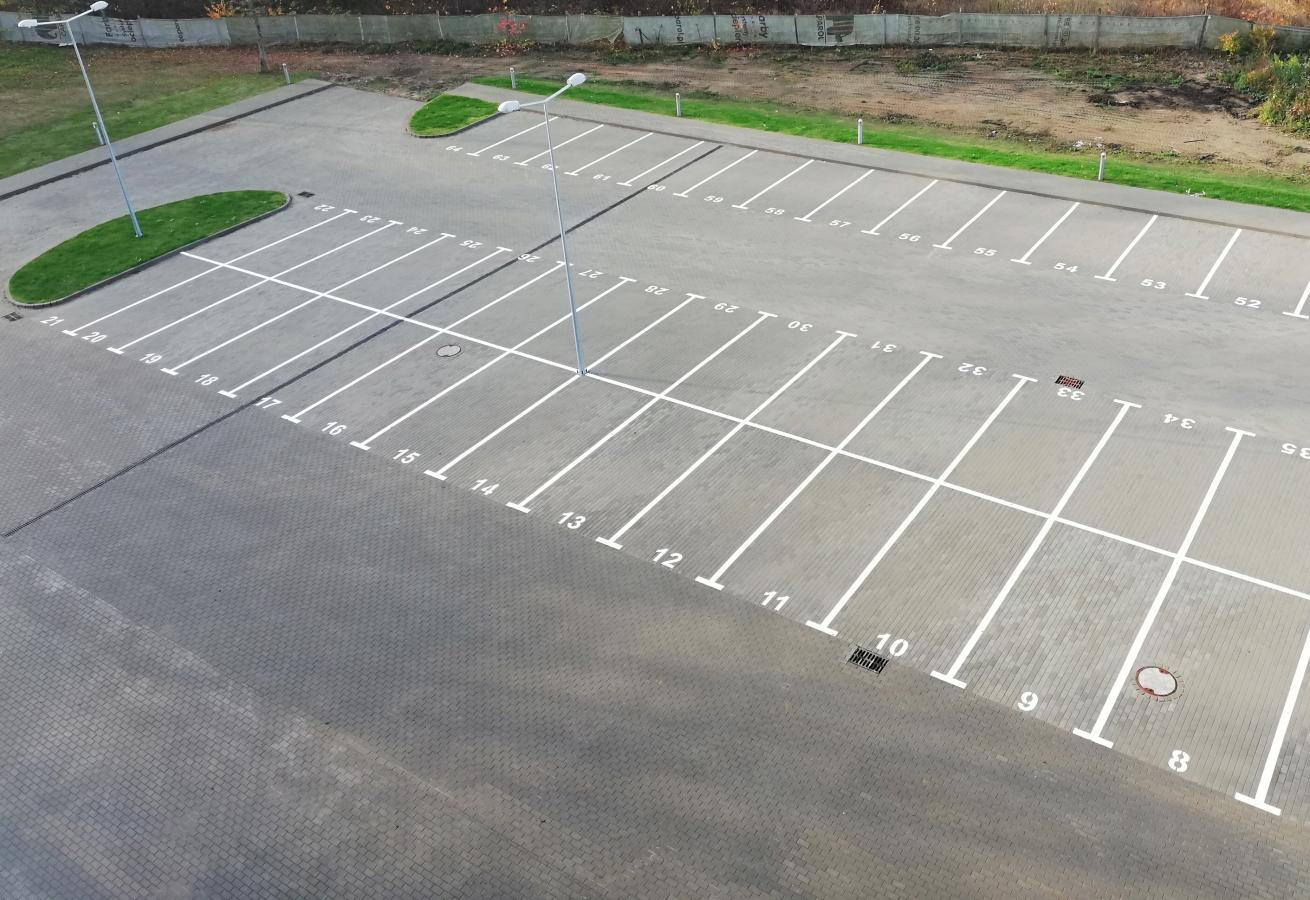

Wykonanie poziomego oznakowania zewnętrznych miejsc parkingowych.

Zamontowanie skrzynek lokatorskich w wiatrołapie.

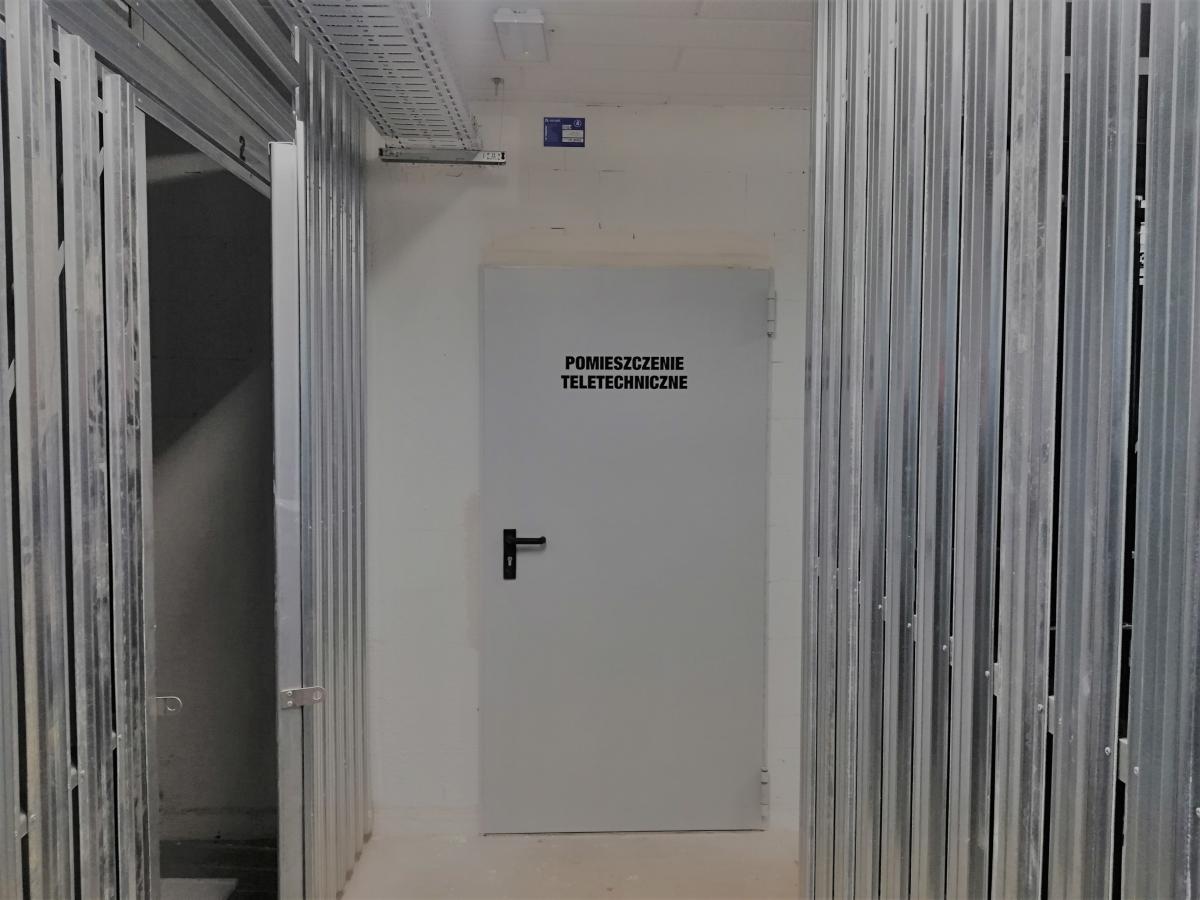

Wykonanie oznakowania pomieszczeń technicznych w piwnicy.

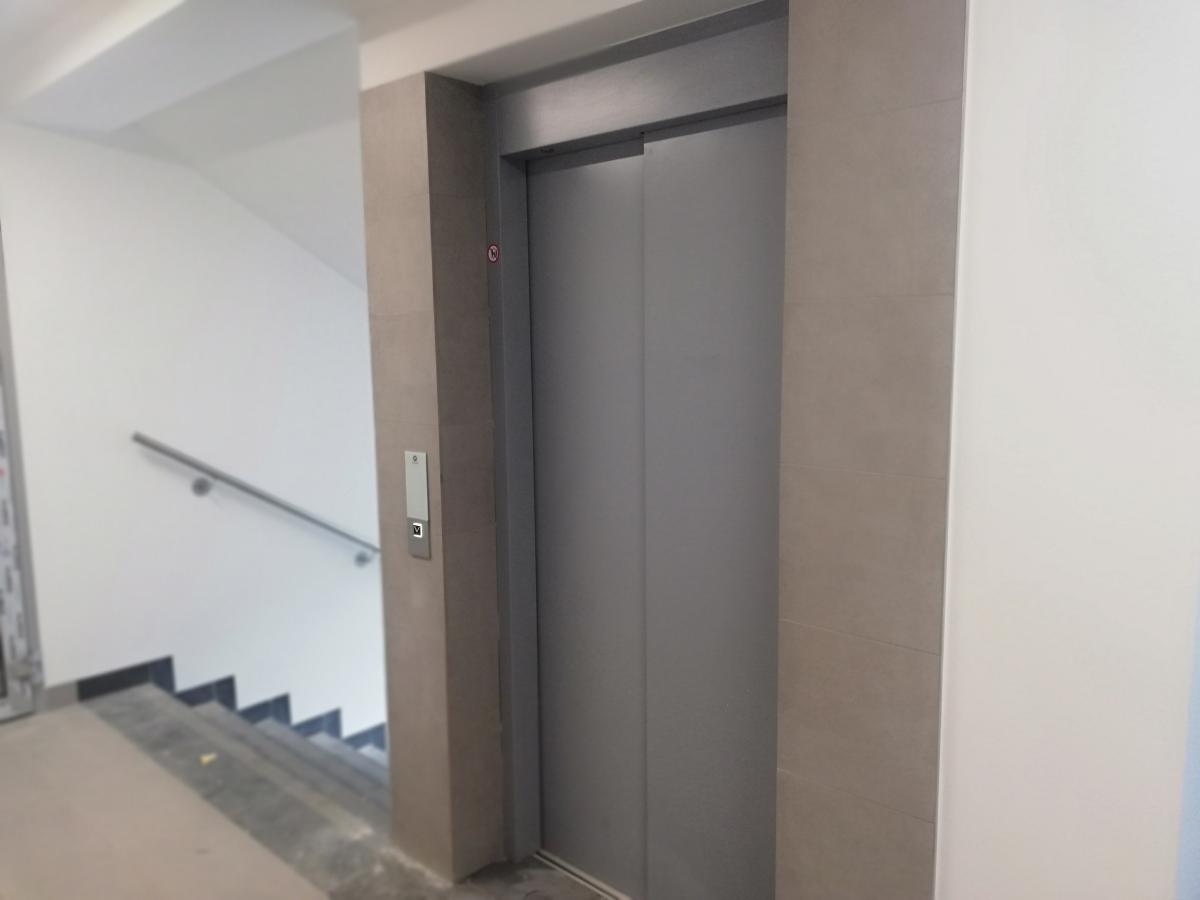

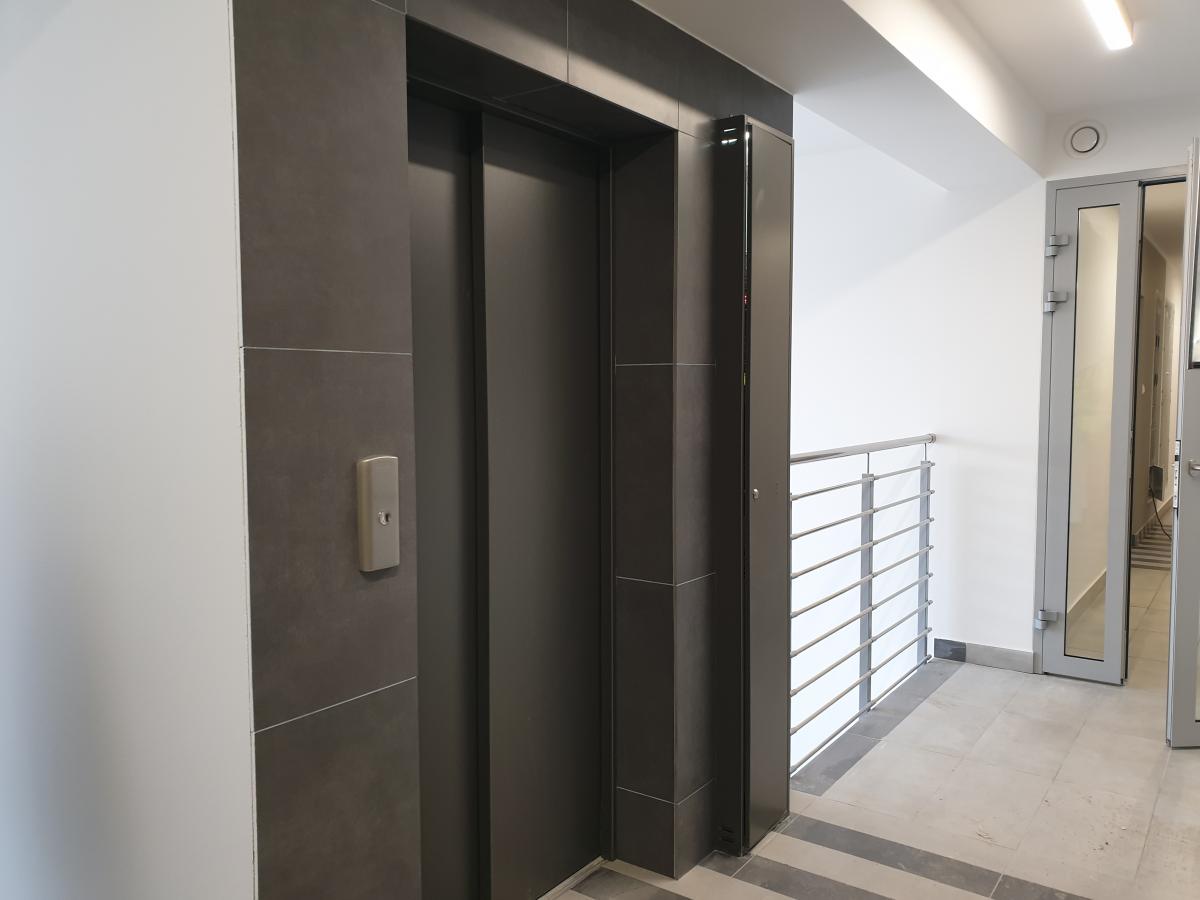

Zakończenie robót związanych z montażem dźwigu osobowego.

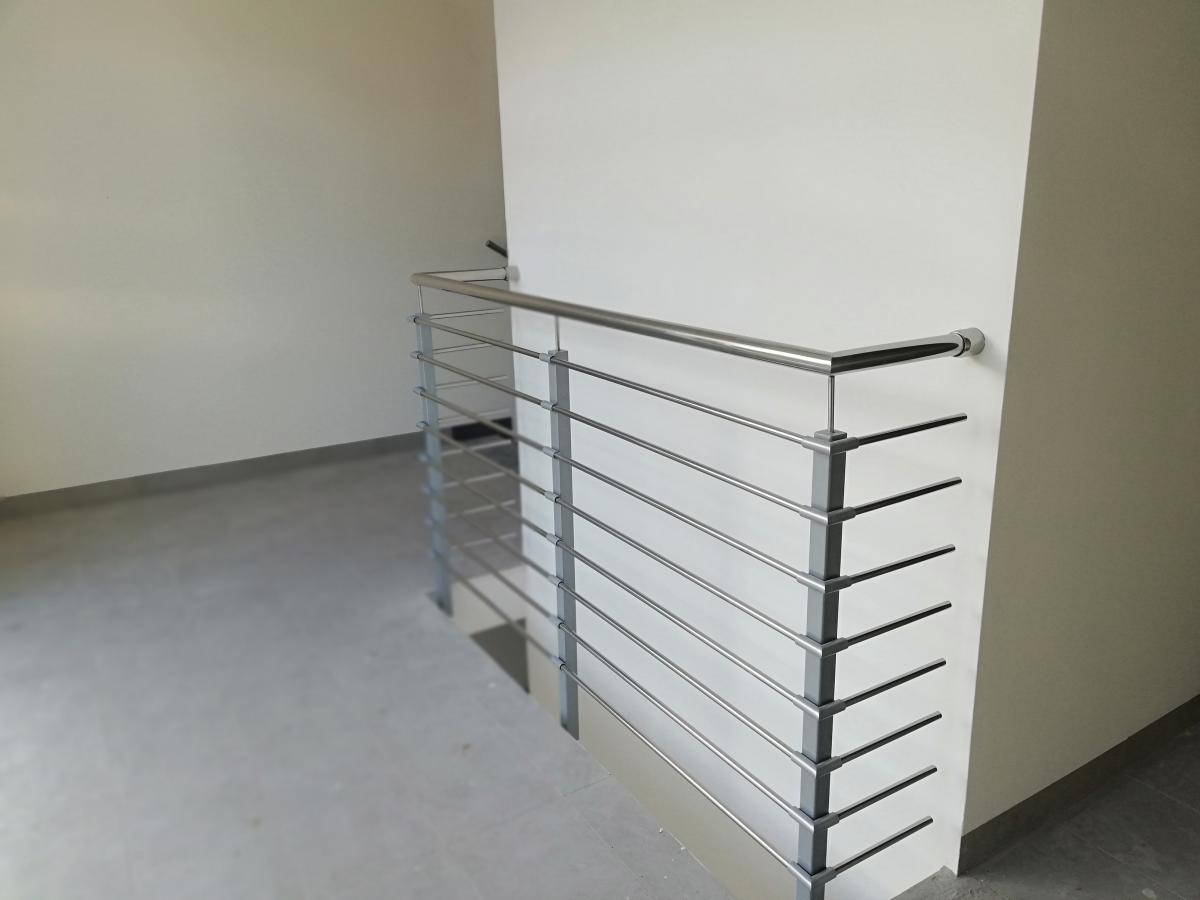

Zamontowanie balustrad klatki schodowej.

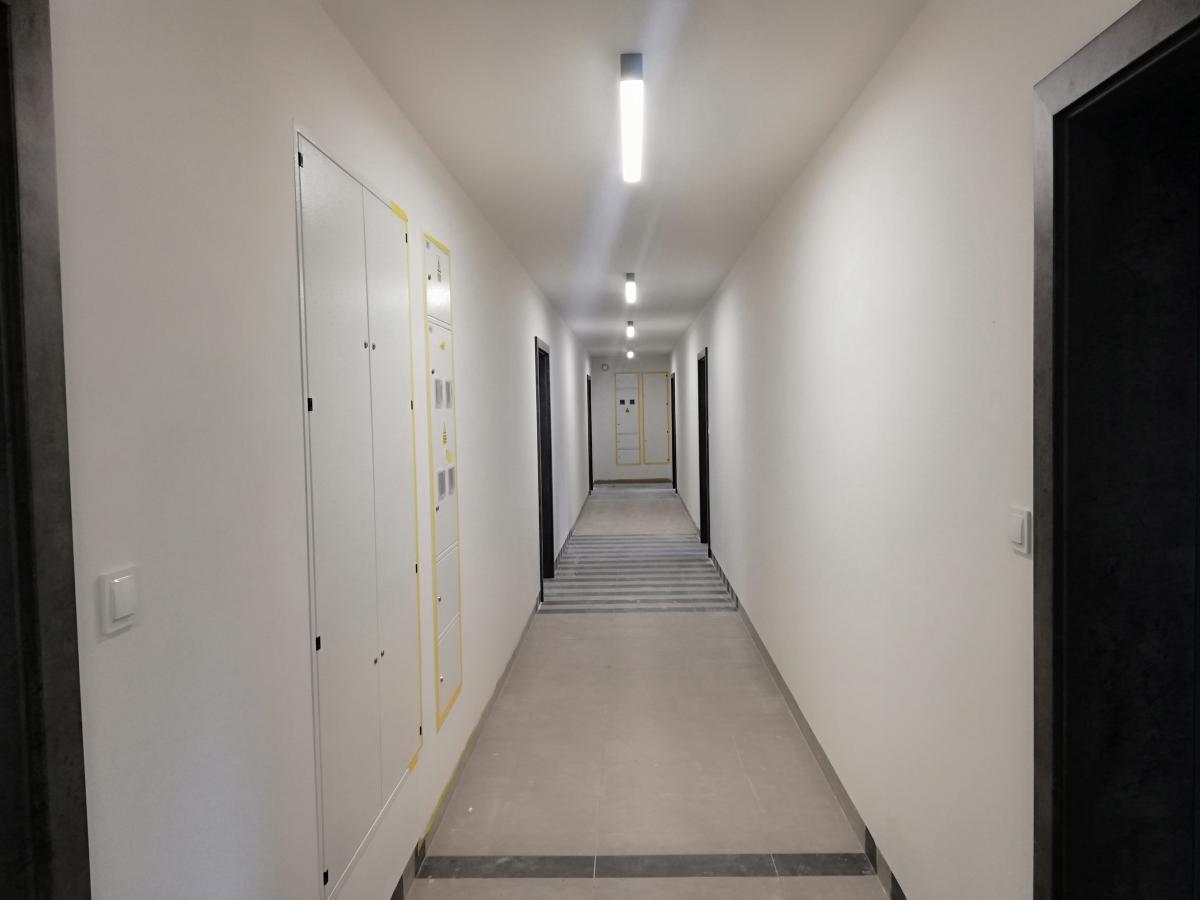

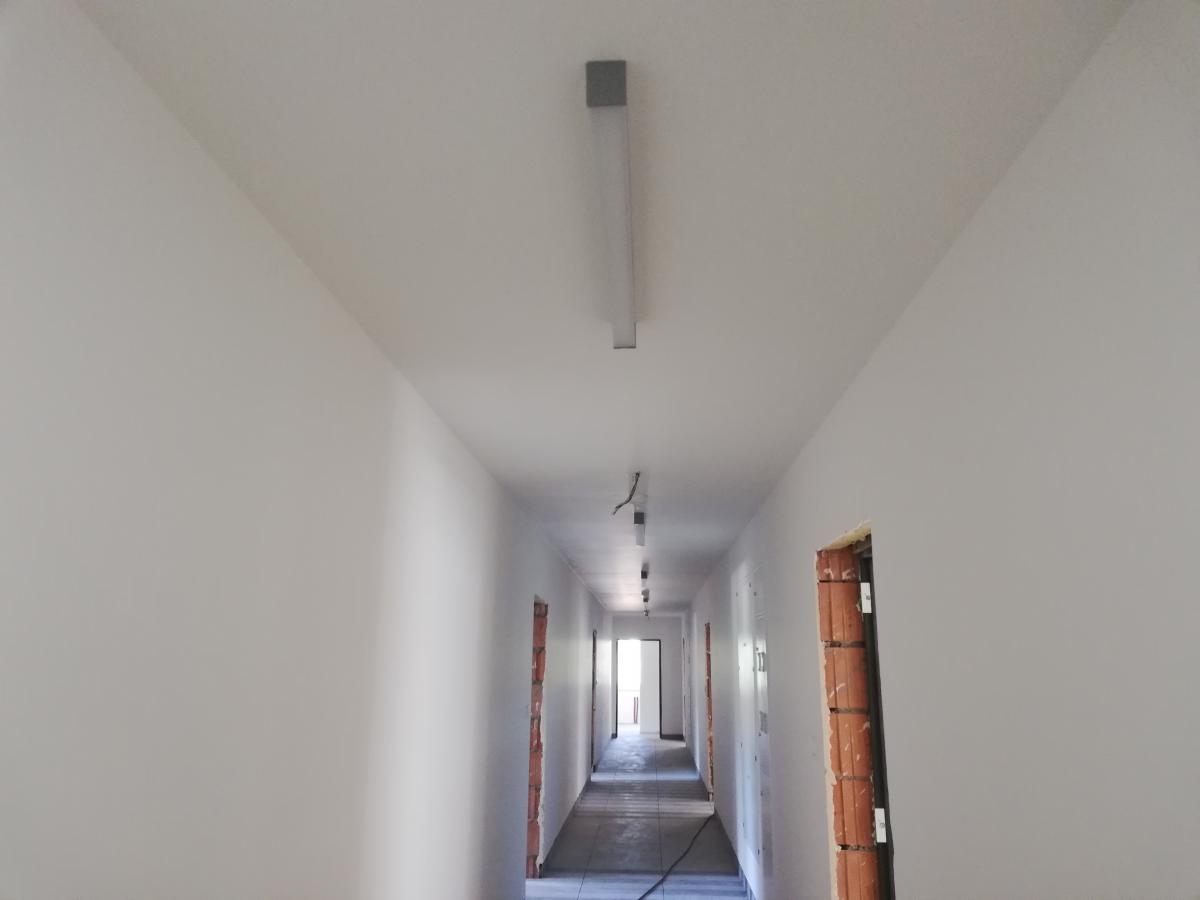

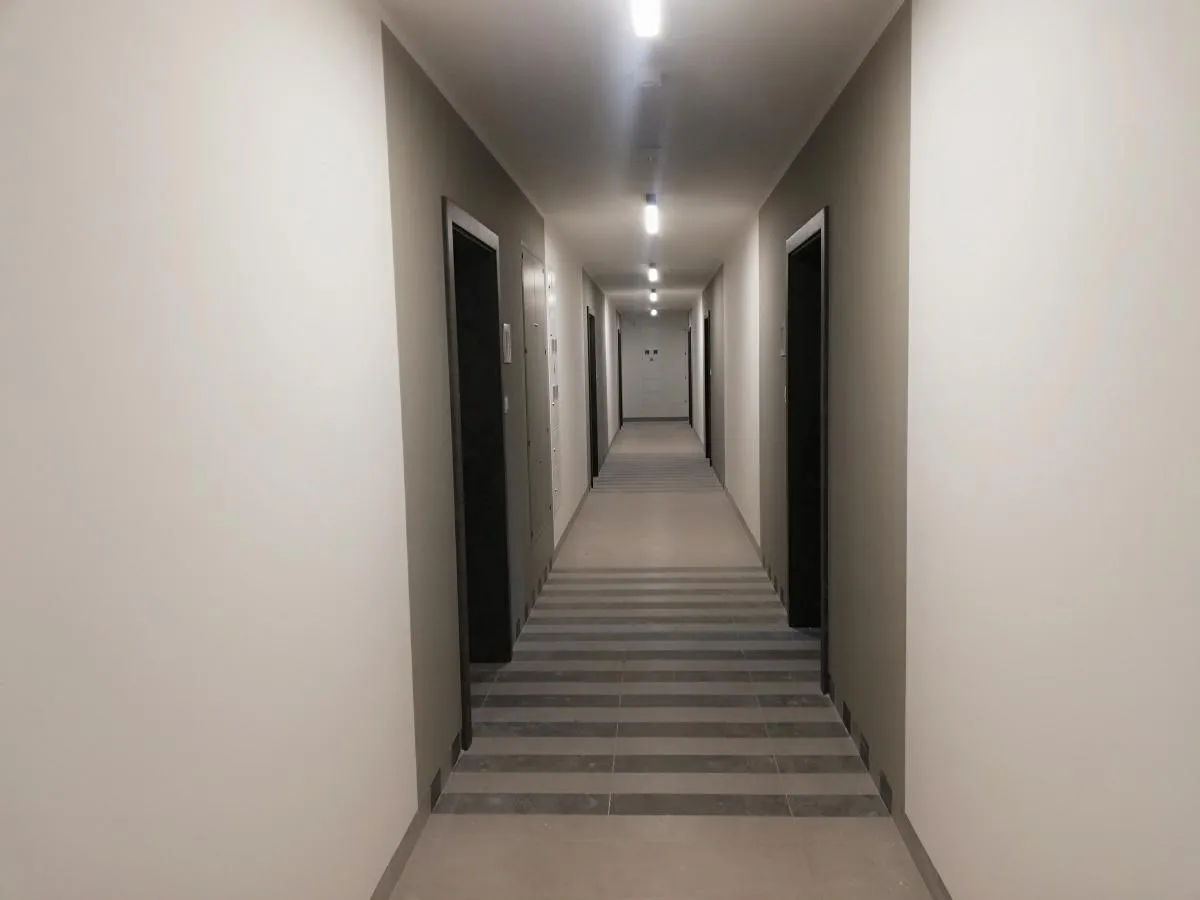

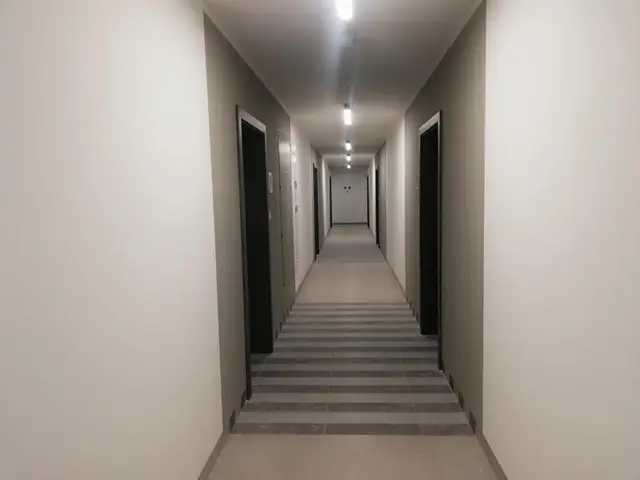

Zakończenie prac wykończeniowych korytarzy części wspólnych.
Ułożenie płyt stropowych typu filigran nad czwartym piętrem - lewa bryła budynku.
Murowanie ścian konstrukcyjnych na piętrze czwartym - prawa bryła budynku.

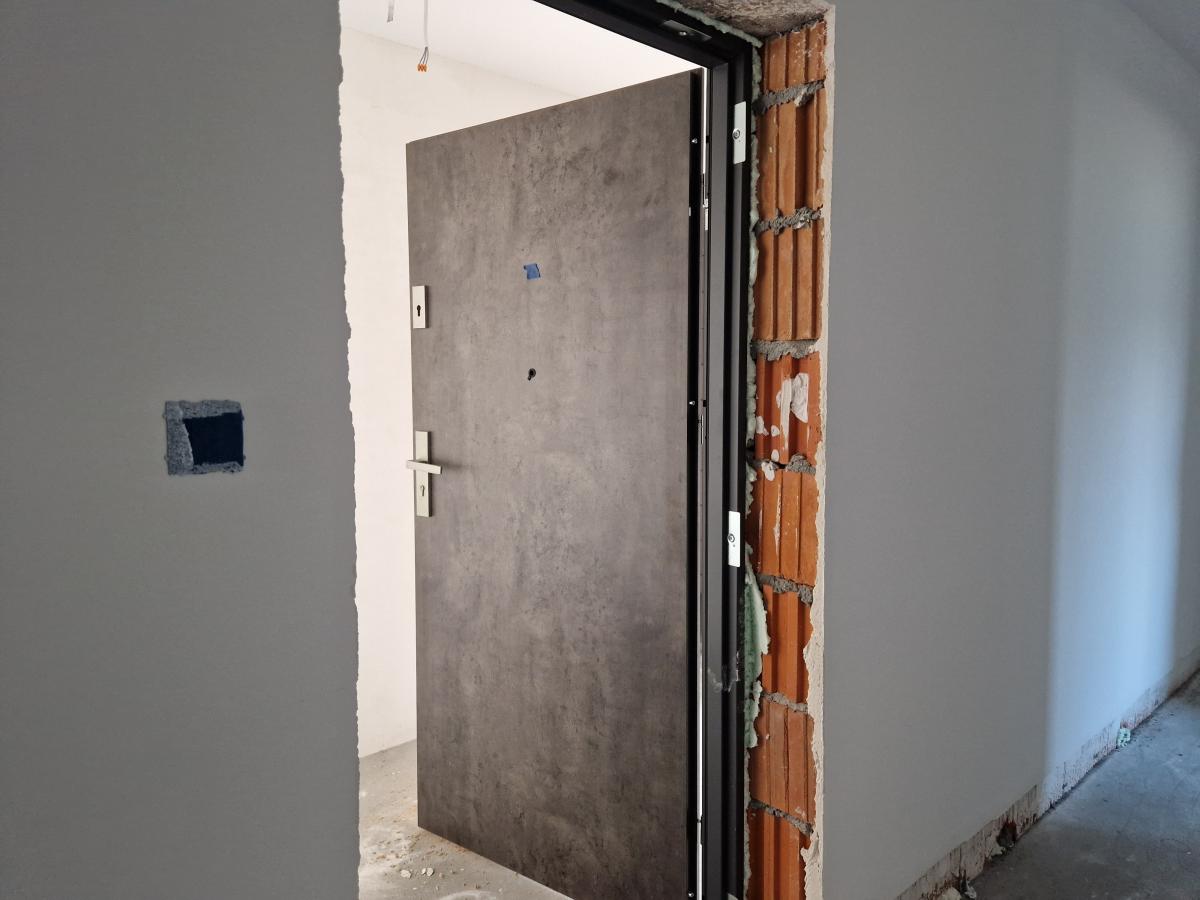

Zamontowanie ościeżnic i skrzydeł drzwi wejściowych do lokali mieszkalnych. Malowanie ścian korytarzy części wspólnych budynku.
Wykonanie ciągów pieszych z kostki brukowej przed budynkiem.
Realizacja projektu zagospodarowania terenu zielenią - przygotowanie podłoża.

Klapa oddymiająca klatkę schodową.

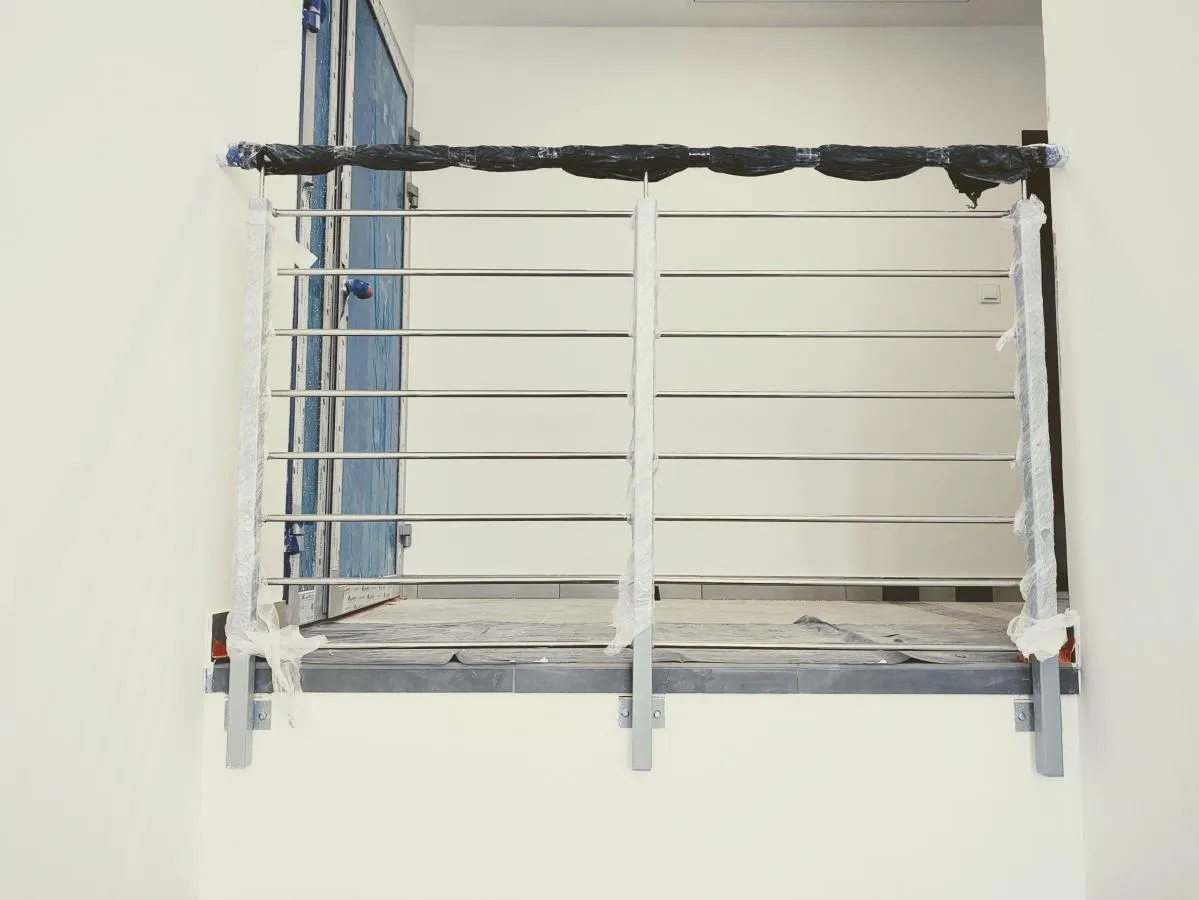

Montaż pochwytów balustrad balkonowych.
Ułożenie prefabrykowanych płyt żelbetowych - strop nad 3 piętrem.

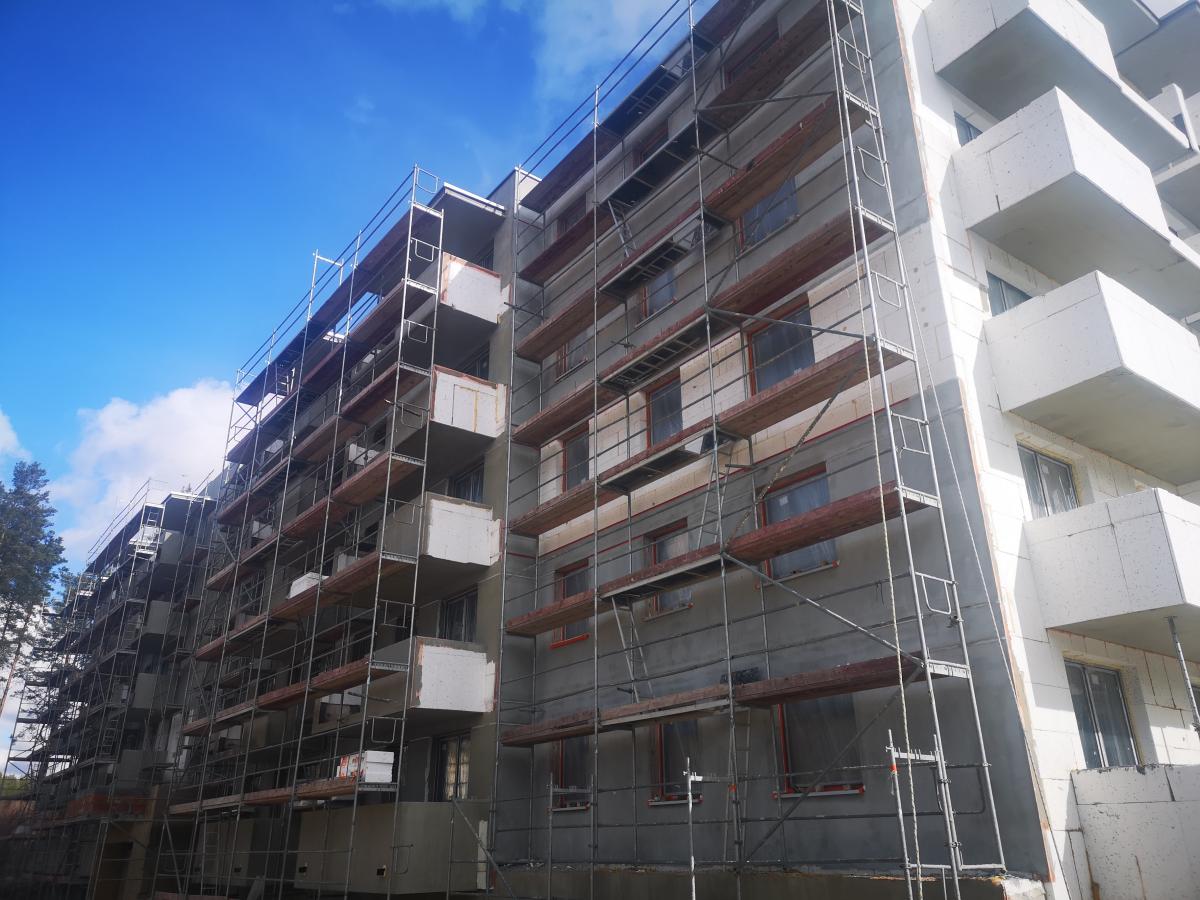

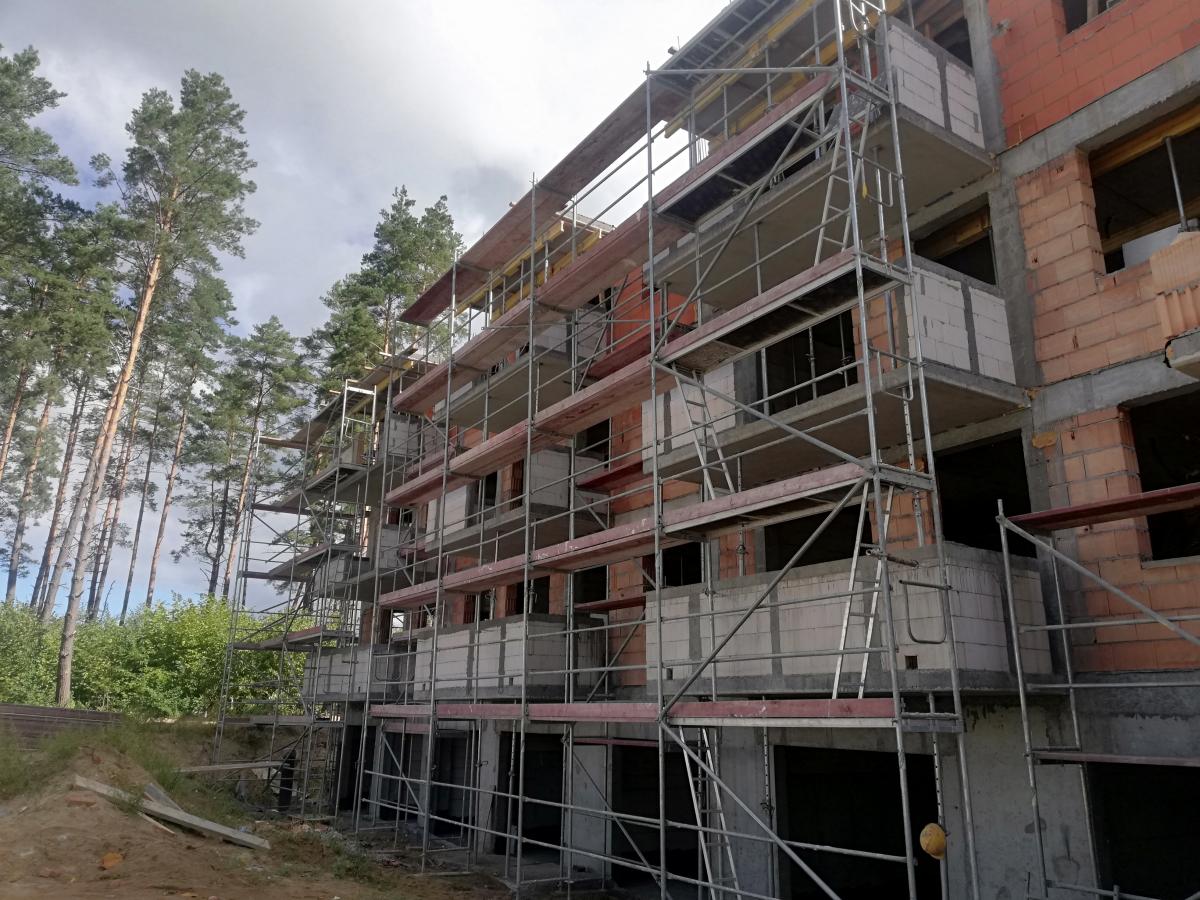

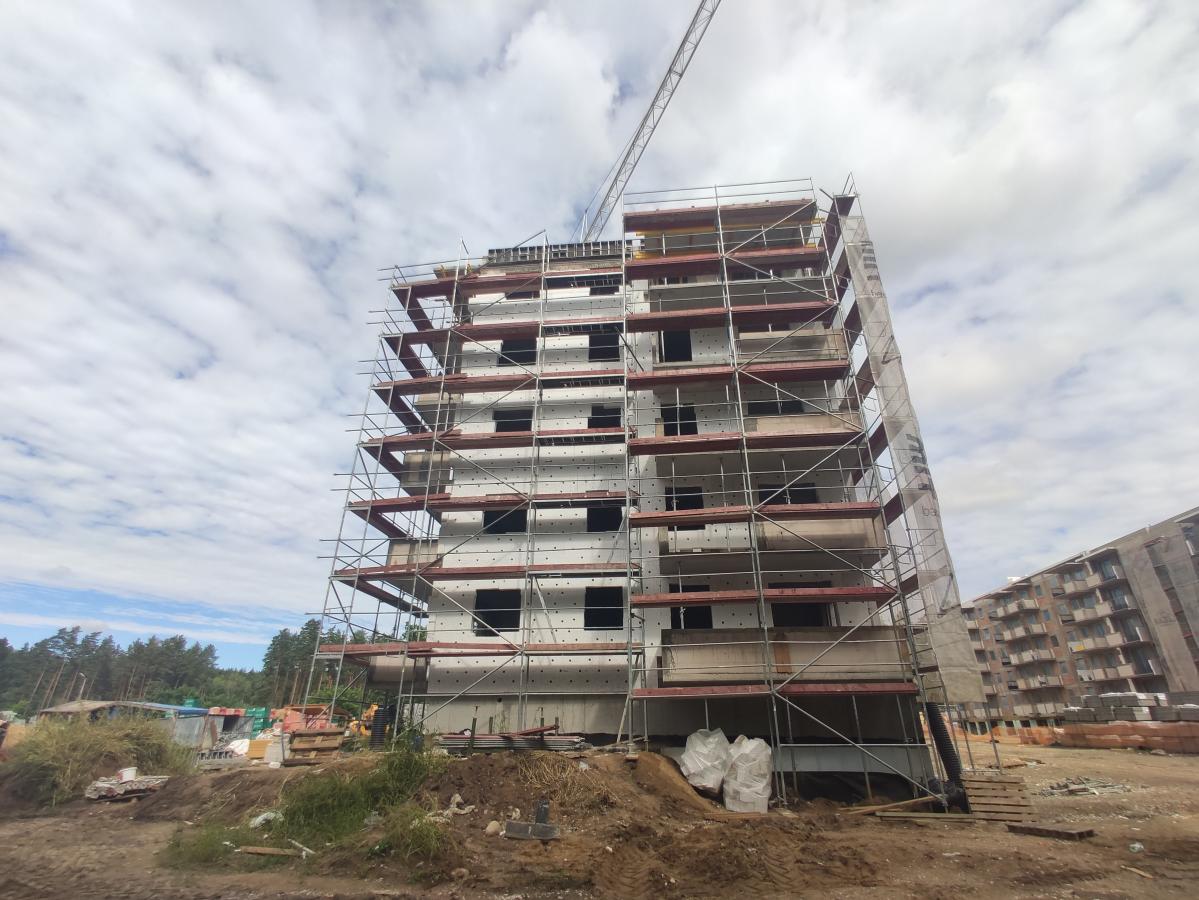

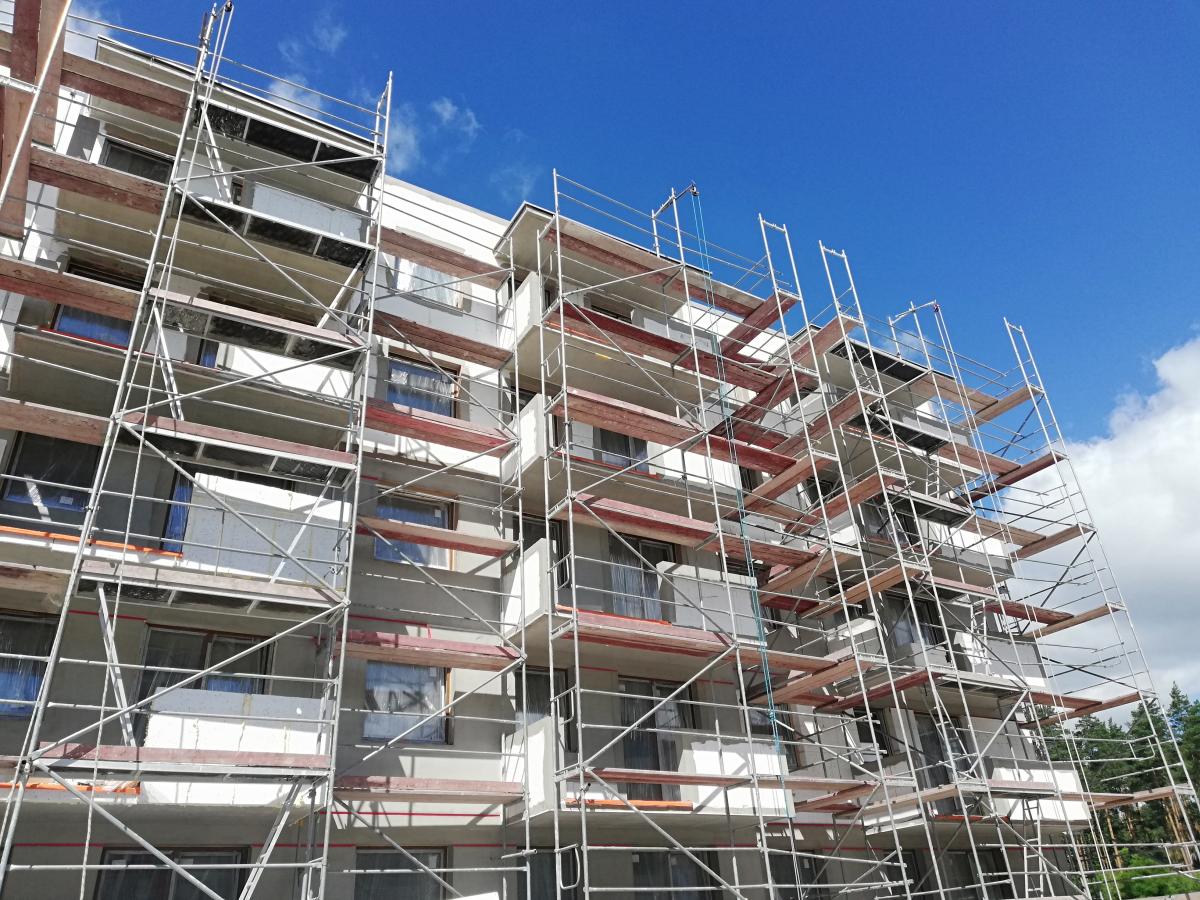

Rozpoczęcie prac elewacyjnych - docieplenie budynku.
Rozpoczęcie murowania ścianek działowych na parterze.

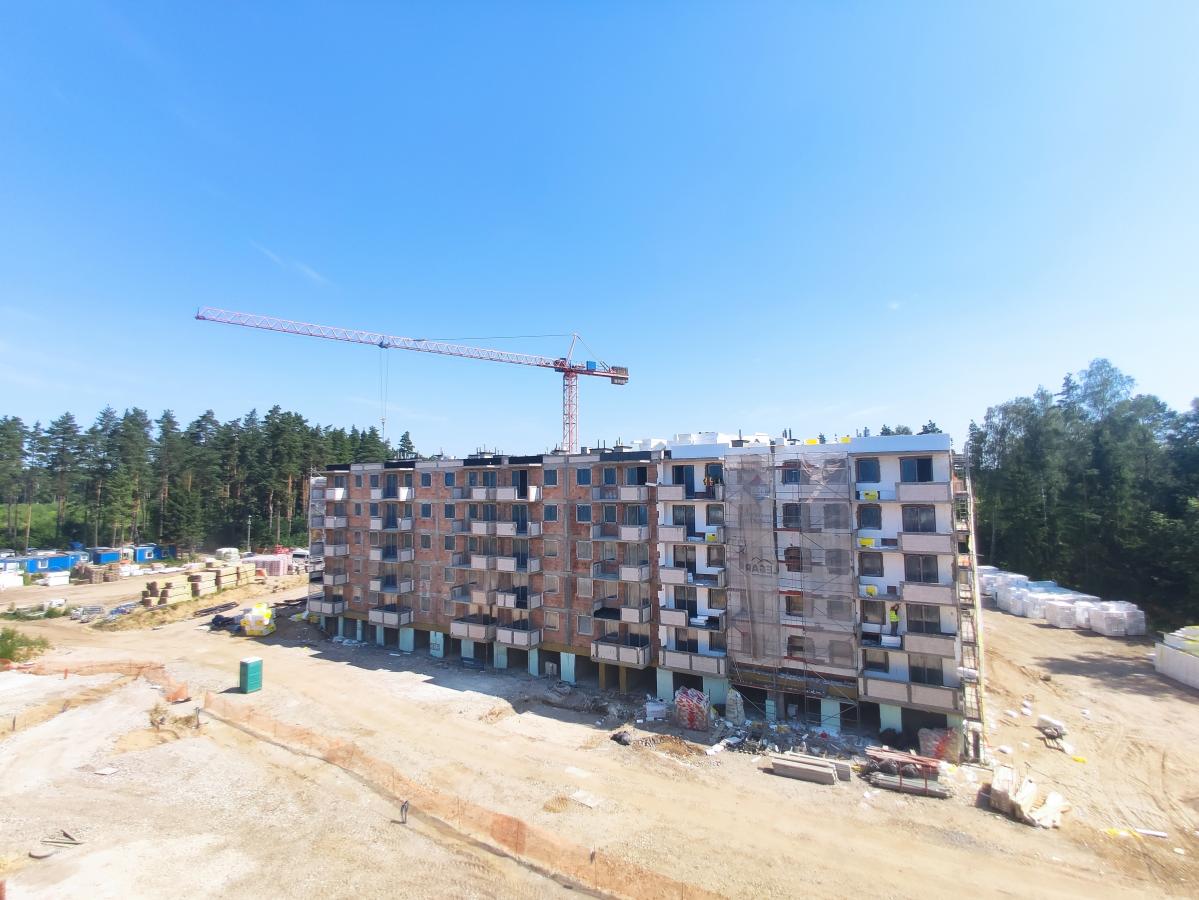

Zakończenie prac związanych z wykonaniem wyprawy elewacyjnej - zachodnia część budynku.
Montaż oświetlenia części wspólnych budynku.
Ułożenie nawierzchni zjazdów do garaży z kostki brukowej.

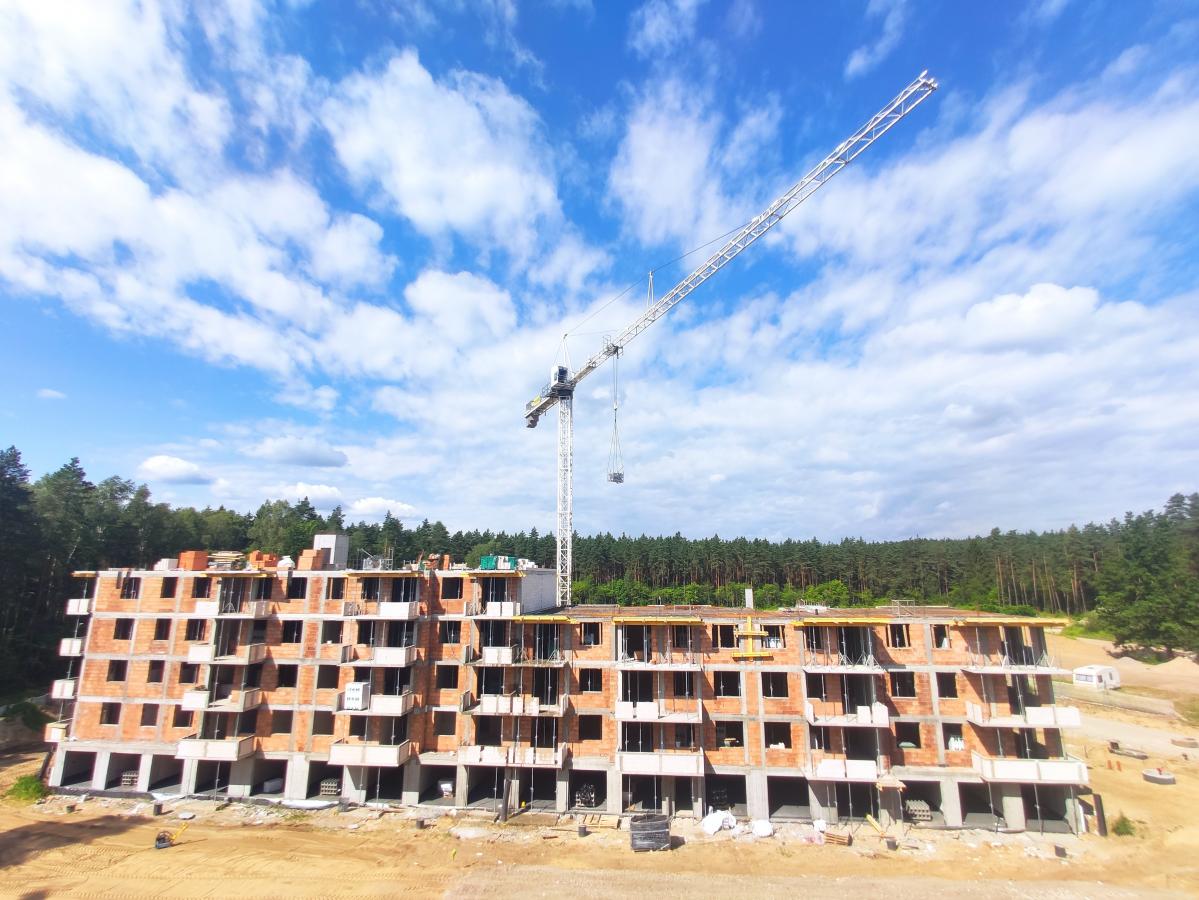

Zewnętrzne prace wykończeniowe elewacji wschodniej budynku.

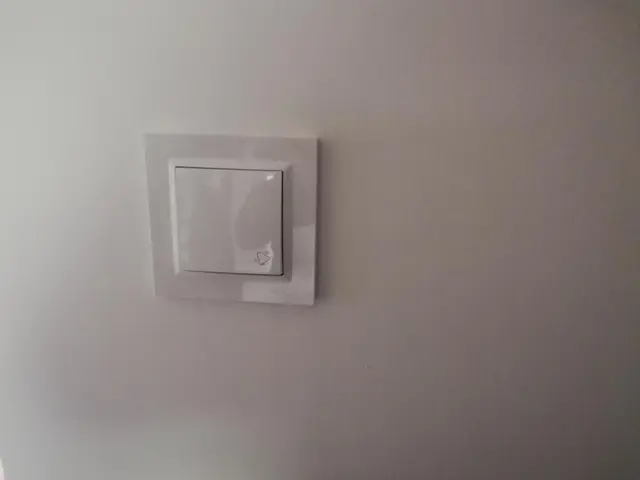

Zakończenie montażu osprzętu elektrycznego w lokalach mieszkalnych.

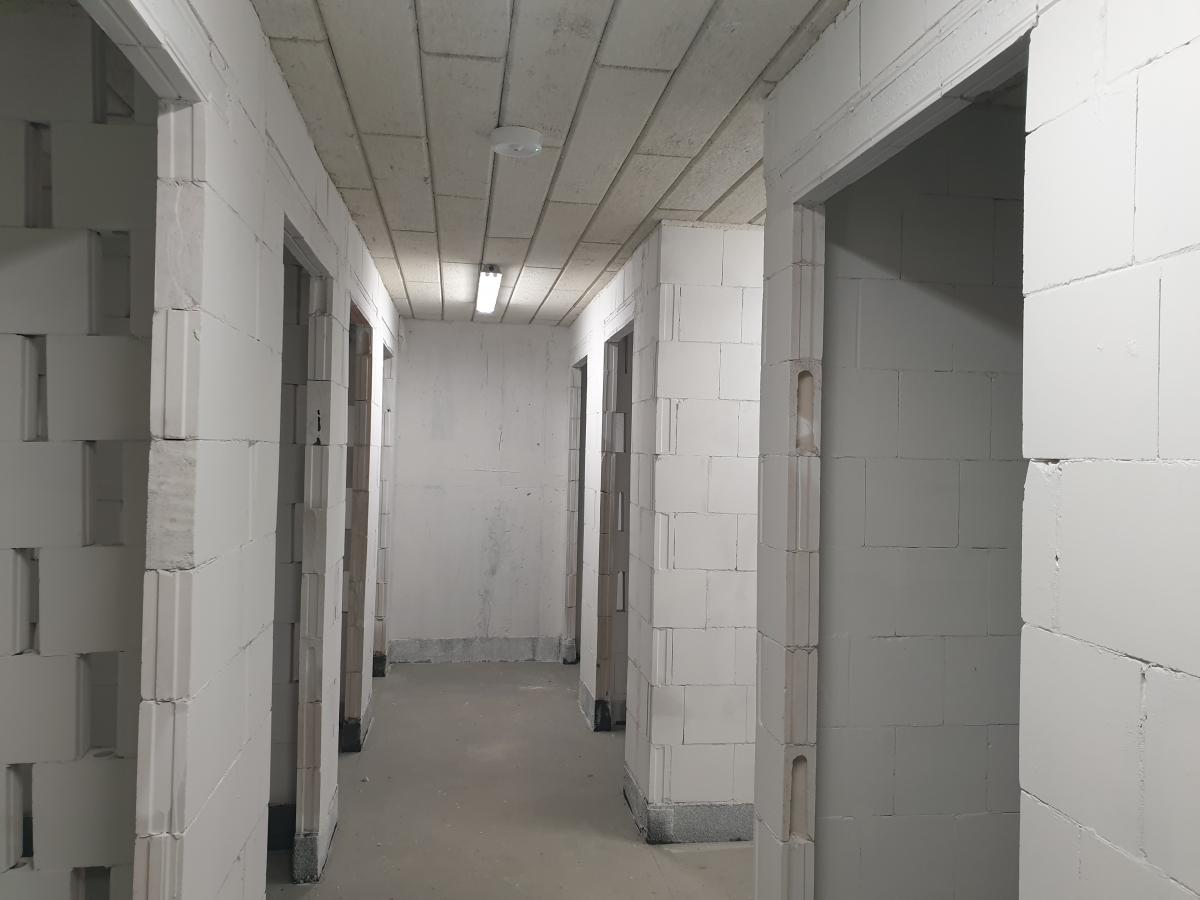

Wydzielenie komórek lokatorskich systemowymi panelami aluminiowymi.

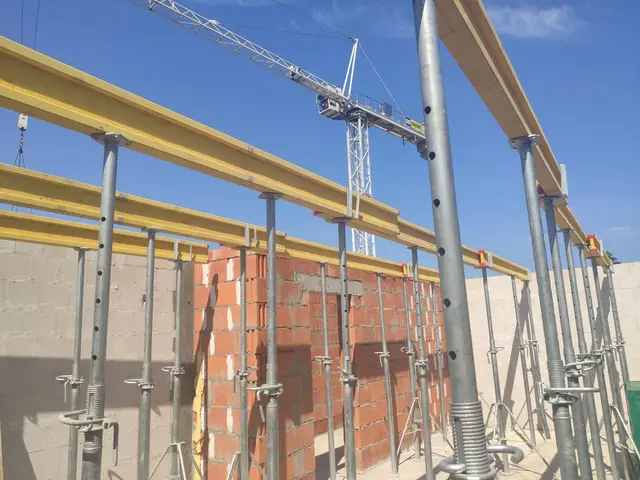

Zakończenie murowania ścian konstrukcyjnych drugiego piętra. Roboty przygotowawcze w zakresie wykonania szalunków stropu nad drugim piętrem.
Montaż rusztowania - przygotowanie do rozpoczęcia prac elewacyjnych.

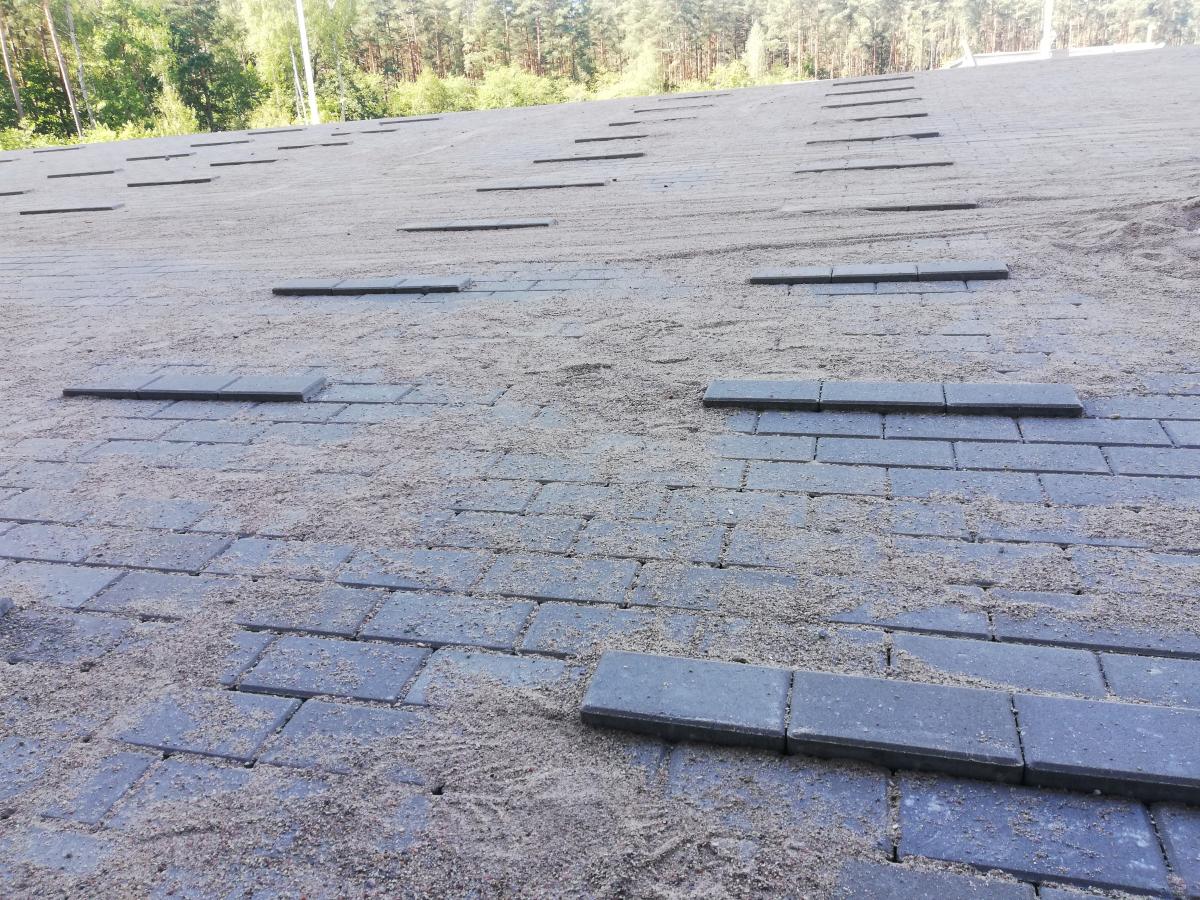

Ułożenie nawierzchni miejsc parkingowych z kostki brukowej.
Zamontowanie parapetów wewnętrznych na trzecim piętrze.
Szpachlowanie sufitów w lokalach mieszkalnych na trzecim piętrze.

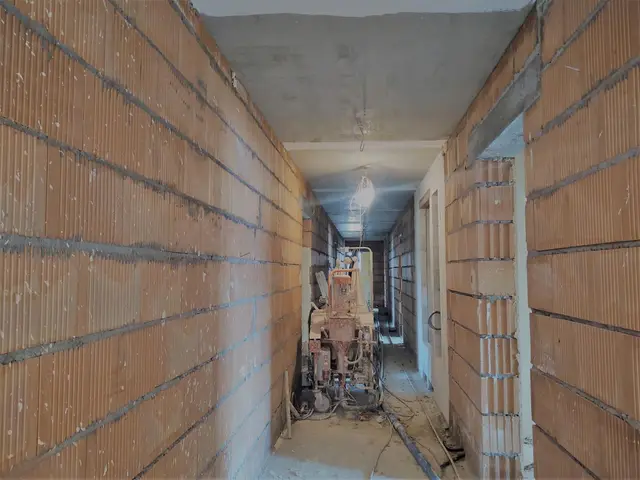

Roboty tynkarskie na czwartym piętrze.

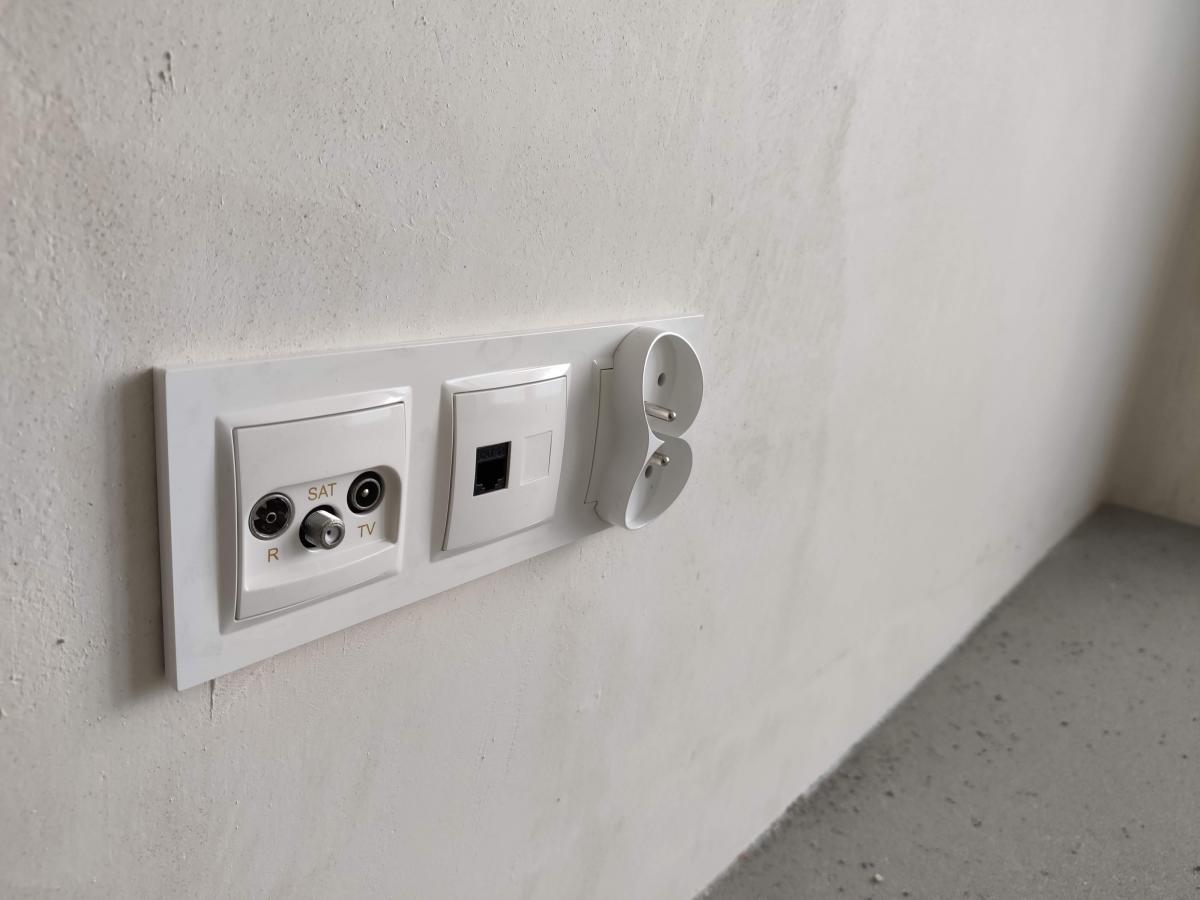

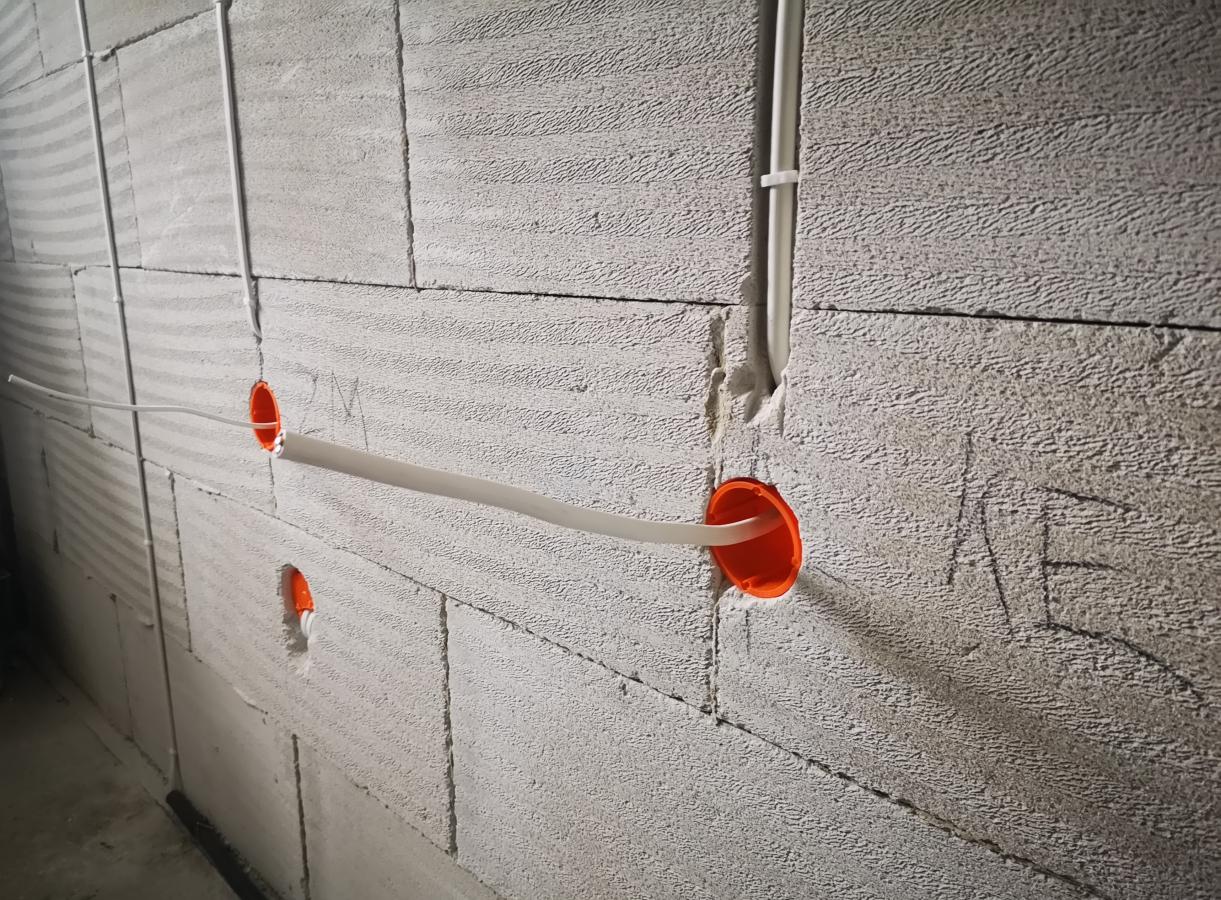

Montaż osprzętu elektrycznego w lokalach mieszkalnych.
Roboty przygotowawcze w zakresie wykonania szalunków stropu nad pierwszym piętrem - lewa bryła budynku.
Murowanie ścian konstrukcyjnych pierwszego piętra - prawa bryła budynku.

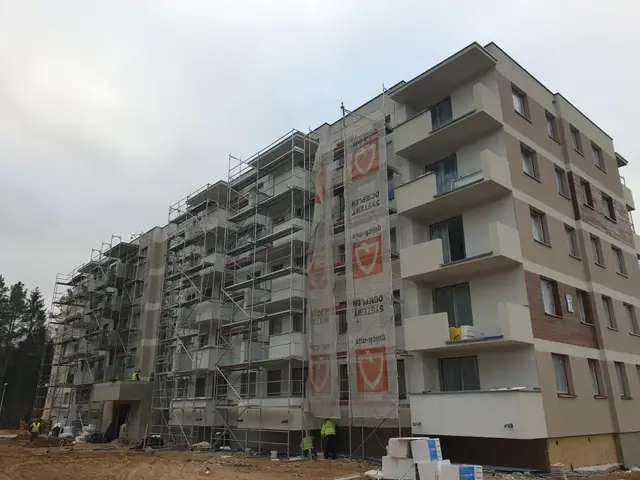

Zewnętrzne prace wykończeniowe elewacji wschodniej budynku.

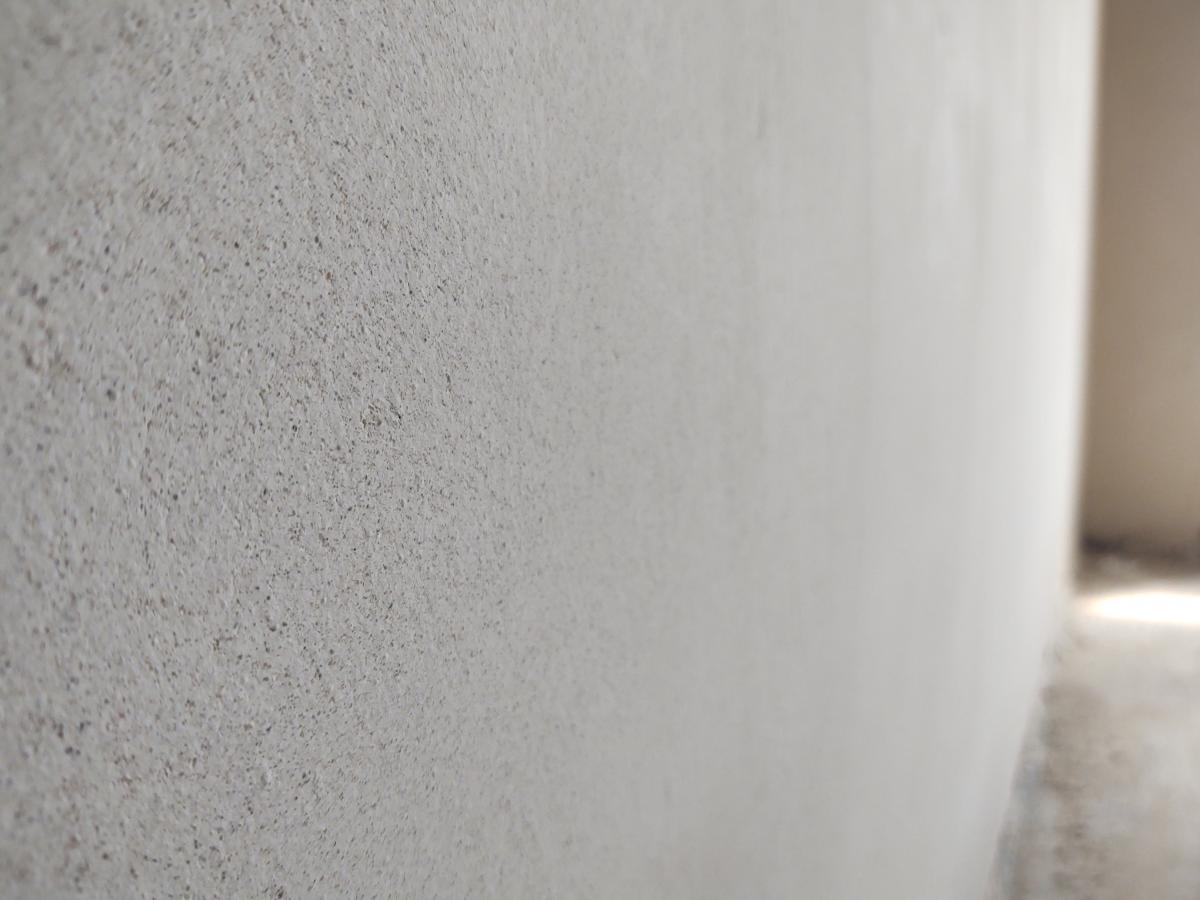

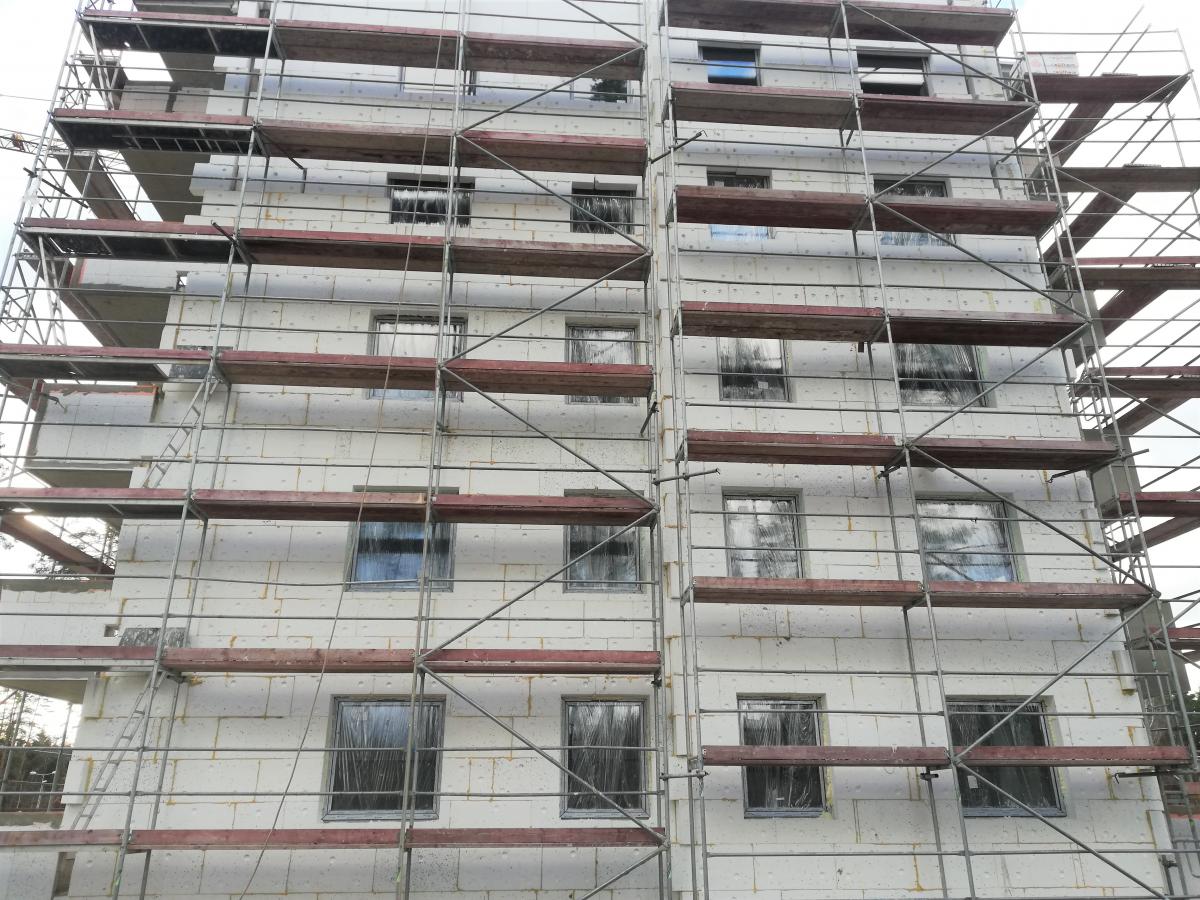

Wykonanie wyprawy elewacyjnej - południowa część budynku.
Zbrojenie stropu nad parterem - prawa bryła budynku.
Murowanie ścian konstrukcyjnych pierwszego piętra - lewa bryła budynku.
Roboty brukarskie na terenie inwestycji.

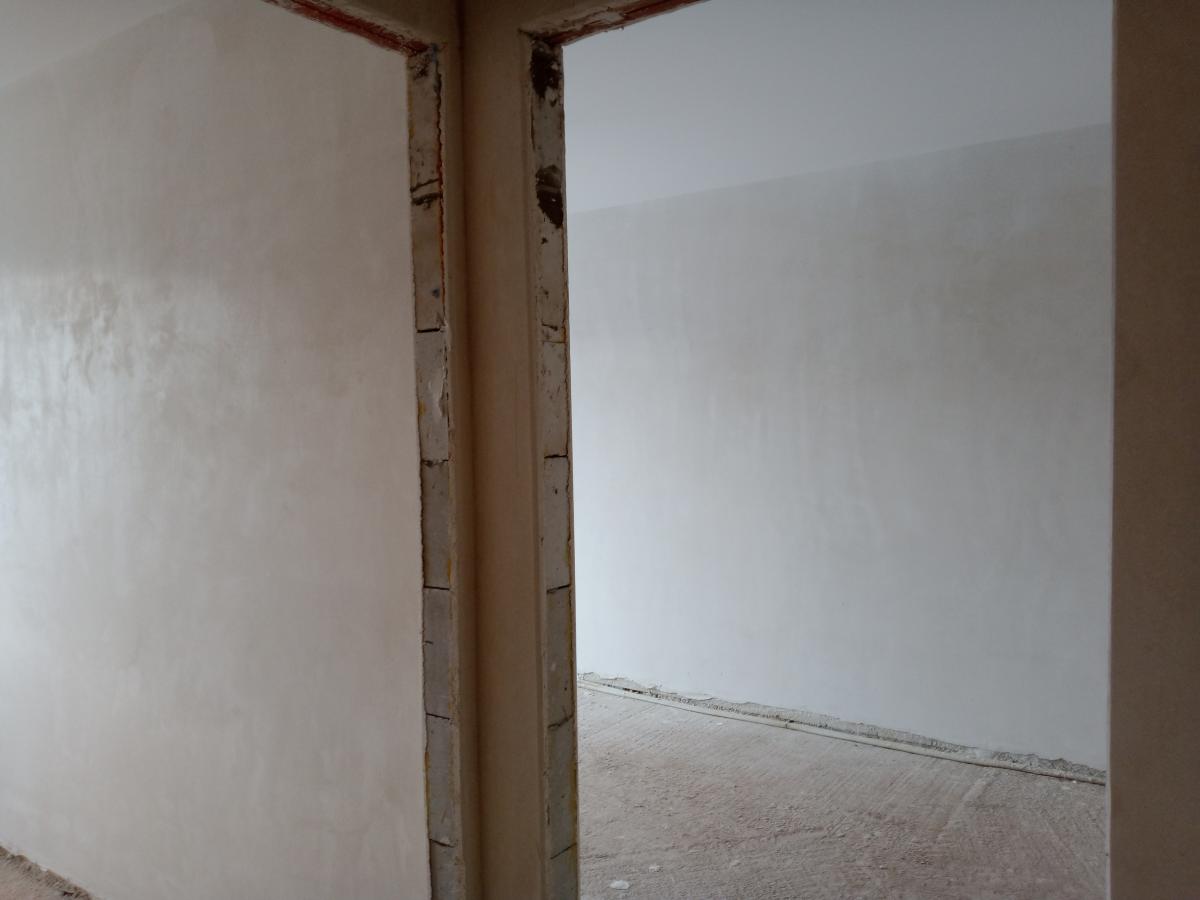

Tynkowanie ścian w lokalach mieszkalnych na trzecim piętrze.

Malowanie szybu windowego.
Zbrojenie stropu nad parterem - lewa bryła budynku.

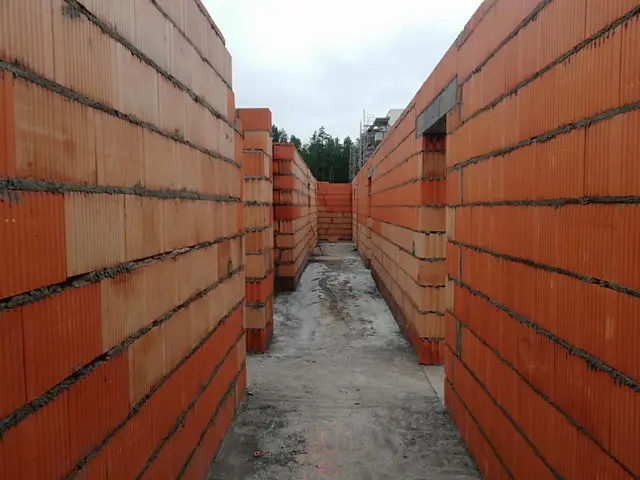

Murowanie ścian konstrukcyjnych parteru - prawa bryła budynku.

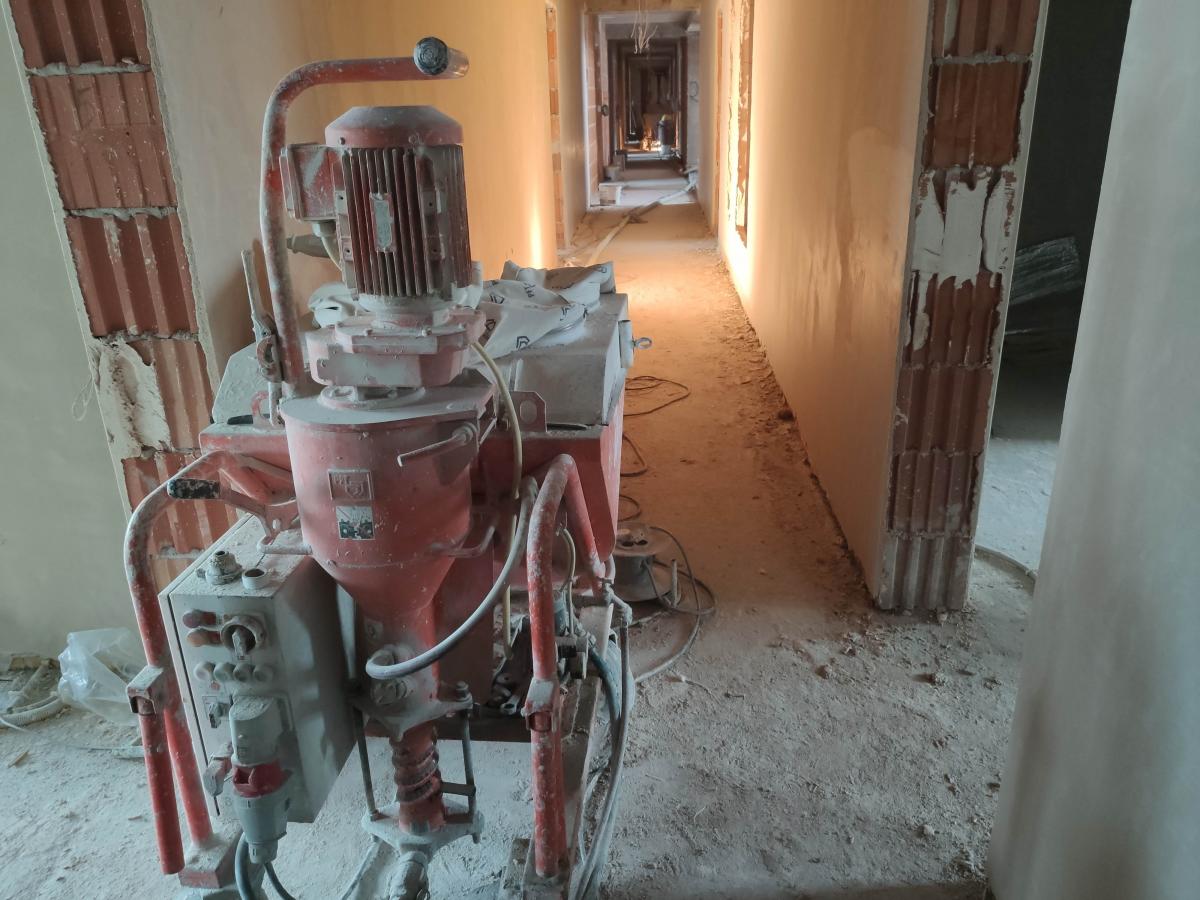

Zakończenie tynkowania ścian na drugim piętrze.
Montaż fasady aluminiowej na klatce schodowej.
Prace związane z wykonaniem podbudowy pod drogi, miejsca parkingowe i chodniki.

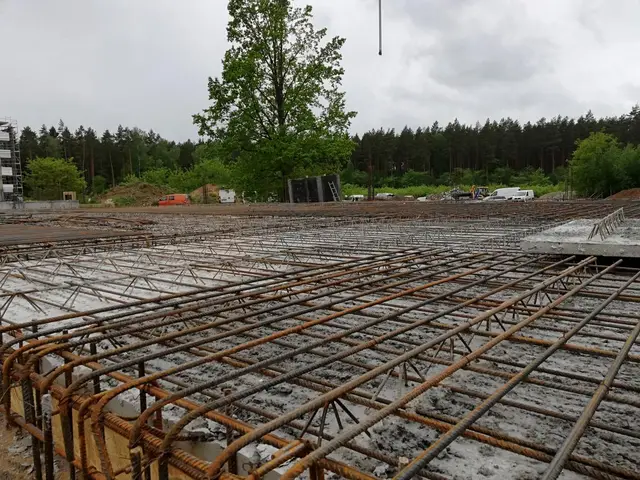

Zbrojenie płyty stropowej nad kondygnacją podziemną budynku.
Zakończenie murowania ścian działowych w lokalach mieszkalnych na drugim piętrze.

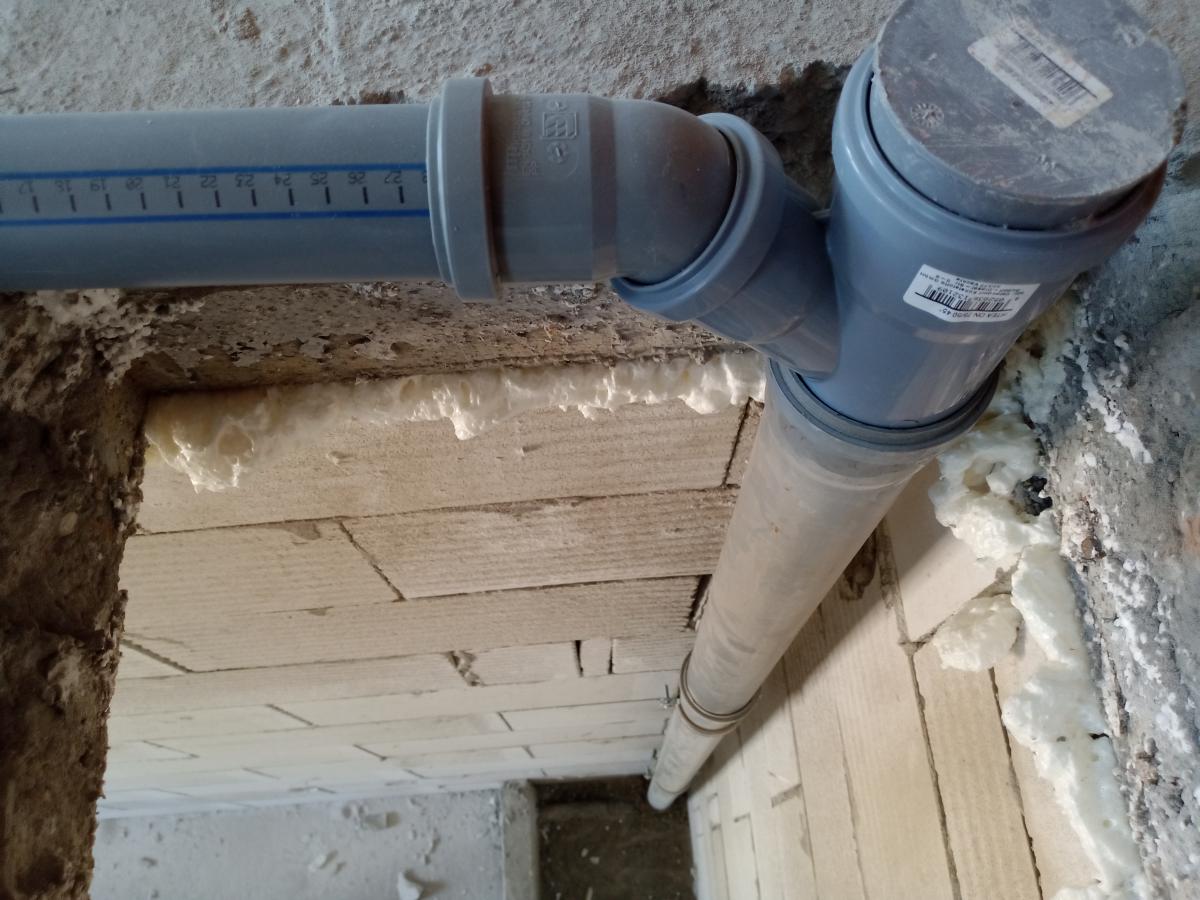

Rozprowadzanie instalacji wod. - kan. w lokalach mieszkalnych na parterze.

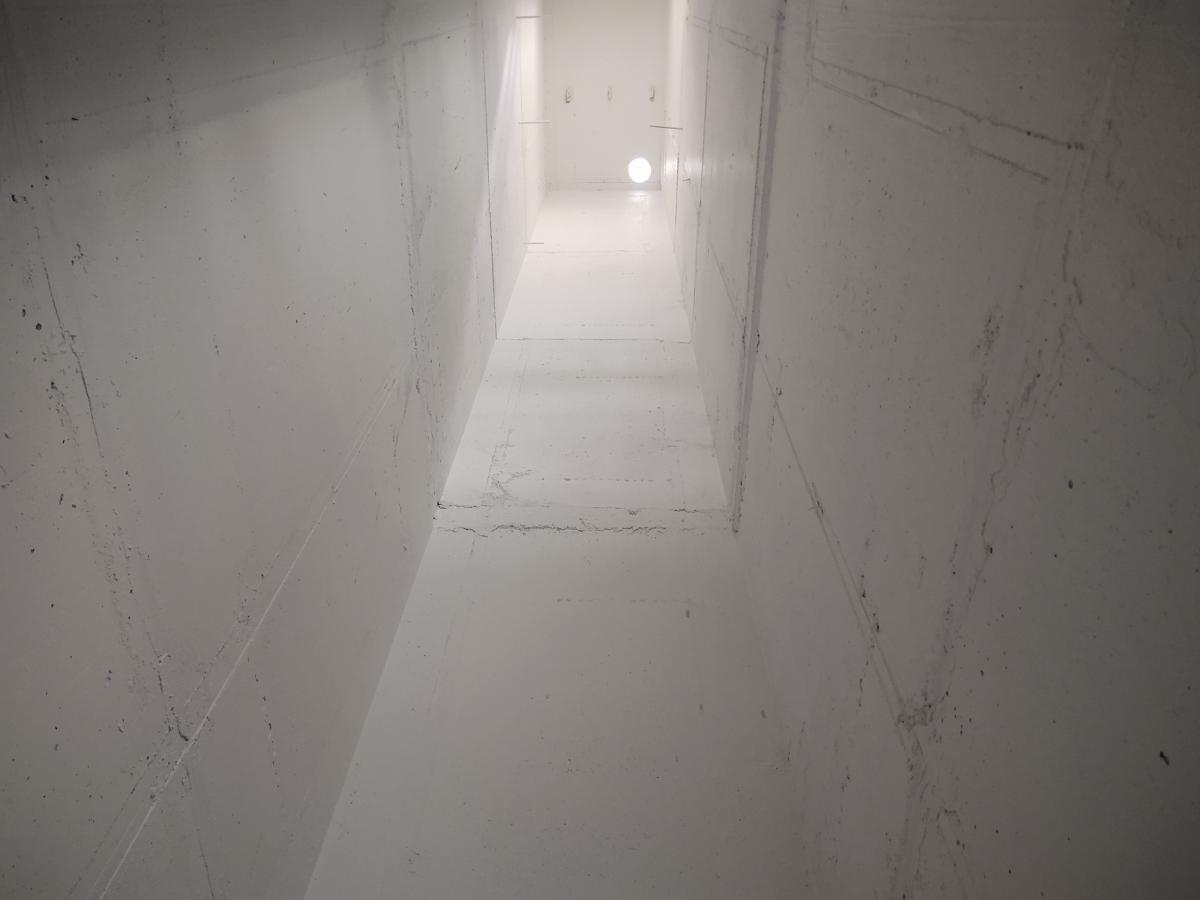

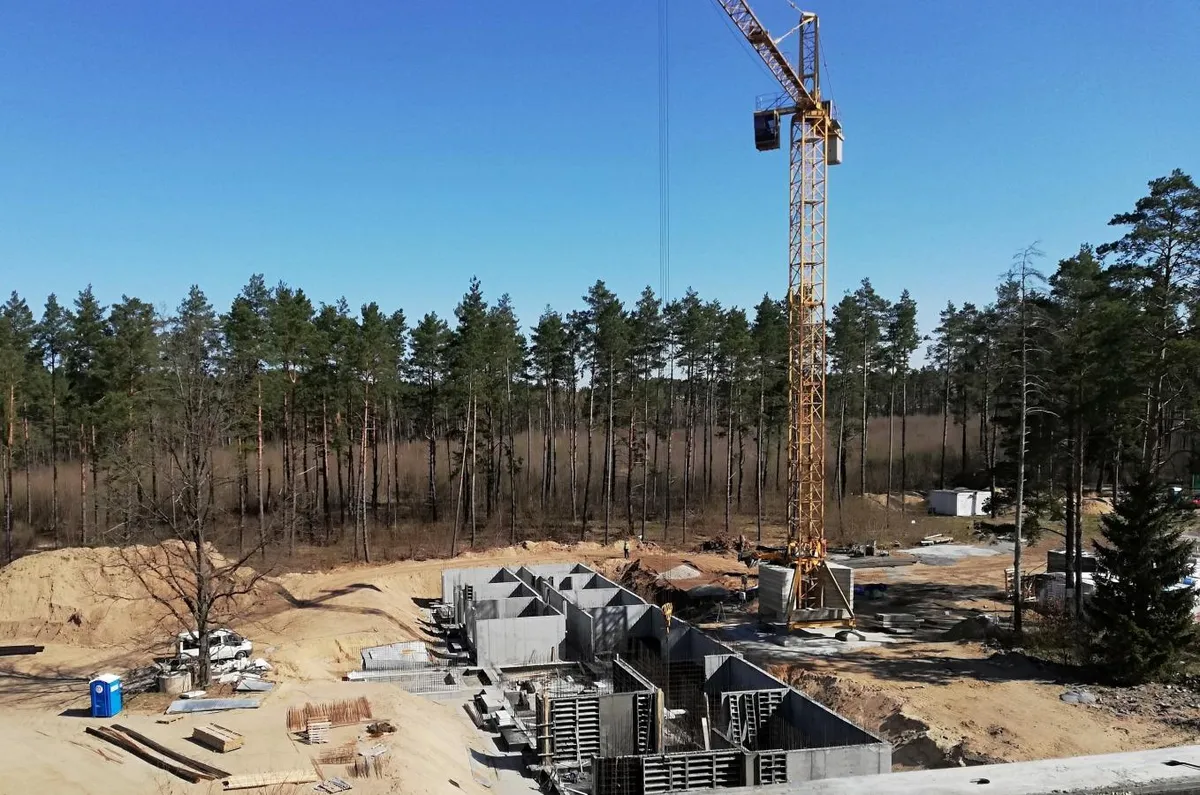

Roboty konstrukcyjne - kondygnacja podziemna budynku.
Wykonanie izolacji termicznej ścian zewnętrznych - docieplenie budynku.
Zbrojenie ścian konstrukcyjnych kondygnacji podziemnej budynku.
Roboty konstrukcyjne w poziomie stropu nad trzecim piętrem. Rozpoczęcie prac elewacyjnych - docieplenie budynku. Montaż stolarki okiennej.
Rozprowadzanie instalacji elektrycznych w lokalach mieszkalnych na parterze.

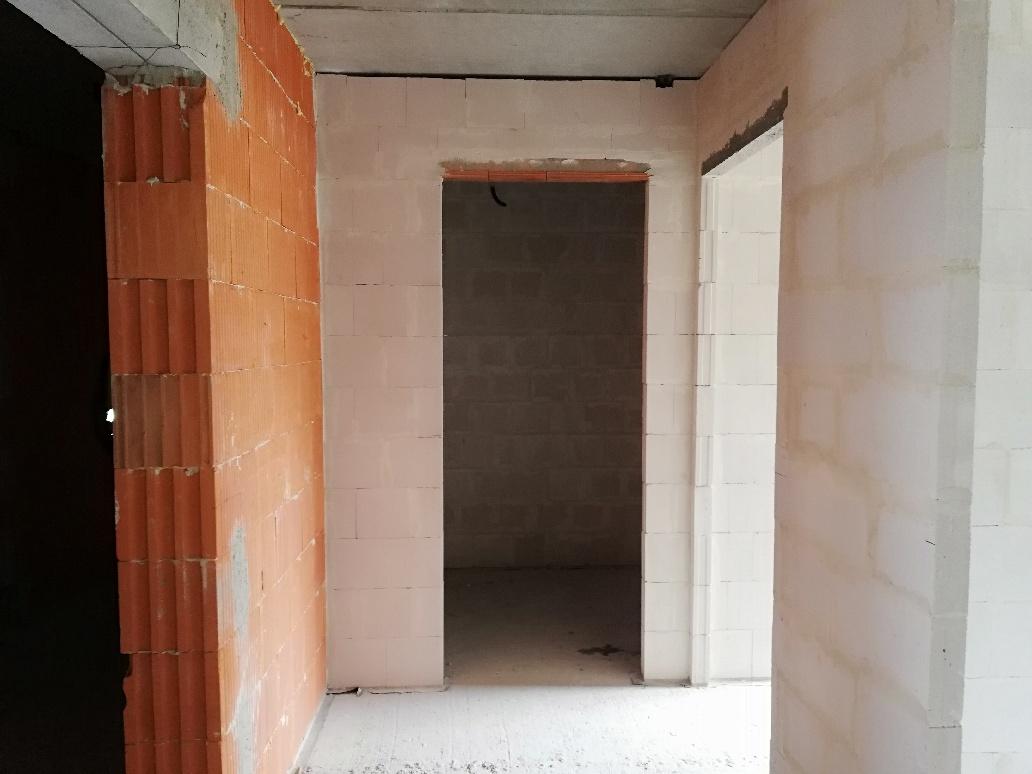

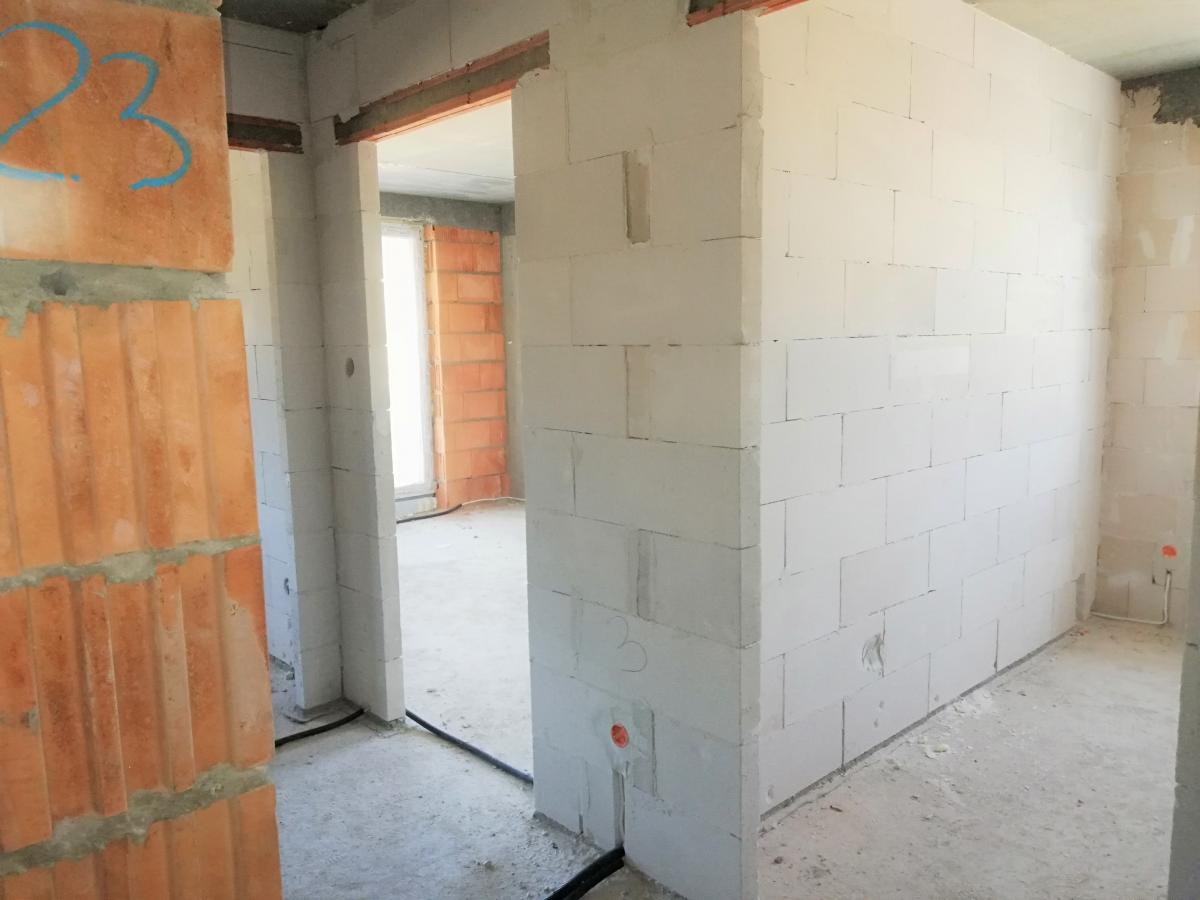

Murowanie ścian działowych na pierwszym piętrze.

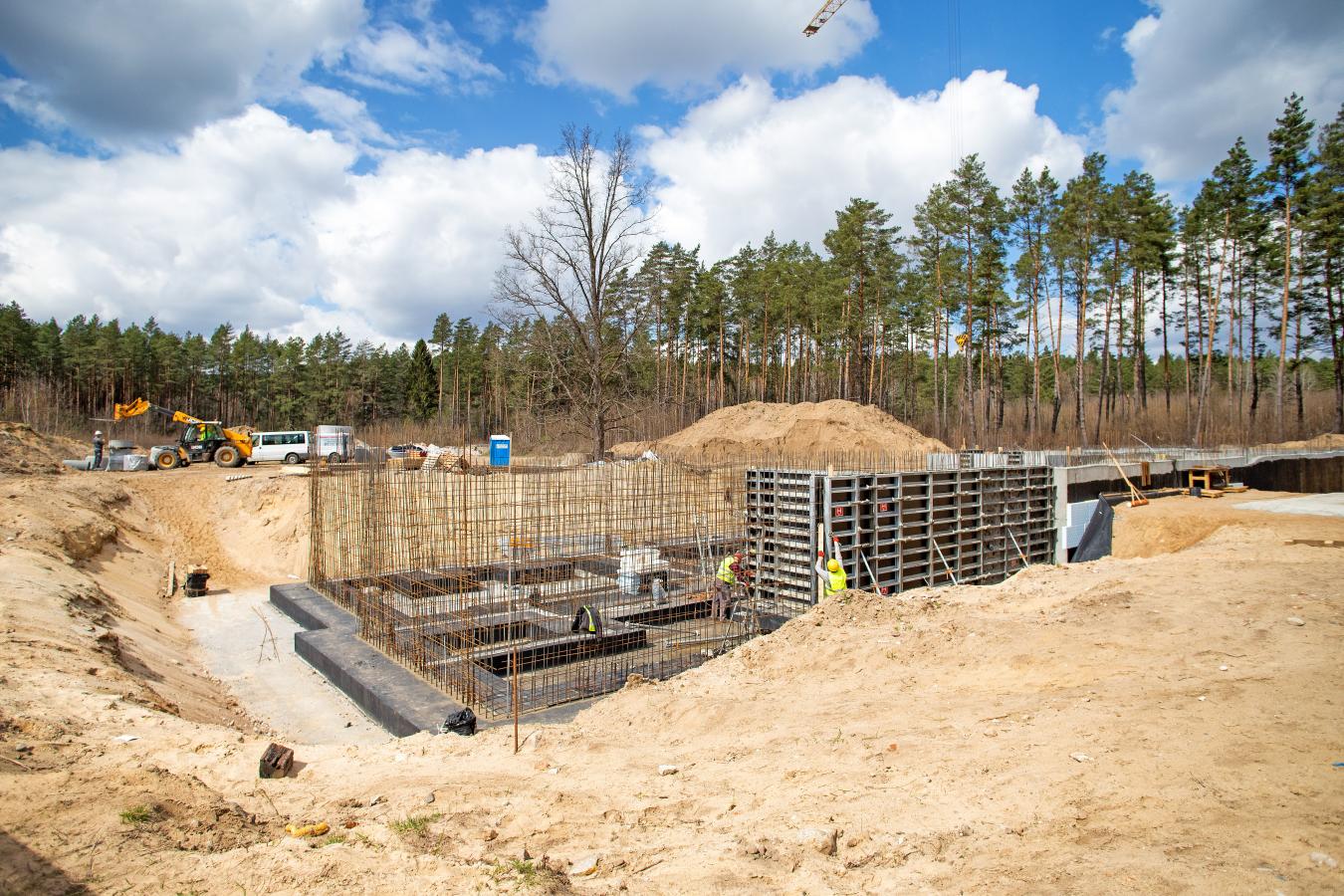

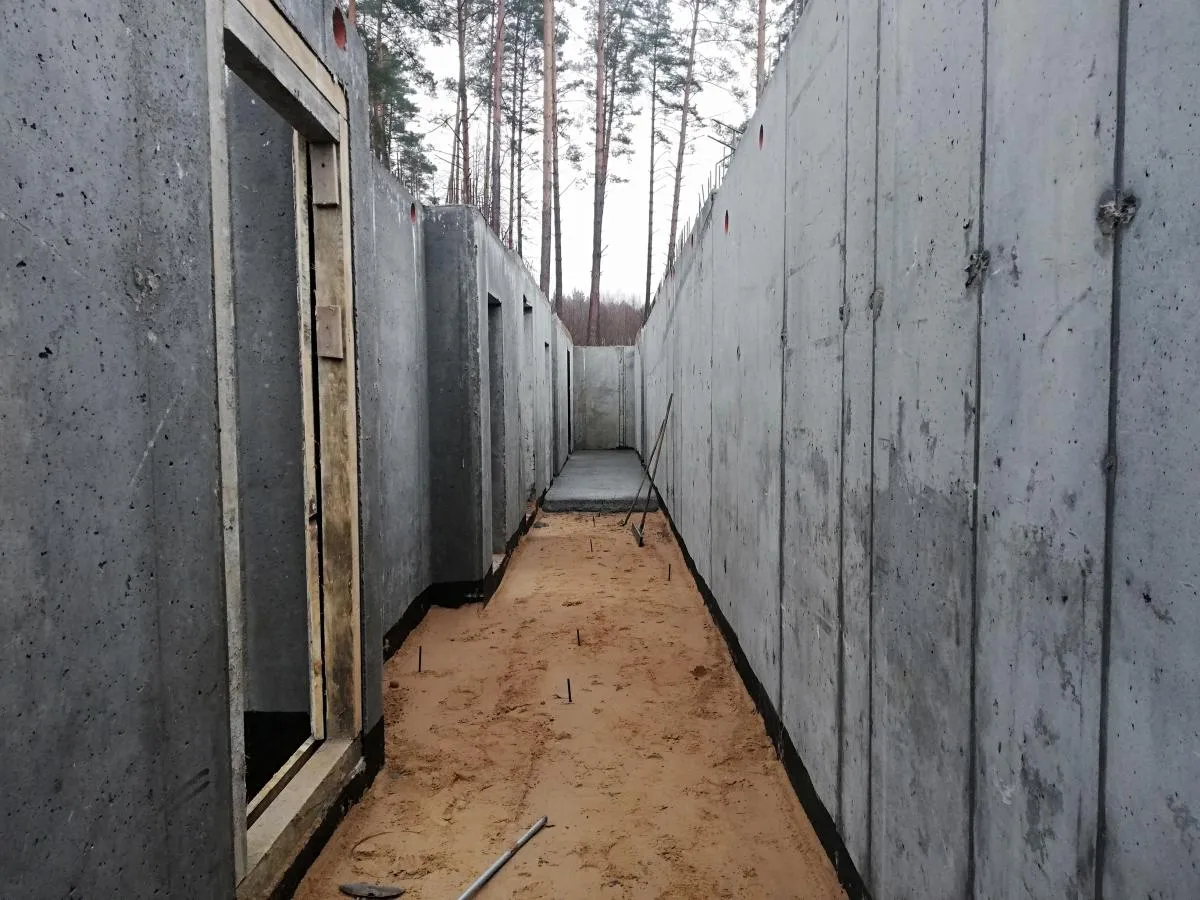

Wykonanie ław i stóp fundamentowych budynku. Zbrojenie ścian kondygnacji podziemnej.

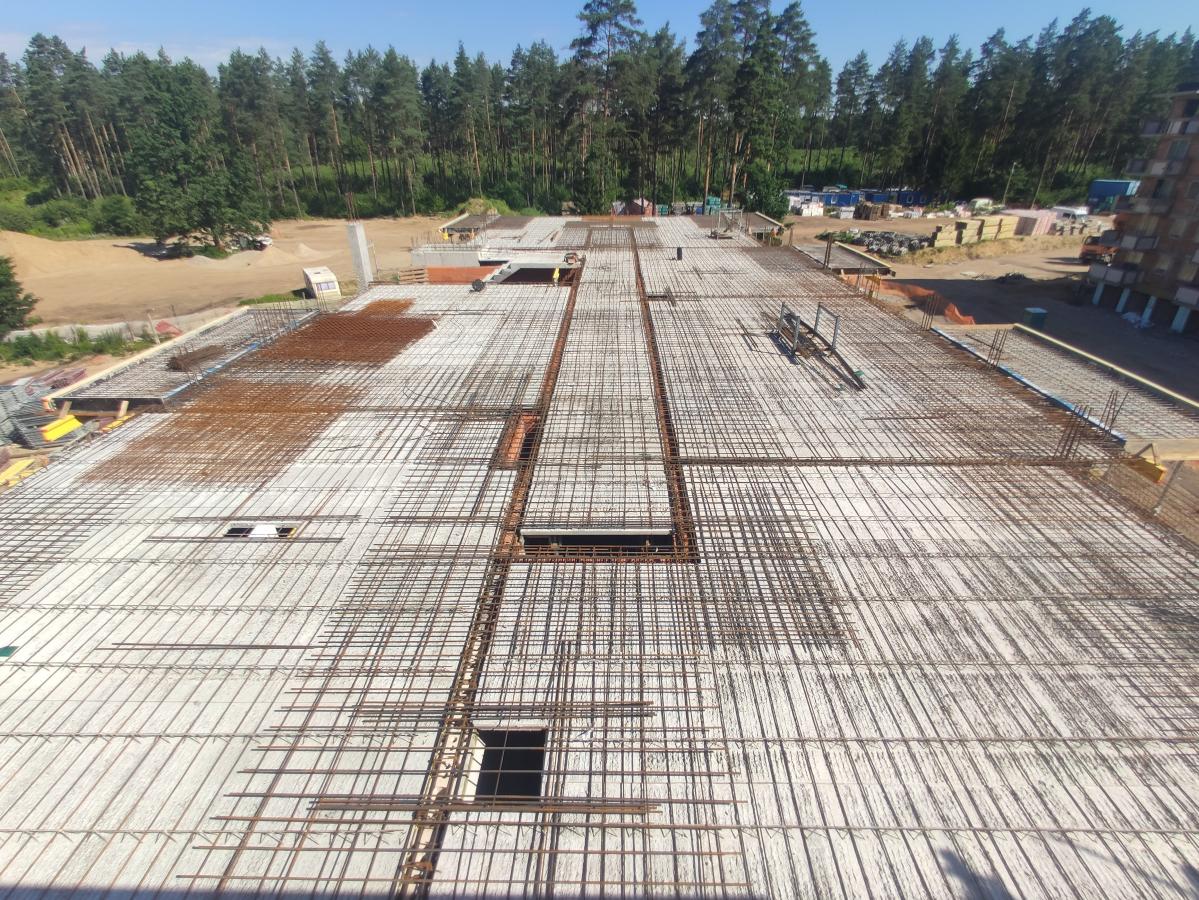

Roboty konstrukcyjne w poziomie stropu nad drugim piętrem.

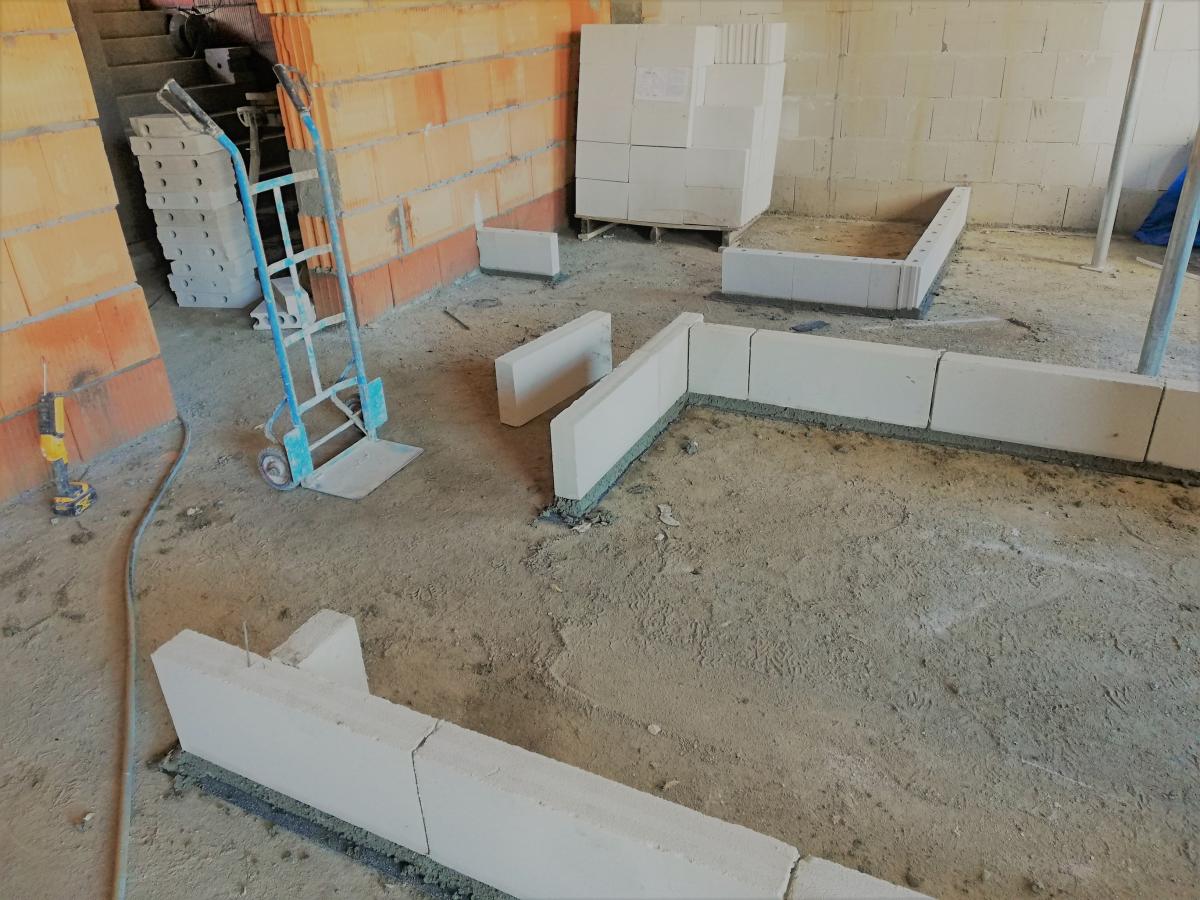

Murowanie ścian działowych w lokalach mieszkalnych na parterze.

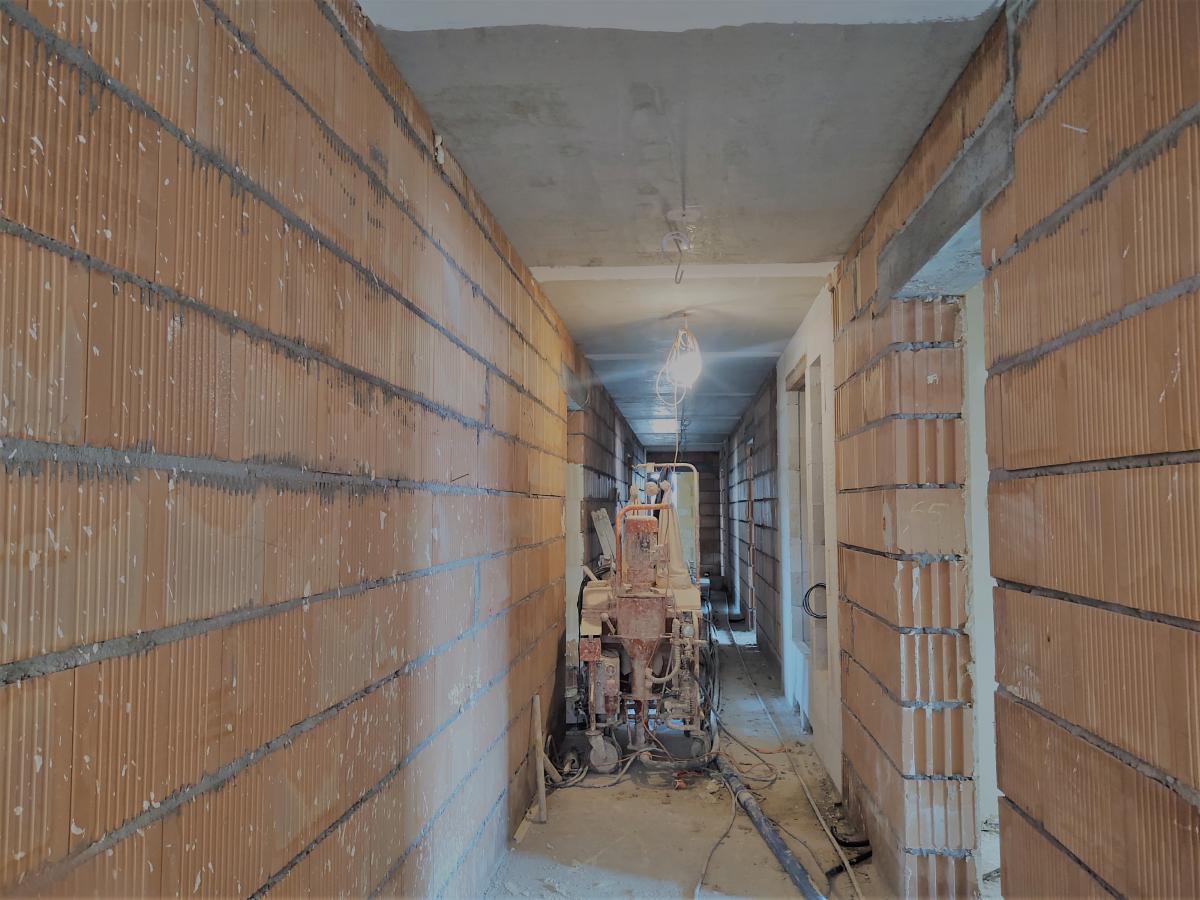

Murowanie ścian konstrukcyjnych pierwszego piętra oraz prowadzenie prac w zakresie wykonania stropu nad pierwszym piętrem.

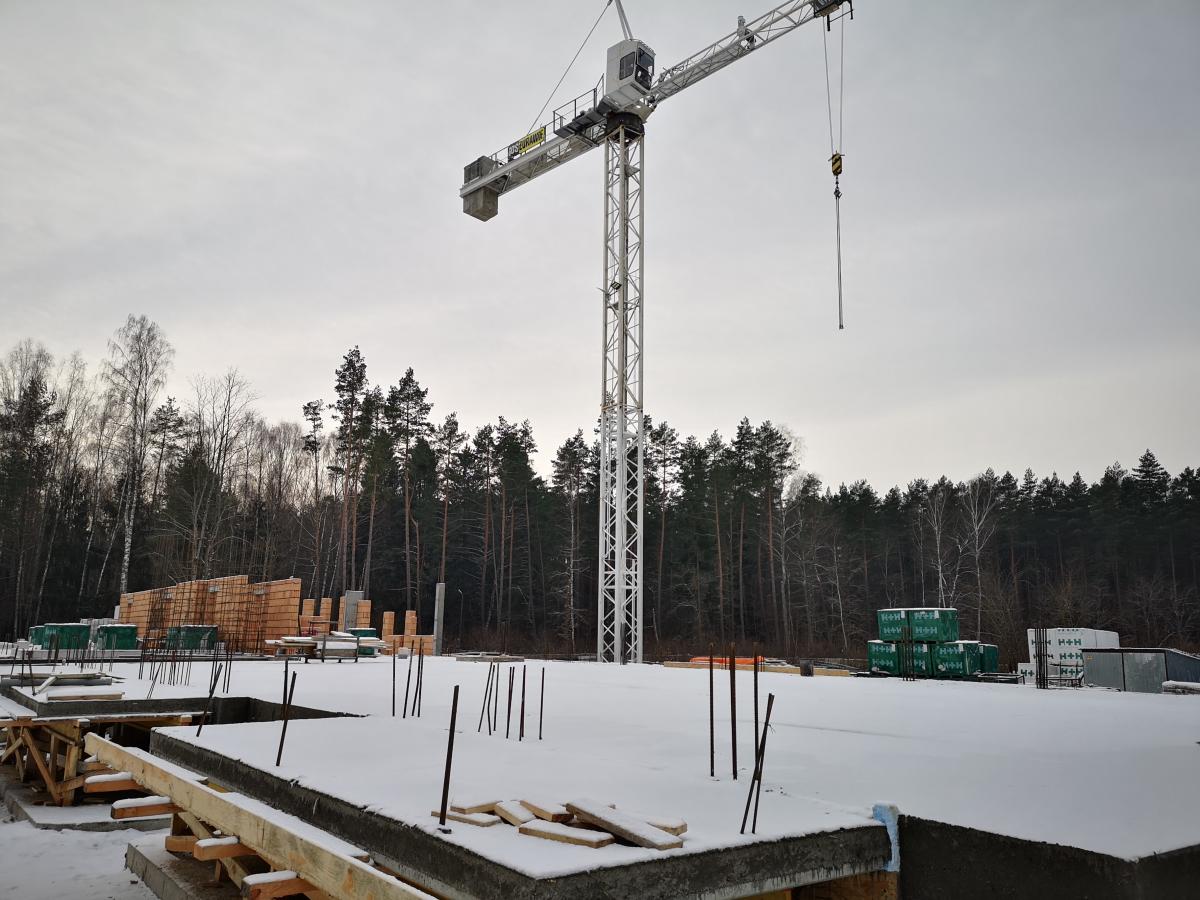

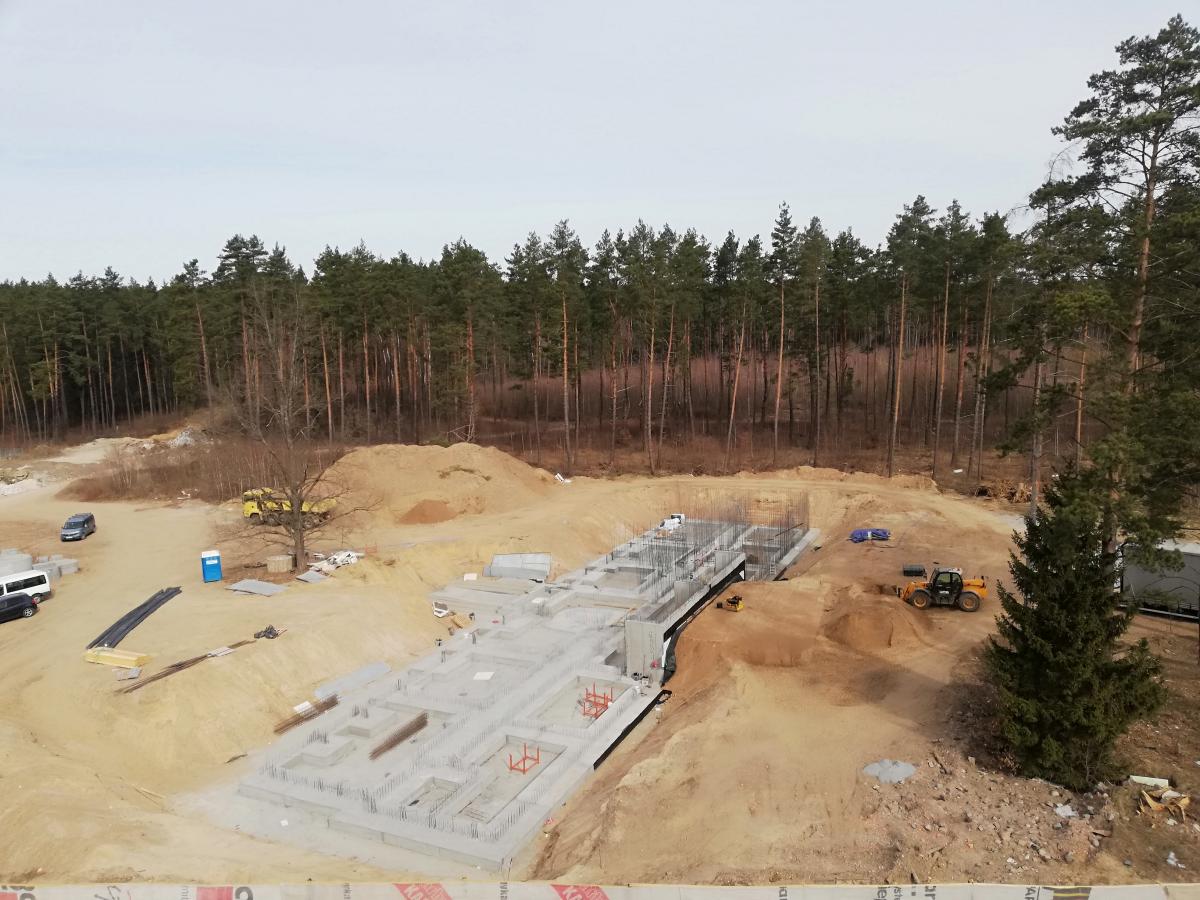

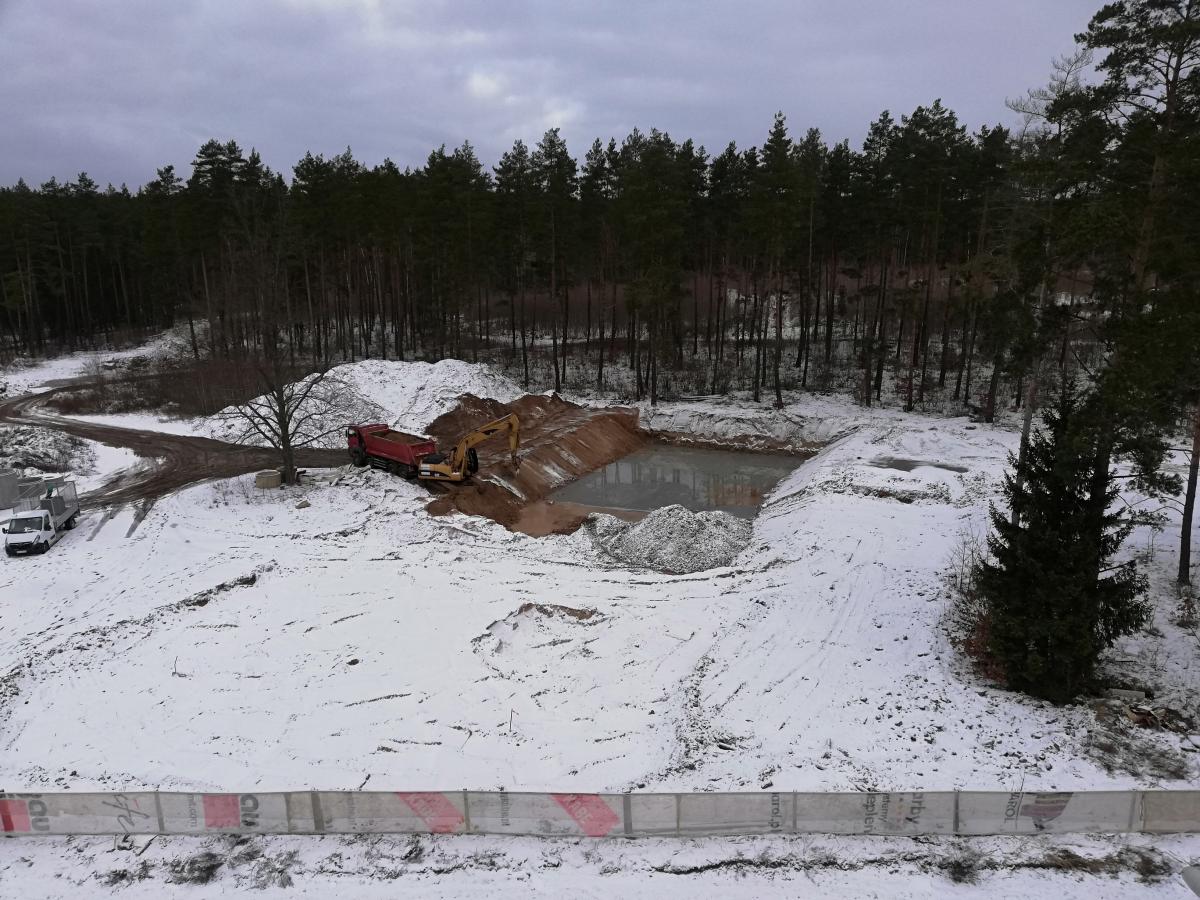

Rozpoczęcie prac związanych z wykopem i wykonaniem podkładu pod fundamenty budynku.

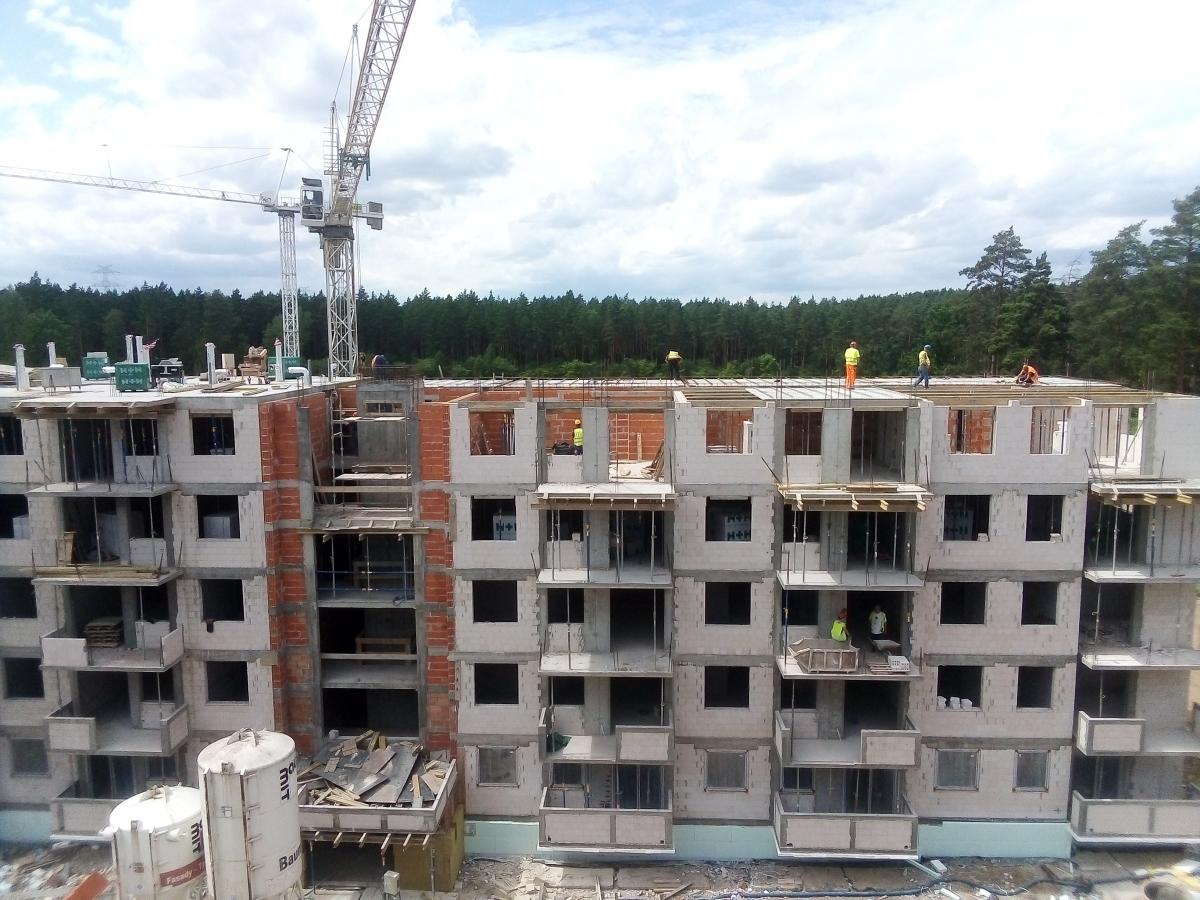

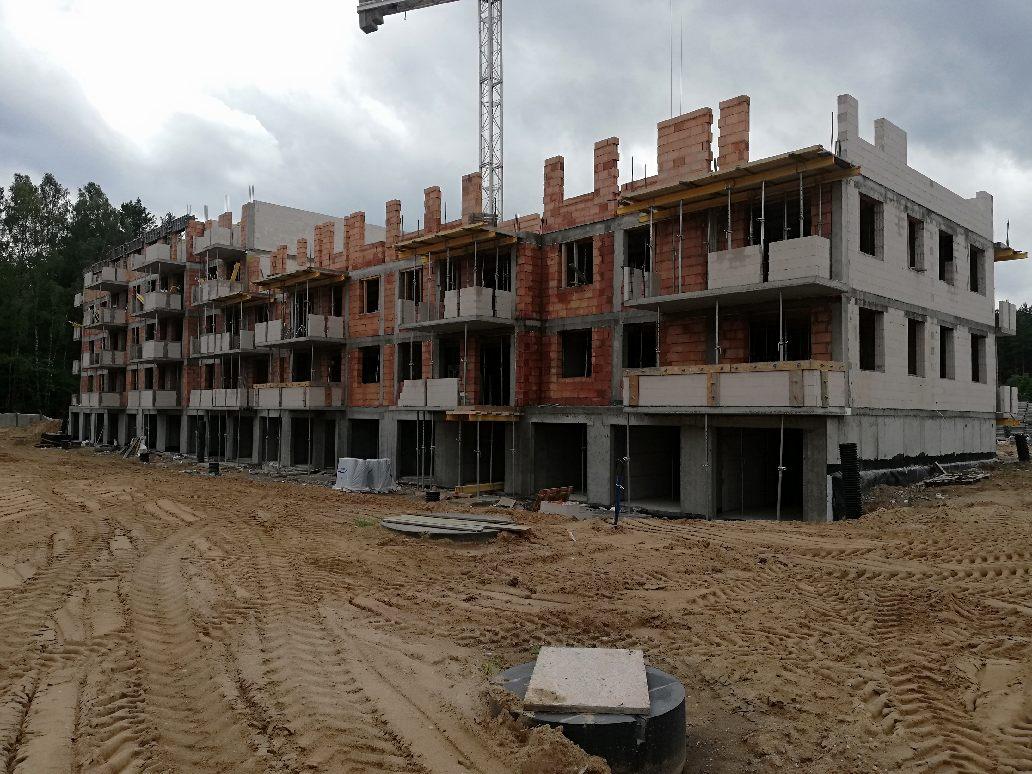

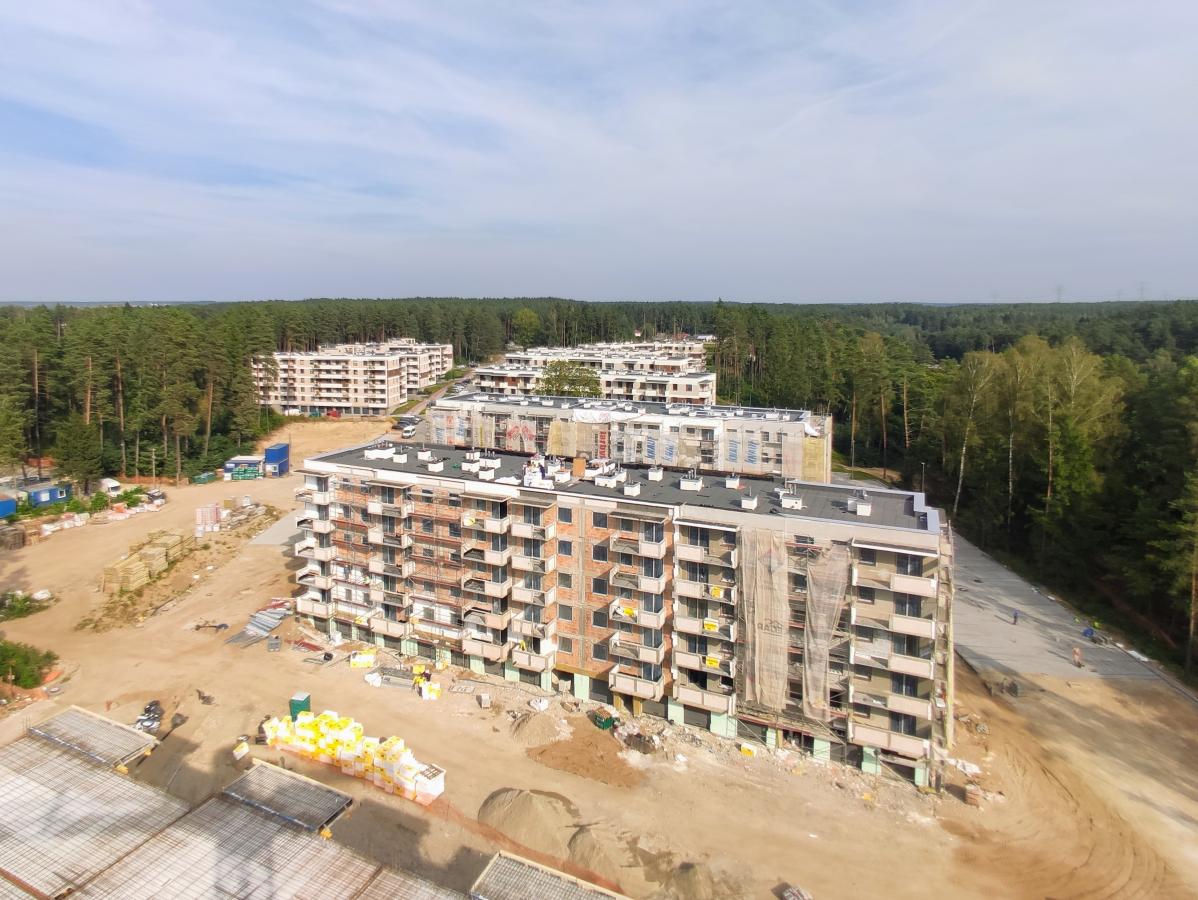

Roboty konstrukcyjne budynku.2021
Murowanie ścian konstrukcyjnych pierwszego piętra.
Zakończenie prac związanych z wykonaniem stropu nad kondygnacją podziemną.

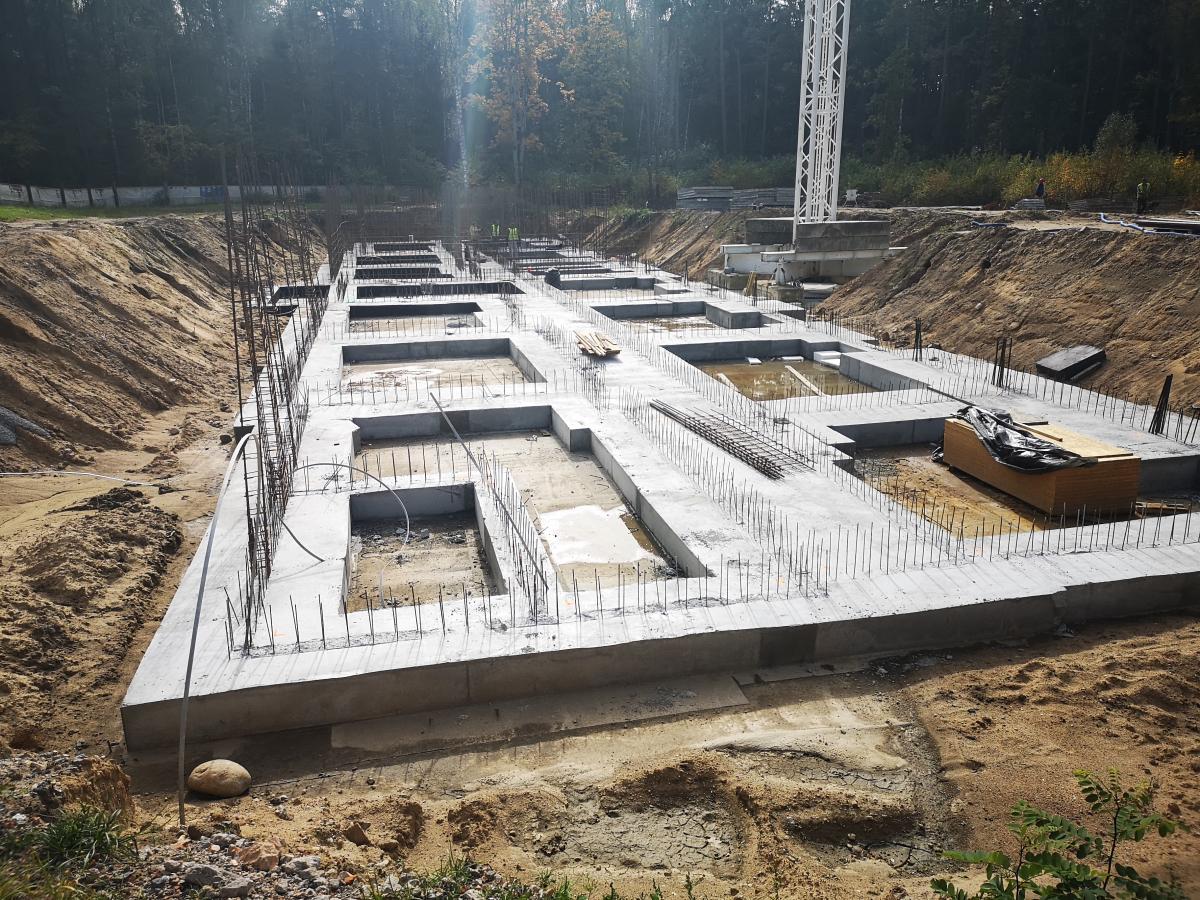

Wykonanie ław fundamentowych budynku.
Wykonanie podkładu pod fundamenty budynku.

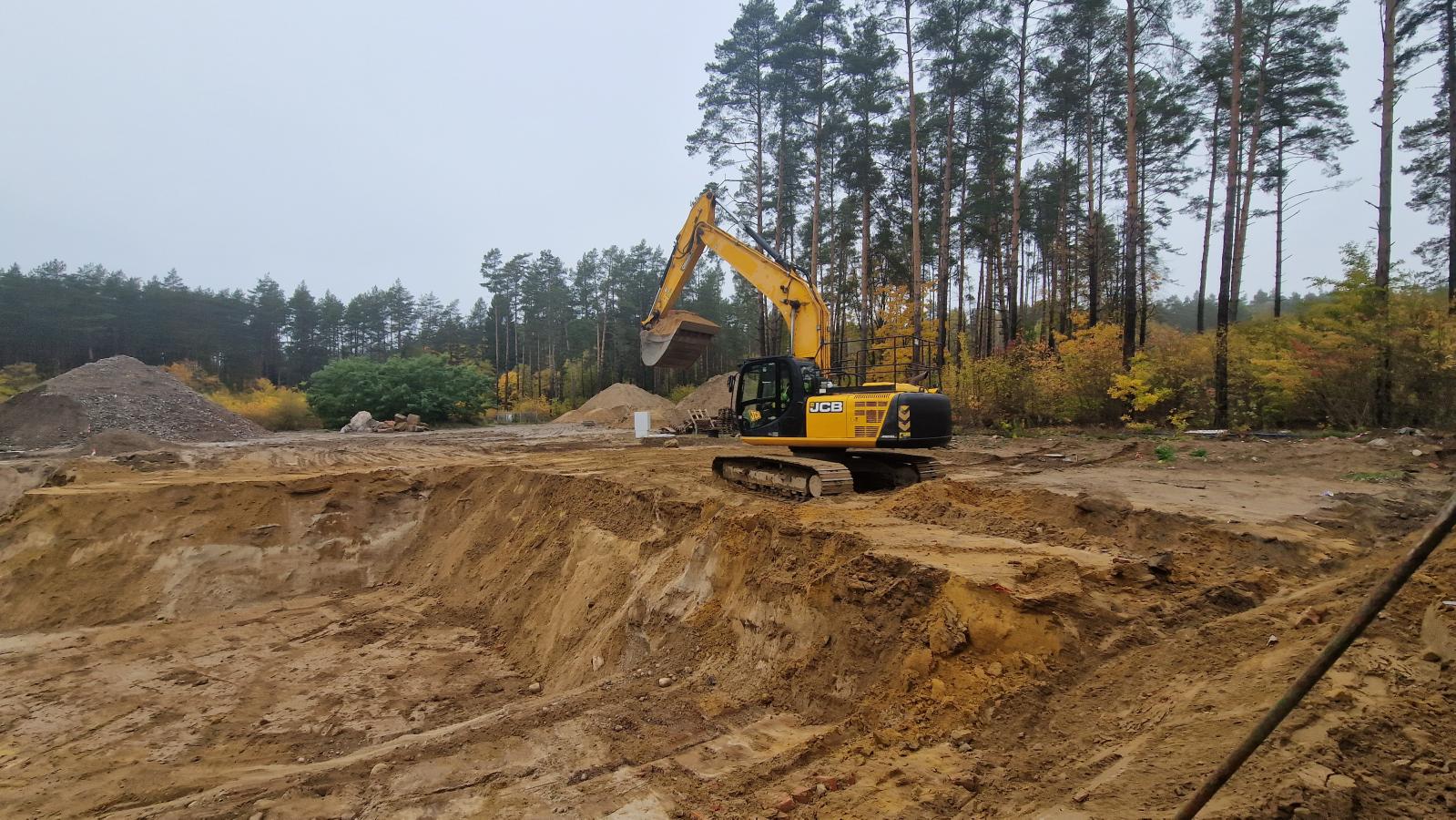

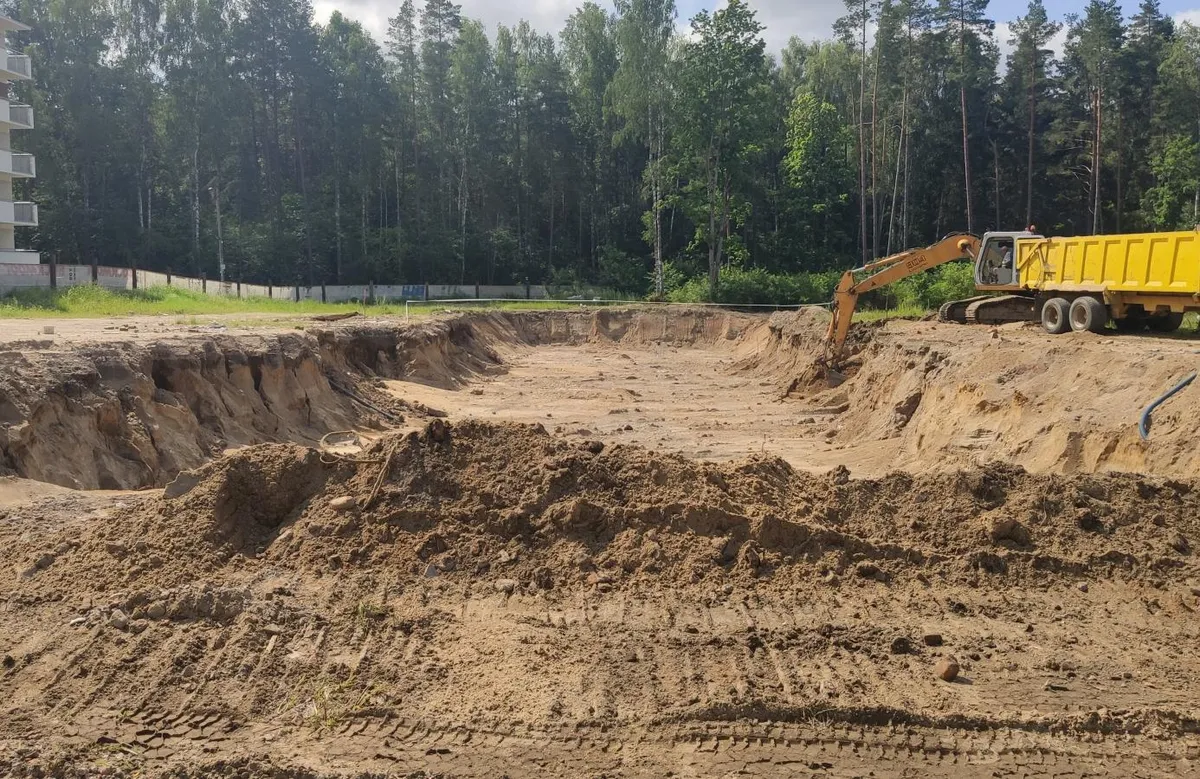

Rozpoczęcie prac związanych z wykopem pod budynek.
Przygotowanie budynku do rozpoczęcia procedury przekazywania lokali mieszkalnych Nabywcom.
Zakończenie realizacji projektu aranżacji części wspólnych budynku.
Zakończenie zewnętrznych prac wykończeniowych budynku. Realizacja zagospodarowania terenu zielenią.
Zamontowanie dźwigu osobowego.
Zakończenie prac w lokalach mieszkalnych.
Wykonanie wyprawy elewacyjnej budynku.

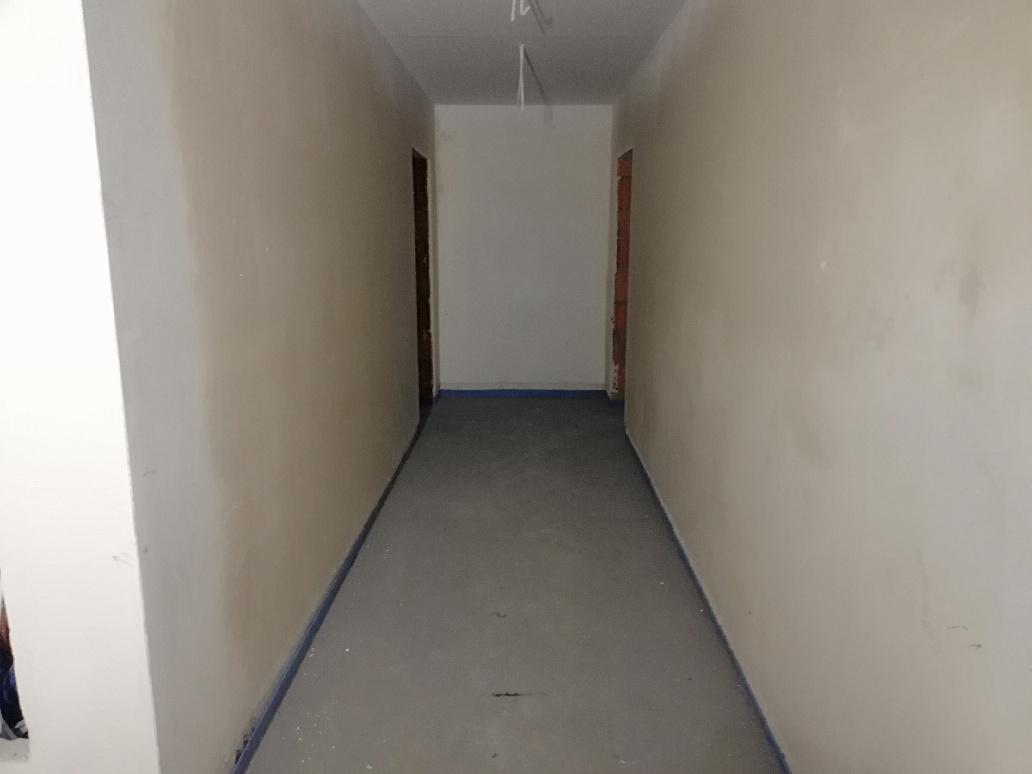

Prace wykończeniowe części wspólnych budynku.
Zakończenie murowania ścianek wydzielających komórki lokatorskie.
Szpachlowanie sufitów w lokalach mieszkalnych.
Zakończenie realizacji projektu aranżacji części wspólnych budynku - wiatrołap.
Montaż dźwigu osobowego - klatka I.

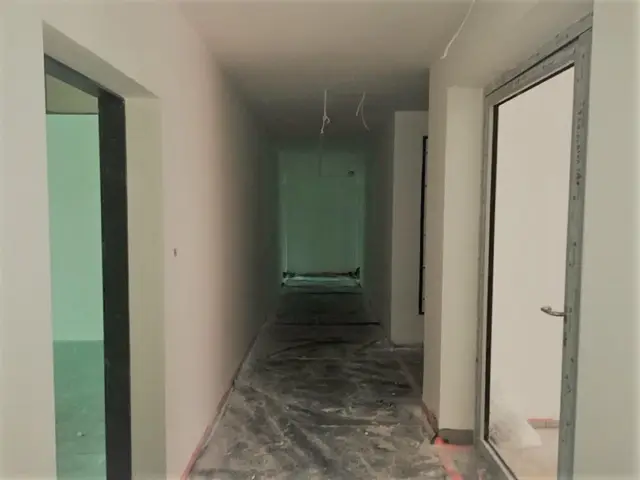

Montaż ślusarki aluminiowej na poszczególnych kondygnacjach. Szpachlowanie ścian i sufitów części wspólnych budynku.
Wypełnienie balustrad balkonowych panelami ze szkła bezpiecznego.

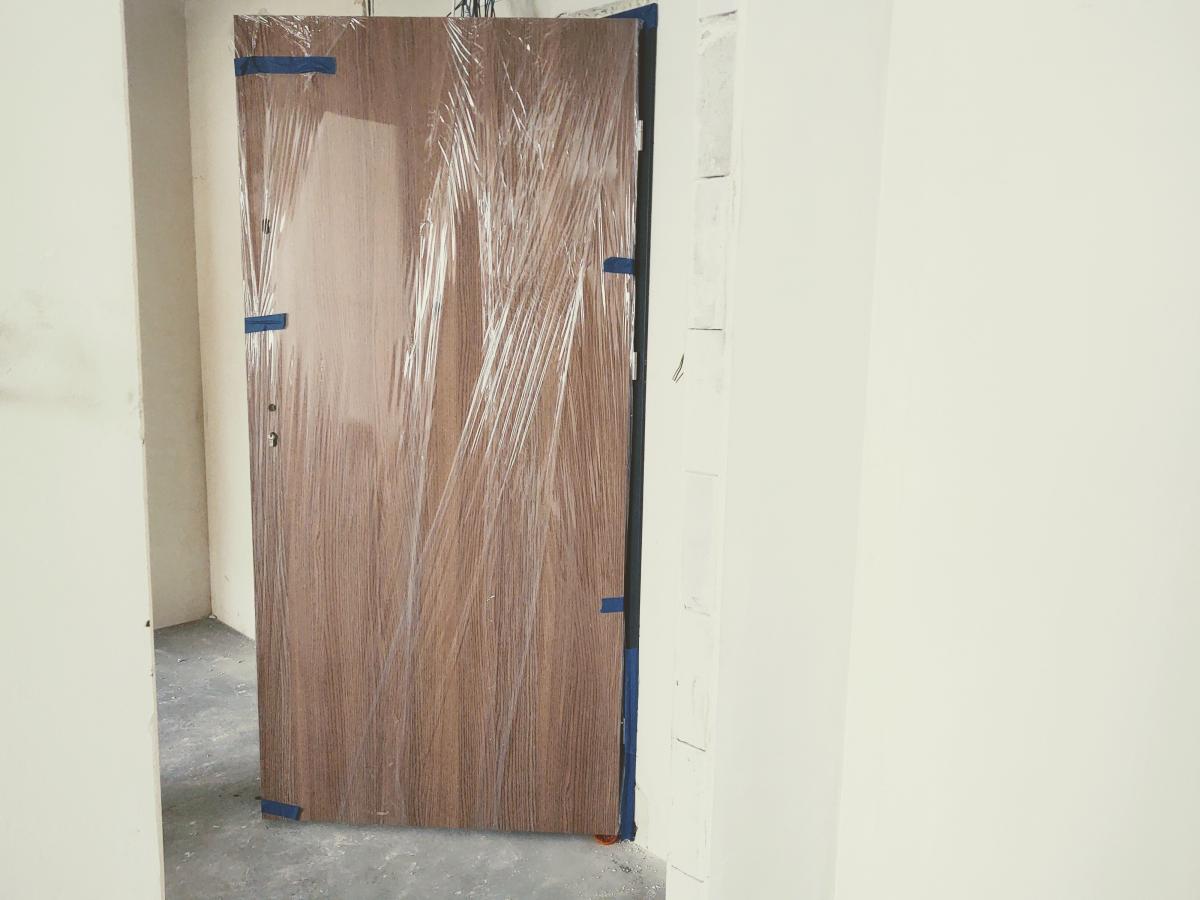

Zakończenie montażu drzwi wejściowych do lokali mieszkalnych.
Zamontowanie dźwigu osobowego.
Prace wykończeniowe części wspólnych budynku.
Montaż balustrad na klatce schodowej.
Murowanie ścianek wydzielających komórki lokatorskie.
Rozpoczęcie montażu skrzydeł drzwiowych do lokali mieszkalnych - klatka II.
Montaż grzejników i parapetów wewnętrznych w lokalach mieszkalnych - klatka II.

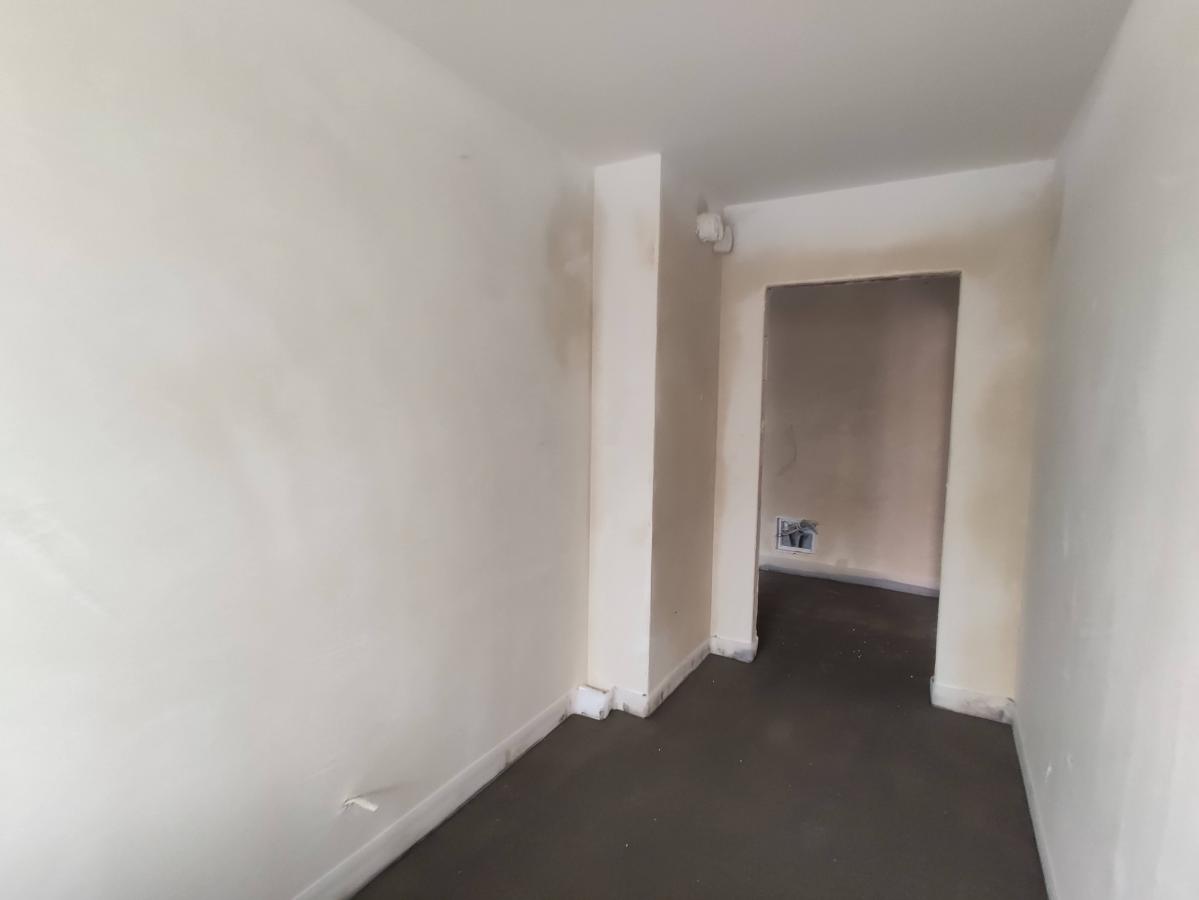

Wykonanie podkładów pod posadzki.
Zakończenie realizacji projektu aranżacji części wspólnych budynku - wiatrołap.
Zakończenie realizacji projektu aranżacji części wspólnych budynku - klatka schodowa.
Montaż ościeżnic drzwi wejściowych do lokali mieszkalnych.

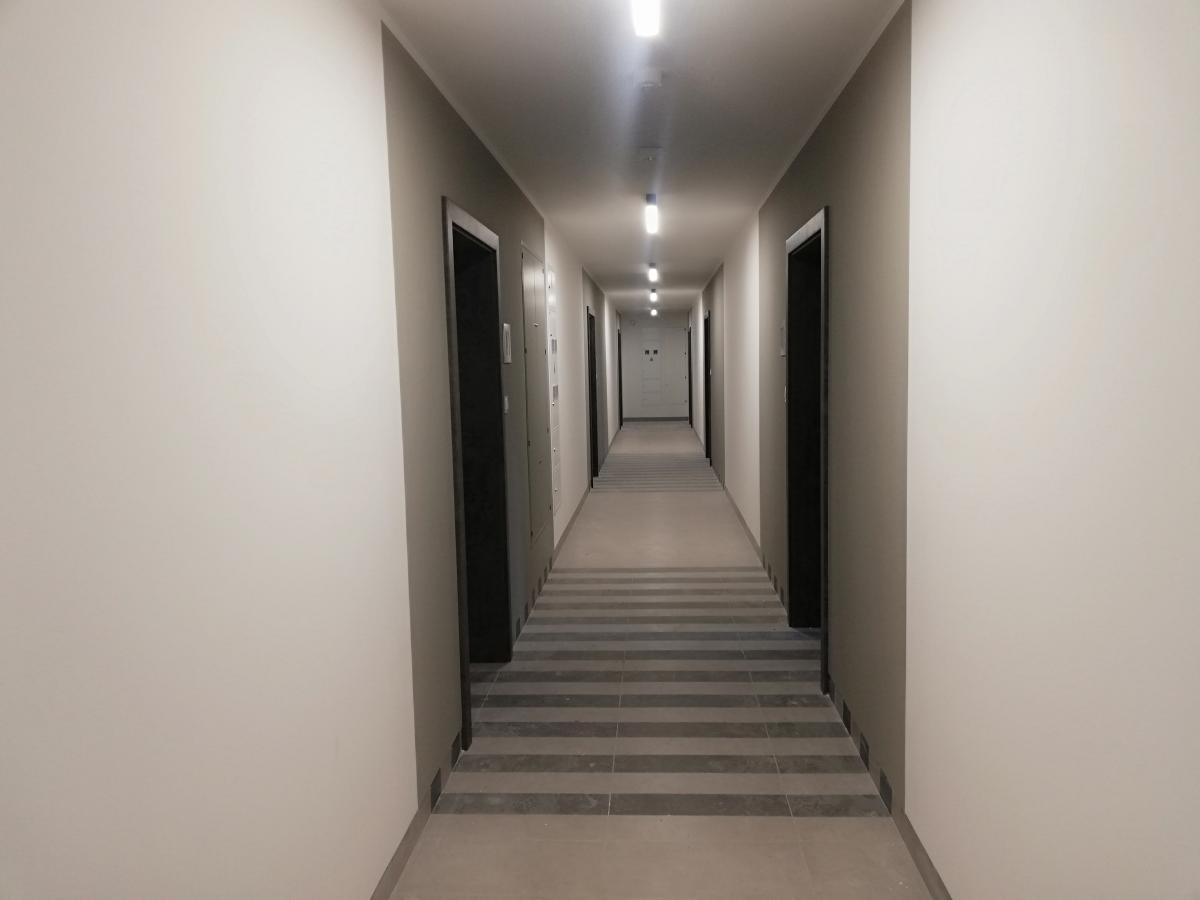

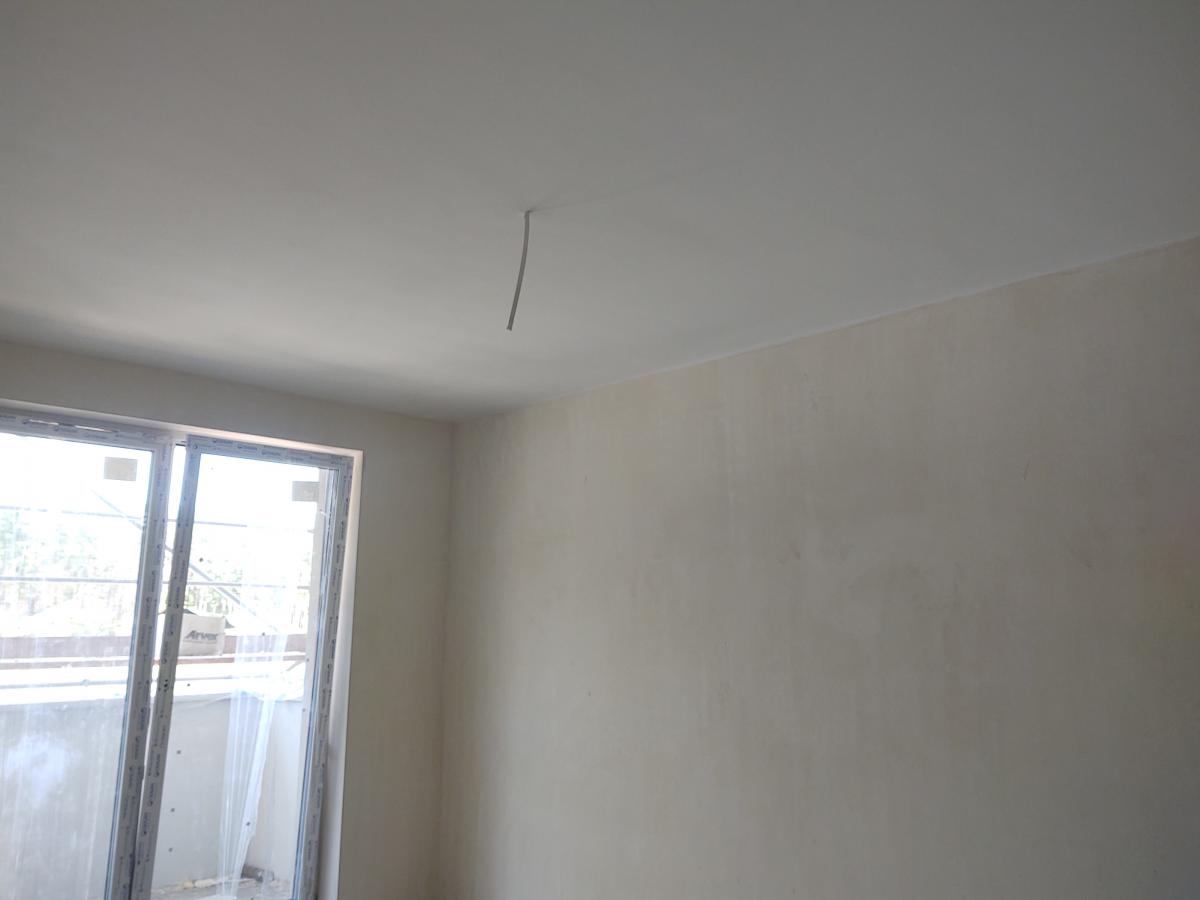

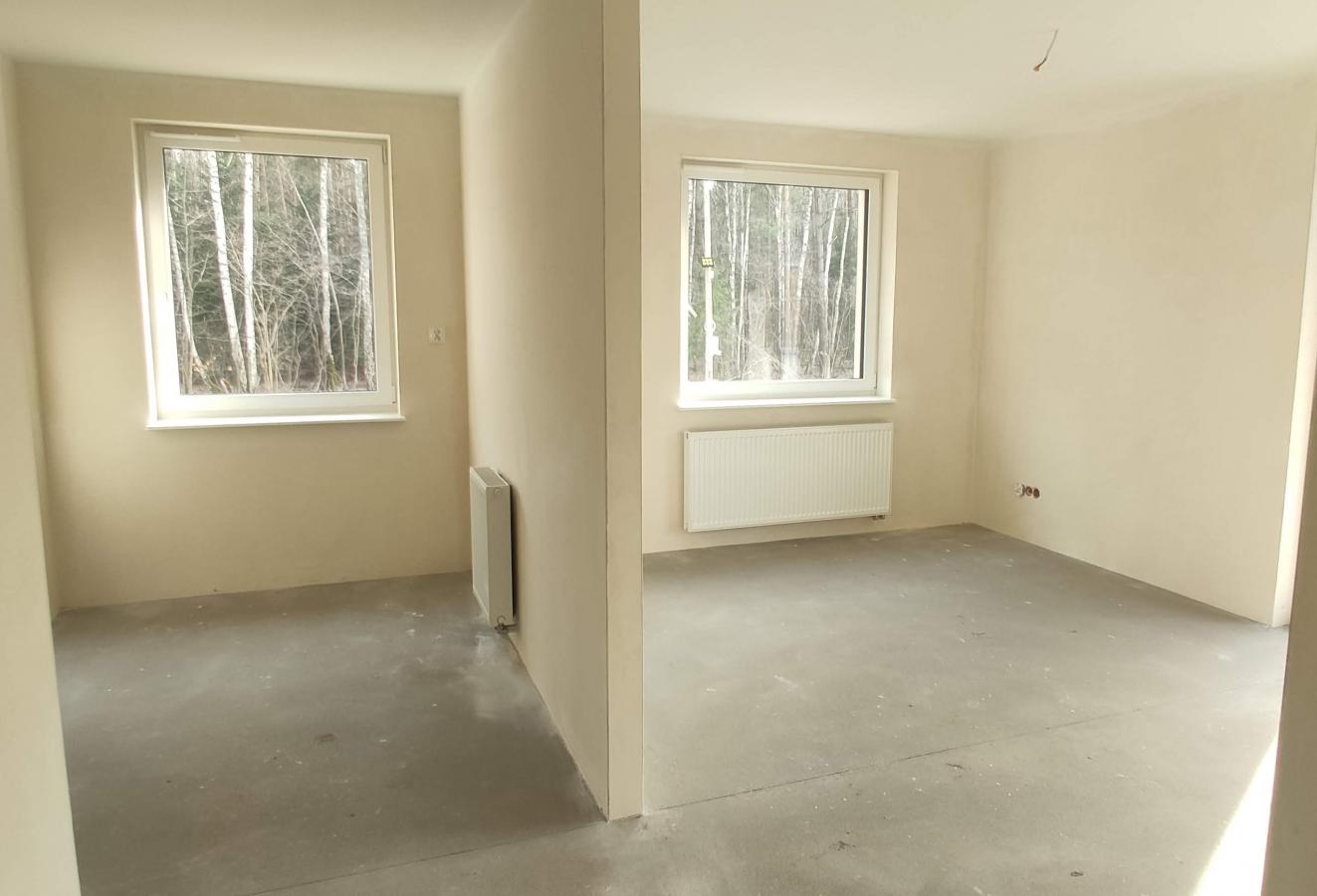

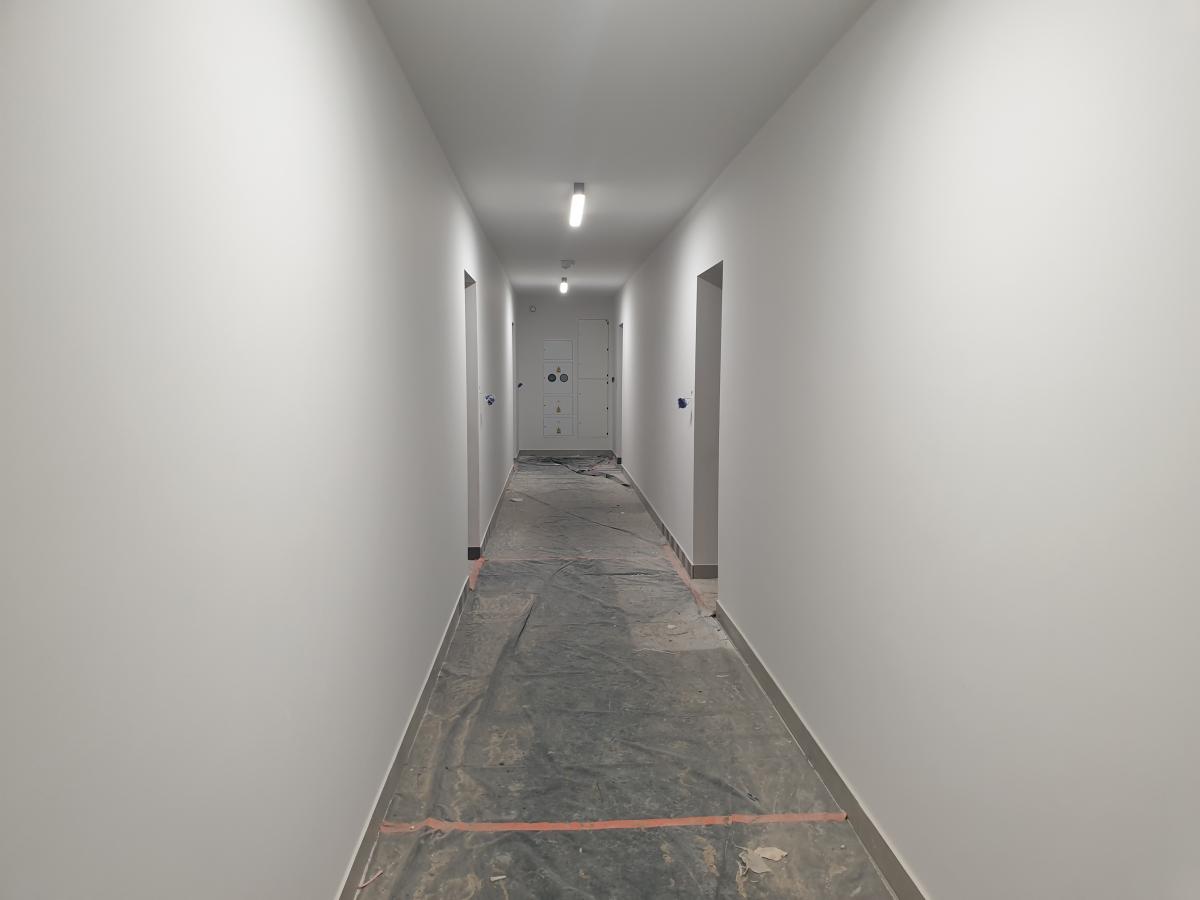

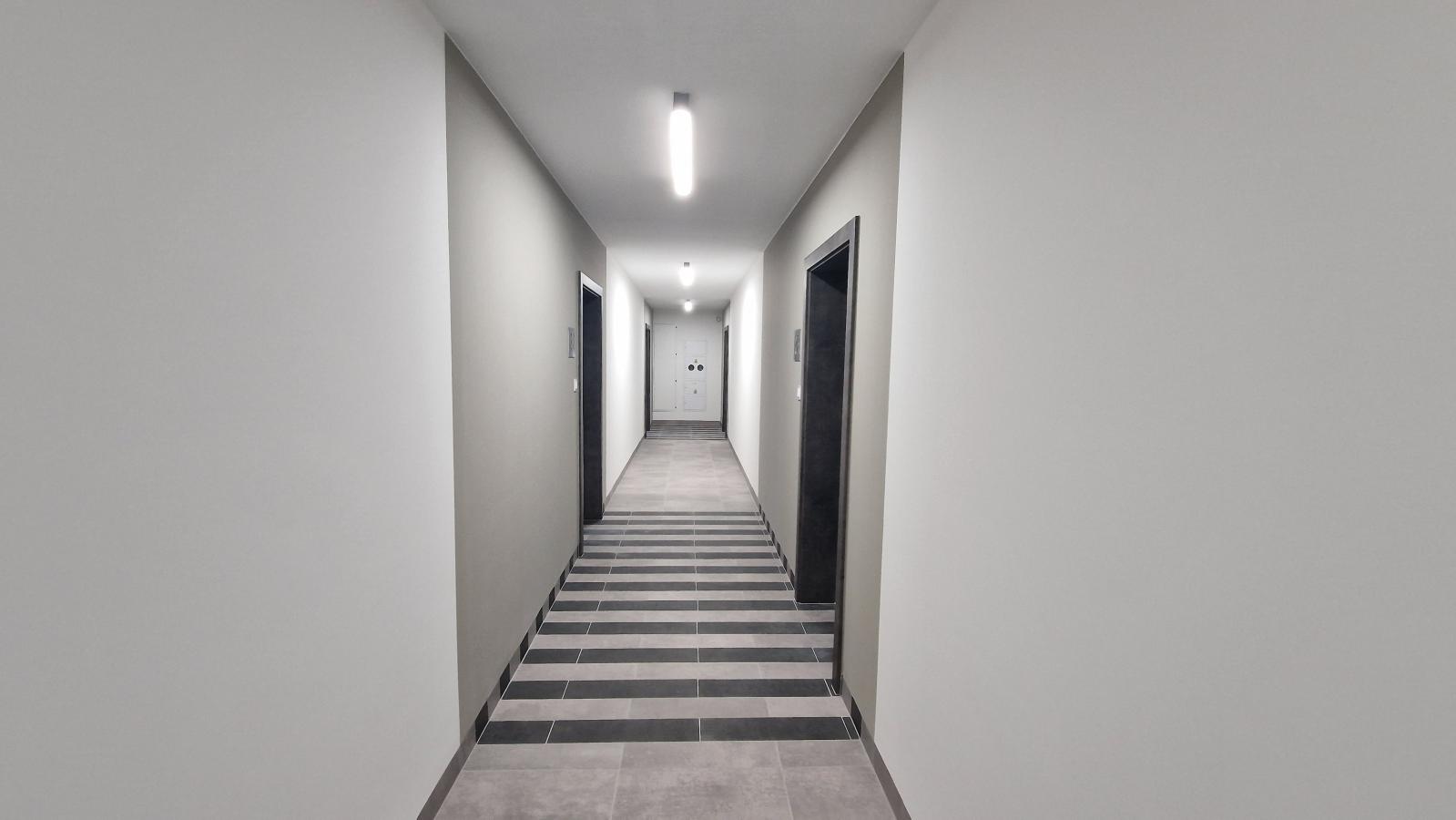

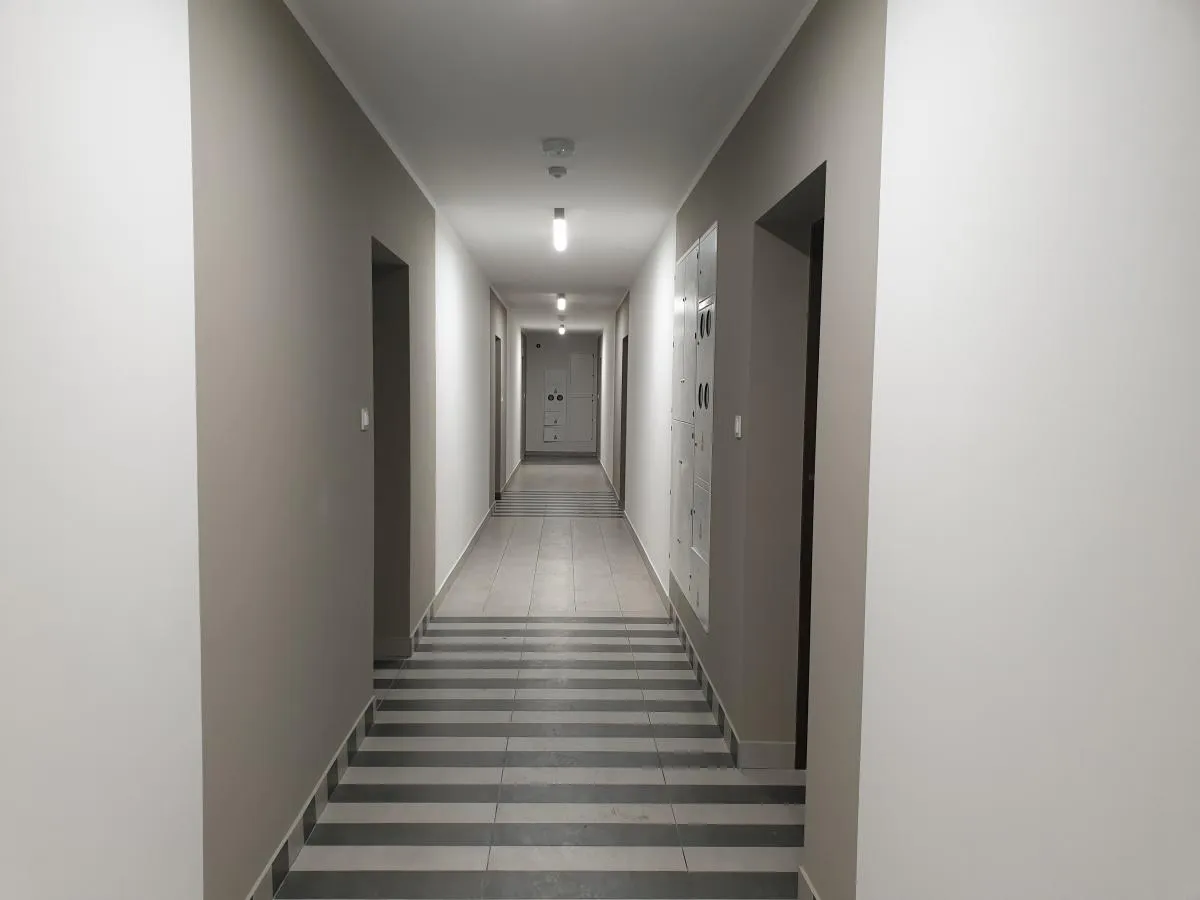

Zakończenie malowania ścian i sufitów, montaż osprzętu elektrycznego - korytarz, piętro pierwsze.

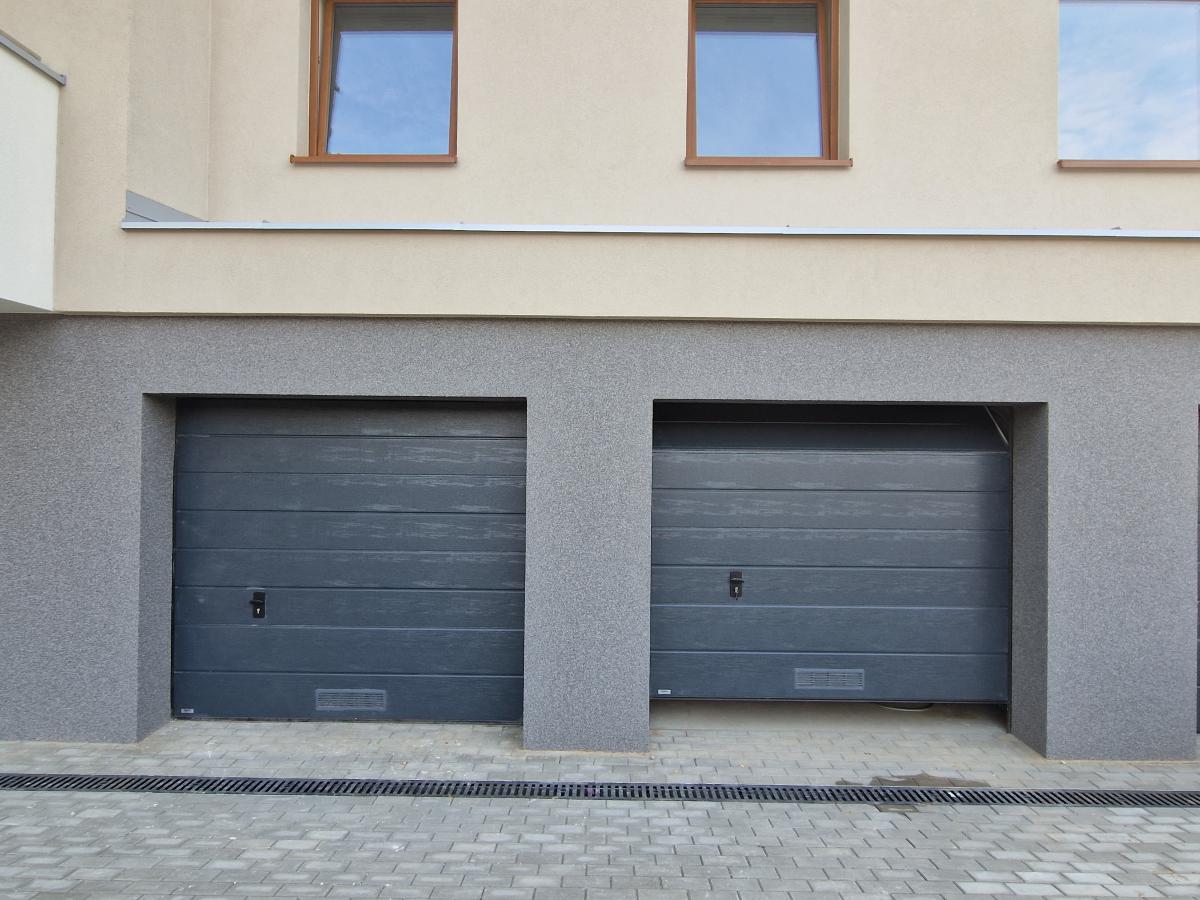

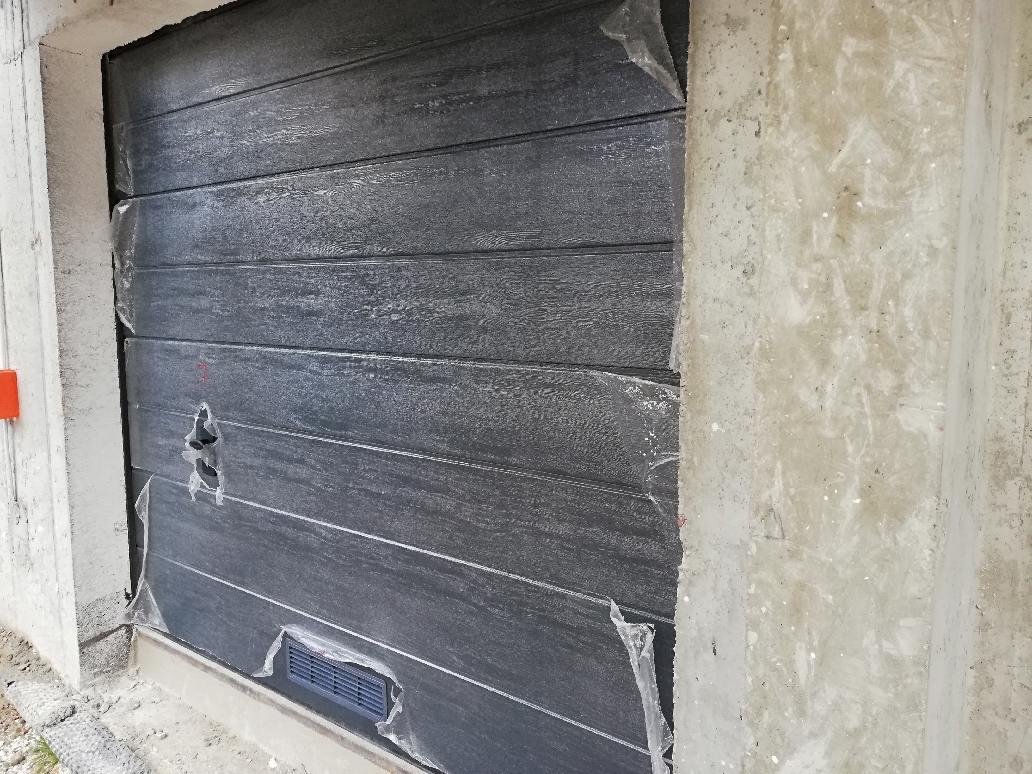

Zamontowanie bram do garaży indywidualnych.

Tynkowanie ścian w lokalach mieszkalnych na piętrze czwartym - klatka I.2020
Zagospodarowanie terenu w pobliżu budynków. Wykonanie placu zabaw oraz miniboisk do piłki nożnej i koszykówki - część I.
Zagospodarowanie terenu w pobliżu budynków. Wykonanie placu zabaw oraz miniboisk do piłki nożnej i koszykówki - część II.

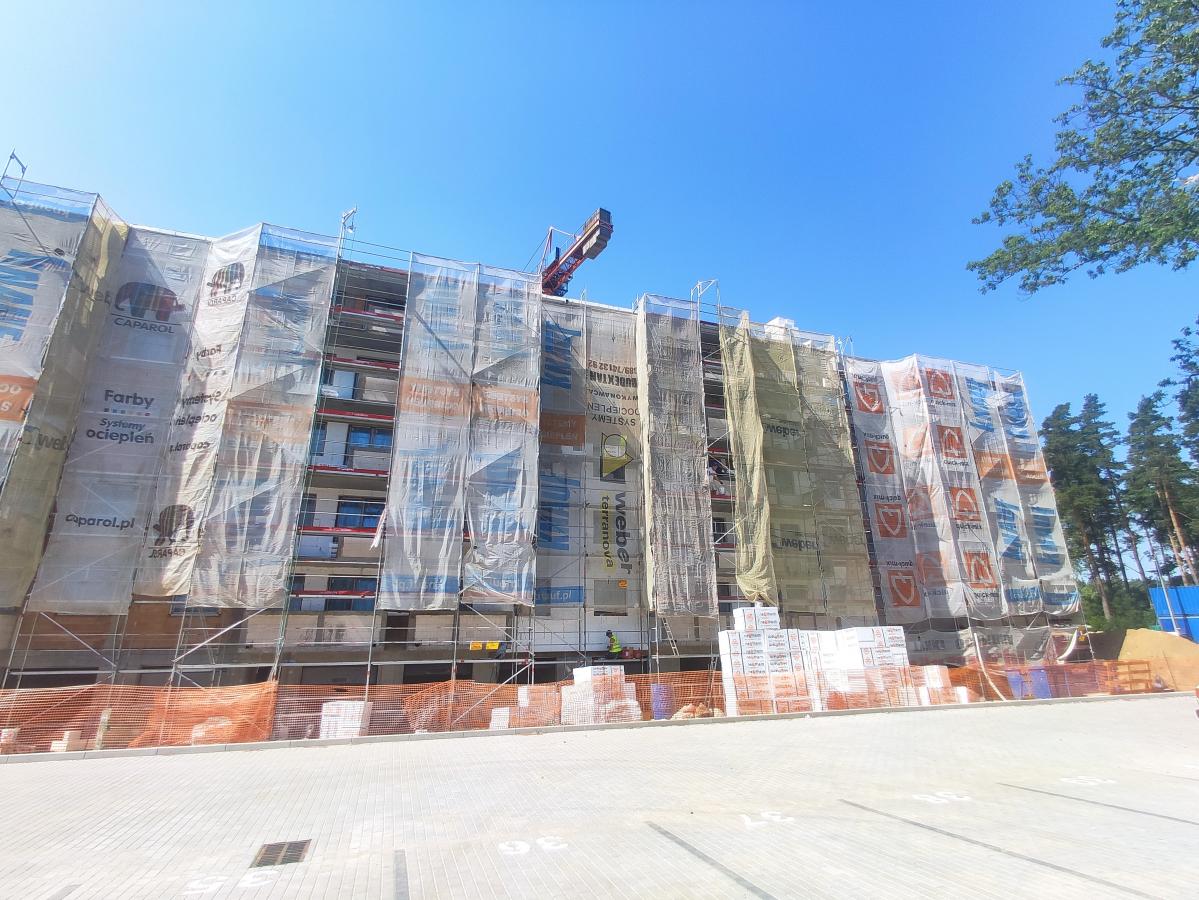

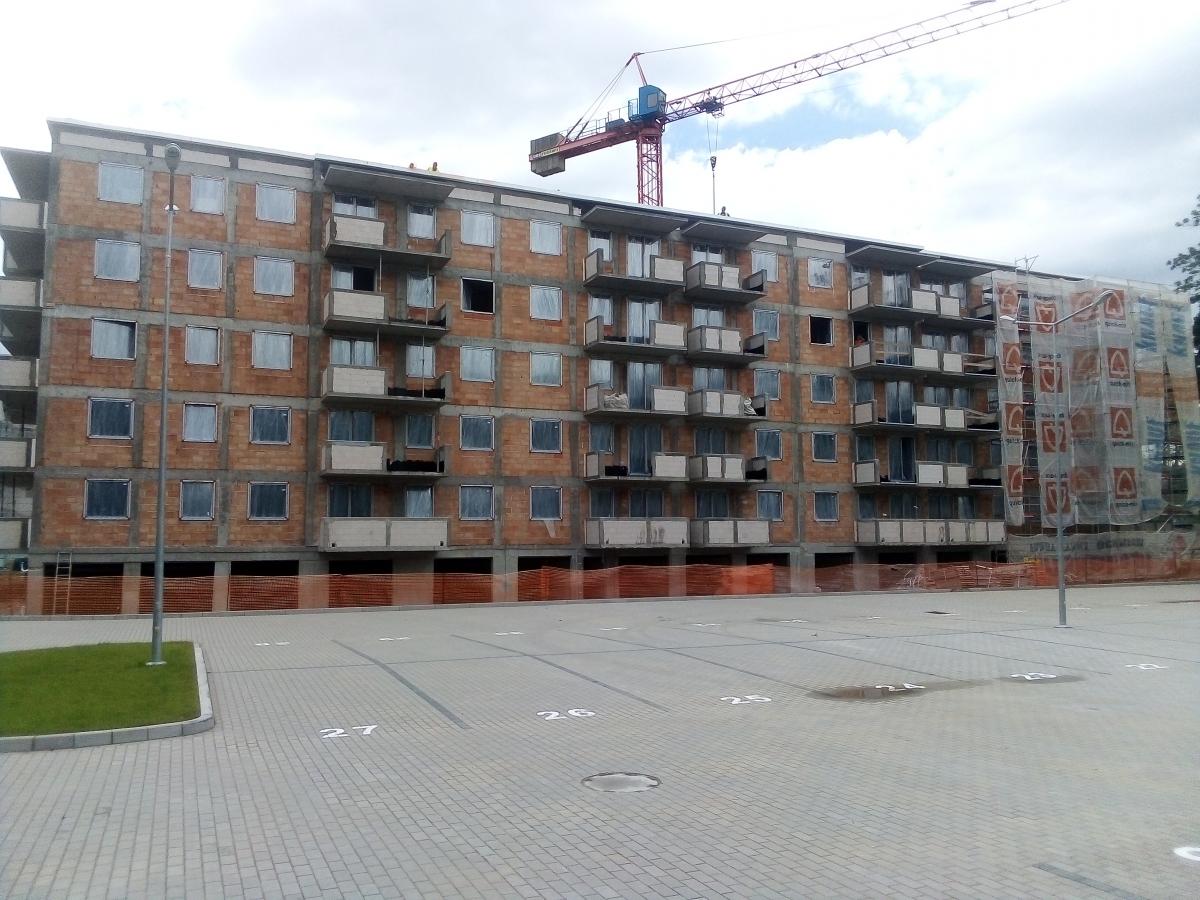

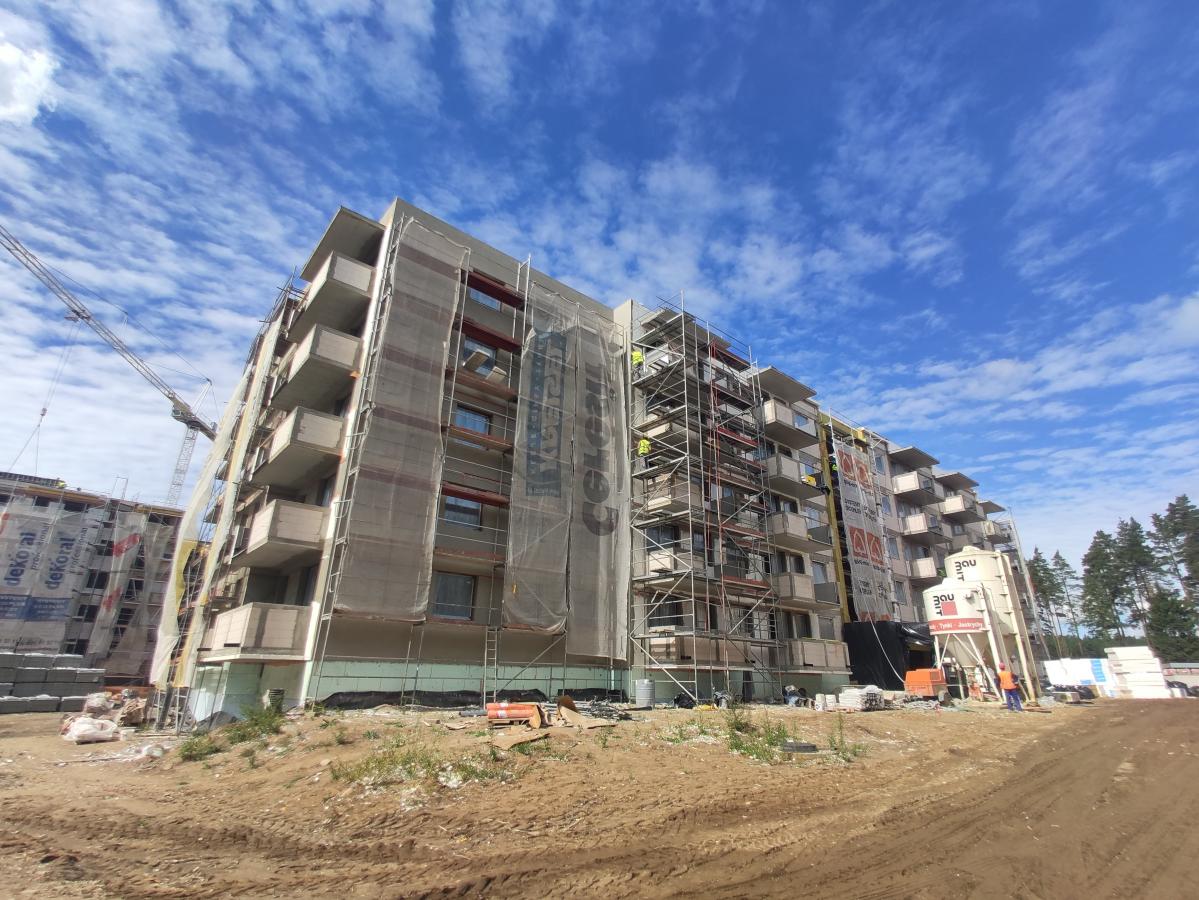

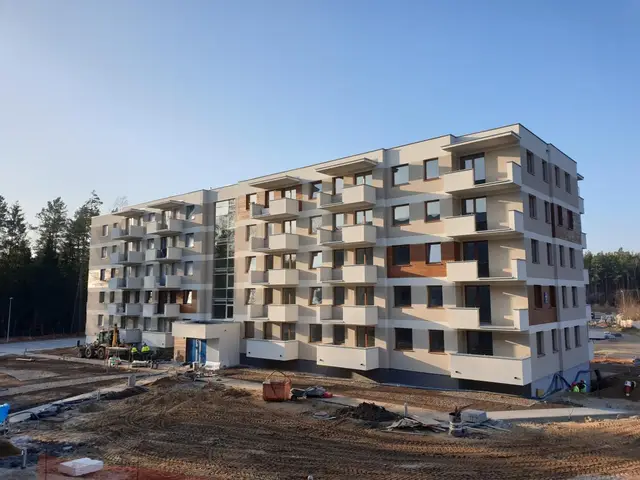

Wykonanie wyprawy elewacyjnej - wschodnia część budynku.

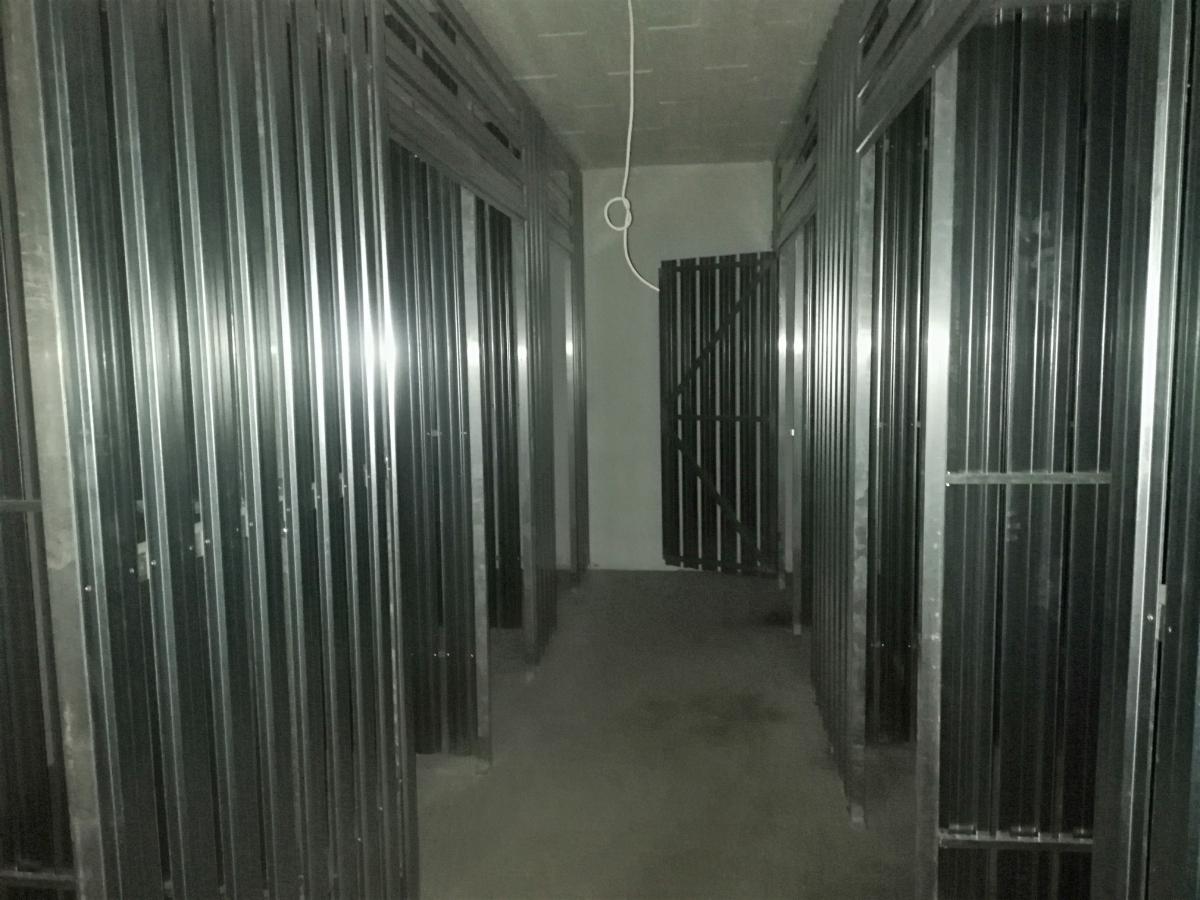

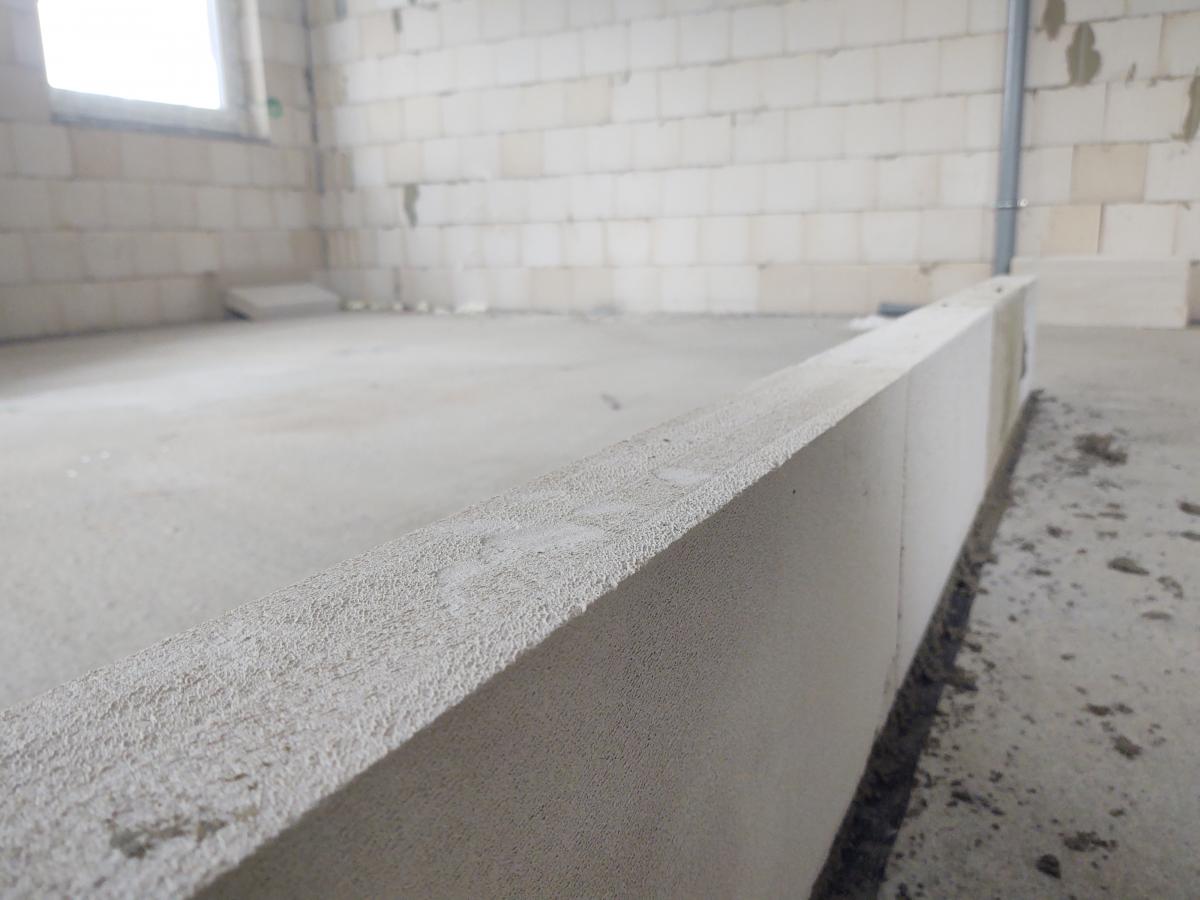

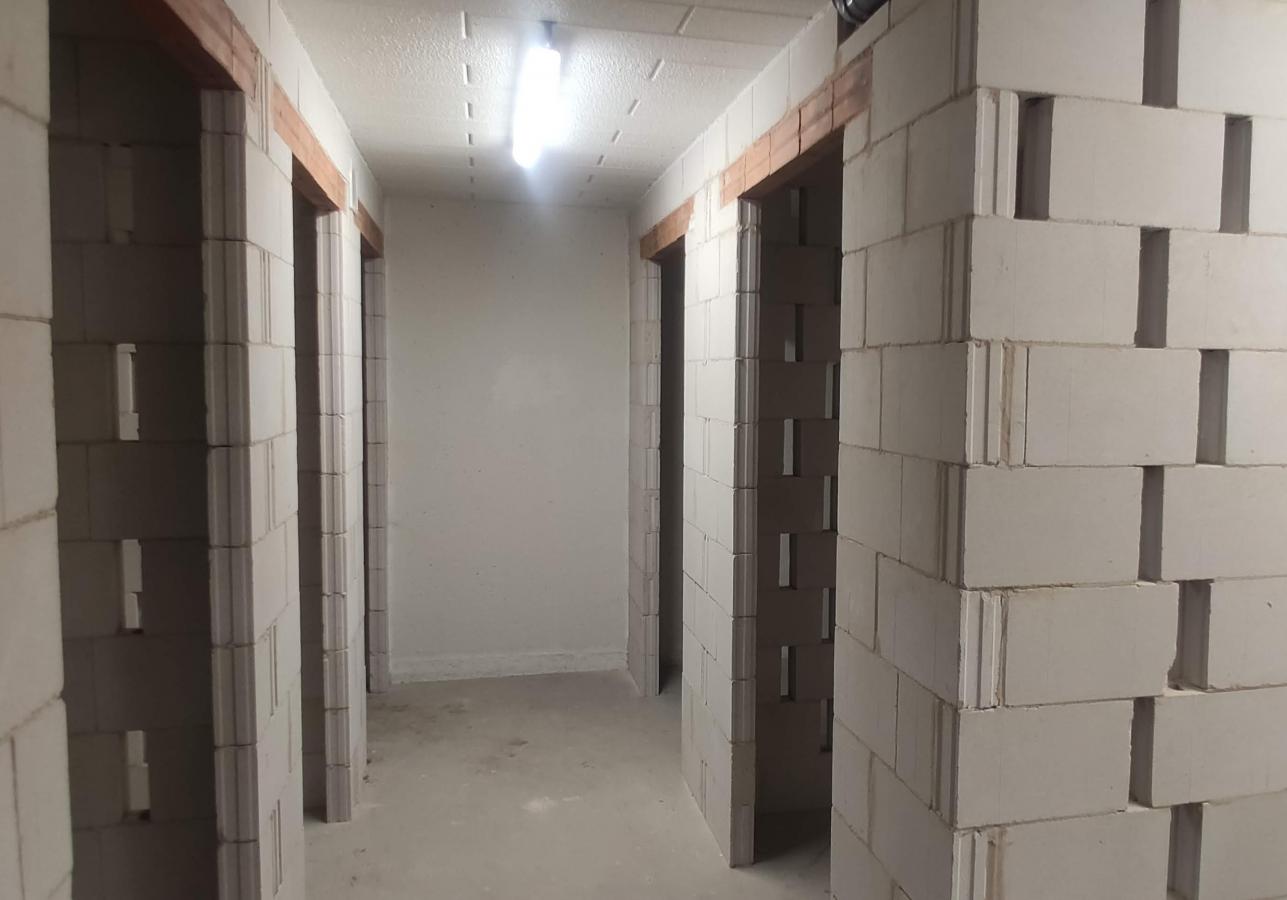

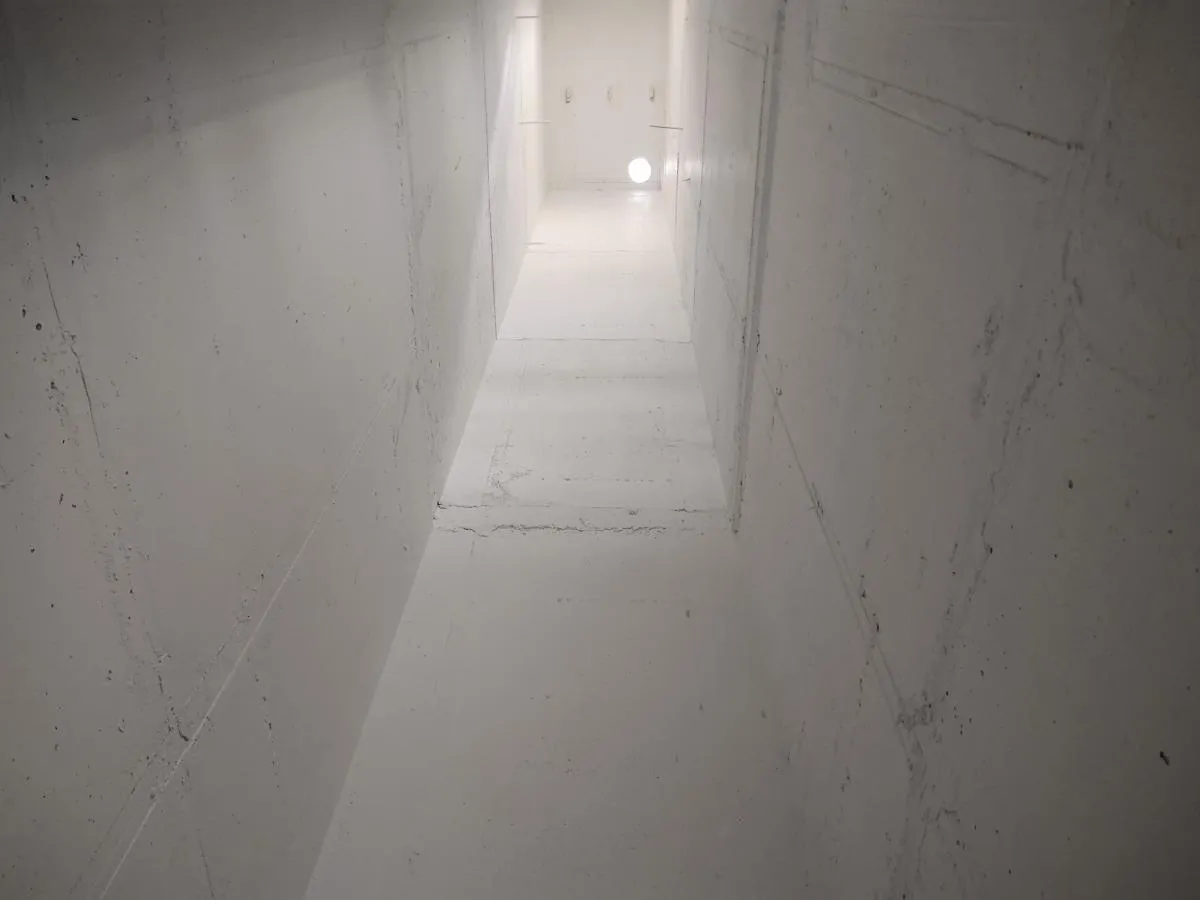

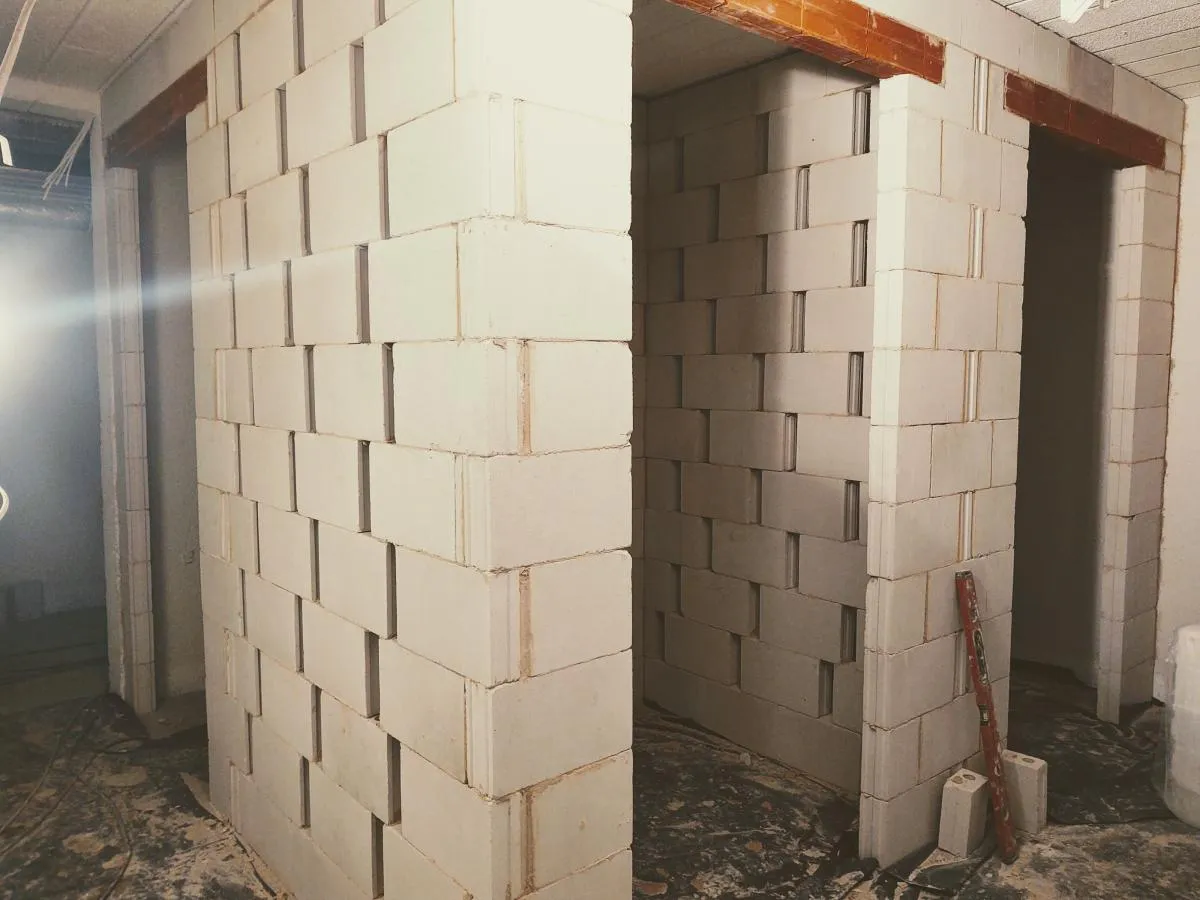

Wydzielenie komórek lokatorskich.

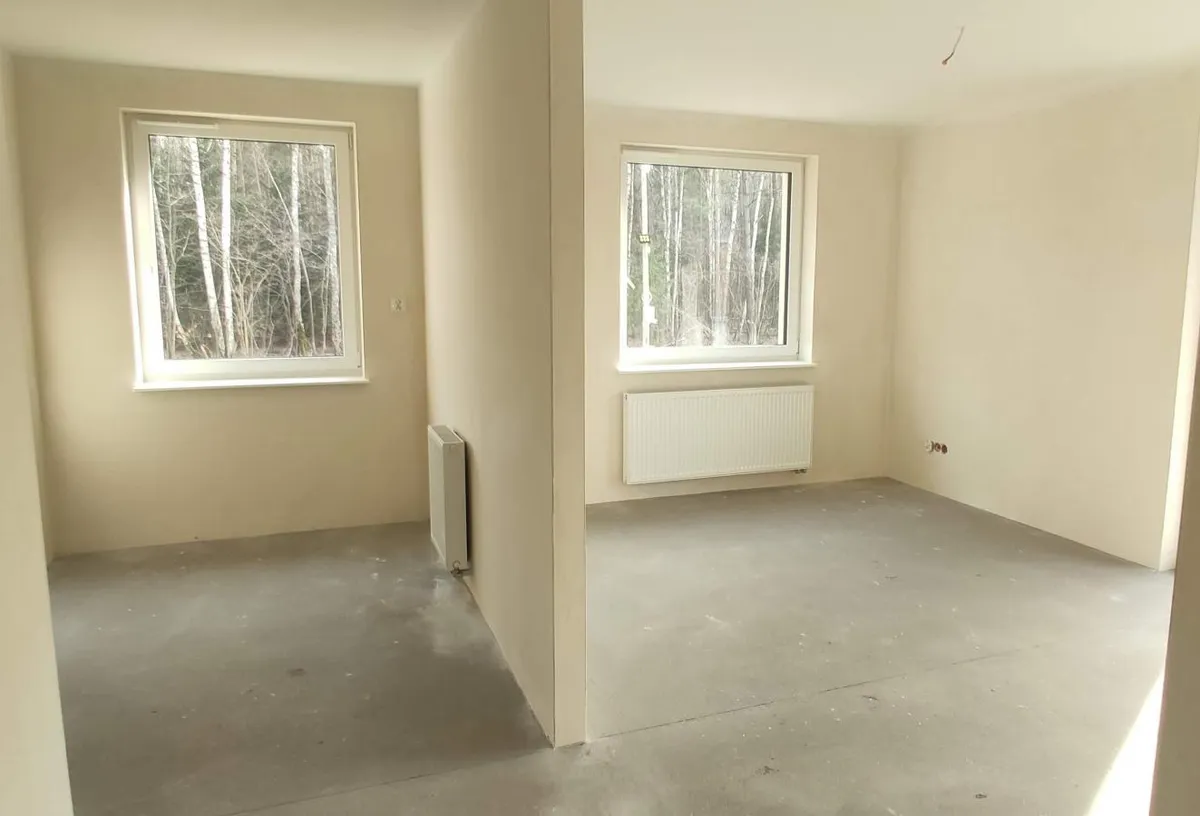

Montaż w lokalach mieszkalnych grzejników, parapetów oraz osprzętu elektrycznego.

Zakończenie zewnętrznych prac wykończeniowych budynku.

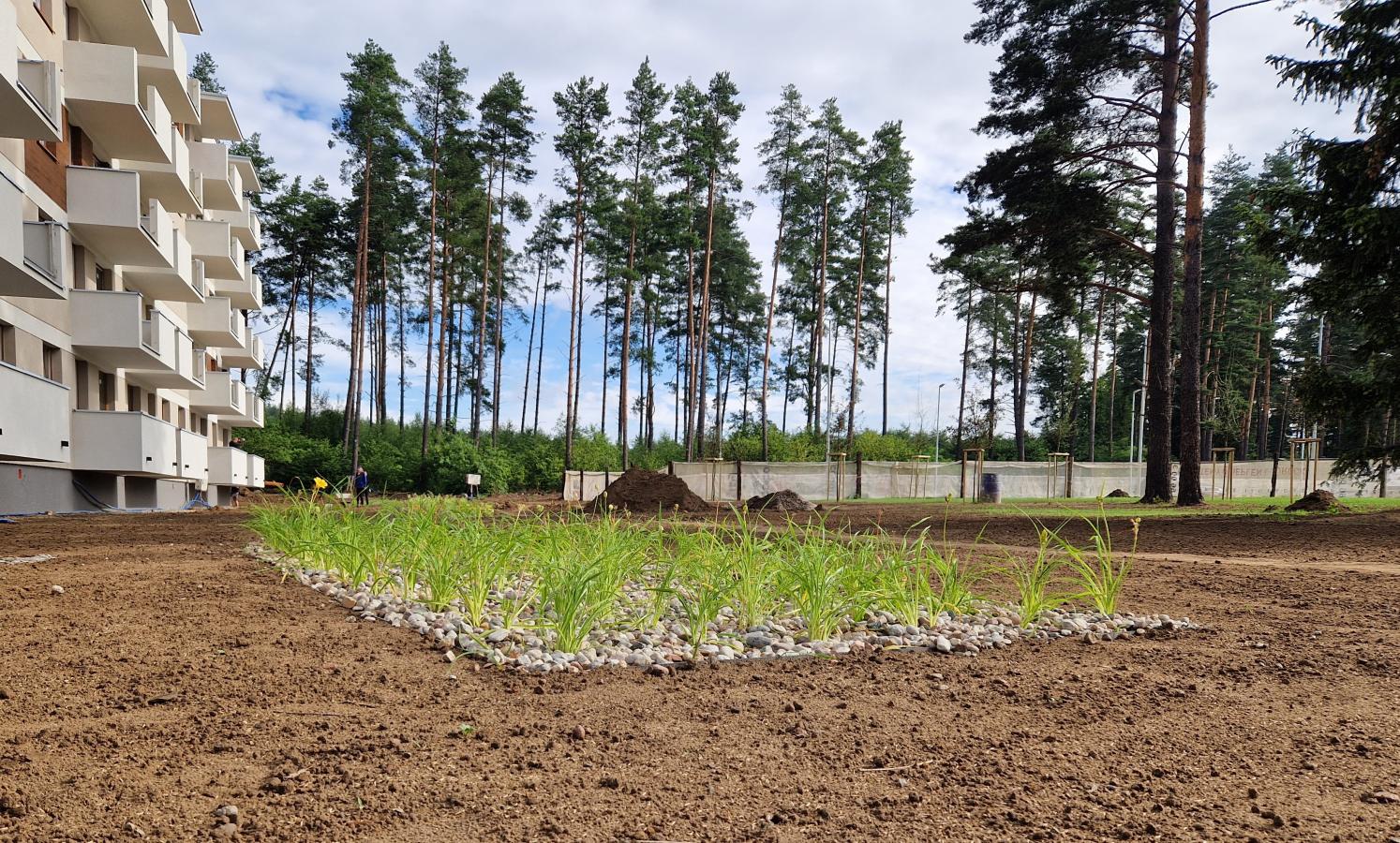

Zagospodarowanie terenu zielenią wokół budynku.

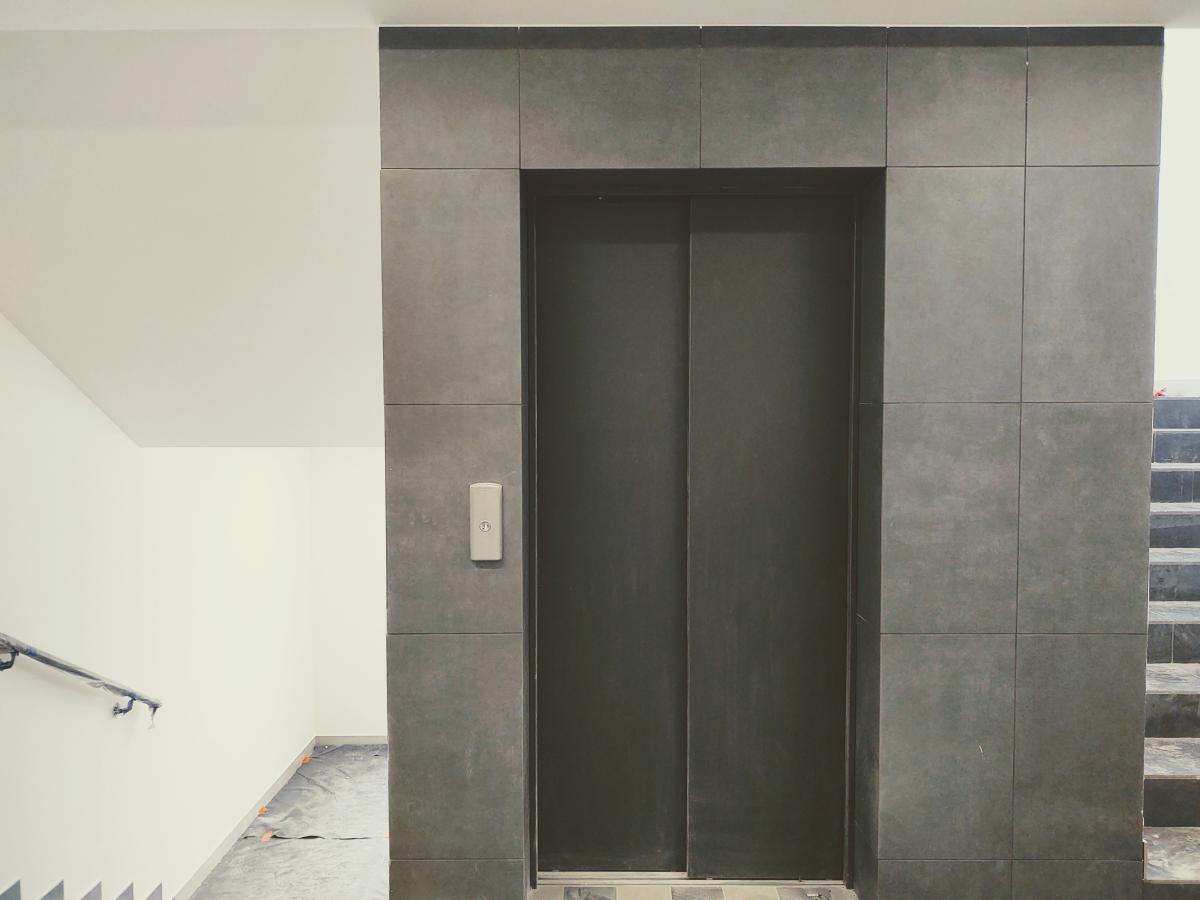

Zamontowanie dźwigu osobowego.
Zakończenie prac wykończeniowych części wspólnych budynku.
Wykonanie podkładów pod posadzki oraz szpachlowanie sufitów na korytarzach parteru.
Zakończenie prac wykończeniowych w garażach indywidualnych.

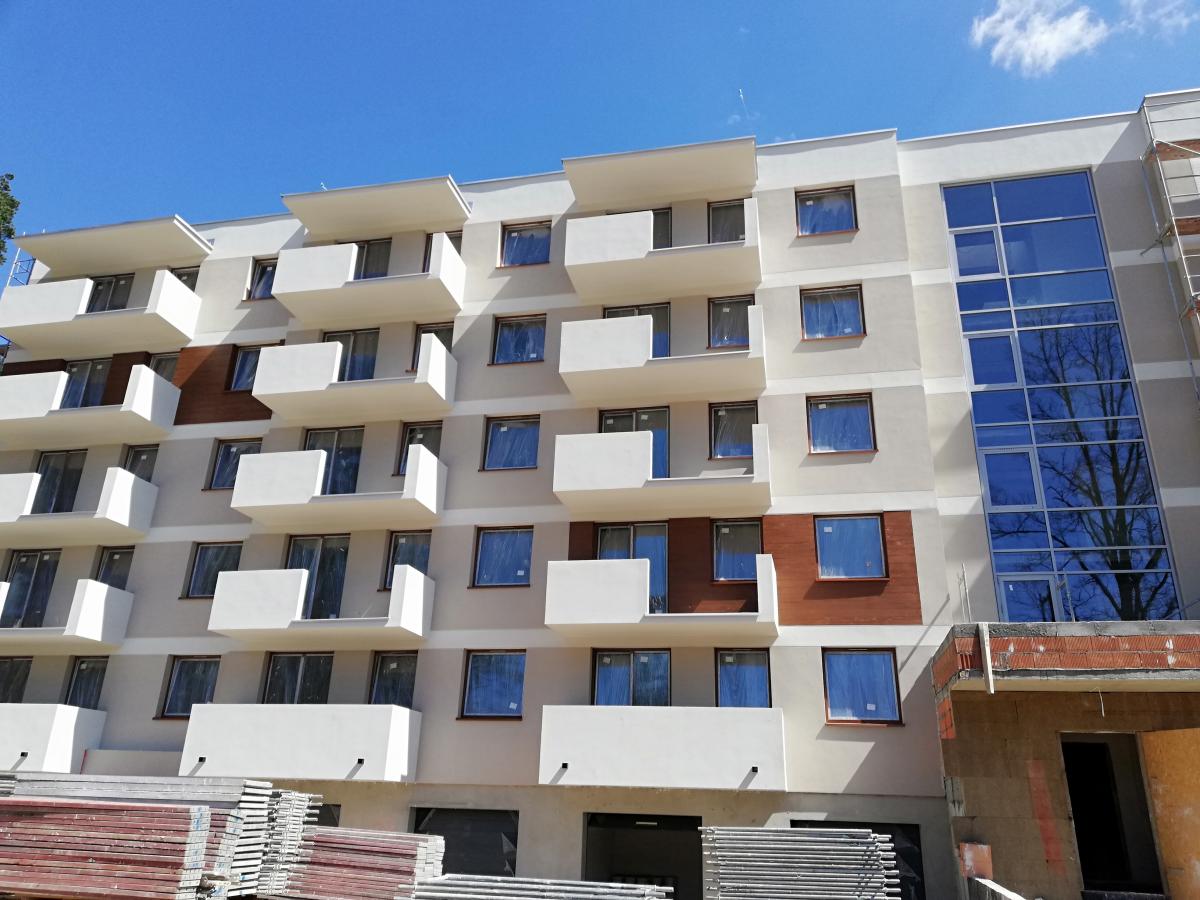

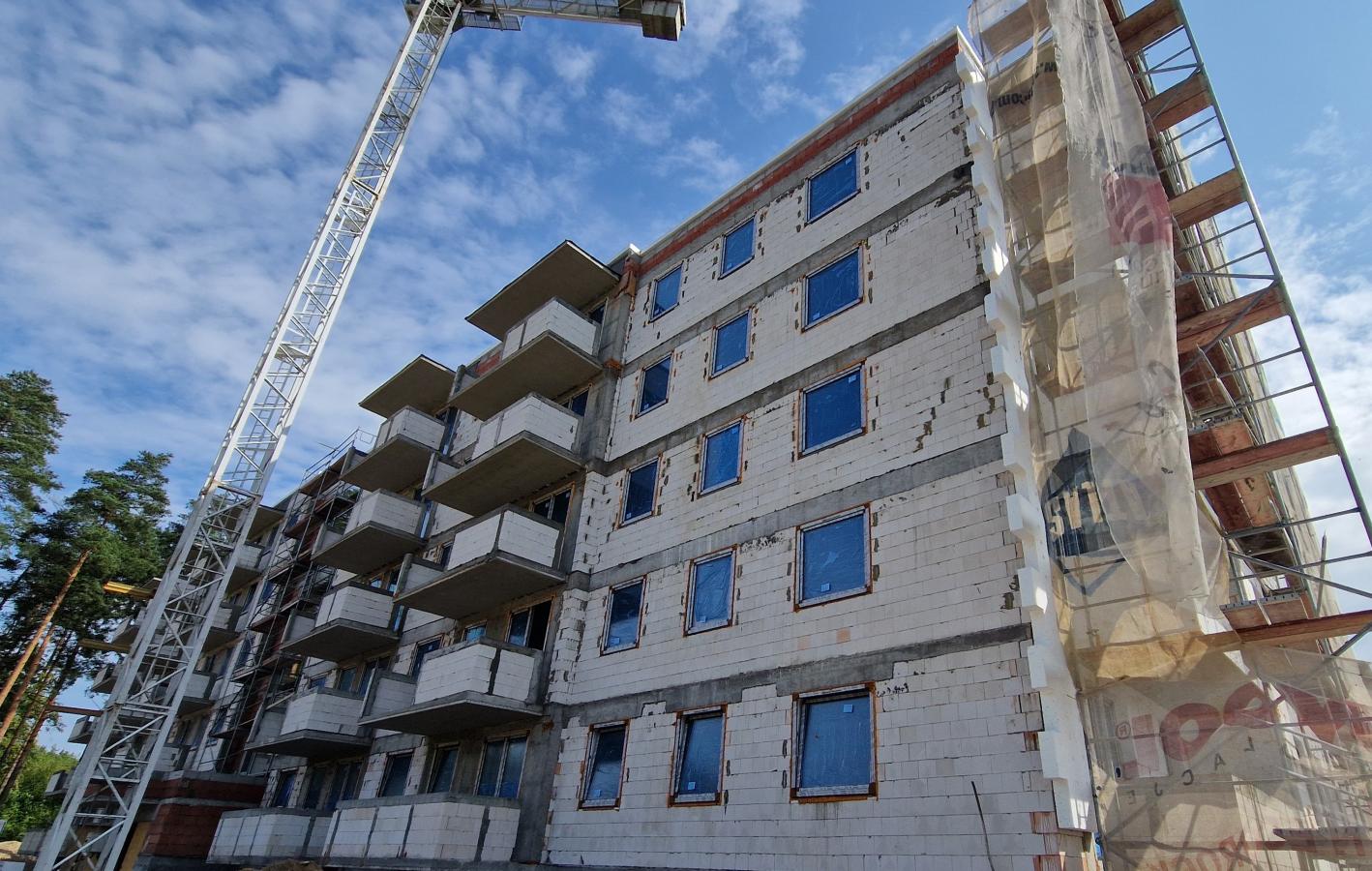

Zewnętrzne prace wykończeniowe elewacji wschodniej budynku.
Przygotowanie do realizacji projektu zagospodarowania terenu zielenią.
Docieplenie wschodniej elewacji budynku.

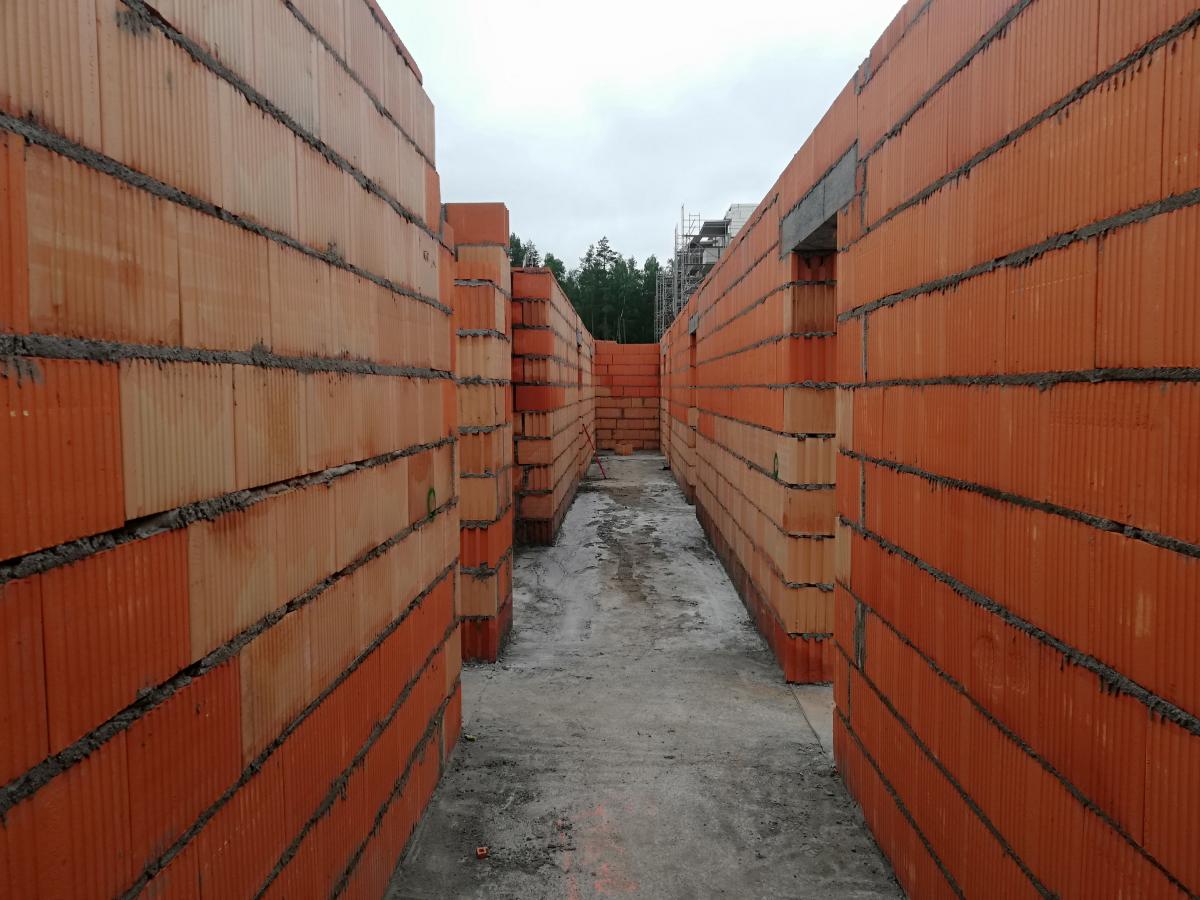

Zakończenie murowania ścian wydzielających komórki lokatorskie.
Malowanie ścian i sufitów części wspólnych budynku.

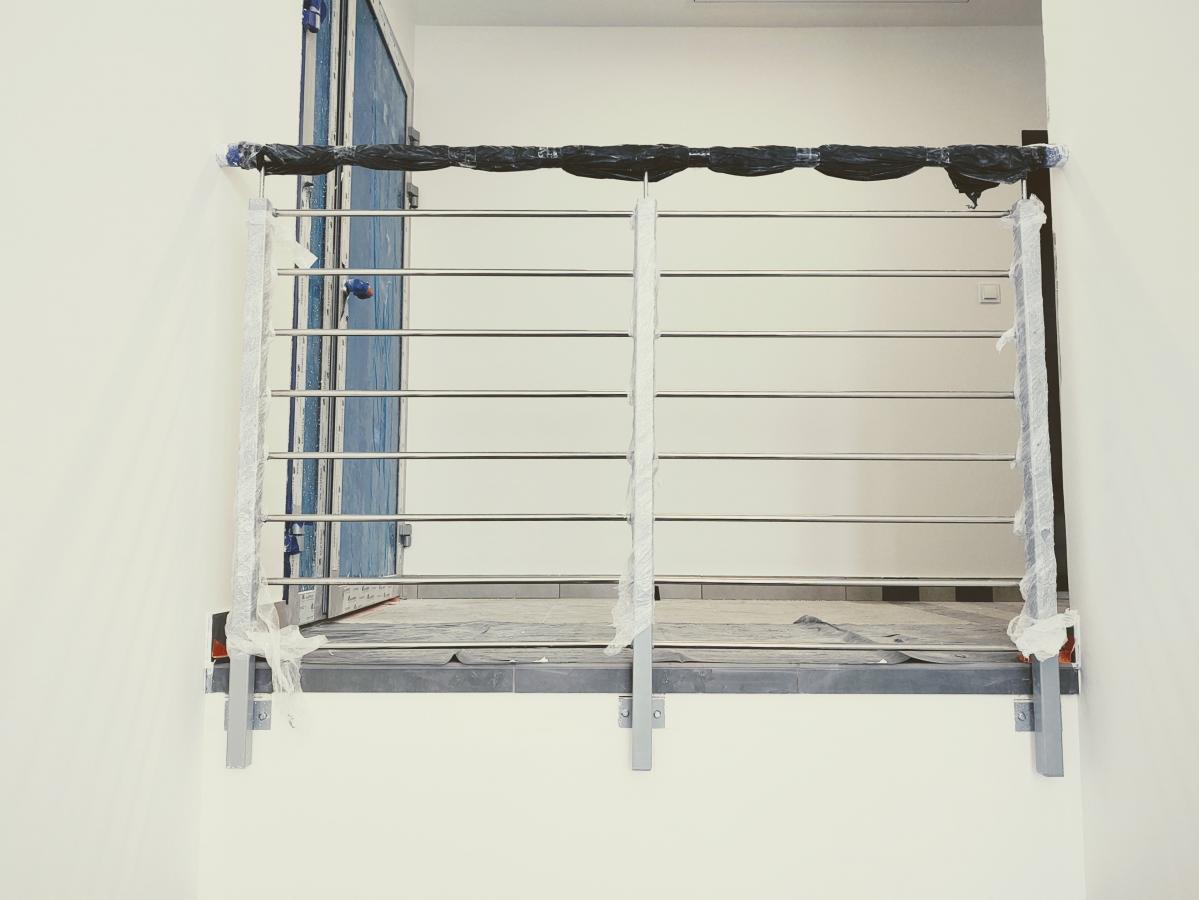

Montaż balustrad na klatce schodowej.

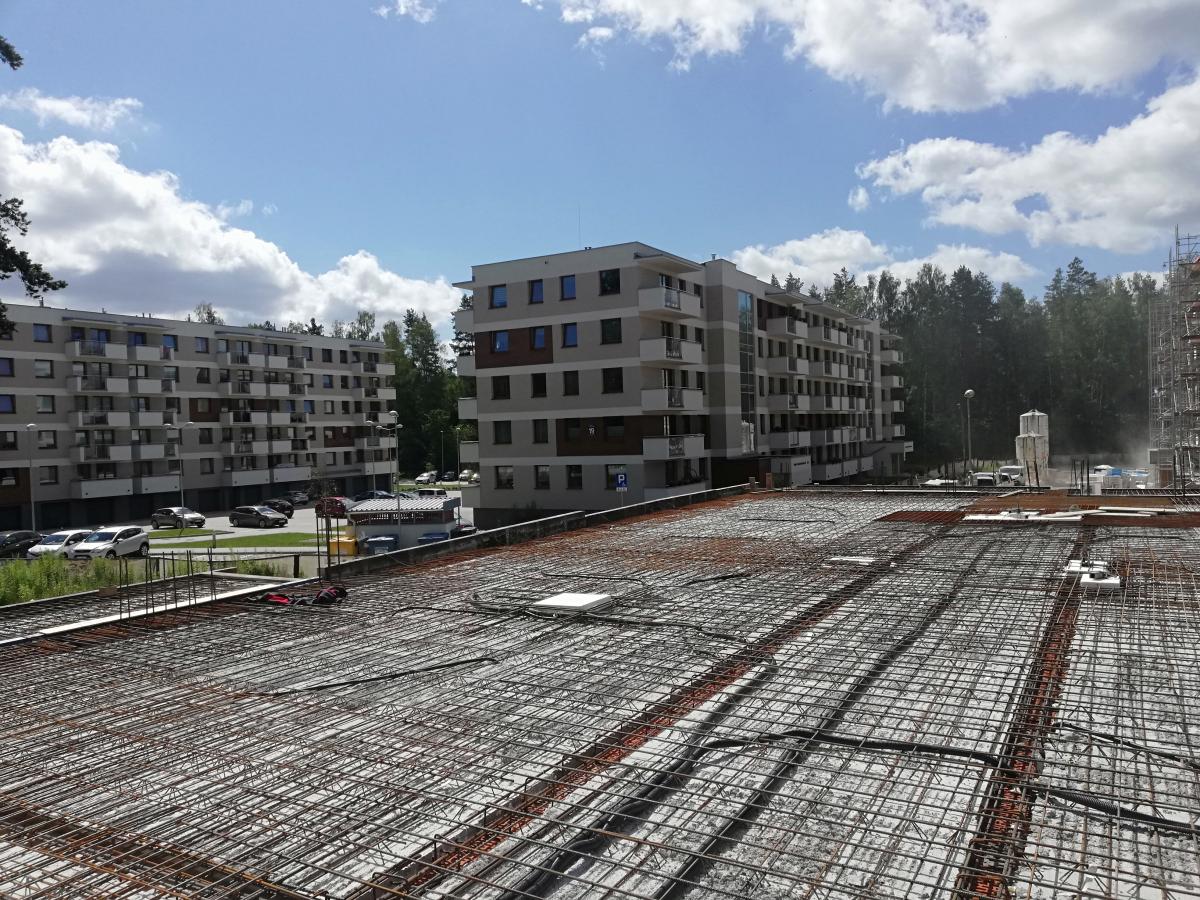

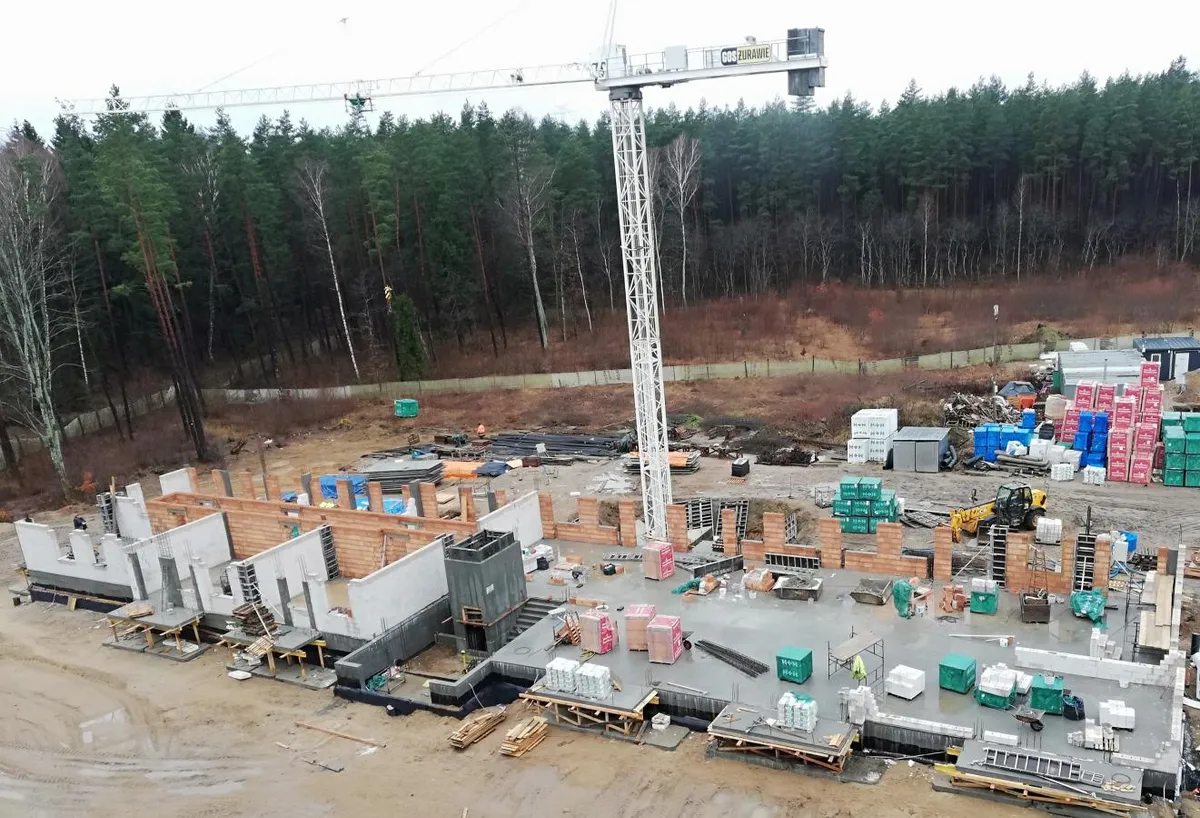

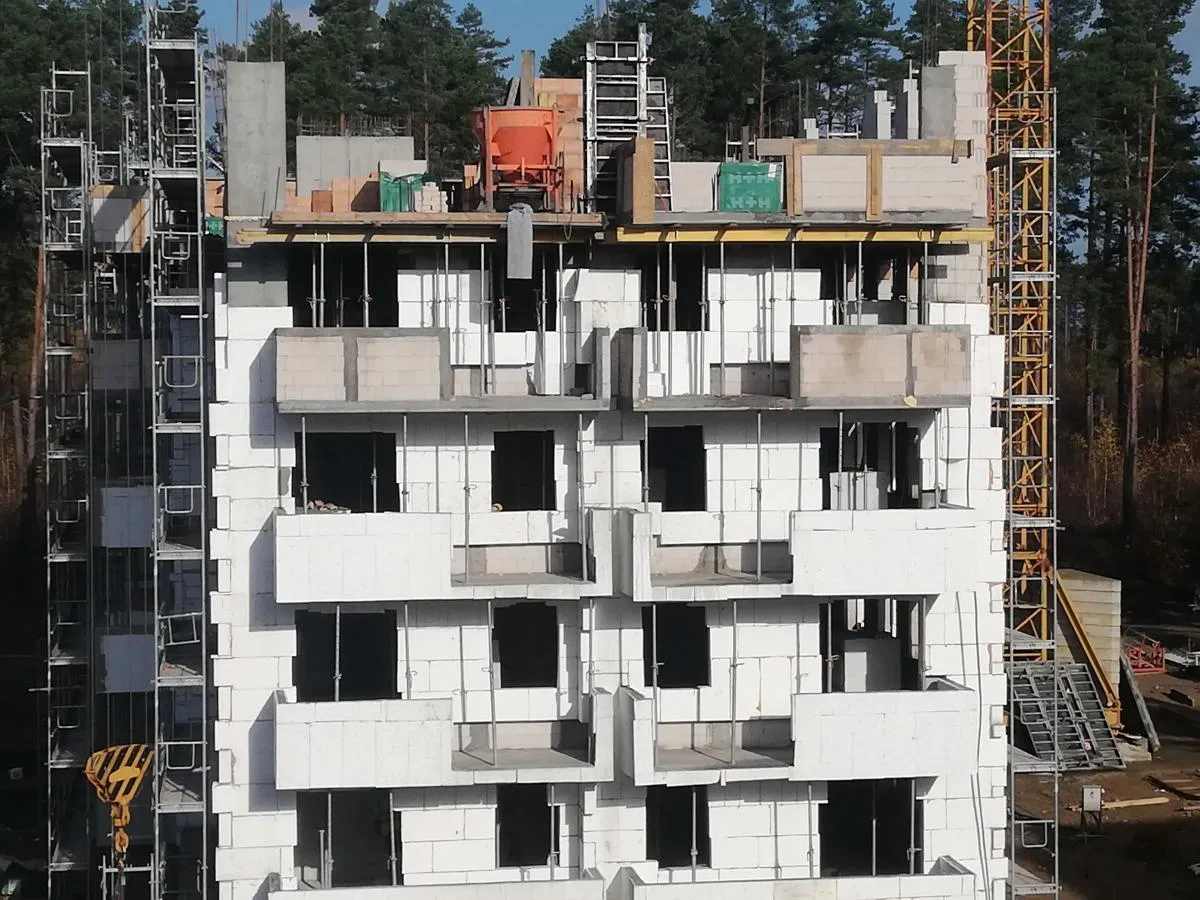

Zakończenie prac związanych z konstrukcją budynku.
Rozprowadzanie instalacji elektrycznych w lokalach mieszkalnych na piętrze trzecim.

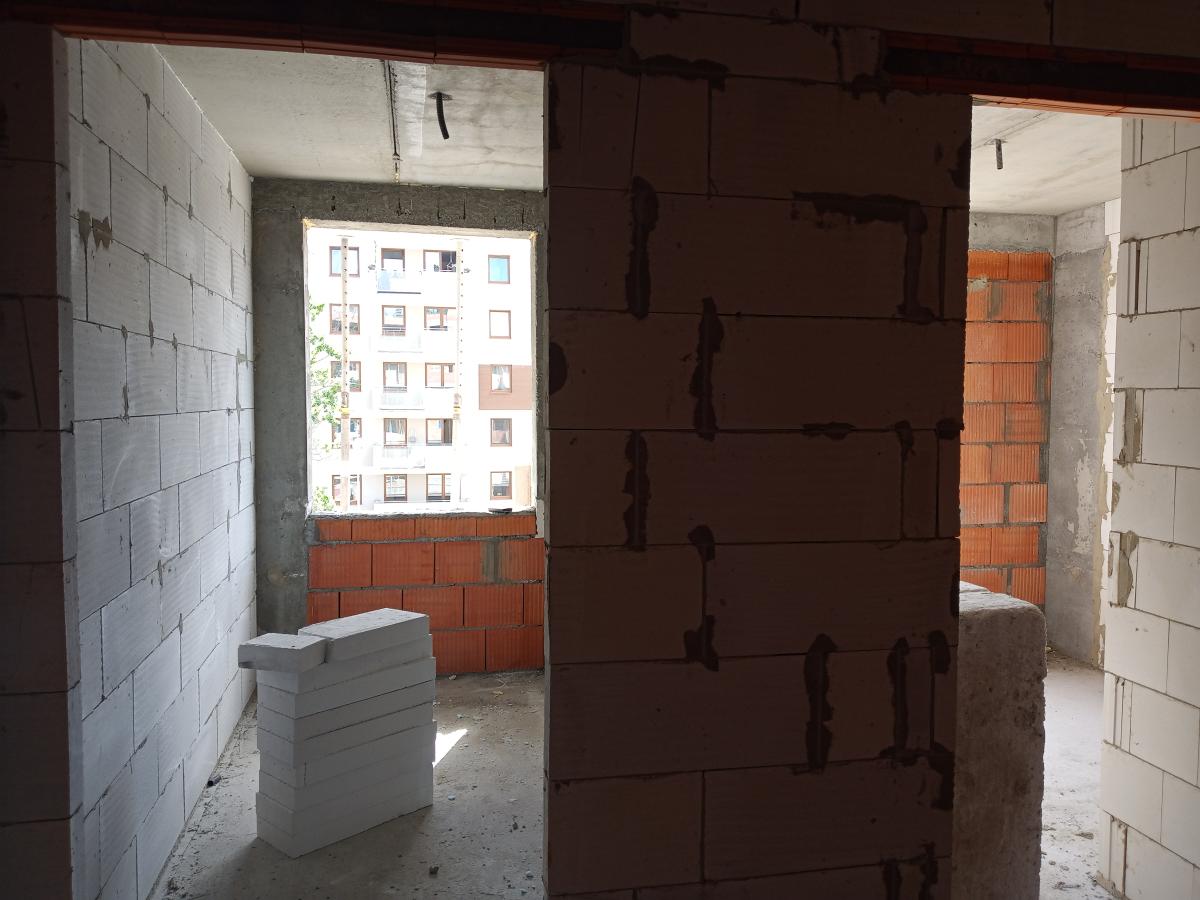

Zakończenie prac murarskich w zakresie ścianek działowych w lokalach mieszkalnych na piętrze czwartym.
Docieplenie zachodniej elewacji budynku.

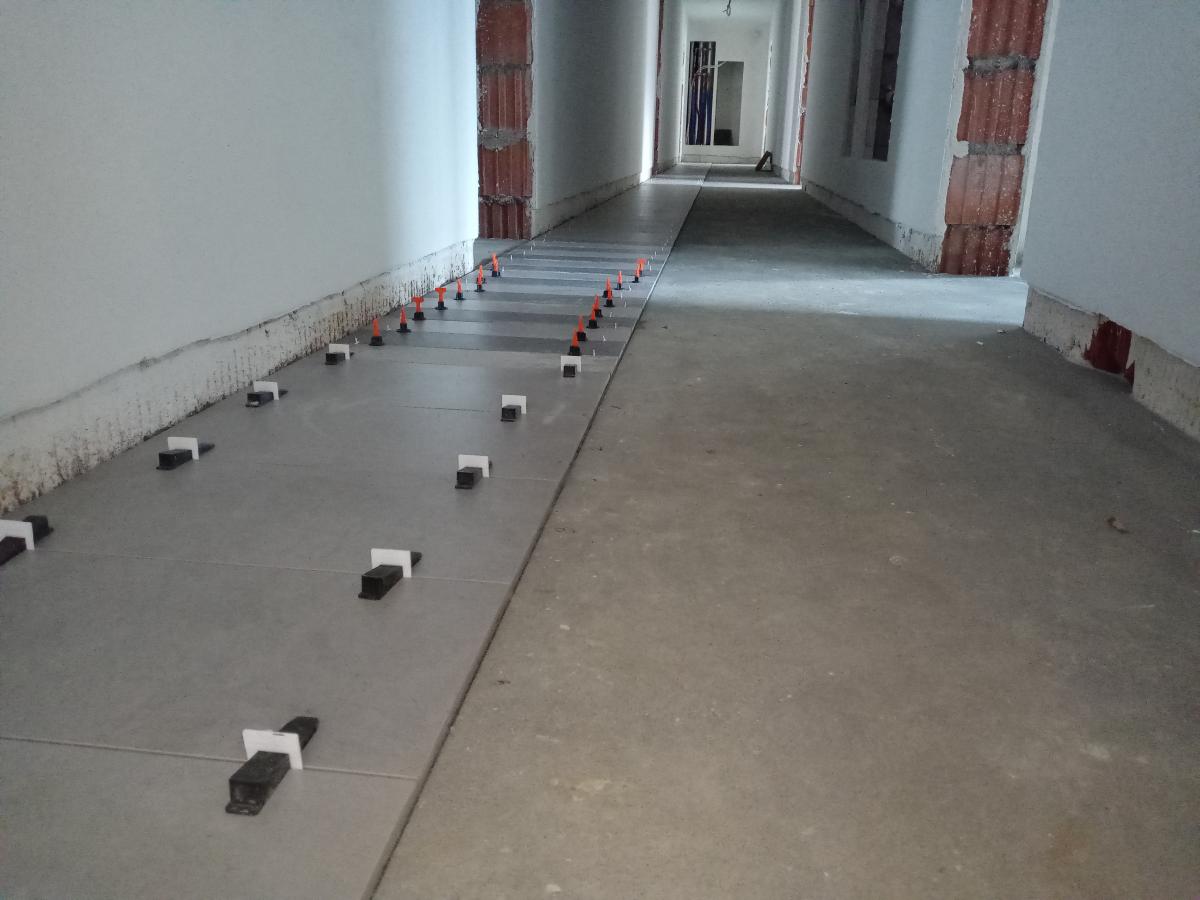

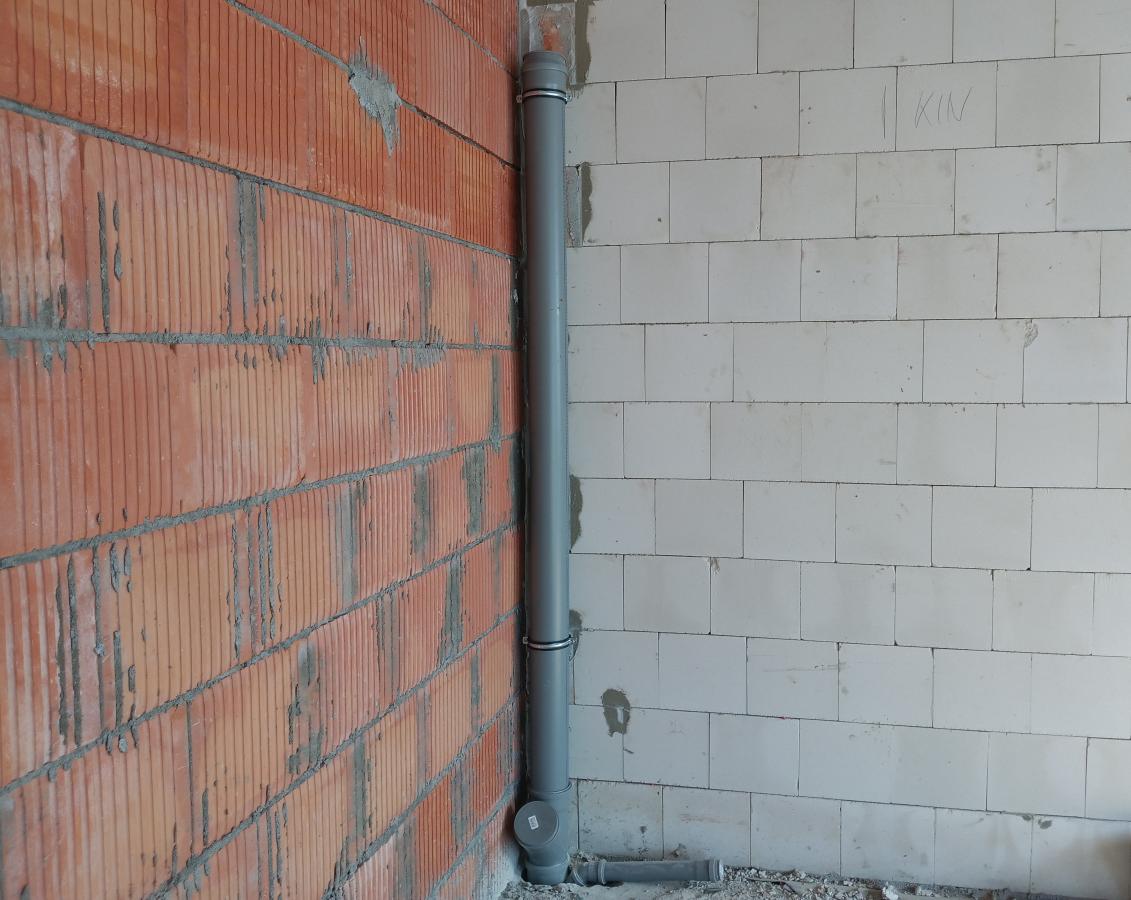

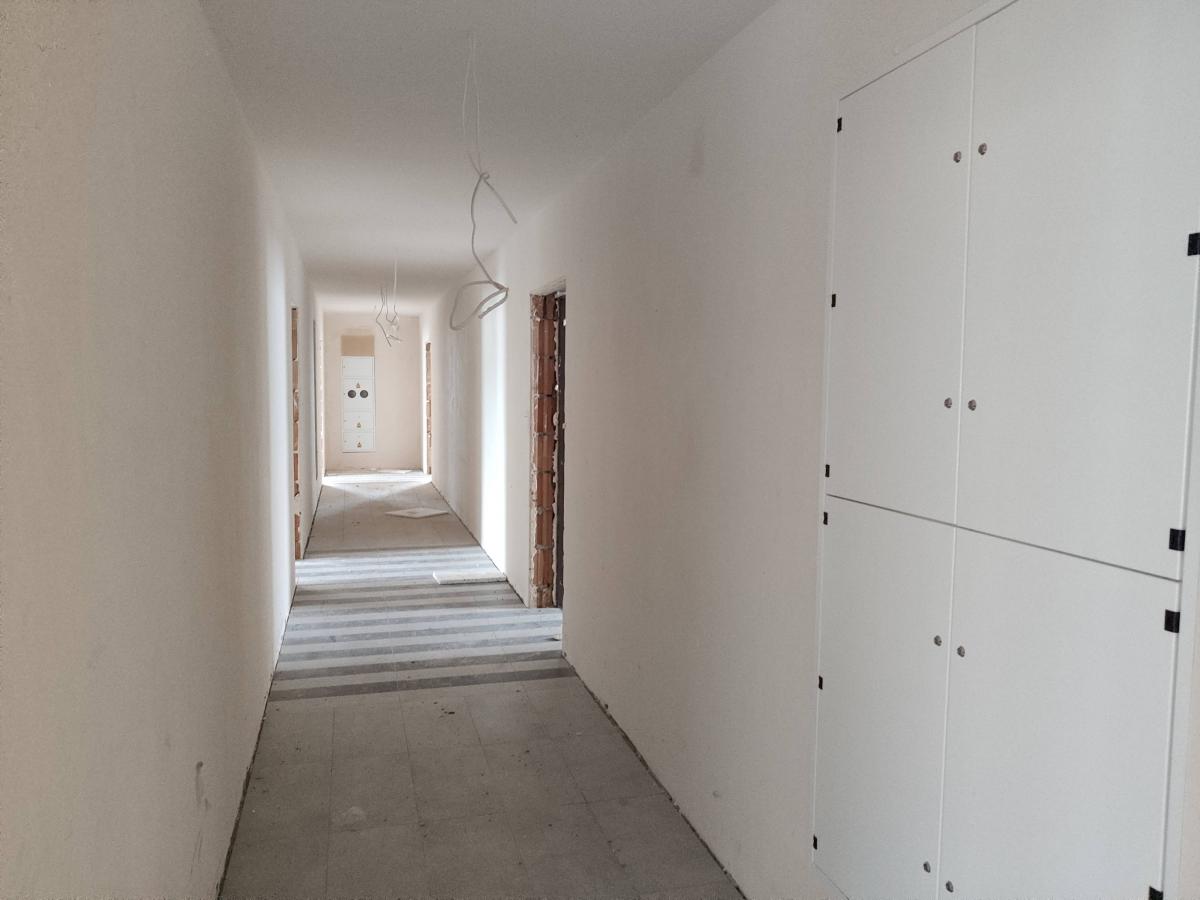

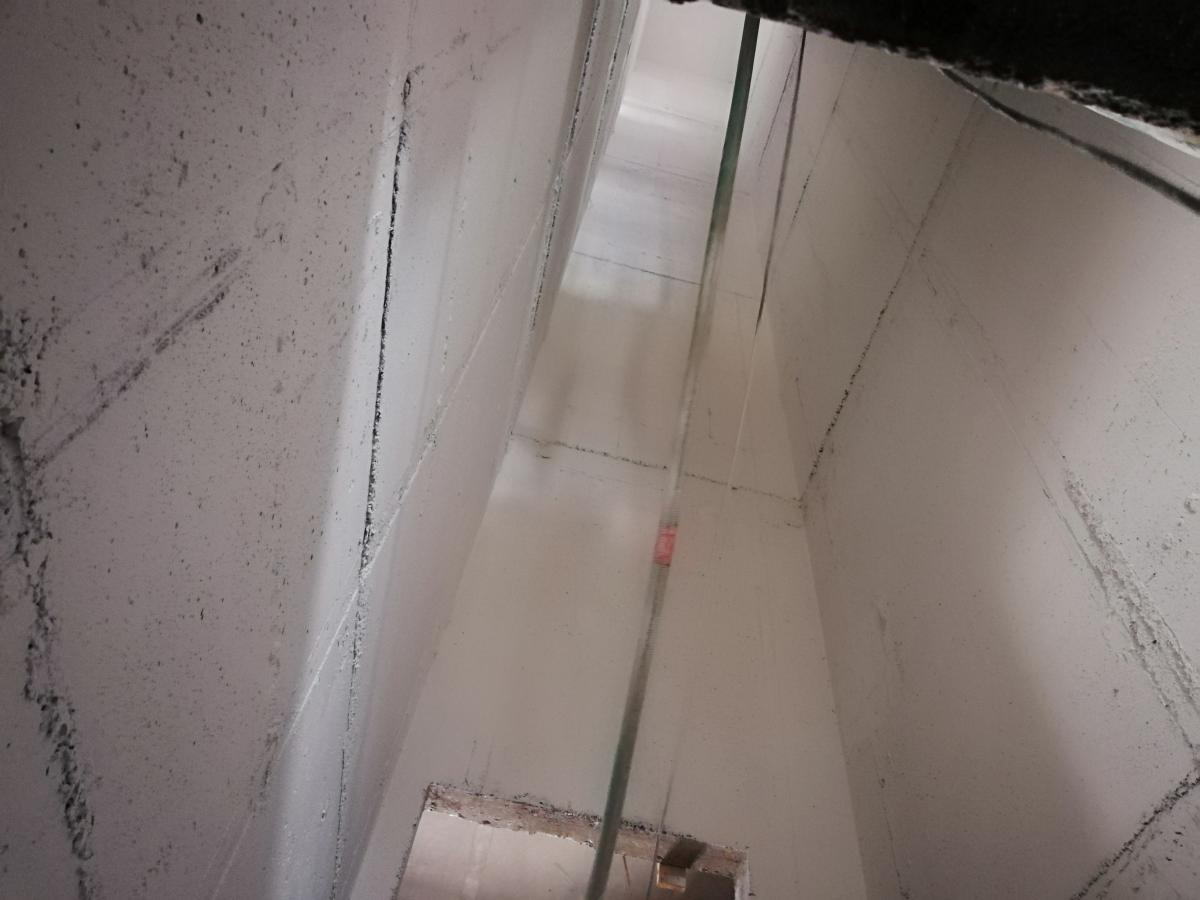

Montaż drzwi rewizyjnych szachtów instalacyjnych na korytarzach. Ułożenie płytek gresowych.
Wykonanie podkładów pod posadzki oraz szpachlowania sufitów w lokalach mieszkalnych na piętrze drugim.

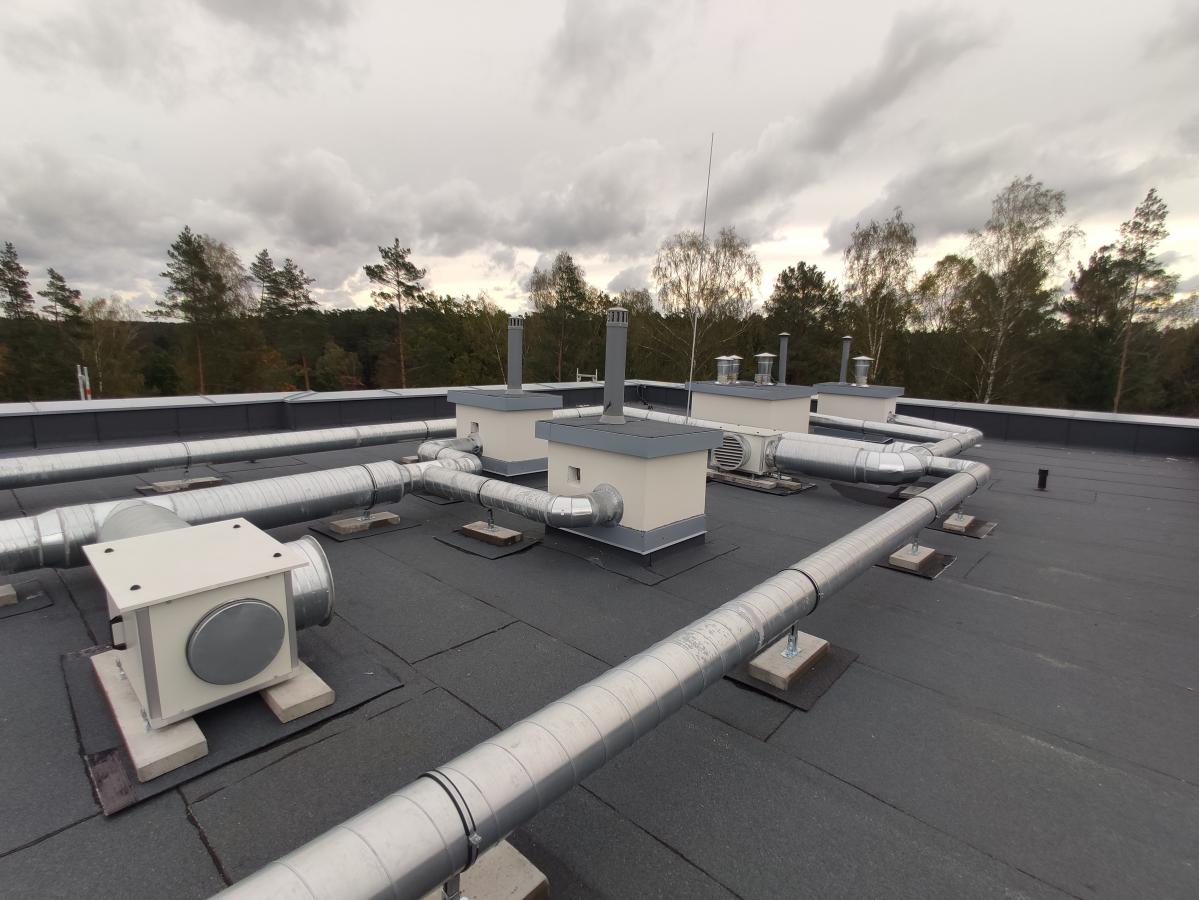

Instalacja wentylacji mechanicznej na dachu budynku.

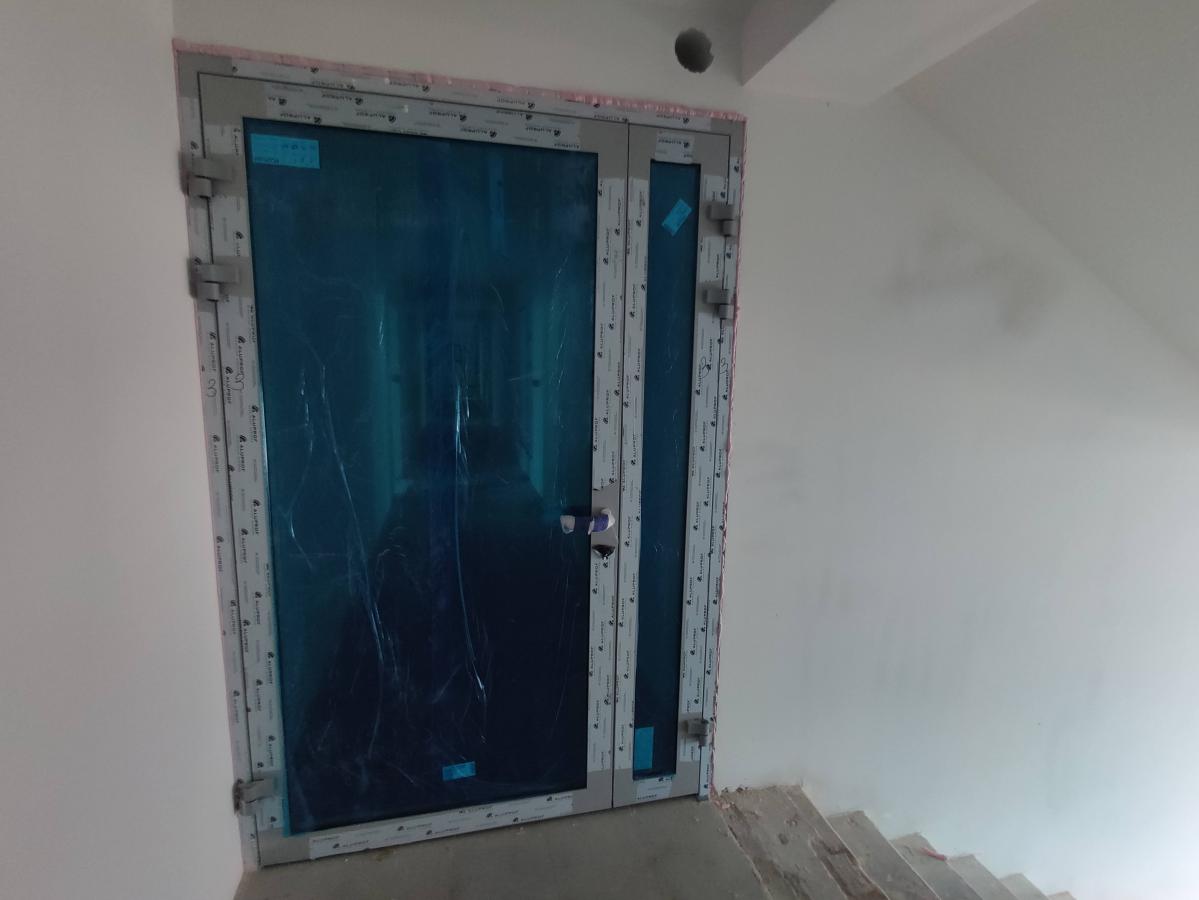

Zakończenie montażu przeciwpożarowej ślusarki aluminiowej na klatce schodowej.

Montaż osprzętu elektrycznego w lokalach mieszkalnych na trzecim piętrze.

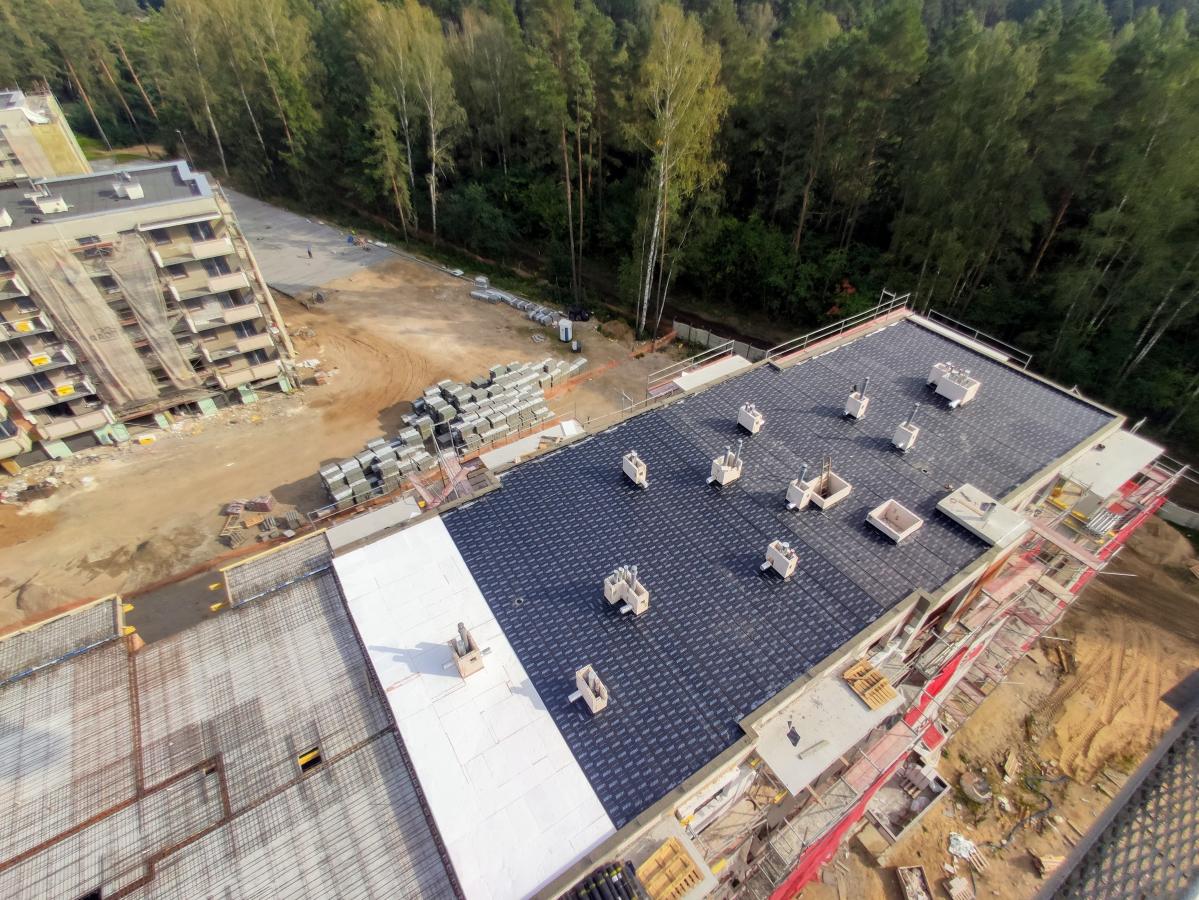

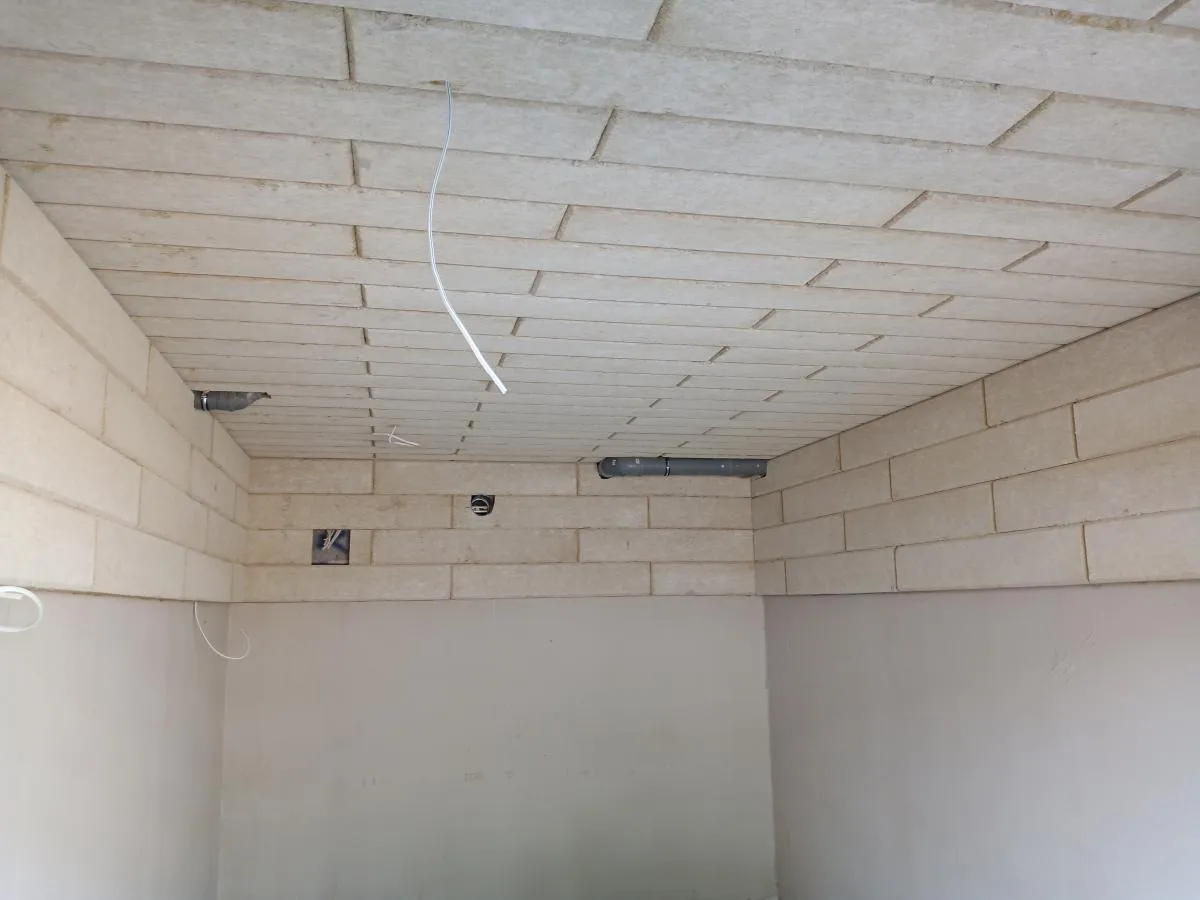

Warstwy izolacyjne stropodachu - klatka II.

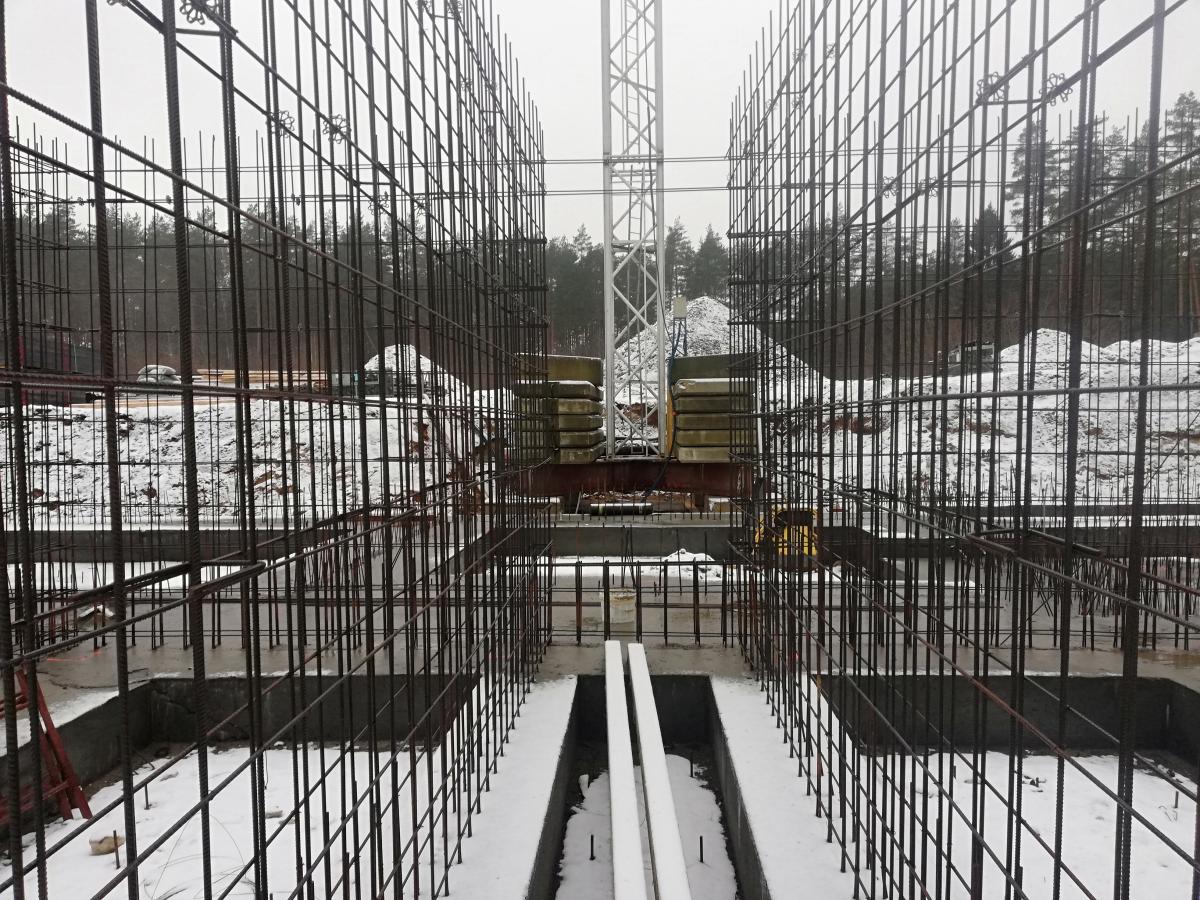

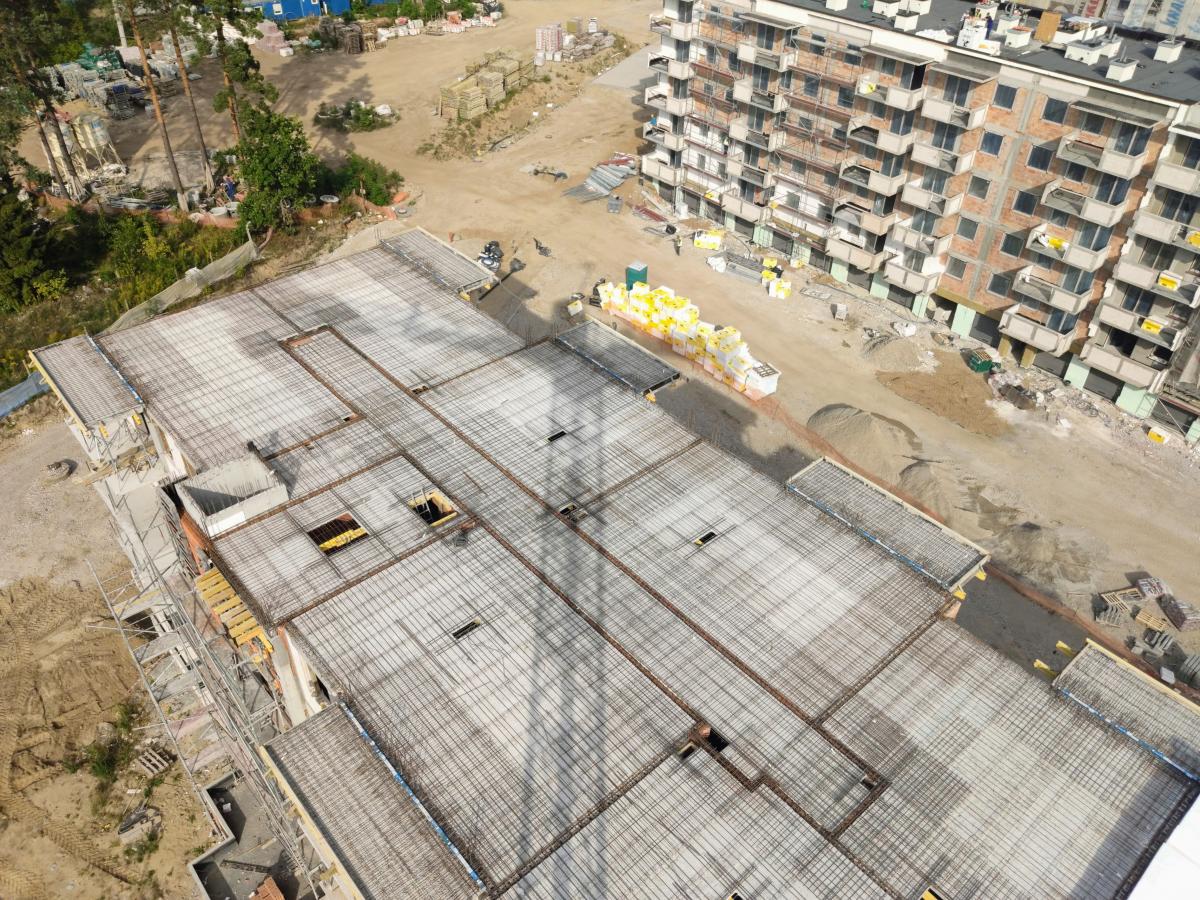

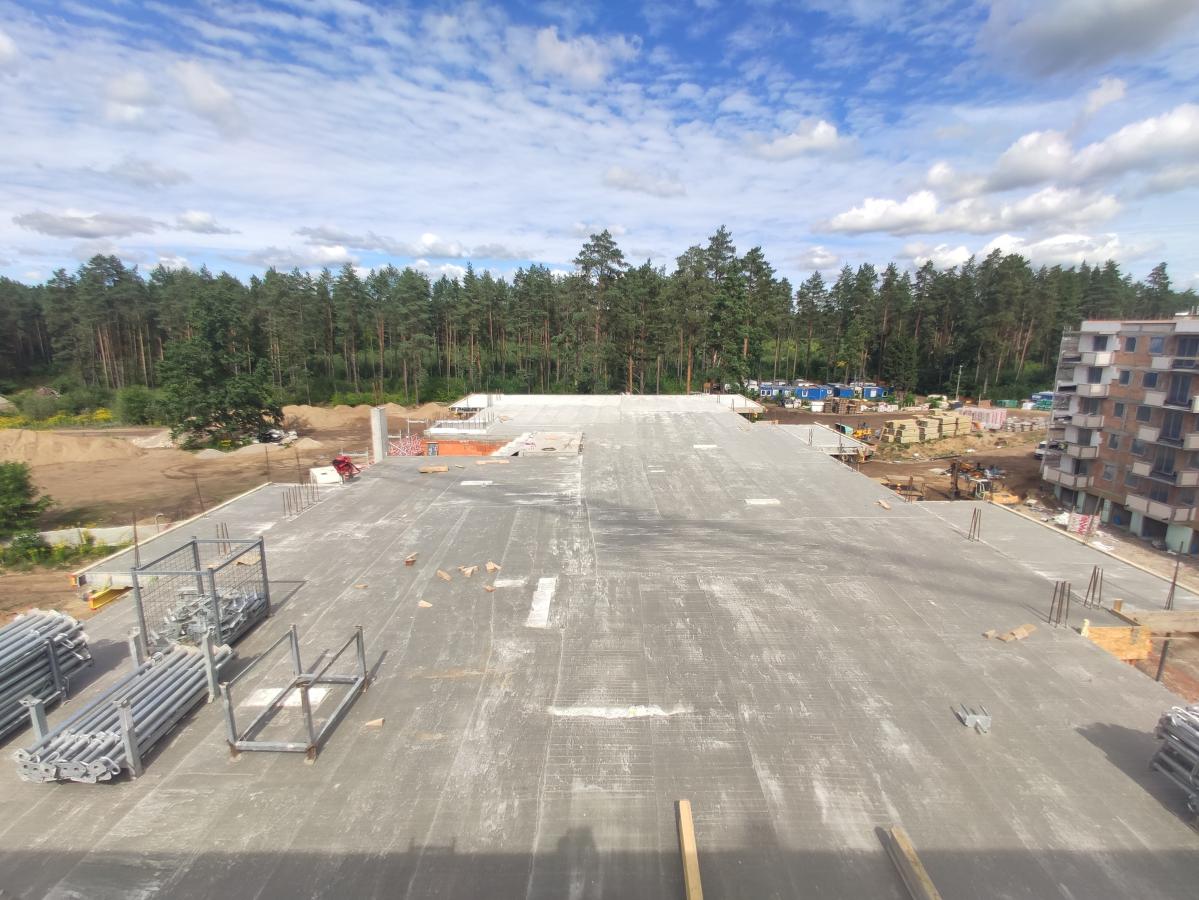

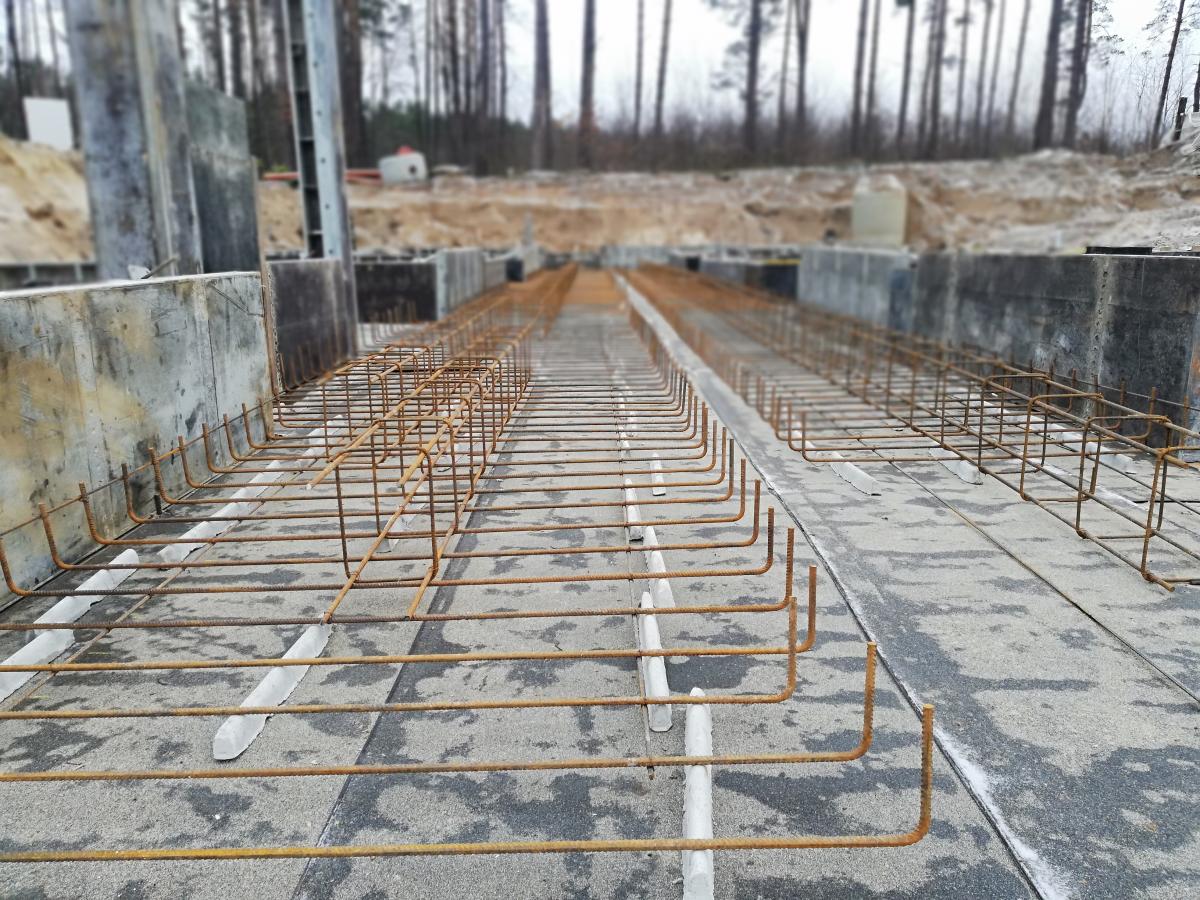

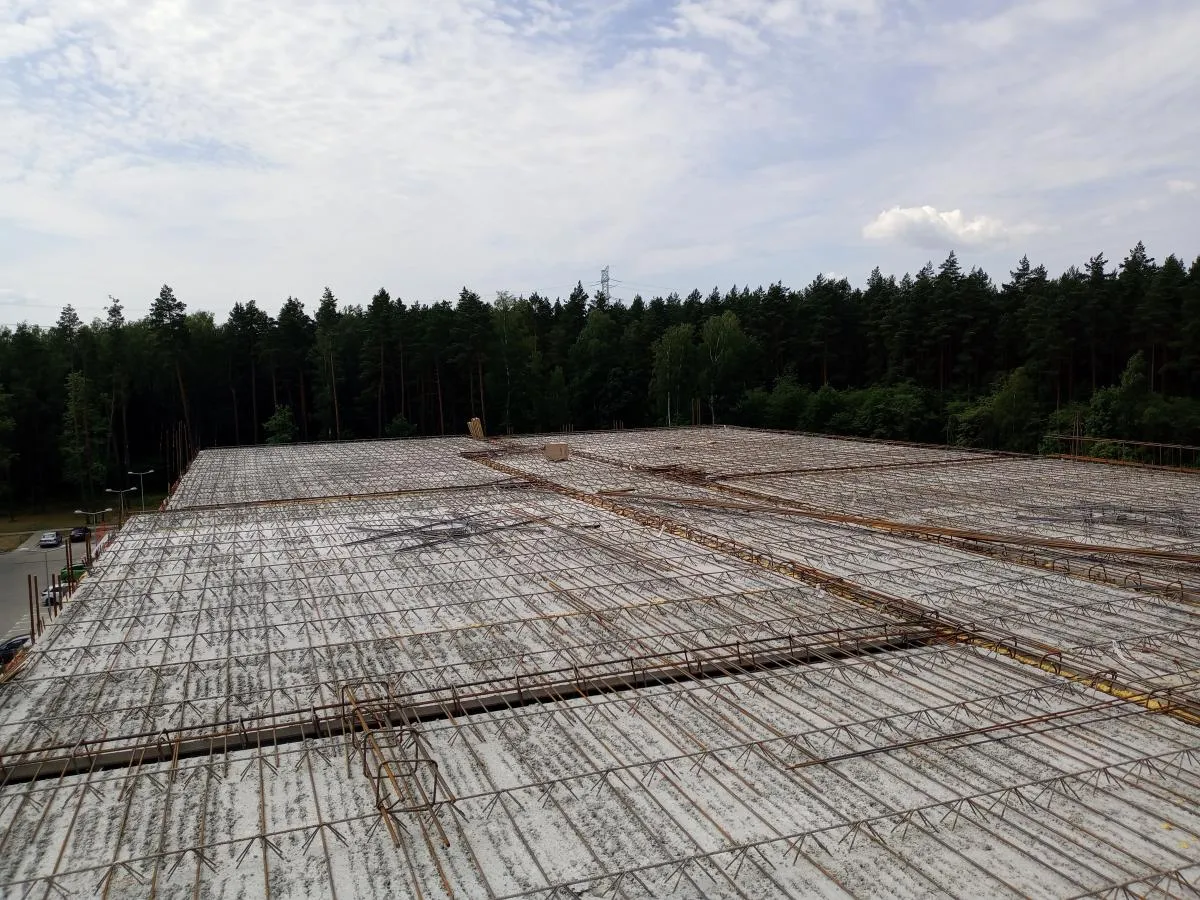

Zbrojenie stropodachu - klatka I.

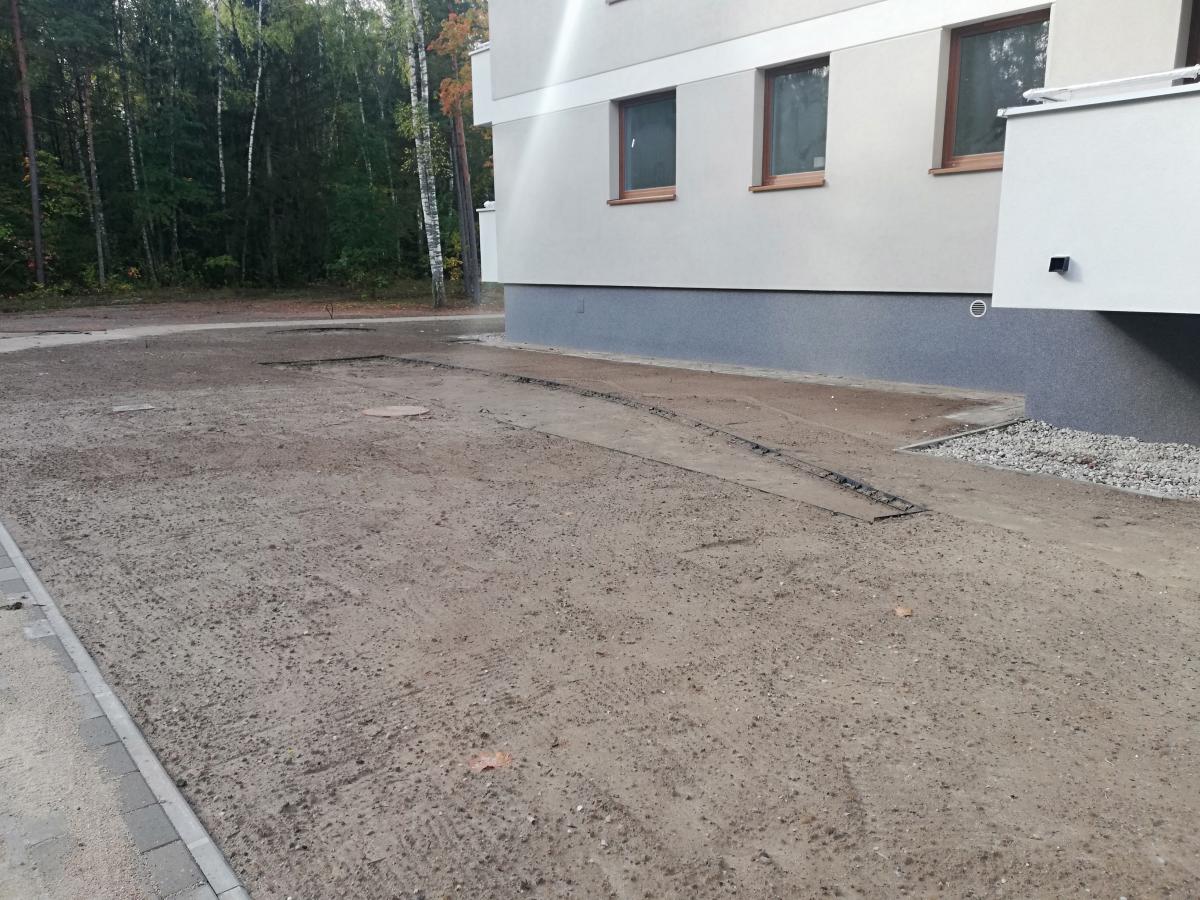

Nawierzchnia miejsc postojowych z kostki brukowej od strony południowej budynku.
Zewnętrzne prace wykończeniowe elewacji zachodniej budynku. Zakończenie montażu bram garażowych.
Zakończenie szpachlowania ścian i sufitów oraz ułożenie płytek gresowych na pierwszym piętrze.

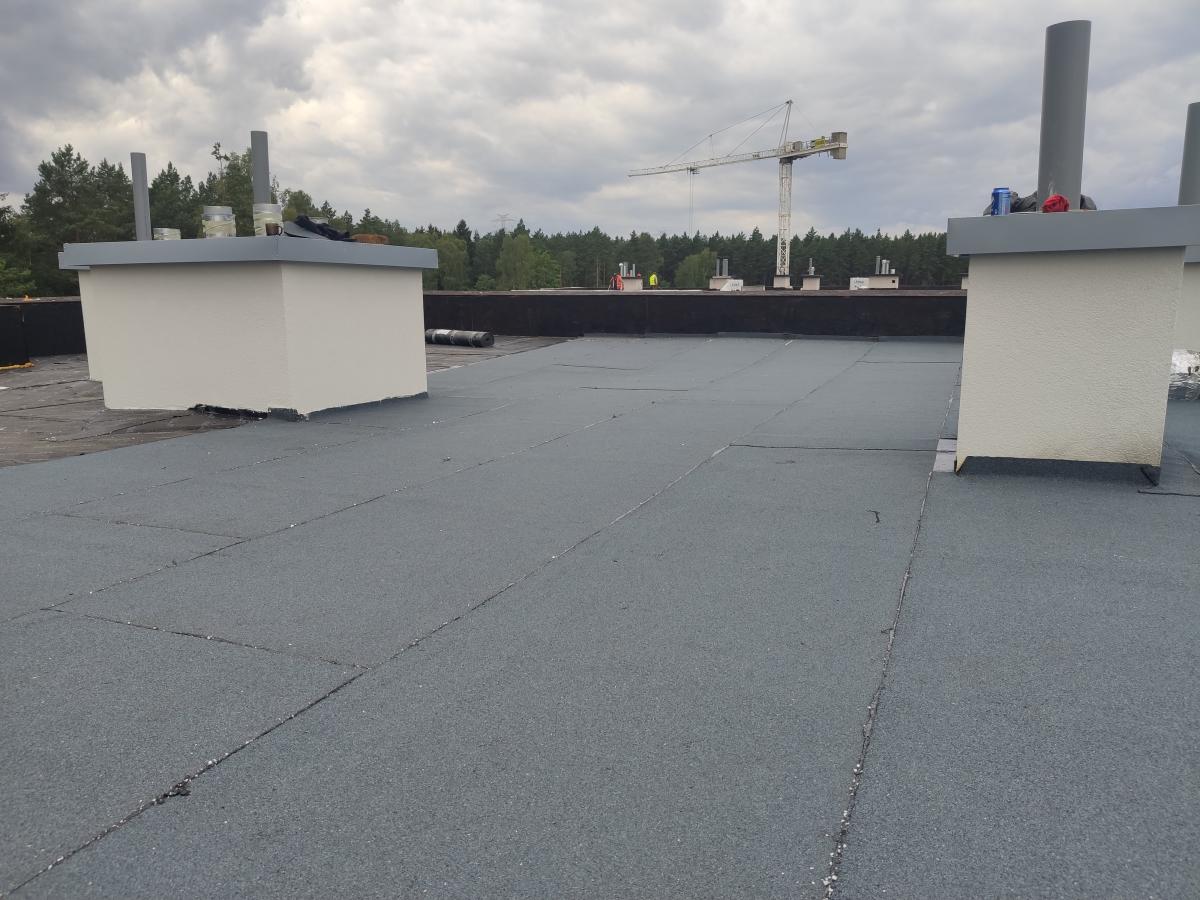

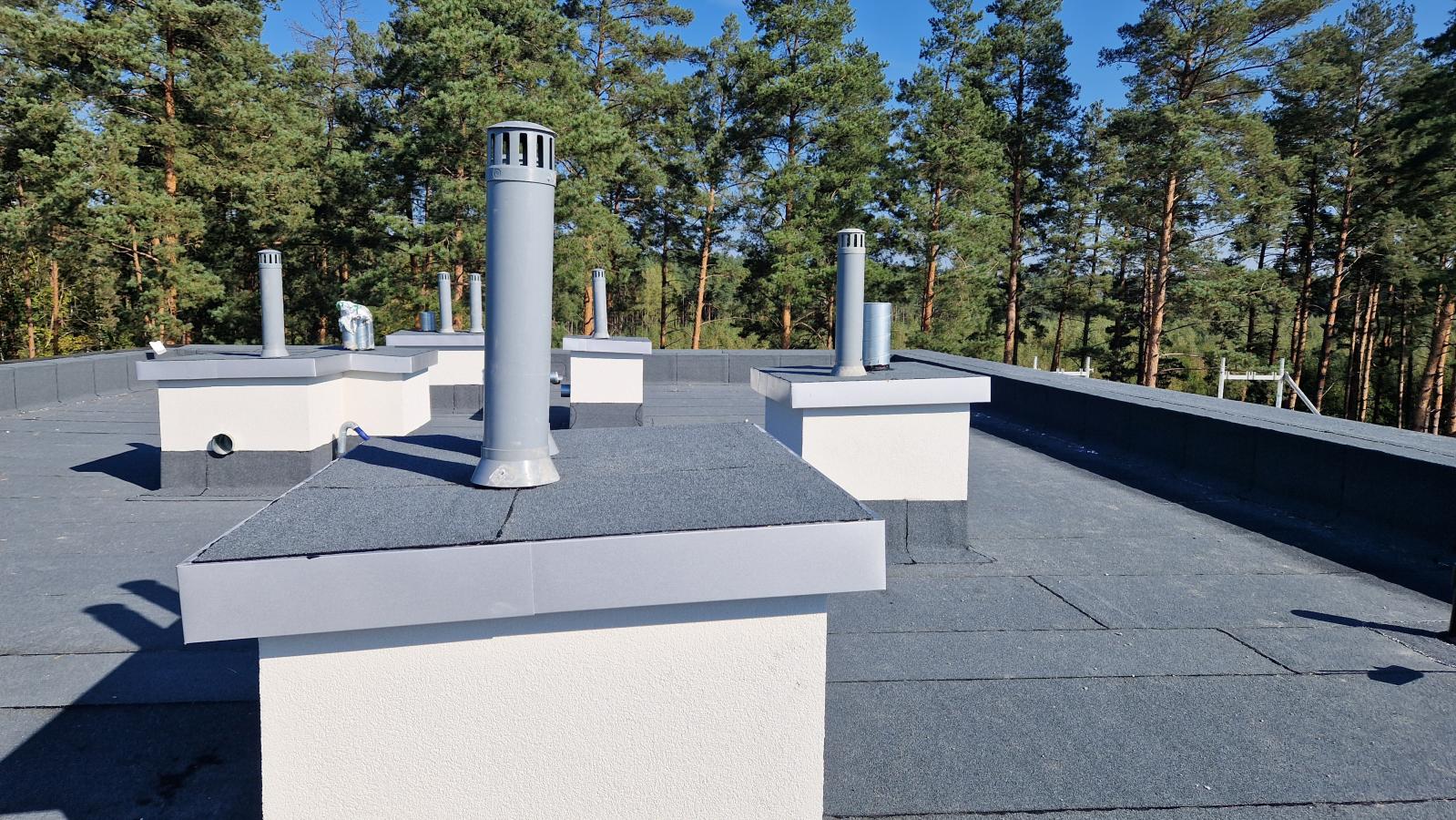

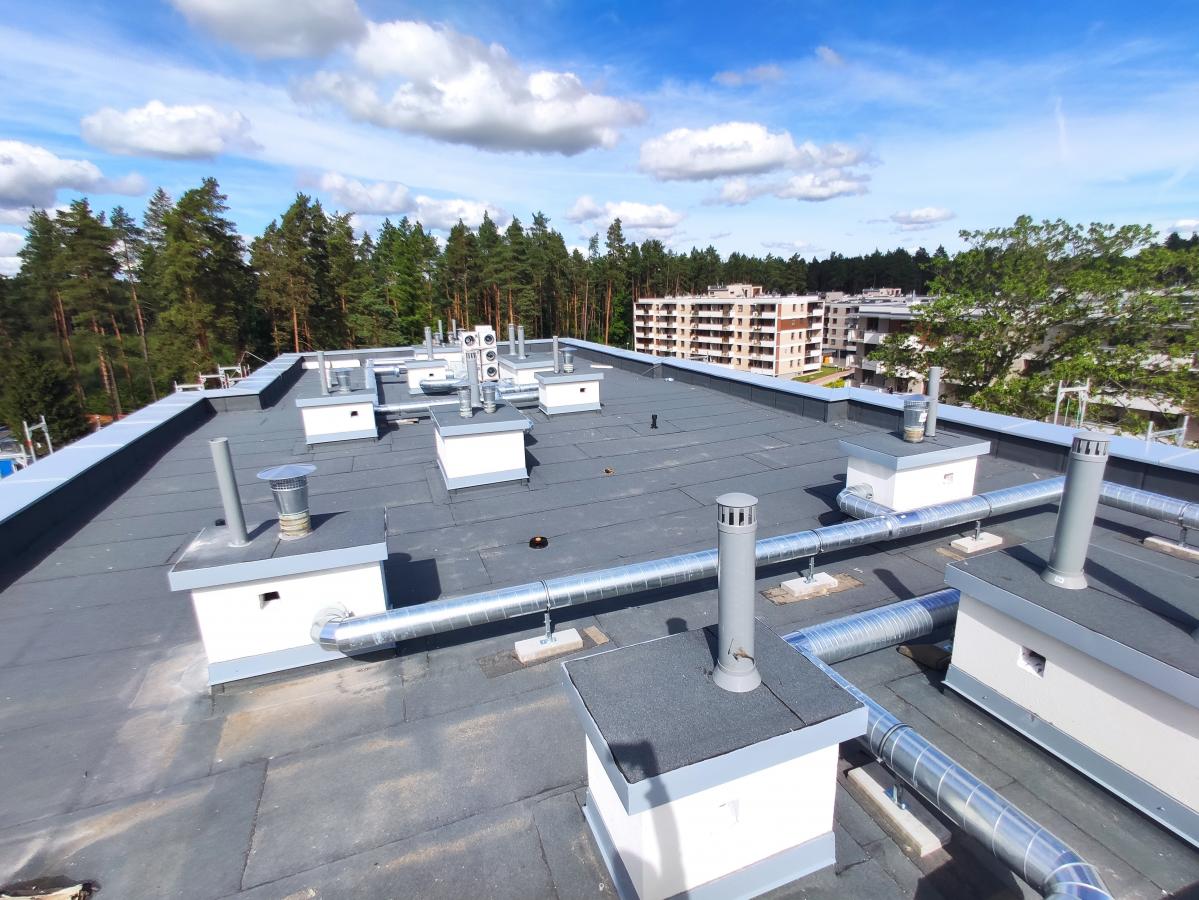

Zakończenie robót dekarskich.

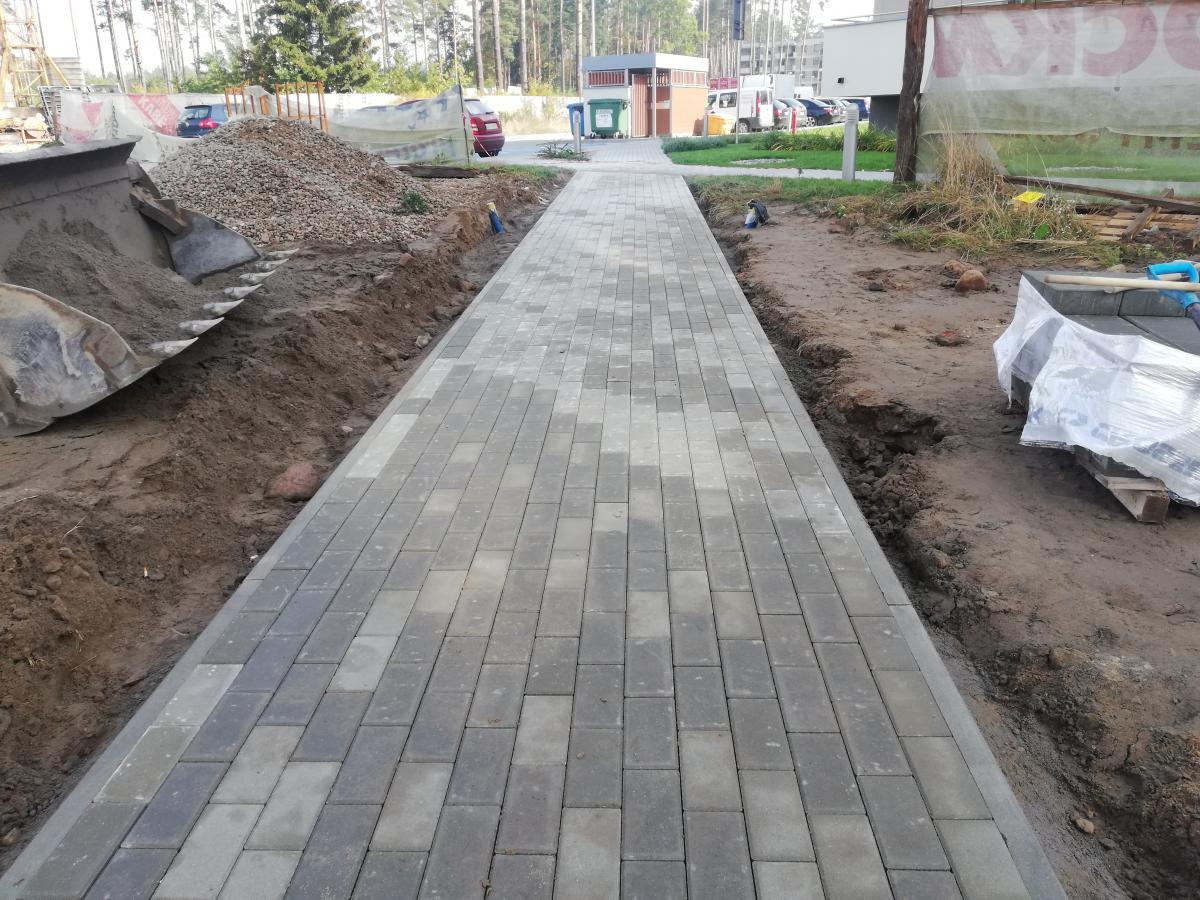

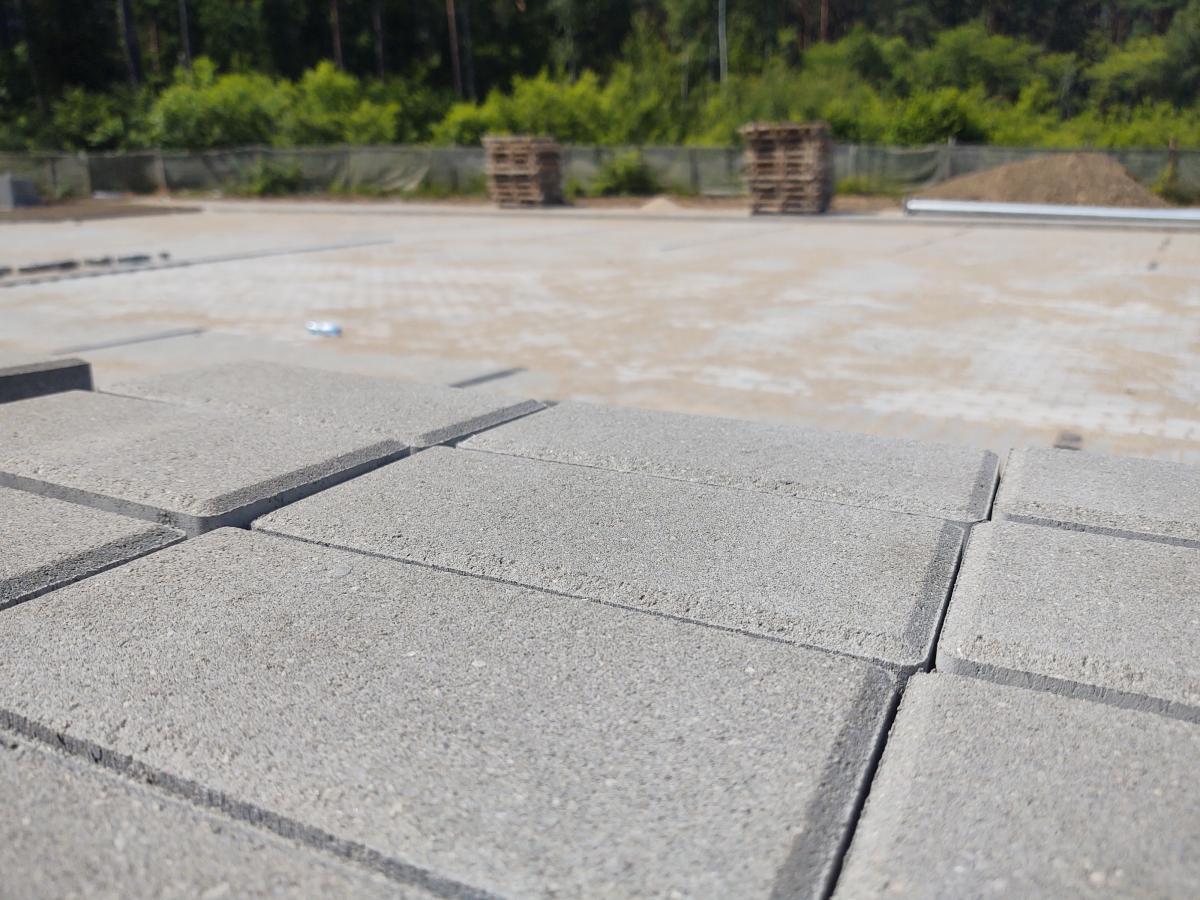

Nawierzchnia z kostki brukowej na drodze dojazdowej do budynku.
Zewnętrzne prace wykończeniowe elewacji wschodniej budynku.

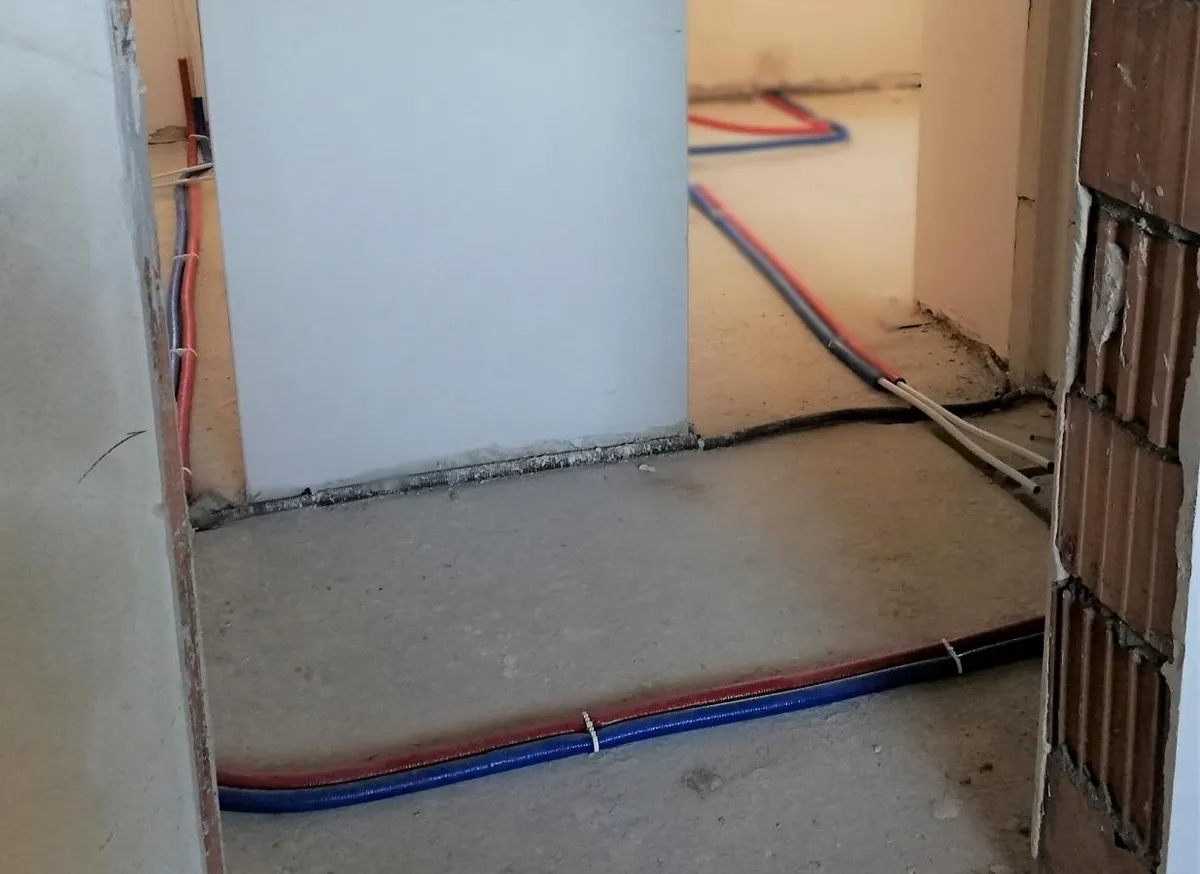

Rozprowadzenie instalacji elektrycznych w lokalach mieszkalnych na czwartym piętrze.
Ułożenie płytek gresowych na parterze.

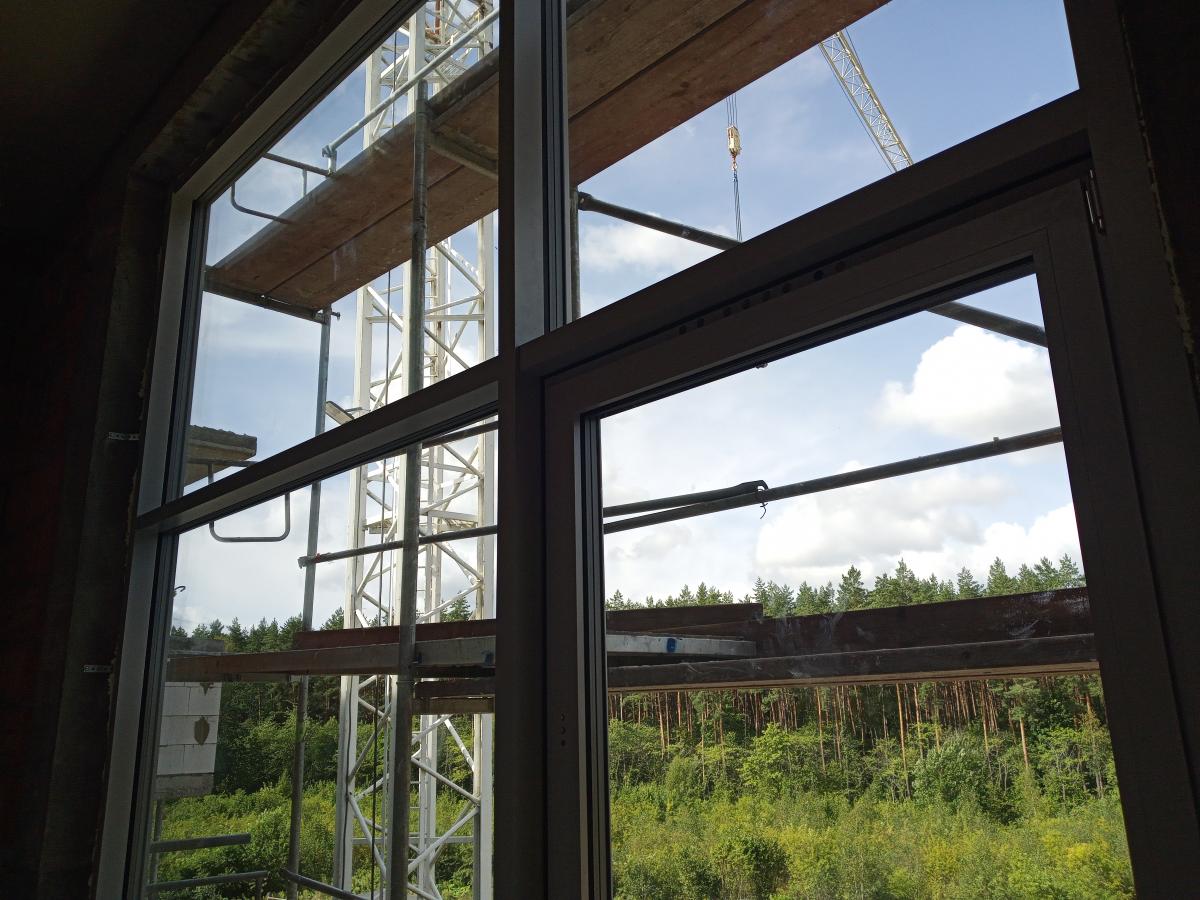

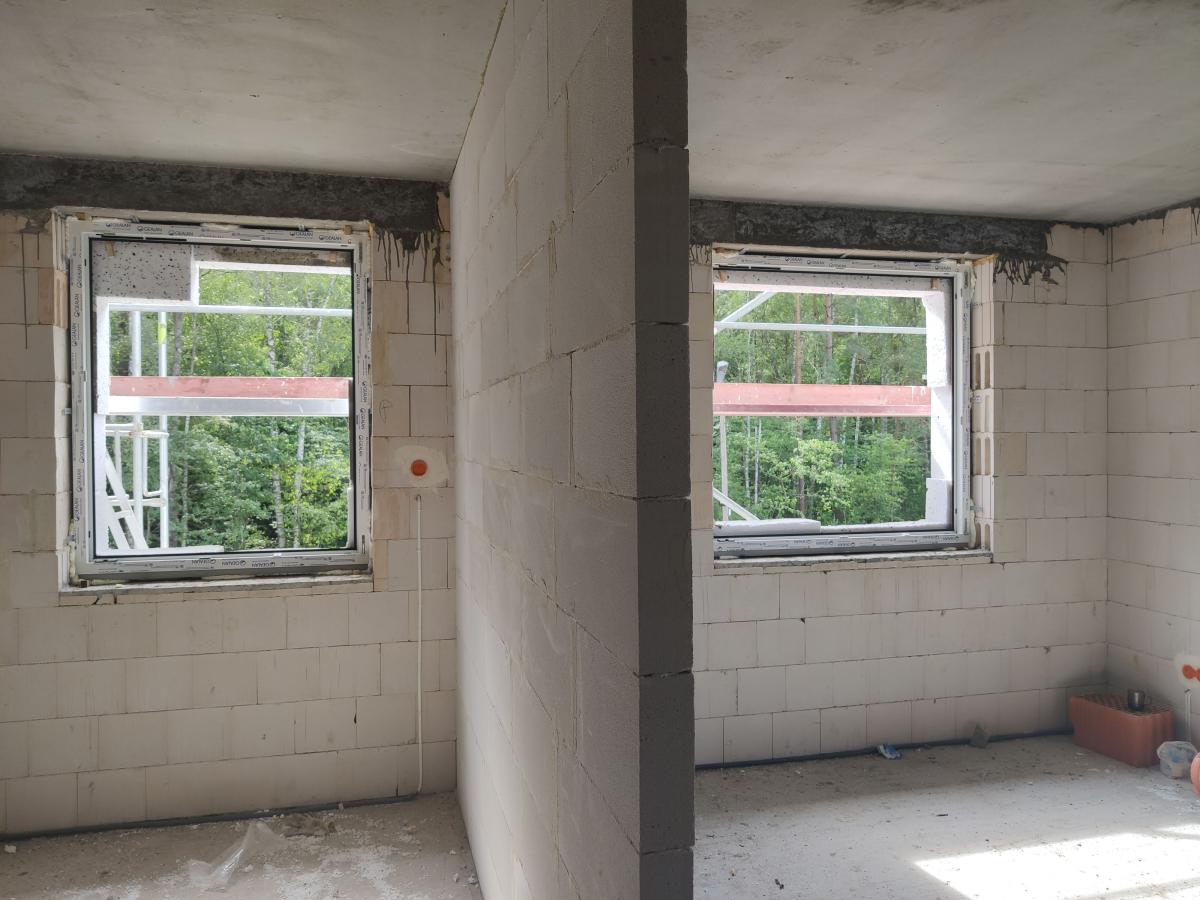

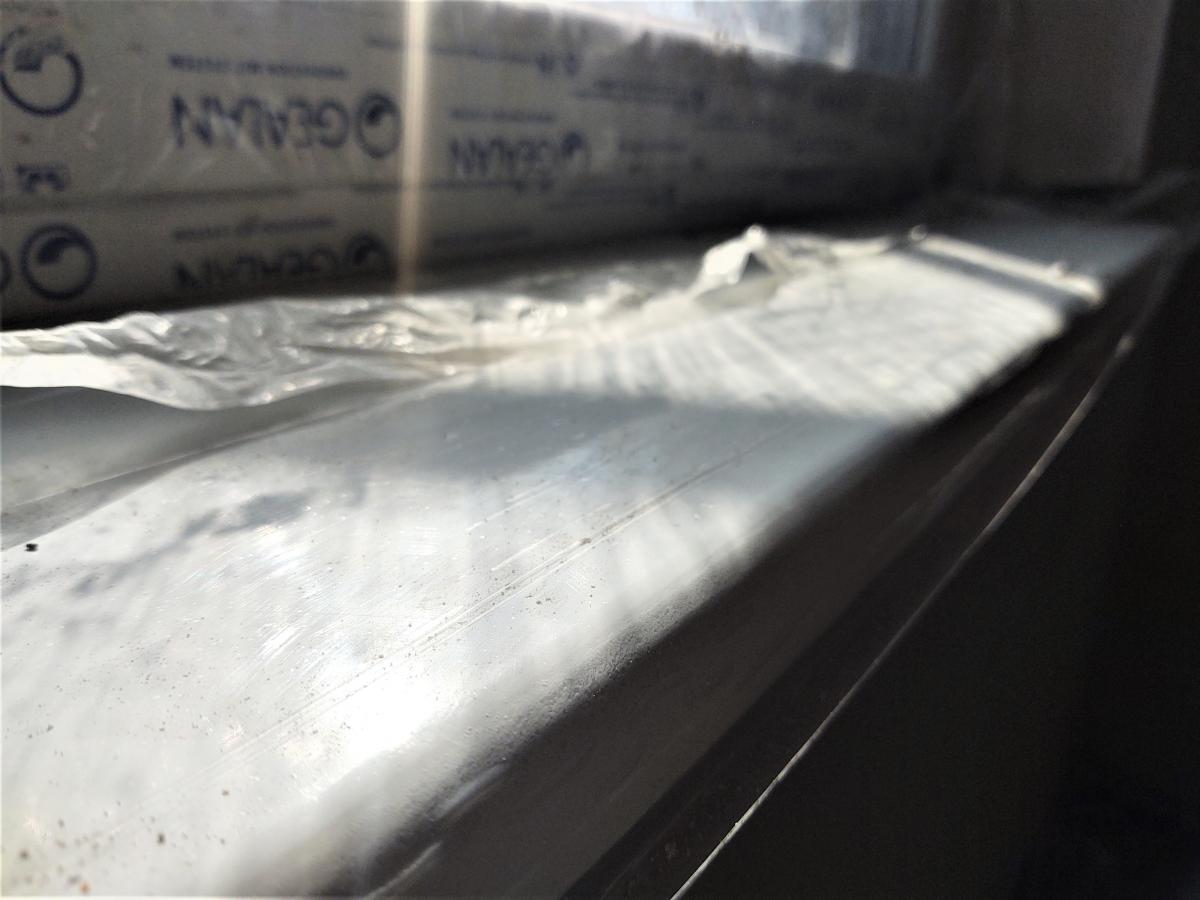

Montaż stolarki okiennej na pierwszym piętrze - klatka II.

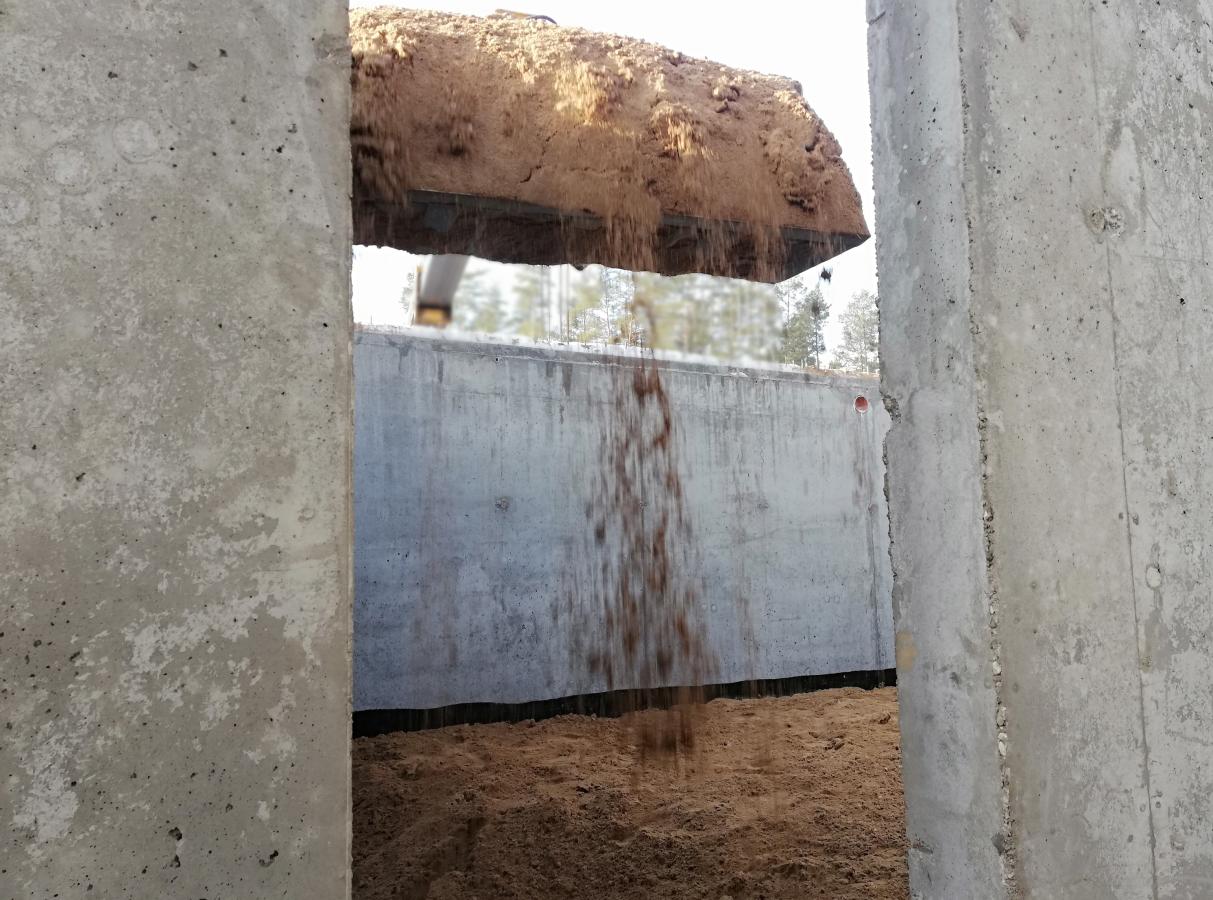

Strop nad trzecim piętrem - klatka I.
Docieplenie południowej elewacji budynku - klatka II.
Docieplenie wschodniej elewacji budynku - klatka II.
Strop nad drugim piętrem - klatka I.
Murowanie ścian działowych na drugim piętrze - klatka II.

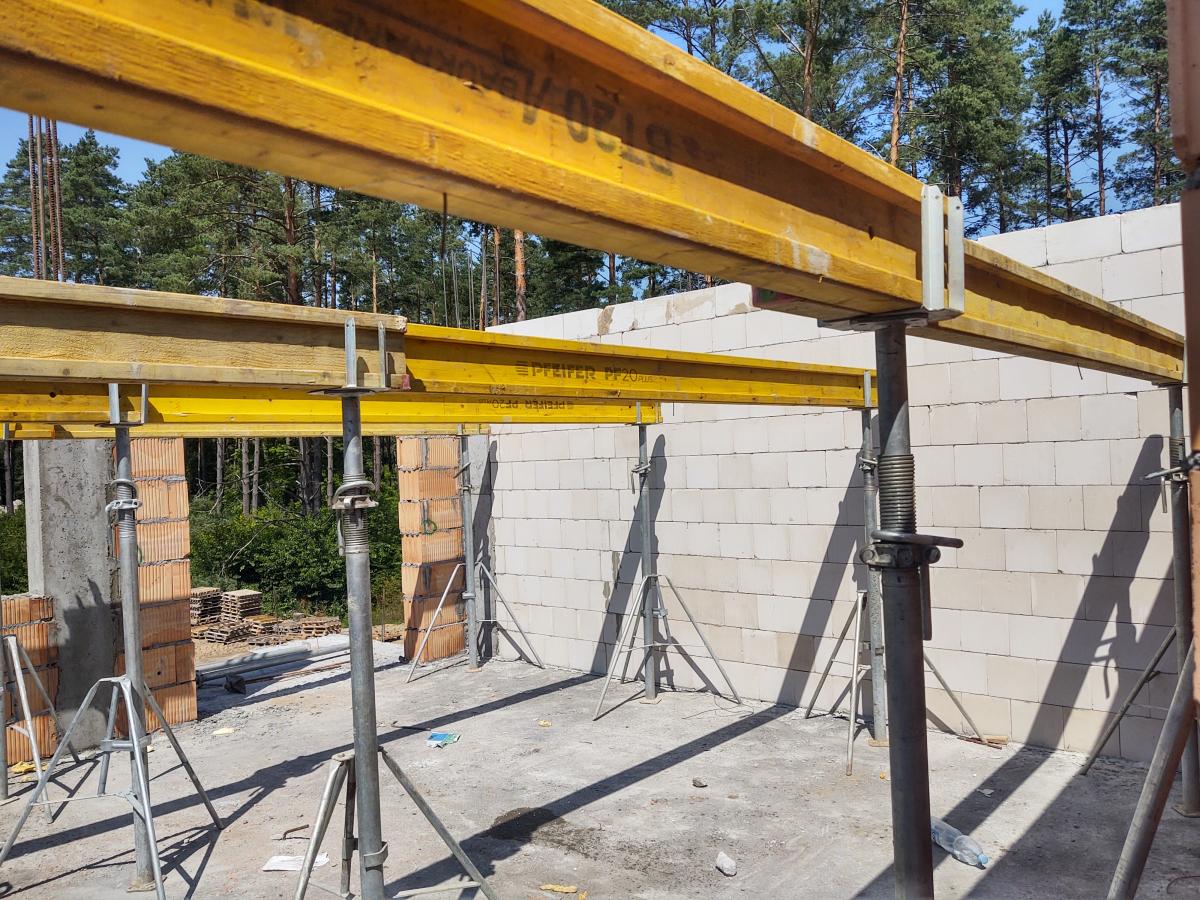

Zakończenie murowania ścian konstrukcyjnych. Rozpoczęcie prac związanych z wykonaniem stropodachu - klatka II.
Przygotowanie do tynkowania ścian w lokalach mieszkalnych na pierwszym i drugim piętrze.
Docieplenie zachodniej elewacji budynku.
Podkłady pod posadzki na parterze.
Zewnętrzne prace wykończeniowe wschodniej elewacji budynku.

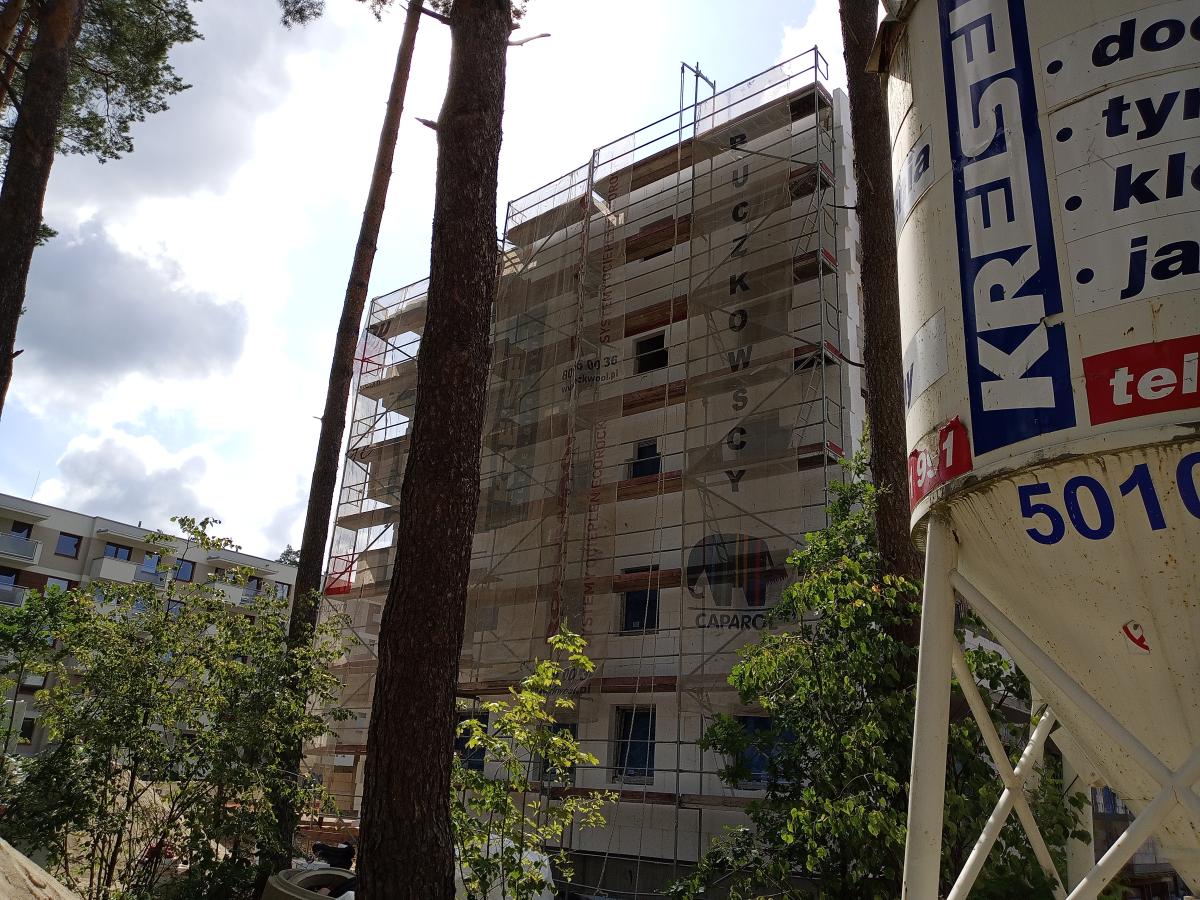

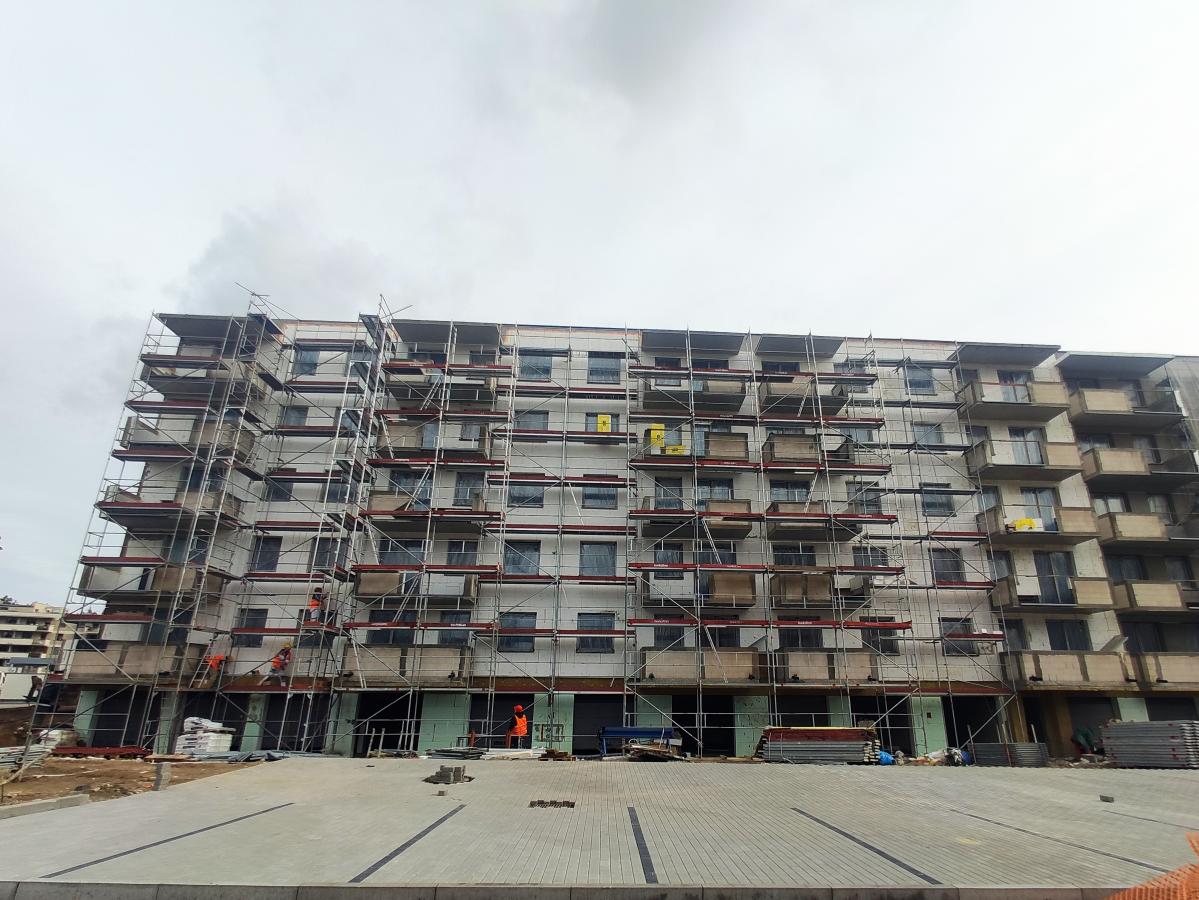

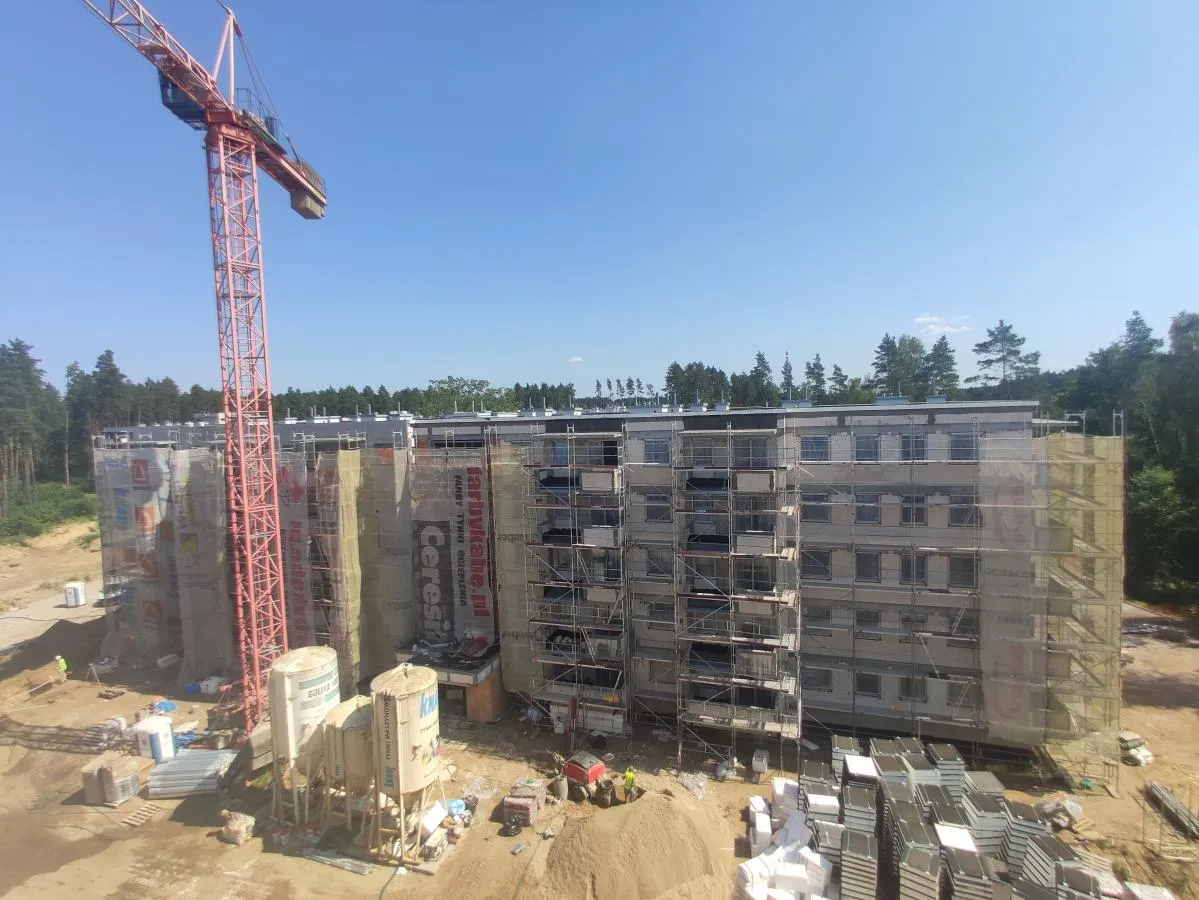

Montaż rusztowania na zachodniej elewacji budynku.

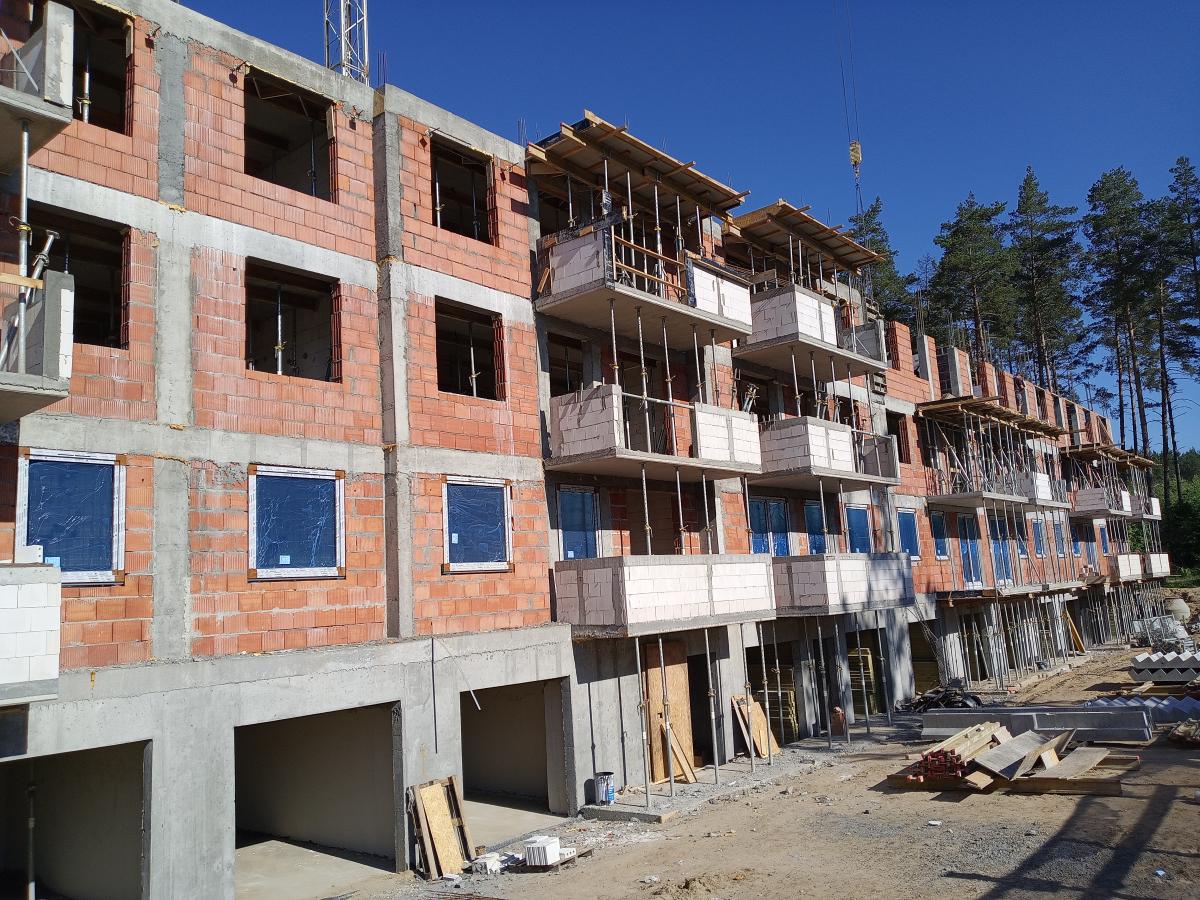

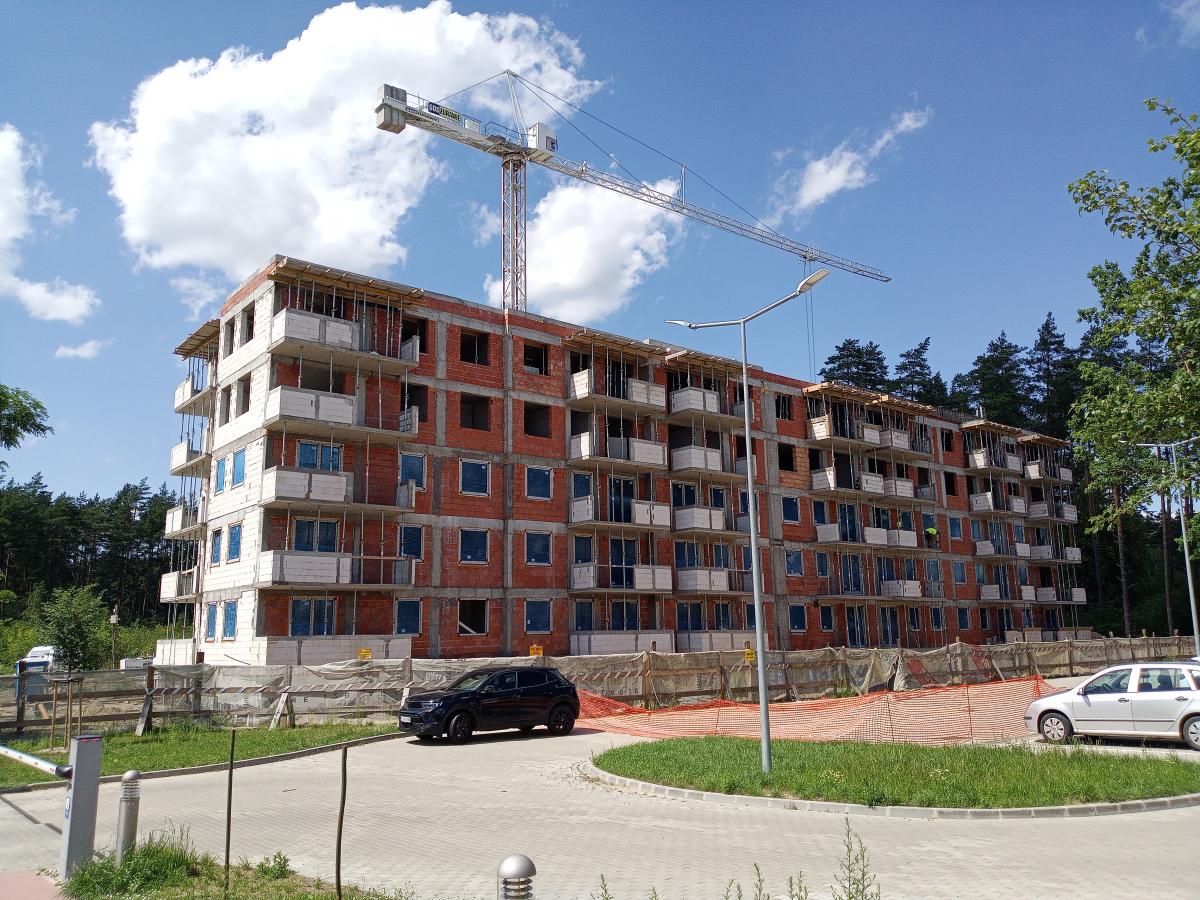

Prace związane z konstrukcją budynku odpowiednio na trzecim i czwartym piętrze.

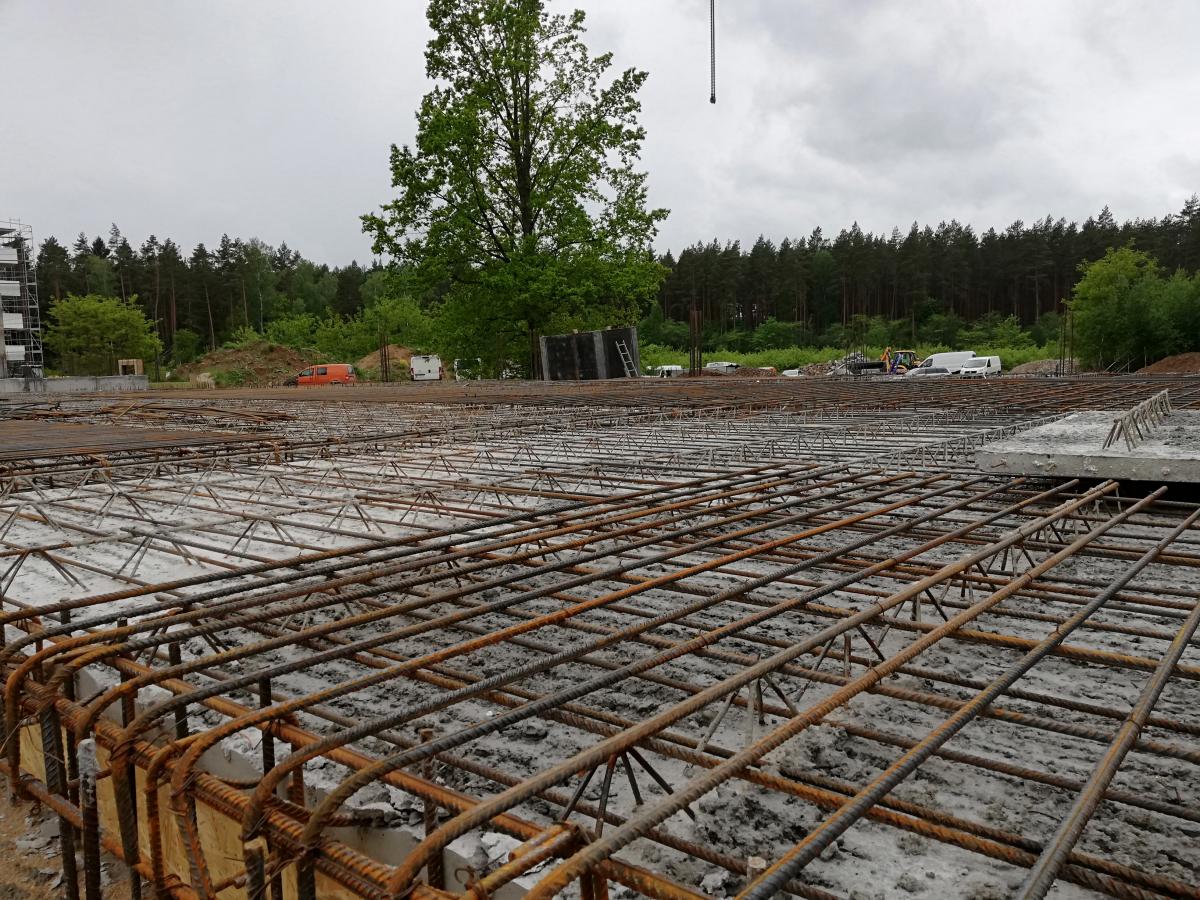

Zbrojenie stropu nad drugim piętrem - klatka I.

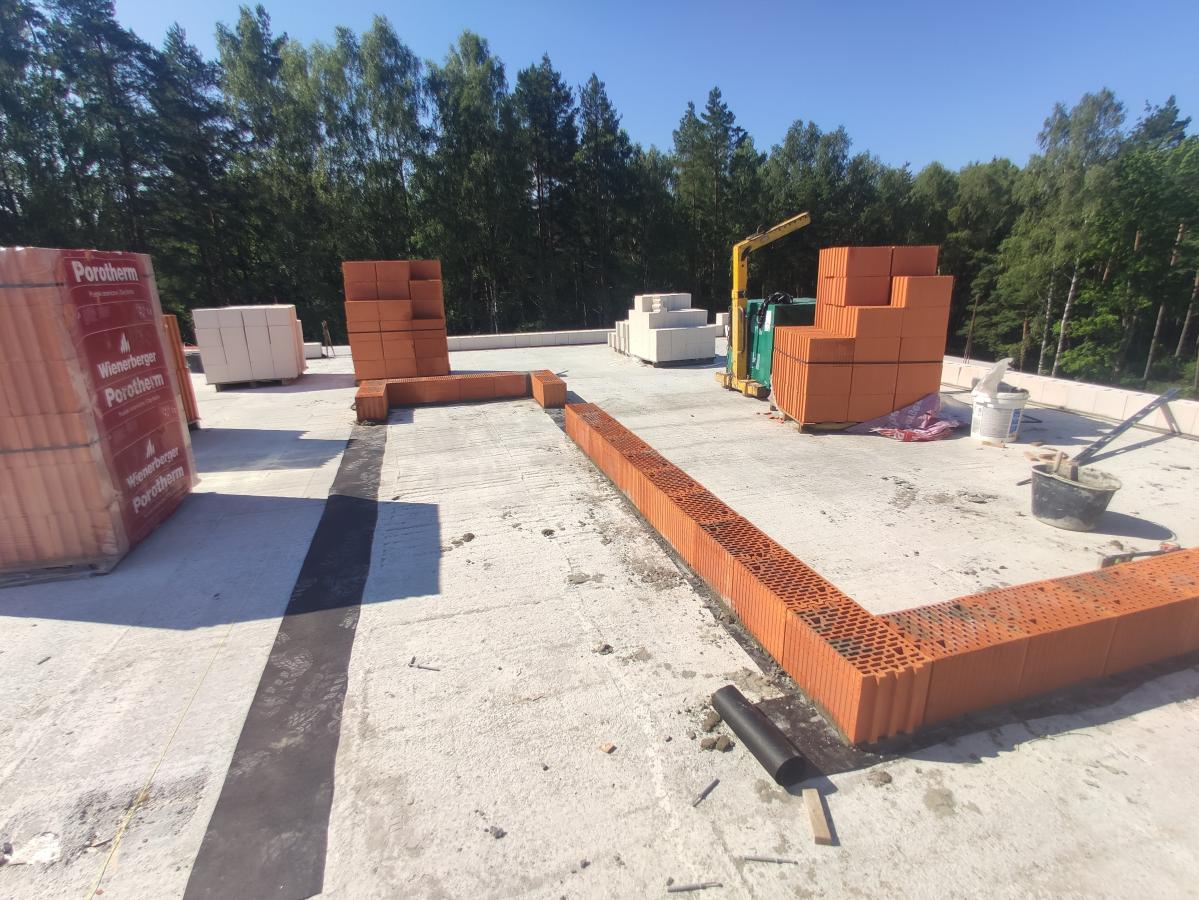

Murowanie ścian konstrukcyjnych na czwartym piętrze - klatka II.

Zakończenie tynkowania ścian w lokalach mieszkalnych na parterze.
Rozpoczęcie prac związanych z izolacją przeciwwilgociową stropodachu.
Zewnętrzne prace wykończeniowe elewacji wschodniej i południowej budynku.

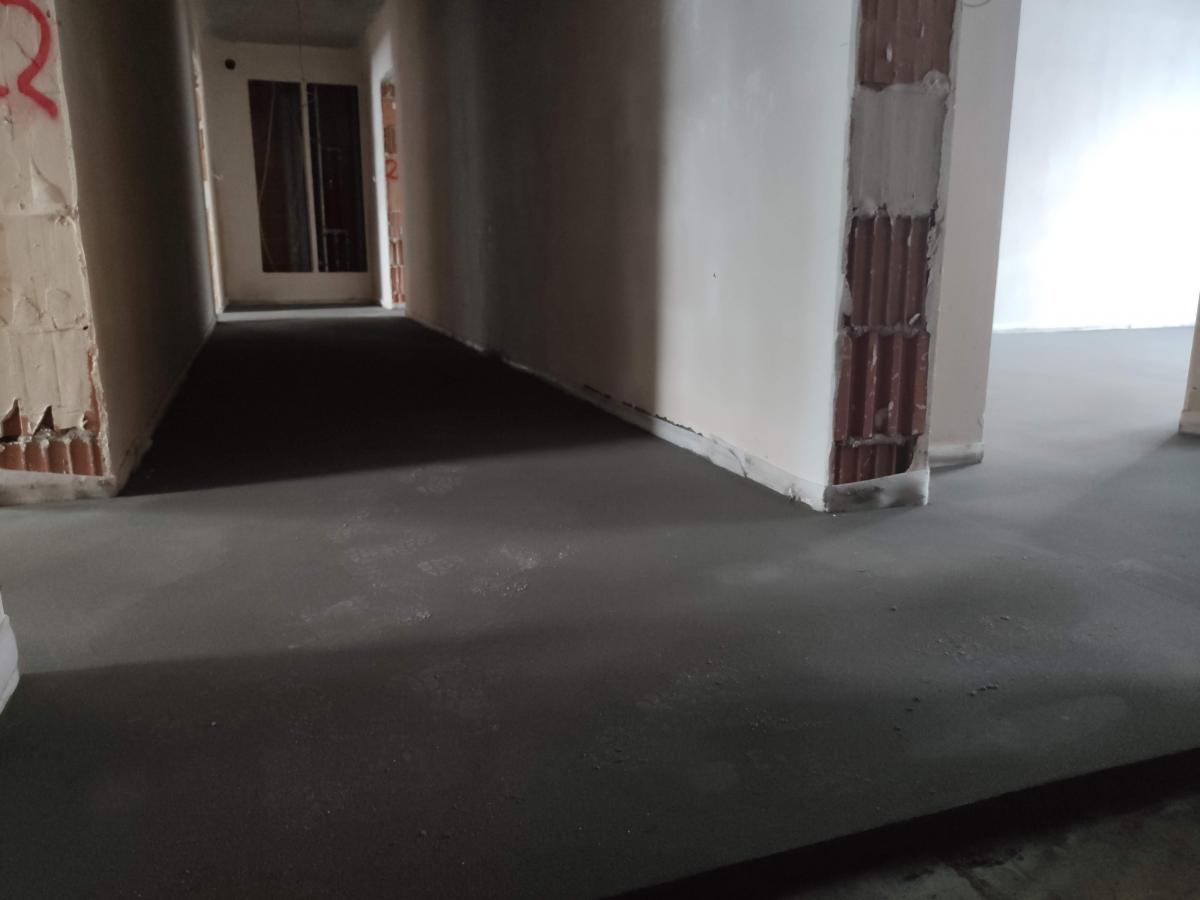

Podkłady pod posadzki na pierwszym piętrze.
Tynkowanie ścian na piętrze drugim.

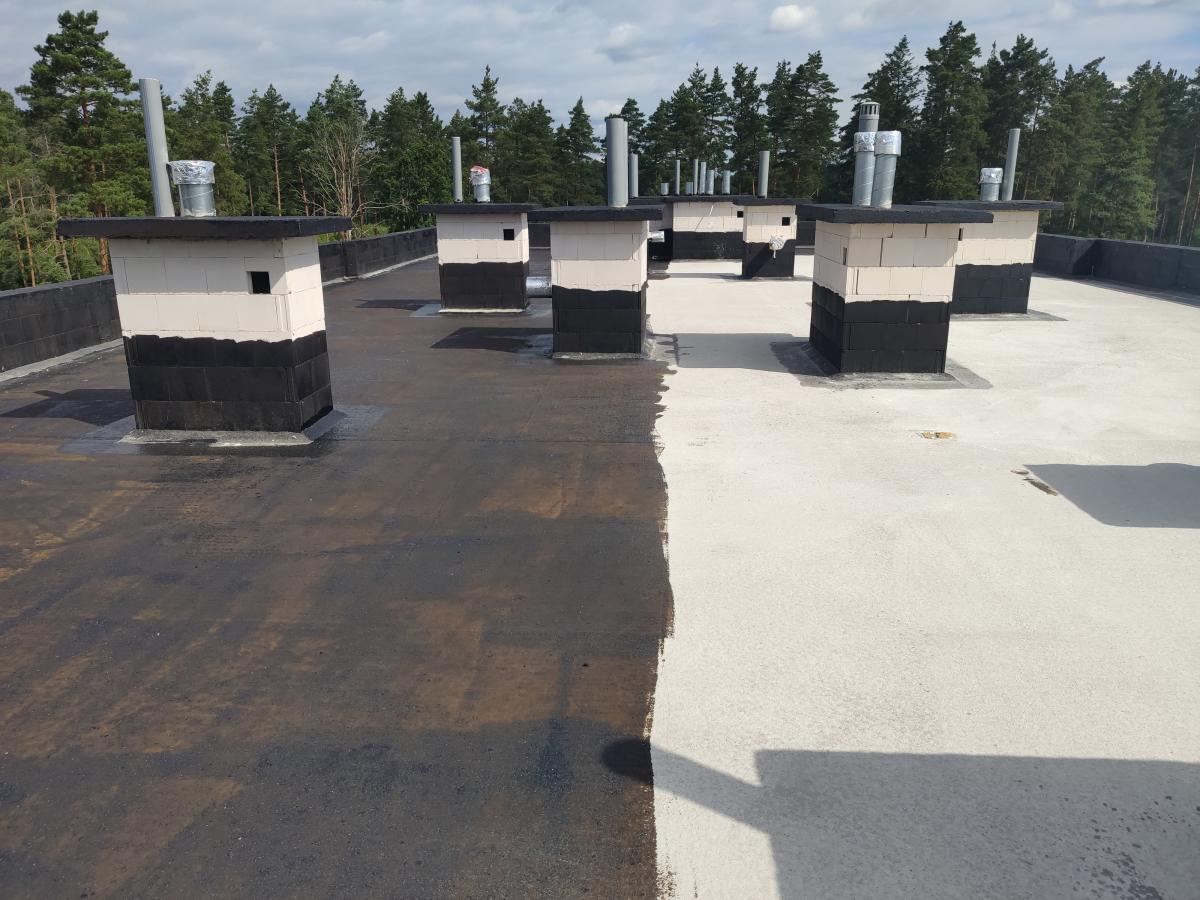

Izolacja przeciwwilgociowa stropodachu.
Rozpoczęcie zewnętrznych prac wykończeniowych wschodniej elewacji budynku.
Układanie płyt stropowych czwartego piętra. Montaż stolarki okiennej.
Murowanie ścian drugiego i trzeciego piętra odpowiednio na klatce I i II.
Zakończenie prac murarskich w zakresie ścianek działowych w lokalach mieszkalnych znajdujących się na parterze.
